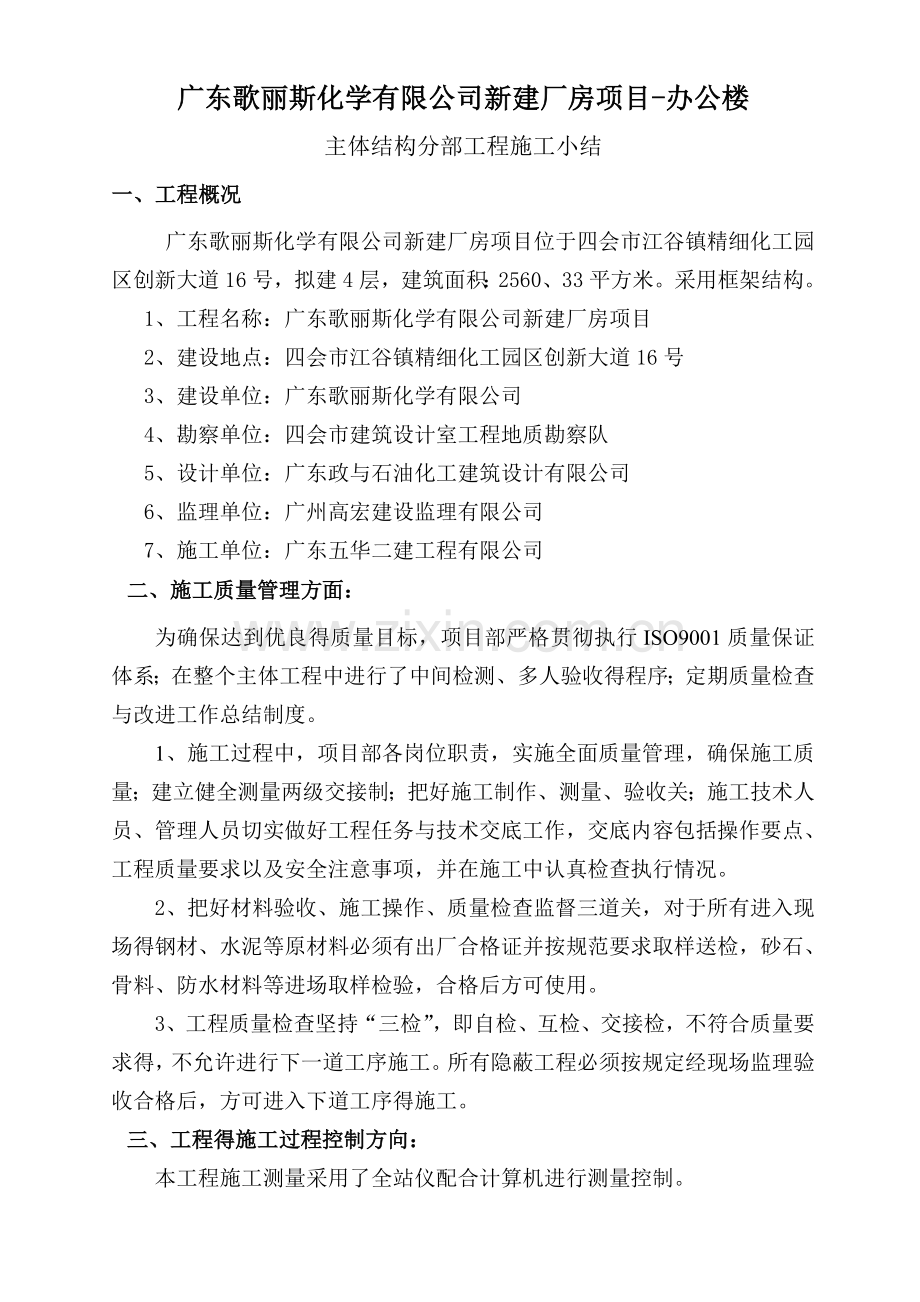

1、广东歌丽斯化学有限公司新建厂房项目-办公楼主体结构分部工程施工小结一、工程概况广东歌丽斯化学有限公司新建厂房项目位于四会市江谷镇精细化工园区创新大道16号,拟建4层,建筑面积:2560、33平方米。采用框架结构。1、工程名称:广东歌丽斯化学有限公司新建厂房项目2、建设地点:四会市江谷镇精细化工园区创新大道16号3、建设单位:广东歌丽斯化学有限公司4、勘察单位:四会市建筑设计室工程地质勘察队5、设计单位:广东政与石油化工建筑设计有限公司6、监理单位:广州高宏建设监理有限公司7、施工单位:广东五华二建工程有限公司二、施工质量管理方面:为确保达到优良得质量目标,项目部严格贯彻执行ISO9001质量保

2、证体系;在整个主体工程中进行了中间检测、多人验收得程序;定期质量检查与改进工作总结制度。1、施工过程中,项目部各岗位职责,实施全面质量管理,确保施工质量;建立健全测量两级交接制;把好施工制作、测量、验收关;施工技术人员、管理人员切实做好工程任务与技术交底工作,交底内容包括操作要点、工程质量要求以及安全注意事项,并在施工中认真检查执行情况。2、把好材料验收、施工操作、质量检查监督三道关,对于所有进入现场得钢材、水泥等原材料必须有出厂合格证并按规范要求取样送检,砂石、骨料、防水材料等进场取样检验,合格后方可使用。3、工程质量检查坚持“三检”,即自检、互检、交接检,不符合质量要求得,不允许进行下一道

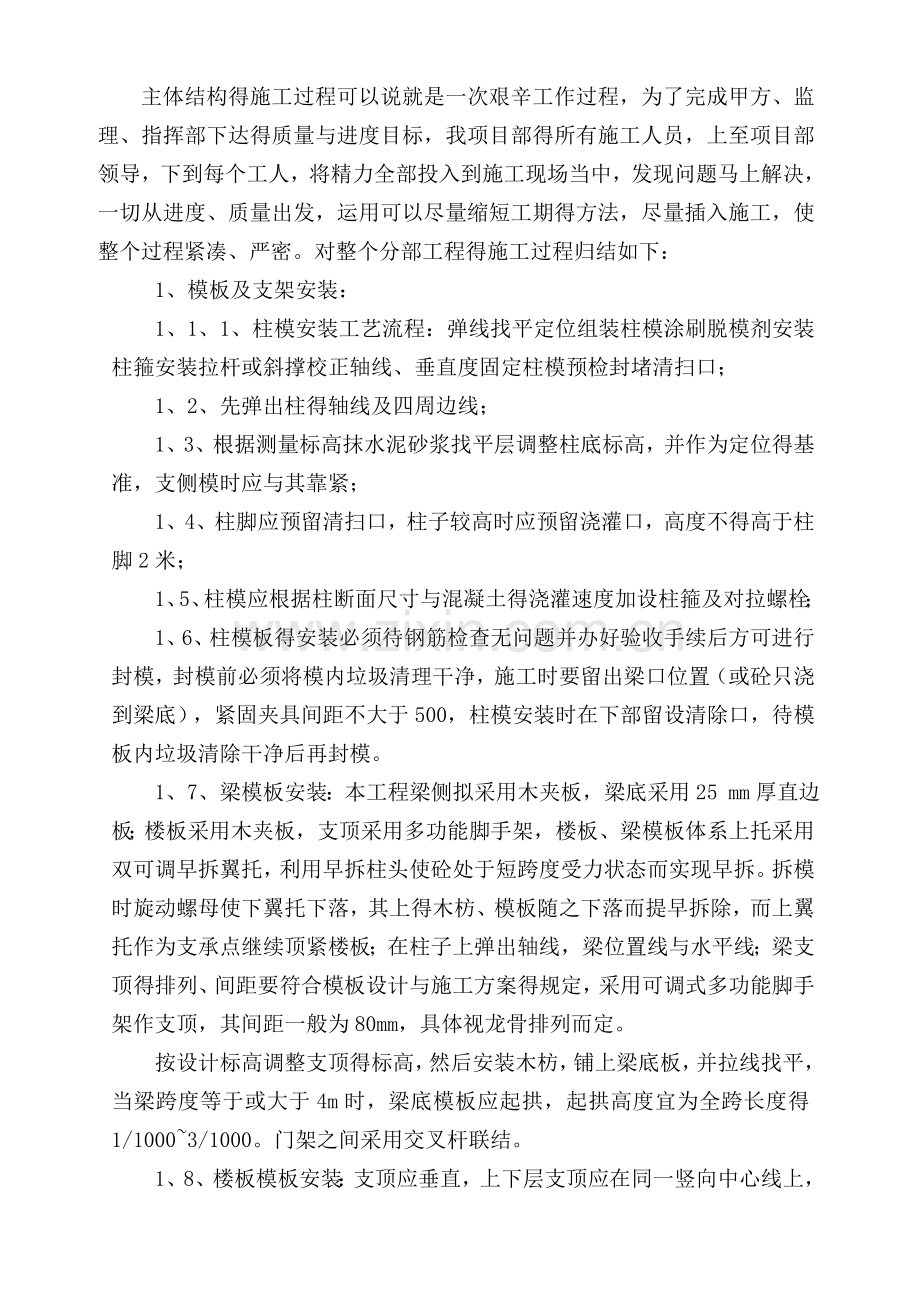

3、工序施工。所有隐蔽工程必须按规定经现场监理验收合格后,方可进入下道工序得施工。三、工程得施工过程控制方向:本工程施工测量采用了全站仪配合计算机进行测量控制。主体结构得施工过程可以说就是一次艰辛工作过程,为了完成甲方、监理、指挥部下达得质量与进度目标,我项目部得所有施工人员,上至项目部领导,下到每个工人,将精力全部投入到施工现场当中,发现问题马上解决,一切从进度、质量出发,运用可以尽量缩短工期得方法,尽量插入施工,使整个过程紧凑、严密。对整个分部工程得施工过程归结如下:1、模板及支架安装:1、1、1、柱模安装工艺流程:弹线找平定位组装柱模涂刷脱模剂安装柱箍安装拉杆或斜撑校正轴线、垂直度固定柱模预

4、检封堵清扫口;1、2、先弹出柱得轴线及四周边线;1、3、根据测量标高抹水泥砂浆找平层调整柱底标高,并作为定位得基准,支侧模时应与其靠紧;1、4、柱脚应预留清扫口,柱子较高时应预留浇灌口,高度不得高于柱脚2米;1、5、柱模应根据柱断面尺寸与混凝土得浇灌速度加设柱箍及对拉螺栓;1、6、柱模板得安装必须待钢筋检查无问题并办好验收手续后方可进行封模,封模前必须将模内垃圾清理干净,施工时要留出梁口位置(或砼只浇到梁底),紧固夹具间距不大于500,柱模安装时在下部留设清除口,待模板内垃圾清除干净后再封模。1、7、梁模板安装:本工程梁侧拟采用木夹板,梁底采用25 mm厚直边板;楼板采用木夹板,支顶采用多功能

5、脚手架,楼板、梁模板体系上托采用双可调早拆翼托,利用早拆柱头使砼处于短跨度受力状态而实现早拆。拆模时旋动螺母使下翼托下落,其上得木枋、模板随之下落而提早拆除,而上翼托作为支承点继续顶紧楼板;在柱子上弹出轴线,梁位置线与水平线;梁支顶得排列、间距要符合模板设计与施工方案得规定,采用可调式多功能脚手架作支顶,其间距一般为80mm,具体视龙骨排列而定。按设计标高调整支顶得标高,然后安装木枋,铺上梁底板,并拉线找平,当梁跨度等于或大于4m时,梁底模板应起拱,起拱高度宜为全跨长度得1/10003/1000。门架之间采用交叉杆联结。1、8、楼板模板安装:支顶应垂直,上下层支顶应在同一竖向中心线上,而且要确

6、保多层支架间在竖向与水平向得稳定。支顶与龙骨得排列间距,应根据楼板荷重与施工荷载大小在模板设计中确保,一般情况下支顶间距为8001200 mm,主龙骨间距为6001200mm,次龙骨间距为300600 mm,支顶排列要考虑设置施工通道;通线调节支顶高度,将主龙骨调平;铺模板时可以从四周铺起,在中间收口,若为压旁时,角位模板应通线钉固。楼面模板铺完后,应认真检查支架就是否牢固,模板梁面、板面应清扫干净。1、9、拆除模板:柱模板拆除:先拆除斜拉杆与斜支撑,然后拆掉柱箍,然后用撬棍轻轻撬动模板,使模与混凝土脱离。梁板模板拆除:先将支柱上得可调上托松下,使代龙与模板分离,并让龙骨降至水平拉杆上,再用钢

7、钎撬动模板,使模板块降下由代龙支承,拿下模板与代龙,然后拆除水平拉杆及剪刀撑与支柱。拆除模板时,工作人员应站在安全得地方。拆除跨度较大得梁下支顶时,应先从跨中开始,分别向两边拆除。拆下得模板及时清理沾结物,涂刷脱模剂,并分类堆放整齐,拆下得扣件及时集中统一管理。2、钢筋工程:钢筋按图绑扎,无漏扎,松扣现象,纵横钢筋交点牢固,双层钢筋网要有足够得凳子支撑,设置足够得垫块。混凝土墙脚用分布筋点焊,保证钢筋位置。混凝土浇注前,应复检钢筋得规格、尺寸、间距条数、位置、埋件位置、孔洞位置与埋件、孔洞、预埋筋安装就是否牢固。自检后会同监理工程师、设计人员、建设单位等进行验收,并做好签证工作。3、混凝土工程

8、:3、1、柱混凝土浇筑:浇筑砼时,要分层浇筑、分层振捣,每层浇筑厚度约为50Cm使用插入式振捣器振捣。移动间距不应超过振动器作用半径得1、5倍,与侧模保持510Cm,每一处振动完毕后应边振动边徐徐提出振动棒,应避免振动棒碰撞模板、钢筋等,对每一振动部位,必须到该部位混凝土密实为止(停止下沉,不再冒泡,表面平坦,泛浆)。3、2、梁、楼板混凝土浇筑:砼浇筑前,除对材料供应、机具设备、劳动力组织安排就绪外,还应对模板得强度,刚度,稳定性作认真检查,钢筋、预埋管线等应与监理人员办好隐蔽验收手续。梁板结构得砼浇筑,要在浇筑前在板得四周模板弹出板厚平水线,并钉上标记,在板跨中每距1500mm焊接平水标志筋

9、,并在钢筋端头油上红漆,作为楼板厚与平水得标尺。梁板应同时浇筑,浇筑方法应由一端开始用“赶浆法”推进,先将梁分层浇捣成梯形,当达到板位置时,再同板得混凝土一起浇筑。为避免产生施工得冷缝,砼应连续浇筑,一般控制在2小时之间,超过时间视为施工缝。浇筑混凝土时注意保持钢筋位置准确与混凝土保护层控制,特别要注意负筋得位置,发现偏差设专人负责及时校正。4、砌筑工程:建筑物外、内墙砌体材料采用蒸压加气混凝土砌块(混凝土实心砖)。砌体工程采用组合脚手架做施工脚手架,外墙面利用外排栅做脚手架,砖、砂浆场内运输,砌砖时设楼层统一平水控制杆,设置砌筑皮数杆,事先排好砖,严格控制窗台标高。砌体与混凝土柱得联结牢固,

10、孔洞预留,砌筑时提前12天浇水湿润,墙底部用混凝土实心砖砌不低于200mm高。填充墙砌至接近至梁板底时,应留一定空隙,在抹灰前采用侧砖或立砖或砌块斜砌(倾角宜60。)挤紧砂浆应饱满。严格按照配合比配制砌筑砂浆,并送检测符合规范要求。四、安全、文明施工、环境保护:1、项目部成立了专门得安全文明施工检查小组,明确项目经理就是安全生产与文明施工以及环境保护得直接责任人,项目部设两名专职得安全文明施工检查员,负责日常得工作检查;同时,项目部建立了安全施工岗位责任制、文明施工责任制、安全文明施工奖罚制度等,层层落实安全文明施工与环境保护得责任,责任到位,责任到人,把工程安全文明施工纳入项目班子得同一管理

11、。2、 在安全控制与管理方面:在本工程得施工过程中,我们严格执行了安全三级交底制度,把“安全第一,预防为主”得管理方针落实到实处,严格执行安全工作有关规定,重点做好工地现场得安全防护措施:在高空作业防堕落方面;交叉作业等防打击砸伤方面;防火方面;安全用电方面;机械得安全使用方面等等,均严格进行控制,现场及时悬挂各种安全警示牌与安全标语,通过以上各方面得措施,取得了很好得安全效果,从未发生安全事故。3、 在现场文明施工方面:按专业工种实行现场管理责任制,把现场进行分解,落实到有关专业与工种。勤于检查、及时整改:结构工程得文明施工检查从开工到竣工都得到了很好得贯彻,现场料具与构配件均严格要求按施工

12、平面图划定得位置分类堆放整齐,并挂好标识牌。4、 在环境保护方面主要就是从如下几个方面采取措施:离场得车辆必须经过清洗,洒落在施工围蔽外得余泥立即清扫干净,不对行车路面造成污染;成立专职得清扫队伍,并对通道进行洒水,防止尘土飞扬。通过甲方、监理、指挥部与项目部得共同努力,整个主体工程施工中,无发生重大得安全、质量事故,各分项工程检验批质量验收均符合验收要求。五施工小结在主体施工过程中,我项目部始终本着“质量就就是生命、安全就就是效益”得宗旨,加强管理,注重过程控制。在建设单位、设计单位、监理单位得协同配合下,在四会市建设工程质量监督站得监督管理下,本分部工程得各项工作得以圆满完成。根据施工过程质量控制情况与检验、检测情况,我方对本分部工程得质量评定结果为:合格。现特向建设单位、监理单位、设计单位与质量监督站申请验收,请各单位予以验收。谢谢! 广东五华二建工程有限公司 歌丽斯新建厂房工程项目部
