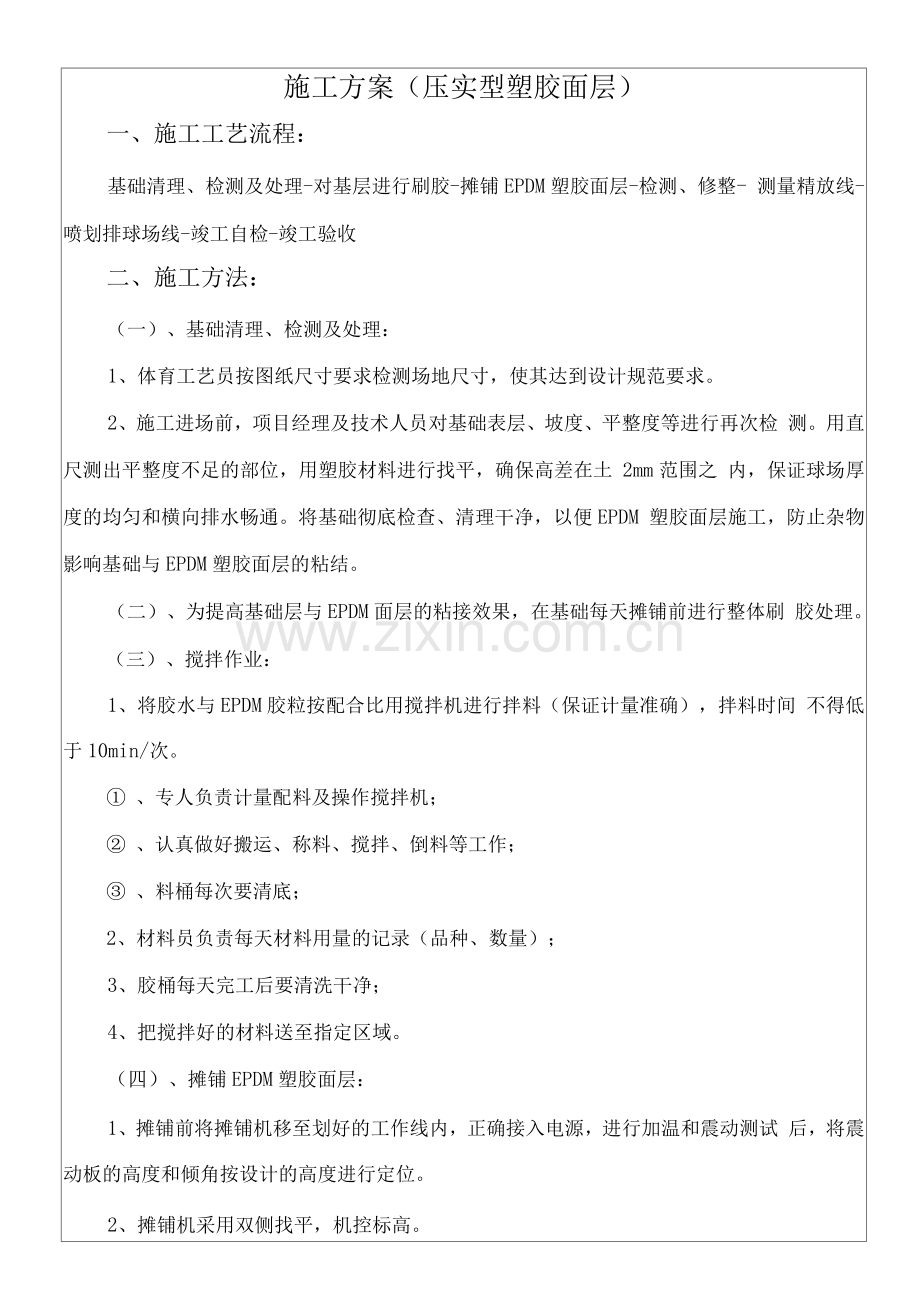

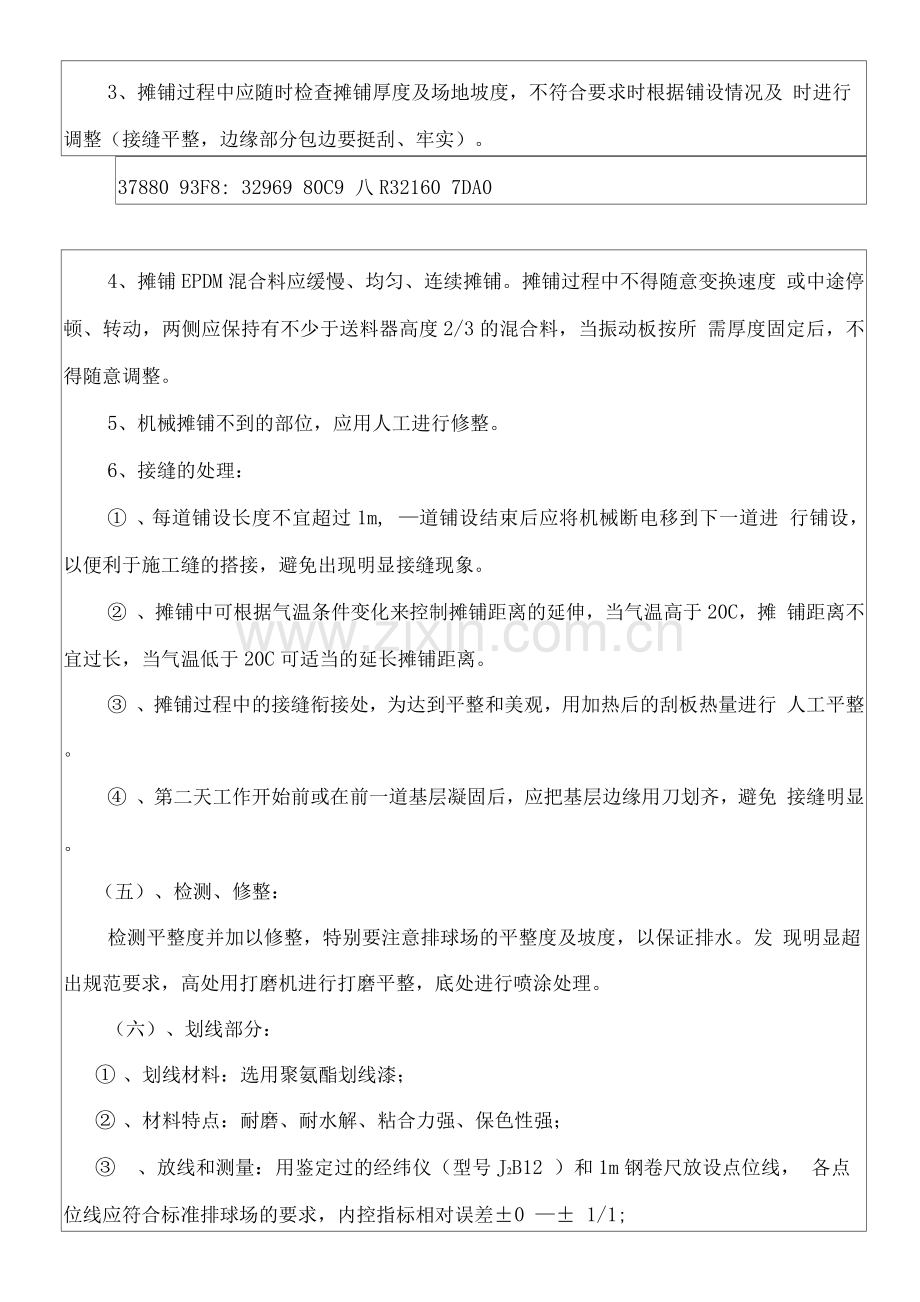

施工方案(压实型塑胶面层) 一、施工工艺流程: 基础清理、检测及处理-对基层进行刷胶-摊铺EPDM塑胶面层-检测、修整- 测量精放线-喷划排球场线-竣工自检-竣工验收 二、施工方法: (一)、基础清理、检测及处理: 1、体育工艺员按图纸尺寸要求检测场地尺寸,使其达到设计规范要求。 2、施工进场前,项目经理及技术人员对基础表层、坡度、平整度等进行再次检 测。用直尺测出平整度不足的部位,用塑胶材料进行找平,确保高差在土 2mm范围之 内,保证球场厚度的均匀和横向排水畅通。将基础彻底检查、清理干净,以便EPDM 塑胶面层施工,防止杂物影响基础与EPDM塑胶面层的粘结。 (二)、为提高基础层与EPDM面层的粘接效果,在基础每天摊铺前进行整体刷 胶处理。 (三)、搅拌作业: 1、将胶水与EPDM胶粒按配合比用搅拌机进行拌料(保证计量准确),拌料时间 不得低于10min/次。 ① 、专人负责计量配料及操作搅拌机; ② 、认真做好搬运、称料、搅拌、倒料等工作; ③ 、料桶每次要清底; 2、材料员负责每天材料用量的记录(品种、数量); 3、胶桶每天完工后要清洗干净; 4、把搅拌好的材料送至指定区域。 (四)、摊铺EPDM塑胶面层: 1、摊铺前将摊铺机移至划好的工作线内,正确接入电源,进行加温和震动测试 后,将震动板的高度和倾角按设计的高度进行定位。 2、摊铺机采用双侧找平,机控标高。 3、摊铺过程中应随时检查摊铺厚度及场地坡度,不符合要求时根据铺设情况及 时进行调整(接缝平整,边缘部分包边要挺刮、牢实)。 37880 93F8: 32969 80C9 八R32160 7DA0 4、摊铺EPDM混合料应缓慢、均匀、连续摊铺。摊铺过程中不得随意变换速度 或中途停顿、转动,两侧应保持有不少于送料器高度2/3的混合料,当振动板按所 需厚度固定后,不得随意调整。 5、机械摊铺不到的部位,应用人工进行修整。 6、接缝的处理: ① 、每道铺设长度不宜超过1m, —道铺设结束后应将机械断电移到下一道进 行铺设,以便利于施工缝的搭接,避免出现明显接缝现象。 ② 、摊铺中可根据气温条件变化来控制摊铺距离的延伸,当气温高于20C,摊 铺距离不宜过长,当气温低于20C可适当的延长摊铺距离。 ③ 、摊铺过程中的接缝衔接处,为达到平整和美观,用加热后的刮板热量进行 人工平整。 ④ 、第二天工作开始前或在前一道基层凝固后,应把基层边缘用刀划齐,避免 接缝明显。 (五)、检测、修整: 检测平整度并加以修整,特别要注意排球场的平整度及坡度,以保证排水。发 现明显超出规范要求,高处用打磨机进行打磨平整,底处进行喷涂处理。 (六)、划线部分: ① 、划线材料:选用聚氨酯划线漆; ② 、材料特点:耐磨、耐水解、粘合力强、保色性强; ③ 、放线和测量:用鉴定过的经纬仪(型号J2B12 )和1m钢卷尺放设点位线, 各点位线应符合标准排球场的要求,内控指标相对误差±0 —± 1/1; ④ 、标志线的测划:按照《22年排球竞赛规则》进行放线测量,由建设方体育 部门确认后,喷划出排球场线(点、位、线),划线要求清晰、准确。 标志线的喷划注意事项: ① 、按划线数据测量,确定各种标志线的位置,反复测量,校核确认无误已达要 求的精确度,方可用大头针在EPDM面层上做划线记号,用墨线弹出底线; ② 、放线后须经体育工艺员复核,角度部分用放射线长度进行校核,直线部分用 鉴定过的钢尺(包括尺长校正、温度校正)进行复核,确认符合标准后,方可进行 喷线; ③ 、喷线时,要反复检查喷线的宽度是否符合田联的规定,如不符合必须及时调 整; ) 27695 6C2F 氯 27780 6C84 $Kr@y ④ 、喷线操作人员应掌握好喷枪离塑胶面距离和角度,以便线条美观、色泽均 匀。 施工方案(复合型光面塑胶面层) 一、施工工艺: 基础清理、检测及修整-对基层进行刷胶-底层摊铺-检测、修整底层-面层 摊铺-测量精放线-喷划篮球场线-竣工自检-竣工验收 二、施工方法: (一)、基础清理、检测及修整: 1、体育工艺员按图纸尺寸要求复测基准桩,检测场地尺寸,使其达到设计规范 要求。 2、施工进场前,项目经理及技术人员对基础表层、坡度、平整度等进行再次检 测。用3m直尺测出平整度不足的部位,高处进行打磨,低处用塑胶材料进行填平, 确保高差在土 3mm范围之内,保证塑胶厚度的均匀和横向排水畅通。将基础彻底检查、 清理干净,以便塑胶面层施工,防止杂物影响基础与塑胶层的粘结。 (二)、为提高基础层与塑胶层的粘接效果,在基础每天摊铺前进行整体刷胶处 理。 (三)、搅拌作业: 1、将胶水与黑胶粒按配合比用搅拌机进行拌料(保证计量准确),拌料时间不 得低于10min/次。 ① 、专人负责计量配料及操作搅拌机; ② 、认真做好搬运、称料、搅拌、倒料等工作; ③ 、料桶每次要清底; 2、材料员负责每天材料用量的记录(品种、数量); 3、胶桶每天完工后要清洗干净; 4、把搅拌好的底材送至指定区域。 (四)、底层摊铺: g 40559 9E6F 335 82DC 苜 621891 5583 喃 1、摊铺前将摊铺机移至划好的工作线内,正确接入电源,进行加温和震动测试 后,将震动板的高度和倾角按设计的高度进行定位。 2、摊铺机采用双侧找平,机控标高。 3、摊铺过程中应随时检查摊铺厚度及场地坡度,不符合要求时根据铺设情况及 时进行调整(接缝平整,边缘部分包边要挺刮、牢实)。 4、摊铺胶粒混合料应缓慢、均匀、连续摊铺。摊铺过程中不得随意变换速度或 中途停顿、转动,两侧应保持有不少于送料器高度2/3的混合料,当振动板按所需 厚度固定后,不得随意调整。 5、机械摊铺不到的部位,应用人工进行修整。 6、接缝的处理: ① 、每道铺设长度不宜超过1m,—道铺设结束后应将机械断电移到下一道进 行铺设,以便利于施工缝的搭接,避免出现明显接缝现象。 ② 、摊铺中可根据气温条件变化来控制摊铺距离的延伸,当气温高于20C,摊 铺距离不宜过长,当气温低于20C可适当的延长摊铺距离。 ③ 、摊铺过程中的接缝衔接处,为达到平整和美观,用加热后的刮板热量进行 人工平整。 ④ 、第二天工作开始前或在前一道基层凝固后,应把基层边缘用刀划齐,避免 接缝明显,并把底层摊铺中跑道上的接缝处做为道宽的划线处。 (五)、检测、修整底层: 检测平整度并加以修整,特别要注意篮球场的平整度及坡度,以保证排水。发 现明显超出规范要求,高处用打磨机进行打磨平整,底处进行喷涂处理。 (六)面层铺设: ① 、第一层(底层)铺装: 塑胶施工尺寸按照标准篮球场的要求固定模条,并用纯PU (聚氨酯)摊铺塑胶 底层(封底),成胶后为保证场地不积水,进行放水试验,检测其平整度,如有积水 处用PU材料进行找平、补平。 ② 、第二层(面层)铺装: 用纯PU (聚氨酯)材料铺设塑胶面层,并同时进行消泡处理,确保平整度及厚 度,面层总厚度《3mm。 篮球场的赛区采用绿色塑胶加以区别,因此铺设面层时,应将赛区用模条固定, 摊铺绿色塑胶面层,篮球场中圈、罚球场及辅助赛区为红色。 =U 30374 76A6A33584 833024932 616428057 6D99 ③ 、施工缝留在篮球场划线位置。 四、划线工作: 1、按规定尺寸放出篮球场底线并反复核对无误后,贴牛皮胶带,需压实、压紧、 压直,然后喷刷白色聚氨酯漆(喷刷前须由建设单位对所划底线进行确认);划线尺 寸准确、线条清晰; 2、划线工作完成后,项目经理负责全方位检查工程质量,确认无误后,报建设 单位进行场地验收。 五、质量标准: 1、篮球场质量达到优良。 2、篮球场划线按《22篮球竞赛规则》,确认无误后,报建设方进行场地验收。
