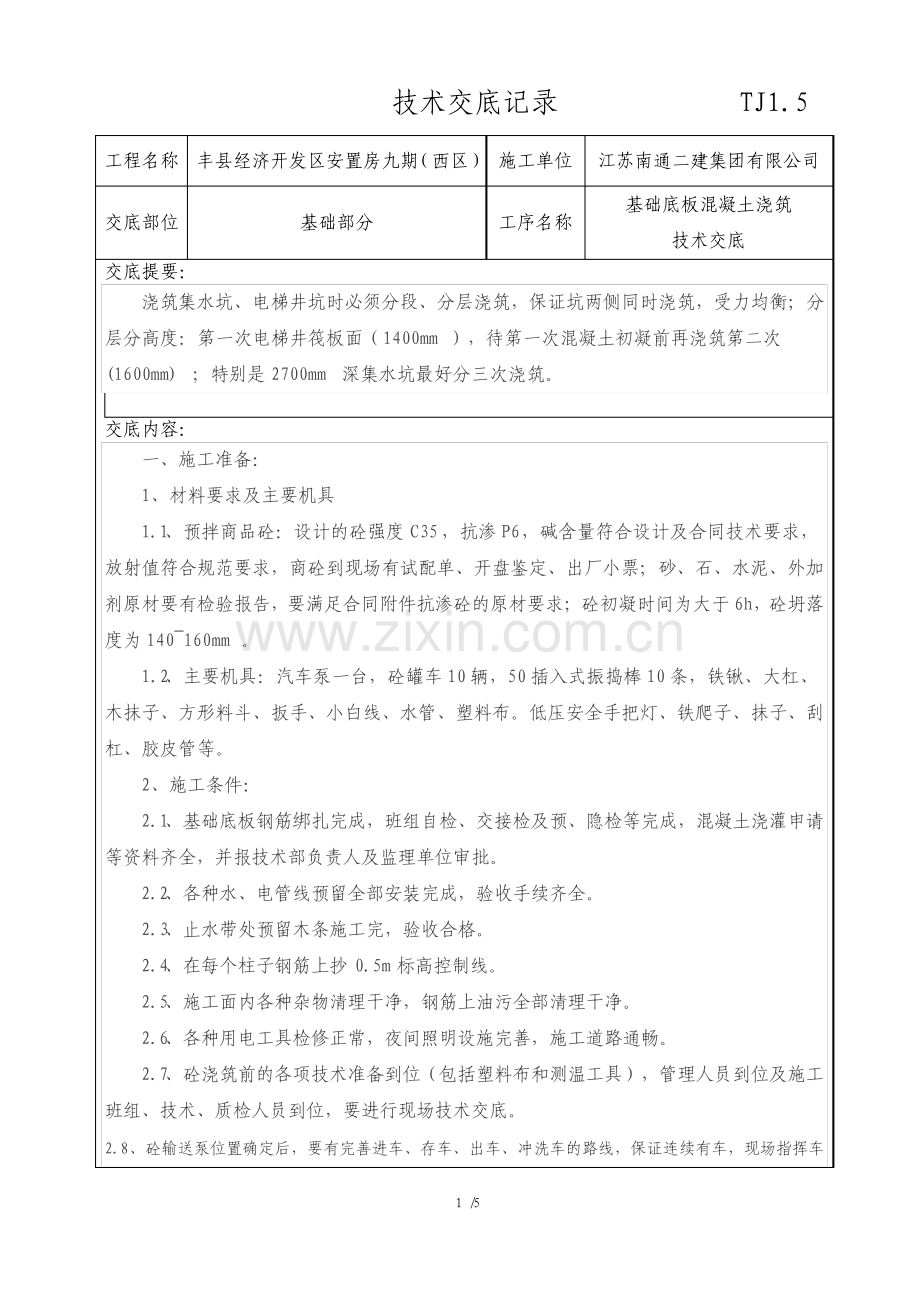

1、 1/5 技术交底记录 TJ1.5 工程名称 丰县经济开发区安置房九期(西区)施工单位 江苏南通二建集团有限公司 交底部位 基础部分 工序名称 基础底板混凝土浇筑 技术交底 交底提要:浇筑集水坑、电梯井坑时必须分段、分层浇筑,保证坑两侧同时浇筑,受力均衡;分层分高度:第一次电梯井筏板面(1400mm),待第一次混凝土初凝前再浇筑第二次(1600mm);特别是 2700mm深集水坑最好分三次浇筑。交底内容:一、施工准备:1、材料要求及主要机具 1.1、预拌商品砼:设计的砼强度 C35,抗渗 P6,碱含量符合设计及合同技术要求,放射值符合规范要求,商砼到现场有试配单、开盘鉴定、出厂小票;砂、石、水

2、泥、外加剂原材要有检验报告,要满足合同附件抗渗砼的原材要求;砼初凝时间为大于 6h,砼坍落度为 140160mm。1.2、主要机具:汽车泵一台,砼罐车 10 辆,50 插入式振捣棒 10 条,铁锹、大杠、木抹子、方形料斗、扳手、小白线、水管、塑料布。低压安全手把灯、铁爬子、抹子、刮杠、胶皮管等。2、施工条件:2.1、基础底板钢筋绑扎完成,班组自检、交接检及预、隐检等完成,混凝土浇灌申请等资料齐全,并报技术部负责人及监理单位审批。2.2、各种水、电管线预留全部安装完成,验收手续齐全。2.3、止水带处预留木条施工完,验收合格。2.4、在每个柱子钢筋上抄 0.5m 标高控制线。2.5、施工面内各种杂

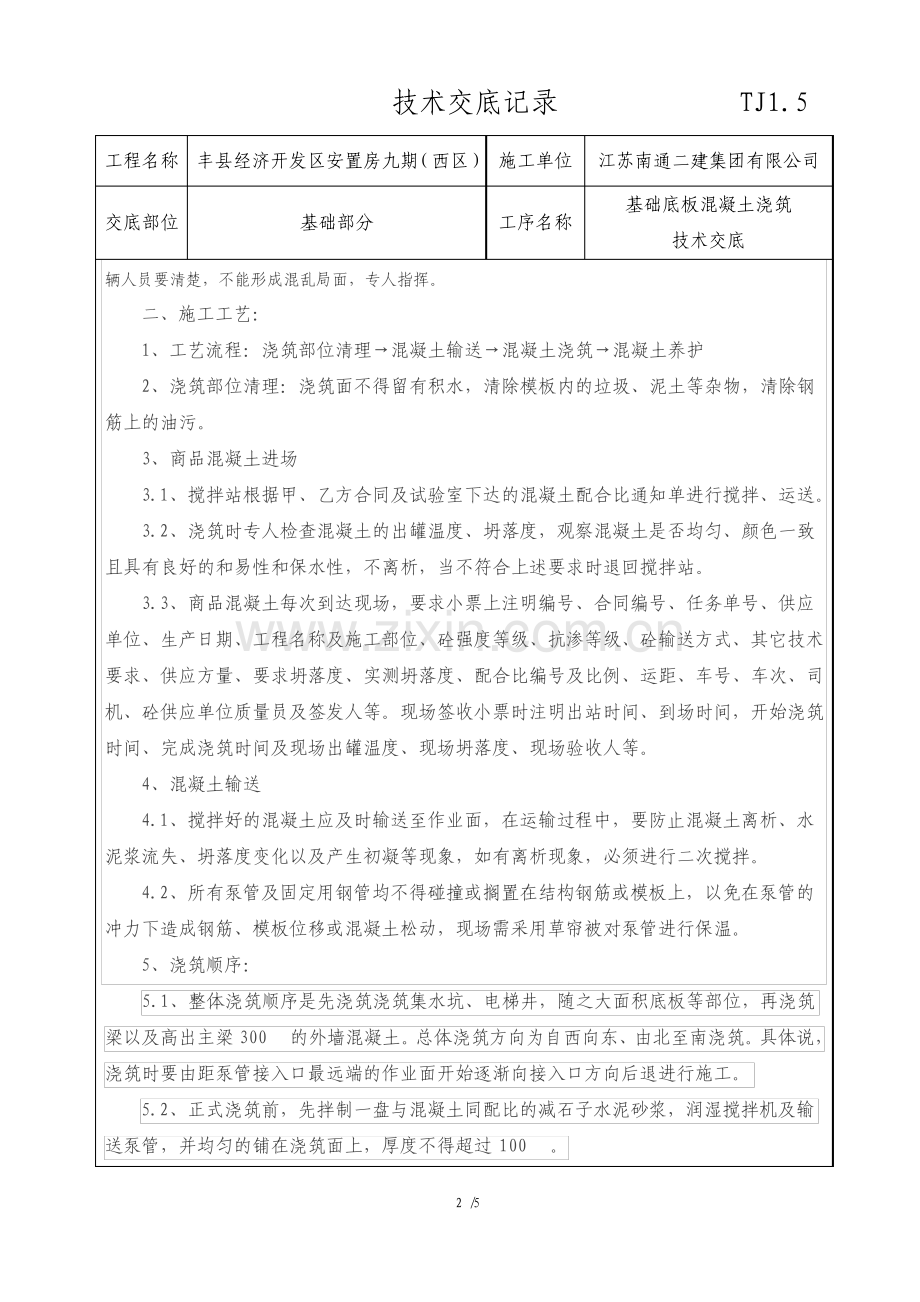

3、物清理干净,钢筋上油污全部清理干净。2.6、各种用电工具检修正常,夜间照明设施完善,施工道路通畅。2.7、砼浇筑前的各项技术准备到位(包括塑料布和测温工具),管理人员到位及施工班组、技术、质检人员到位,要进行现场技术交底。2.8、砼输送泵位置确定后,要有完善进车、存车、出车、冲洗车的路线,保证连续有车,现场指挥车 2/5 技术交底记录 TJ1.5 工程名称 丰县经济开发区安置房九期(西区)施工单位 江苏南通二建集团有限公司 交底部位 基础部分 工序名称 基础底板混凝土浇筑 技术交底 辆人员要清楚,不能形成混乱局面,专人指挥。二、施工工艺:1、工艺流程:浇筑部位清理混凝土输送混凝土浇筑混凝土养护

4、 2、浇筑部位清理:浇筑面不得留有积水,清除模板内的垃圾、泥土等杂物,清除钢筋上的油污。3、商品混凝土进场 3.1、搅拌站根据甲、乙方合同及试验室下达的混凝土配合比通知单进行搅拌、运送。3.2、浇筑时专人检查混凝土的出罐温度、坍落度,观察混凝土是否均匀、颜色一致且具有良好的和易性和保水性,不离析,当不符合上述要求时退回搅拌站。3.3、商品混凝土每次到达现场,要求小票上注明编号、合同编号、任务单号、供应单位、生产日期、工程名称及施工部位、砼强度等级、抗渗等级、砼输送方式、其它技术要求、供应方量、要求坍落度、实测坍落度、配合比编号及比例、运距、车号、车次、司机、砼供应单位质量员及签发人等。现场签收

5、小票时注明出站时间、到场时间,开始浇筑时间、完成浇筑时间及现场出罐温度、现场坍落度、现场验收人等。4、混凝土输送 4.1、搅拌好的混凝土应及时输送至作业面,在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象,如有离析现象,必须进行二次搅拌。4.2、所有泵管及固定用钢管均不得碰撞或搁置在结构钢筋或模板上,以免在泵管的冲力下造成钢筋、模板位移或混凝土松动,现场需采用草帘被对泵管进行保温。5、浇筑顺序:5.1、整体浇筑顺序是先浇筑浇筑集水坑、电梯井,随之大面积底板等部位,再浇筑梁以及高出主梁 300 的外墙混凝土。总体浇筑方向为自西向东、由北至南浇筑。具体说,浇筑时要由距泵管接

6、入口最远端的作业面开始逐渐向接入口方向后退进行施工。5.2、正式浇筑前,先拌制一盘与混凝土同配比的减石子水泥砂浆,润湿搅拌机及输送泵管,并均匀的铺在浇筑面上,厚度不得超过 100。3/5 技术交底记录 TJ1.5 工程名称 丰县经济开发区安置房九期(西区)施工单位 江苏南通二建集团有限公司 交底部位 基础部分 工序名称 基础底板混凝土浇筑 技术交底 6、砼振捣:砼浇筑的同时采用 50 插入式振捣器振捣,每个浇筑工作面振捣器分成二排,每排 2 台,同时振捣。振捣棒垂直插入钢筋网内,操作时要做到快插慢拔,每一插点振捣时间为 30 秒左右,插点要均匀排列,可采用交错式的次序移动,每次移动的距离不得超

7、过 500mm,振捣上层时要插入下一层 50mm,确保振捣的质量。7、混凝土浇筑完拉白线用尺子检查标高,用长刮杠找平,用木抹子搓平,在终凝前再进行一次抹压,以保证混凝土表面平整并防止裂缝产生。在预埋件和插筋根部用木抹子找平。8、浇筑混凝土时应经常观察钢筋、模板、预埋件、预埋孔洞等有无移动、变形或堵塞情况,发现问题应立即处理并在初凝前处理完毕。9、混凝土养护:底板混凝土浇筑终凝后即覆盖塑料布及 50 厚阻燃草帘被养护,保持混凝土表面与内部温差小于 25。10、混凝土试块留置原则:抗渗试块按每 200m3留置一组,一次连续浇筑量不足 200m3按一组计算。其中见证取样组数不少于总组数的 30%;另

8、外需增加不少于两组同条件试块。11、砼浇筑完毕后,确保砼在达到受冻临界强度(设计强度的 50%以上)之前保持足够的温度状态;在达到此强度之前试验员最好需做测温记录。三、质量保证:1、主控项目:1.1、商砼厂家要按合同技术要求提前试配配合比。1.2、配合比、开盘鉴定要提前 2 小时送到工地技术部。1.3、砼车送到工地后,后台工长要在小票上填写到场时间、浇筑时间、浇完时间并签字;每车砼要在现场测坍落度是否符合要求,如坍落度略小于 140mm,或坍落度大于160mm则要求退货,凡退货的要在小票上注明并记录车号,以便检查。严禁在砼中加水,如发现混凝土出现离析、初凝等质量问题,坚决退掉。厂家必须保留可追

9、溯性的材料质量资料。1.4、振捣手要严格按要求振捣,不能将堆流处前面的砼漏振,也不要在一个位置振捣 4/5 技术交底记录 TJ1.5 工程名称 丰县经济开发区安置房九期(西区)施工单位 江苏南通二建集团有限公司 交底部位 基础部分 工序名称 基础底板混凝土浇筑 技术交底 时间过长,防止出现泌水现象。1.5、商砼厂家技术人员要随时在现场检验砼质量,并同我方试验员同时做试块。2、一般项目 2.1、要求砼振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等。2.2.混凝土浇筑后应覆盖阻燃草帘被、塑料薄膜保温养护。2.3.表面平整度允许偏差3mm,标高允许偏差5 mm,保护层厚度3mm。四、成品保护 1、砼

10、浇筑时注意保护墙体插筋,不允许随意扳弯钢筋致使钢筋发生位移。2、在浇筑混凝土后派专人清理粘在墙、柱钢筋上的混凝土浆。3、拆模时要注意保护外墙止水钢板,严禁破坏和扳弯。五、安全要求 1、进入施工现场必须戴好安全帽,严禁吸烟,严禁打闹。2、严禁从高空抛物。3、各种用电机械要由电工接电,电线要架空设置,严禁在钢筋上拉扯,要一机一闸一保护。砼振捣设备在指定电箱接电,有专用开关箱,并接漏电保护器,接线不得任意接长。电缆线必须架空,严禁落地。4、在钢筋网上要铺部分脚手板防止施工发生摔伤事故。5、施工车辆要有专人指挥,防止在现场倒车、转弯时发生事故,夜间施工照明充分。6、施工人员要服从管理人员管理,遵守各项安全管理制度。7、使用振捣器时,应有专人拉线,并戴绝缘手套、穿绝缘胶鞋,注意用电安全。技术负责人 交底人 接受交底人 注:本记录一式两份,一份交接受交底人,一份存档 5/5

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
