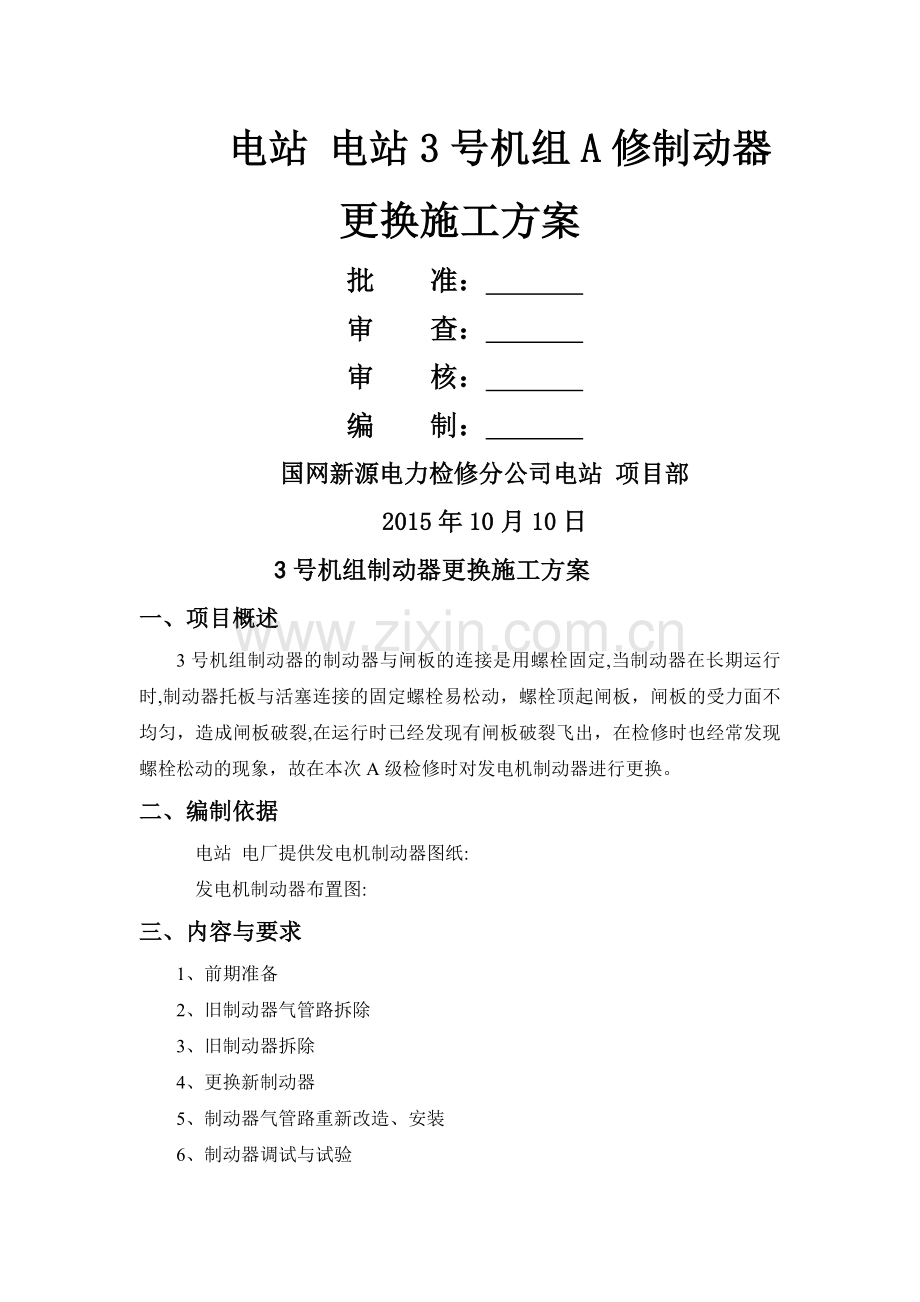

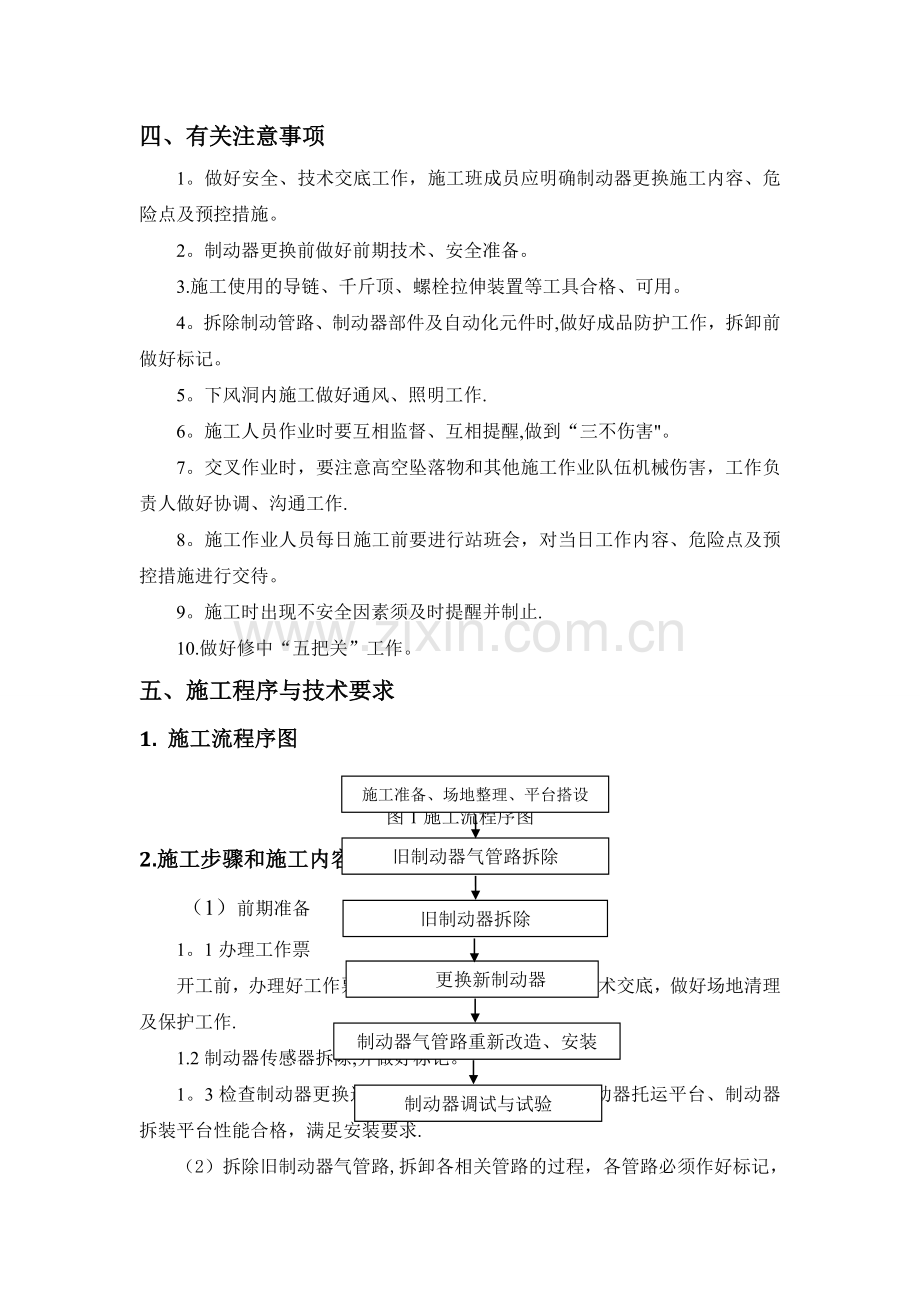

电站 电站3号机组A修制动器更换施工方案 批 准: 审 查: 审 核: 编 制: 国网新源电力检修分公司电站 项目部 2015年10月10日 3号机组制动器更换施工方案 一、项目概述 3号机组制动器的制动器与闸板的连接是用螺栓固定,当制动器在长期运行时,制动器托板与活塞连接的固定螺栓易松动,螺栓顶起闸板,闸板的受力面不均匀,造成闸板破裂,在运行时已经发现有闸板破裂飞出,在检修时也经常发现螺栓松动的现象,故在本次A级检修时对发电机制动器进行更换。 二、编制依据 电站 电厂提供发电机制动器图纸: 发电机制动器布置图: 三、内容与要求 1、前期准备 2、旧制动器气管路拆除 3、旧制动器拆除 4、更换新制动器 5、制动器气管路重新改造、安装 6、制动器调试与试验 四、有关注意事项 1。做好安全、技术交底工作,施工班成员应明确制动器更换施工内容、危险点及预控措施。 2。制动器更换前做好前期技术、安全准备。 3.施工使用的导链、千斤顶、螺栓拉伸装置等工具合格、可用。 4。拆除制动管路、制动器部件及自动化元件时,做好成品防护工作,拆卸前做好标记。 5。下风洞内施工做好通风、照明工作. 6。施工人员作业时要互相监督、互相提醒,做到“三不伤害"。 7。交叉作业时,要注意高空坠落物和其他施工作业队伍机械伤害,工作负责人做好协调、沟通工作. 8。施工作业人员每日施工前要进行站班会,对当日工作内容、危险点及预控措施进行交待。 9。施工时出现不安全因素须及时提醒并制止. 10.做好修中“五把关”工作。 五、施工程序与技术要求 1. 施工流程序图 施工准备、场地整理、平台搭设 旧制动器气管路拆除 更换新制动器 制动器气管路重新改造、安装 制动器调试与试验 旧制动器拆除 图1施工流程序图 2.施工步骤和施工内容: (1)前期准备 1。1办理工作票 开工前,办理好工作票,对工作班组成员进行安全技术交底,做好场地清理及保护工作. 1.2制动器传感器拆除,并做好标记。 1。3检查制动器更换过程中导链葫芦、千斤顶、制动器托运平台、制动器拆装平台性能合格,满足安装要求. (2)拆除旧制动器气管路,拆卸各相关管路的过程,各管路必须作好标记,管口必须要严密地封闭。 (3)旧制动器拆除 3.1用M55的敲击板手拆除旧制动器的四个固定螺丝,搭设制动器拆装平台,借助导链葫芦将旧制动器平移至下机架两支臂中间. 3。2在转子中心体上端布置2t*3m的导链葫芦,将旧制动器降至下机架下盖板上。 3。3在下机架下盖板吊装孔洞上方布置吊点,用3t*6m的导链葫芦将制动器降落至水车室控制环上. 3.4用水车室环形桥机将制动器移至水车室靠近2号机组侧门口。 3。5在水车室门口布置制动器托运平台,将制动器运出水车室,并用3t手推叉车倒运至机修间。 (4)新制动器安装 4.1并用3t手推叉车将制动器从机修间倒运至水车室靠近2号机侧门口,在水车室门口布置制动器托运平台,将制动器托运至水车室; 4.2用水车室环形桥机将制动器移至下机架吊装孔下方。 4.3在下机架下盖板吊装孔洞上方布置吊点,用3t*6m的导链葫芦将制动器从水车室吊至下机架下盖板上。 4。4在转子中心体上端布置2t*3m的导链葫芦,将旧制动器吊升至能够安装制动器托运平台. 4.5托运制动器至安装位置就位。 (5)新制动器高程调整 5.1测量制动器与转子制动环板之间间隙,计算需加垫厚度。 5。2清理制动器基础螺杆孔,无油污,杂质,用M55敲击板手打紧基础螺杆,锁紧基础螺杆锁定片. 5。3制动器抗与转子制动环板之间间隙10±0。50 mm,两人测量误差不大于0。2mm. (6)制动器气管路安装 6.1按厂家图纸预制管路,管路及法兰在机坑外焊接,在机坑内拼装,进行压力试验. 6.2 管路安装完成后进行压力试验,气压为1.05MPa,油压为16 MPa,油压试验成阶梯性上升,每次保压5min,最终16 MPa油压保压30min无渗漏。 (7)制动器调试与试验 7.1手动操作制动器进行投退试验,投退正常,动作正确、灵活,无卡阻,无渗漏。 7.2通过顶转子油泵加压,用制动器顶起转子,压力14Mpn。保持30分钟,无压降. (8)验收 8。1与电厂、监理共同进行验收,并在验收资料签字。 8。2确认工作全部结束,工作票办理终结手续. 3相关质量要求 3.1清理制动器基础螺杆孔,无油污,杂质,制动器基础固定螺杆应打紧无松动,螺栓锁片尾部与制动器基础边成90°,偏差不应大于10°。 3。2制动器抗与转子制动环板之间间隙10±0.50 mm,两人测量误差不大于0。2mm。 3。3管路安装完成后进行压力试验,气压为1。05MPa,油压为16 MPa,油压试验成阶梯性上升,每次保压5min,最终16 MPa油压保压30min无渗漏。 3.4手动操作制动器进行投退试验,投退正常,动作正确、灵活,无卡阻,无渗漏。 六、施工用工计划 施工单位:检修分公司天津分部机械班 起重负责人: 1人 工作负责人:1人 检修人员:检修工6人 安全及文明生产负责人:1人 进度及质量控制:1人 七、施工进度计划 施工的进度计划 检修日期 施工进度 备注 1日 前期准备 2日 旧制动器气管路拆除 3—8日 旧制动器拆除 9-13日 更换新制动器 13—15日 制动器气管路重新安装 16日 制动器调试与试验 八、质量目标与保证措施 质量目标: 1.检修过程中不发生检修责任的质量事故; 2。检修项目完成率100%; 3。检修质量验收合格率100%; 4。修后试运成功率100%,非计划停运连续运行天数>180天; 5.杜绝重大质量返工现象,重大返修率为0; 6。制动器更换计划完成率达到100%. 保证措施: 1.加强技术管理,认真贯彻执行标准、规范,规程及各项管理制度,并明确岗位责任制,组织学习施工组织设计,并建立技术考核制度。 2。施工前,向班组人员进行详细的书面交底,明确工作任务分配及检修项目确认,并履行签字手续,项目经理要深入现场检查执行情况。 3。树立质量第一的概念,实行奖优罚劣,定期进行质量检查,要落实到岗,责任到人,严格执行质量三级验收制度、消除质量不合格项。 4。每一项目检修完成后要全面检查确认,确保所有检修达到相关质量标准,一次试运成功,非计划停运连续运行天数>180天。 5.工作过程中,责任落实到各面负责人,专业技术人员严格把控质量关卡,杜绝返工现象。 6.做好检修总结及复查工作,确保制动器更换全面完成. 九、重大风险控制措施 风险控制措施 序号 检修项目 控制措施 注意事项 1 旧制动器拆除运出 旧制动器拆除,借助导链葫芦将旧制动器拆除,使用绳索等工具将旧制动器气移动至机架下方走台上,由走台上的进出孔吊运至水车室内运出, 起重人员必须持证上岗;准确使用合格的吊耳、钢丝绳等工具;吊装过程注意防止发生倾斜。 2 新制动器运至风洞内 制动器运入,借助导链葫芦等工具将新制动器,由走台上的进出孔吊运至机架下方走台上. 起重人员必须持证上岗;准确使用合格的吊耳、钢丝绳等工具;吊装过程注意防止发生倾斜. 十、其它说明 1、消耗性材料 序号 名称 单位 数量 备注 1 “布,白布” kg 3 2 酒精 升 5 3 润滑脂 桶 1 4 毛刷 把 5 5 清洗剂 桶 1 6 砂纸 张 15 7 手套 副 20 2、检修工器具 序号 名称 规格 单位 数量 备注 1 梅花扳手 17-19mm、20-24mm、30-36mm 把 各2 2 活动扳手 18"、15"、12"、8” 把 各2 3 套筒 32件 套 各1 4 内六角扳手 10”—16” 套 2 5 磁力手电 外壳绝缘 把 4 6 塞尺 精度0.02mm 把 2 7 导链葫芦 2t 5t 个 各2 8 木板 20mmx200mmX300mm 块 6 9 钢丝绳 6分x20M 根 2 10 敲击扳手 把 2 11 榔头 把 2 12 千斤顶 机械10T 只 4 13 方木 200Х200Х300mm 根 4 视现场需要配置 14 吊带 10T 根 4 15 游标卡尺 150mm 个 1 质量验收单 编号: 项目名称 3号机组制动器更换 施工班组 工作负责人 开工时间 年 月 日 竣工时间 年 月 日 验收级别 三级 工作内容简要说明: 3号机组制动器更换 验收标准:1、制动器更换检修按照检修标准、程序进行,制动器安装完成后进行试验,投退正常,检查各部件动作正常,无卡涩。 检修结论: 验收意见: 工作负责人签名: 年 月 日 专业一级验收人员签名: 年 月 日 验收意见: 专业技术负责人签名: 年 月 日 专业二级验收人员签名: 年 月 日 验收意见 检修单位项目负责人签名: 年 月 日 专业三级验收人员签名: 年 月 日 监理工程师签名: 年 月 日 备注
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
