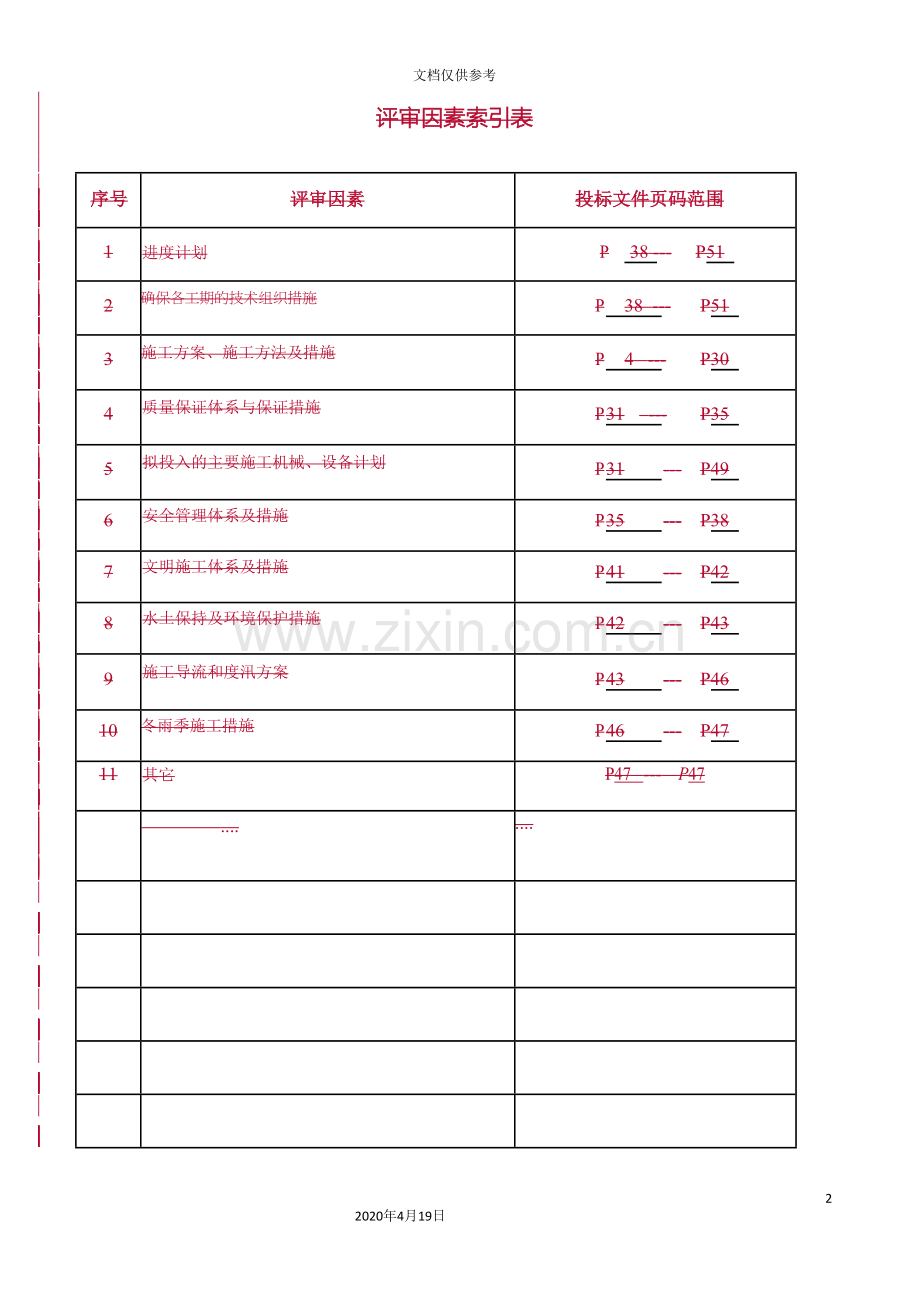

1、河道治理工程施工组织设计1242020年4月19日文档仅供参考评审因素索引表序号评审因素投标文件页码范围1进度计划P38 -P512确保各工期的技术组织措施P38 -P513施工方案、施工方法及措施P4 -P304质量保证体系与保证措施P31 -P355拟投入的主要施工机械、设备计划P31-P496安全管理体系及措施P35-P387文明施工体系及措施P41-P428水土保持及环境保护措施P42-P439施工导流和度汛方案P43-P4610冬雨季施工措施P46-P4711其它P47 - P47 .五、施工组织设计第一章 工程概述3第二章 工程主要施工方法4第三章 拟投入主要物资计划31第四章 拟
2、投入主要施工机械、设备计划32第五章 劳动力安排计划32第六章 确保工程质量的技术组织措施32第七章 确保安全生产的技术组织措施36第八章 确保工期的技术组织措施39第九章 确保文明施工的技术组织措施41第十章 水土保持及环境保护措施43第十一章 导流方案、度汛方案44第十二章 冬雨季施工措施47第十三章 施工总平面布置图48第十四章 其它48第一章 工程概述3第二章 工程主要施工方法4第三章 拟投入主要物资计划23第四章 拟投入主要施工机械、设备计划23第五章 劳动力安排计划23第六章 确保工程质量的技术组织措施23第七章 确保安全生产的技术组织措施27第八章 确保工期的技术组织措施30第九
3、章 确保文明施工的技术组织措施33第十章 水土保持及环境保护措施34第十一章 导流方案、度汛方案35第十二章 冬雨季施工措施38第十三章 对工程施工重点、技术关键点的理解和认识39第十四章 施工总平面布置图40第十五章 其它40第一章 工程概述1.1、工程概述1.1.1 项目编号:皖建施招-H1- -710皖H2170146号1.1.2 项目名称:省统筹投资重要河段治理建设项目田头乡泥潭河、宁河河、柳畈河、土库河河道治理工程望江县太慈镇白莲洲村 高效节水灌溉项目 1.1.3 招标单位:岳西县和平乡人民政府望江县太慈镇人民政府 1.1.4 工程概况:总投资约1220 万元,含新建浆砌河堤、新建及
4、加固拦河堰等工作内容本防渗护坡1200m,灌渠衬砌246m,中心排水沟衬砌790m,新建机耕路675m,机耕桥3座,人行便桥26座,结合美好乡村建设塘堰综合整治1处。工程投资约3290210.47元(其中暂列金为95831.37元),详见施工图设计文件、工程量清单及控制价等。1.1.5 计划工期: 1250日历天。 1.1.6 招标范围:详见工程量清单及设计图纸。1.1.7 标段划分:1 个标段,详见图纸及工程量清单。1.2、主体工程项目及其工作内容含新建浆砌河堤、新建及加固拦河堰等工作内容防渗护坡1200m,灌渠衬砌246m,中心排水沟衬砌790m,新建机耕路675m,机耕桥3座,人行便桥2
5、6座。,详见工程清单及设计图纸。1.3、编制的原则1.3.1以质量求生存,以管理求效益,以信誉求发展。1.3.2以顾客至上为宗旨,必须保证实现业主对施工工期、工程质量及安全生产、文明施工、环境保护等最理想的需求目标,以及国家、国土资源部门、水利部门及地方对环境保护、工程建设、水土保持法规、规范、规定、规程等为前提。1.3.3结合实际,因地制宜,做到精心组织,根据本工程结构不复杂,工作面较宽,交通便利,可全面同时施工等有利条件,组建能经营,善管理的项目经理部,选择有经验的施工人员,配备性能良好、足够机械设备,采用先进施工技术,提高机械化施工水平,以深化细化施工程序、施工方法、施工进度、设备配备,
6、保证措施先进性、合理性、可靠性,科学确定施工方案,力求经济合理,把保证工期、创优质工程及文明施工工地建立在科学可行的基础之上。1.3.4科学管理,经过标准化、规范化管理,实现全员、全过程、全方位、全天候控制施工工序和工艺,以“精”和“严”为准则,在方案上“精益求精”,在工艺上“精雕细刻”,在配合上“精诚合作”,在管理上“严格要求”、“严格监督”、“严格奖惩”。1.3.5统筹安排、综合平衡、妥善协调各分部分项工程。力争做到均衡连续施工,充分利用工作面。1.4、编制的依据1.4.1招标文件、设计图纸、有关技术条款。1.4.2国家有关水利工程的规程、规范及技术标准;1.4.3安徽省有关水利工程的行业
7、管理要求;1.4.4水利工程强制性标准条文;1.4.5公司质量管理手册、质量体系程序文件;1.4.6现场踏勘资料、招标答疑、补疑书(包括当地城镇现有生活、生产物资和劳动力供应条件等);1.4.7公司现有的施工设备、管理水平和本工程技术特点。1.5、施工目标我公司属水利水电工程叁级施工企业,在施工中按照“执行国标,内抓管理,外拓市场,精心施工,优质服务”的质量方针进行施工,具体到本工程,我们将响应招标文件全部条款,采取切实可行的措施,确保达到如下目标:1.5.1工期目标:计划施工工期为1250日历天,具体以监理下达的开工令为准。1.5.2质量目标:确保该工程质量达到合格等级,争创优良等级。1.5
8、.3安全目标:确保工程不发生安全生产事故。1.5.4文明施工、环境保护目标:达到标准化文明施工工地的要求;环境保护遵守国家环境保护法律、法规和规章制度,做到水土不流失,施工不造成环境污染。1.6、本工程的认识经过对招标文件的学习,我们充分认识到:1.6.1 我们认为本项目工期紧任务重,若我公司有幸中标,我们将对本项目工程按排上尽可能的采取同时施工,平行流水作业,合理配置施工机械、设备,经过严格的组织和管理调度,优化施工工期,确保工程按质、按期完成。1.6.2 由于本工程工期紧、工序较杂,机械设备需求量较大,如不能有效合理的组织,将会引发班组间相互干扰。施工时根据现场的变化,对施工人、材、机进行
9、科学动态管理,精心调度,全程控制,保证施工现场机械运行有序;在考虑机械数量和载重情况下,精确设计场内运输道路方案,力求场内道路布置合理、流畅。1.6.3 施工协调非常重要。施工协调工作与工程进度、质量、效益有密切关系。协调主要包括与地方关系的协调和施工队伍间的协调。协调工作的好坏,是关系到工程是否顺利完工的重要因素。1.6.4 施工质量管理是工程建设的灵魂。严格贯彻施工质量“三检制”,质量管理落到实到人;任何违规操作都得到及时纠正。第二章 工程主要施工方法第一节 施工部署(一)施工交通运输1、布置原则根据枢纽布置,工程施工内容及坝址区地形条件,遵循下列原则进行施工布置。1.1 各种附企设施尽量
10、布置在临时占地和永久占地范围之内,并充分利用坝区地形条件,做到合理布置。1.2 生活设施及附属施工企业均布置在防洪渡讯高程以上,以满足施工期间防洪渡讯要求。1.3 设施布置应使交通线路明确流畅,尽量缩短运距,方便施工。1.4 生活区和施工区分开进行布置,以减少施工干扰。2、施工道路布置2.1 对外交通根据现有交通状况和工程货运特性,本工程对外交通以公路运输为主。坝址右岸业主方已计划修筑进场道路,路面为砂石路面,可满足对外交通要求。 2.2 场内交通场内交通依据枢纽布置特点及砼浇筑方式,施工场地和生活区及仓库布置全部以中心为主。场内公路以简易公路为干线,分别修筑支路到生活区和施工区,供土方开挖填
11、筑和砼浇筑用。根据不同时段和运输要求进行布置,各施工企业间的联系及内部交通则依小区规划进行布置,以支线与主干线联系。进场后需新建临时道路。(二)临时设施布置1、金属结构加工区在施工区域附近布置金属结构加工区,用以加工工程所需金属结构件,其布置详见总平面布置图。2、钢筋加工区在施工场内设钢筋加工区,用来堆放和加工各种建筑物的钢筋。钢筋加工区布置在施工区域中心地带,其位置详见施工总平面布置图。3、木材加工区工地设置木材加工区,用来加工模板等。木材加工区布置在施工区域中心地带,其位置详见施工总平面布置图。(三)办公及生活设施施工临时用房中的项目经理部、民工宿舍、仓库、钢筋棚、木工棚、试验室等就近搭设
12、临时用房。(四)仓库系统1、水泥仓库水泥仓库布置在砼拌和系统附近,以缩短转运距离,其具体位置见总平面布置图。(五)水、电及通讯系统1、生产、生活用水根据施工总体布置及各系统用水的要求,设置供水站,供水对象为辅助企业、基坑施工生产用水。生活用水施工区域就近接入,装表计量。2、供电按甲方提供电源点接至工地,并配装相应容量计量及漏电接地装置。第一条送电线路设在拌和系统附近,供厂房基坑及筛分、拌和系统施工用电,容量为1600KVA。第二条送电线路设在生活区附近,供生产区和部分辅助企业用电,容量约为300KVA。为防止电网系统停电,在工地现场配备二台功率为50kw柴油发电机。3、通讯工程设对外程控电话2
13、部,用于外联系使用;施工通讯采用对讲机通讯。第二节 原材料检测 水泥检验: 每批水泥应有厂家的品质试验报告,并对每批水泥进行取样检测。检测取样以200400t同标号水泥为一个取样单位,不足200t时也作为一个取样单位。检测项目:水泥标号、细度、安定性、凝结时间、稠度、比重等试验。水泥在运输过程中注意其品种和标号不得昆杂,还必须采取有效措施如搭盖蓬布置防止水泥受潮。到货的水泥按不同品种、标号、出厂批号。袋装或散装等,分别分类堆放。袋装水泥的出厂日期不应超过三个月,堆放高度不得超过15袋。 细骨料(砂)细骨料的细度模数应在2.43.0范围内,砂料应质地坚硬,清洁,级配良好。砂的质量检验按批进行,在
14、正常情况下,每批数量为200m3或300t,在砂质量比较稳定,用量又比较大时,定期进行检验,但每次试验所代表的数量不超过400m3或600t;在发现质量有变化时,应按其变化情况随时取样进行检验。检验项目:表面含水率、细度模数、含泥量、云母含量、轻物质含量、硫化物及硫酸盐含量、有机物含量。抽样次数:表面含水率每班检测一次,细度模数、含泥量每批检测一次,云母含量、轻物质含量、硫化物及硫酸盐含量、有机物含量根据材质有怀疑时或监理工程师有要求时检测。 粗骨料(石)检测粗骨料的最大粒径,不应超过钢筋最小净间距的2/3及构件断面最小边长的1/4,素混凝土板厚1/2,对少筋或无筋结构,选用较大的粗骨料粒径。
15、含有活性骨料,黄锈等的粗骨料,必须进行专门试验论证后才能使用。粗集料采用坚硬卵石或碎石,粗集料按产地、类别、加工方法和规格等不同情况,分批进行检验;机械集中生产时,每批不超过400m3,人工分散生产时,每批不宜超过200 m3。检验项目:表面含水率、颗粒级配、针片状颗粒含量、超逊径、含泥量、压碎值指标、硫化物及硫酸盐含量、有机质含量。抽样频率:表面含水率每班抽检一次,颗粒级配、超逊径、含泥量、有机质含量每批抽检一次,其它按监理工程师要求检测。 水质检测 使用饮用水时可不经试验,在水源改变或对水质有怀疑时,采取砂浆强度试验法进行检测对比。检测拌和用水所占物质不致影响混凝土和易性和混凝土强度的增长
16、,以反引起钢筋和混凝土的腐蚀。 外加剂选用的外加剂应有厂家的质量证明单,使用前做混凝土试配试验,检查掺外加剂混凝土性能是否满足要求。外加剂必须与水混合配成一定浓度的溶液,每配置一次,抽样一次,检验外加剂溶液的浓度。不同品种的外加剂应分别储存,在运输与储存中不得相互混装,以避免交叉污染。 混凝土强度检测浇筑混凝土时,每一浇筑仓位应取2组(3个试件为一组),标准养护28天。钢材检验运至工地的每批钢筋都应具有产品质量证明书及出厂检验单,钢筋使用前进行抽样试验,每批钢筋(最多为60t)中取2组,各截取3节试件,分别做抗拉和冷弯试验。 块石检测块石材质要求坚实新鲜,无风化剥落层、裂缝,表面无污垢,水锈等
17、杂质,表面整齐。石料的物理力学指标应符合施工图纸的要求。片石呈块状,中部厚度不应小于15cm,规格小于要求的用于塞缝,但其用料不得超过总重的10%。水泥采用PO32.5(R)普通硅酸盐水泥。土工膜检测宽幅土工膜不允许有针眼、疵点,厚薄均匀,具有较强的化学稳定性和生物稳定性。爆晒80天后其各项强度指标不低于爆晒前的80%。单位面积重500g/m;厚度0.5mm;垂直渗透系数110-10cm/s;平面渗透系数110-10cm/s。土工膜的大片或卷材的货包必须贴有标签,标明该膜的制造厂名称、制造号、安装号、类型、厚度尺寸及重量,并附有专门的装卸和使用说明书。第三节 土方工程施工一)土方开挖调配方案1
18、.1施工范围本工程为施工图纸所示的土方开挖、填筑工程。开挖工作内容包括渠道土方开挖以及明确规定其它土方开挖工程等。填筑工作内容包括土方回填及压实的施工等。做好土料平整、调配,并确保施工期内的土坡稳定。土方填筑的土料为经监理人批准后在规定取土区内取坡面表层土,回填土需要分层夯实。土方开挖工作内容包括:准备工作、场地清理、施工期排水、边坡观测、完工验收前的维护,以及将开挖可利用或废弃的土方运至监理人指定的堆放区并加以保护、处理等工作,具体工作流程为:准备工作测量放样场地清理施工降排水土方开挖土方分类土方填筑压实弃土运输场区整理。1.2测量放样调配1.2.1施工测量仪器附表1 施工主要测量仪器表仪器
19、名称型号数量全站仪SET-11C1台经纬仪DJ61台水准仪S32台水平尺3m长木尺6把1.2.2施工测量的平面、高程控制桩的精度。可按照水利水电工程施工测量规范(SL52-93)的规定,为符合下表的规定。1.2.3施工测量的内容与要求工程开工前,根据业主或监理工程师提供的平面控制点及水准点,设计图纸的要求,建立供施工使用的平面控制线及采用二等水准量建立的高程控制网,设立的控制网报经监理工程师审定。(1)检查、复核测量桩志检查复核业主或监理工程师提供的三角网点、水准基点及堤顶中心轴线等桩志和有关测量资料,如有桩志不足、不妥、位置移动或精度与要求不符时,须进行复测补测、加固,并将核查结果通知监理工
20、程师或业主。(2)测量放榜基本内容为合理调配坡堤土方开挖而采用方格网法高程测量。坡面顶中心线、走向、高程、边坡、边线等;各施工区的单元标高、尺寸;所有单位工程布设的施工控制网、施工测量与放样定位,并定期检查,补充施工中需要的水准点;(3)桩志布设为防止差错,作为施工过程中控制中心线桩及水准点等测量重要标点,设置二级可供相互检查核对,并做好测量和检查核对记录,布置的控制桩均应稳定可靠,并保留至工程竣工。(4)平面控制测量现场采用直尺丈量的方法复核,同时用三角网法求出距离,当直接丈量的轴线控制桩间距与三角网法求出的距离均符合精度要求时,采用三角网法进行定位测量。经纬仪测出的轴线距离与三角网法求出的
21、距离均符合精度要求时,采用其算术平均值,可用测距仪进行施工的定位测量。堤顶的点位放样,直接以轴线控制点测出控制要素,其中误差要求为5mm以内,建立检查控制线,据此进行施工。(5)水准控制测量水准点设在通视良好且安全可靠之处,并考虑施工时便于使用。对施工水准点的测设精度,不低于三等水准测量的要求。在地质不良或易受破坏地段,基准点应设辅助点,其精度应符合三等水准要求,施工测量时转镜不超过二次,前后视距长度基本接近,并便于观测。稳固基准点可利用附近的标志性建筑物上作标记石。根据已知的临时水准点,必要时可将水准控制点引测至施工区的合适位置,并至少设置2点,同时根据测量规范要求达到闭合,将测定后的高程桩
22、作为本工程控制的基准桩,对基准桩除设专人加以保护外,正常情况下每月复核一次,以确保高程测设的精确性。(6)施工测量质量控制熟识施工图纸,掌握设计意图,严格按照规范规定的程序要求和标准进行精心施测。每一部分的放样均必须先画放样图,由第二人校核。选用高精度的仪器,并经常保养和校验,保证测量仪器的完好。要做到“勤”、“精”“复”。“勤”,即测,每一道工序开始时都要施测,认为必要时能够重测或加密施没。“精”,施测要精确,技术要熟练,设计和规范的要点要精通,施测的方法要先进,措施要可靠。“复”,即测量工作要不厌其烦,重复施测,不放过每一个疑点,确保准确无误。外业测量资料,都用墨水笔登记,测量完成后,经监
23、理工程师复核并签字认可。对于比较重要、要求较高部位,测量前针对实际情况,优选出最佳测量方案。(7)测量质量控制按照“内业预测指导中间检查成品检测”的程序控制。放样前,对已有数据、资料和施工图中的几何尺寸必校核,严禁凭口头通知或无签字的草图放榜。发现控制点有位移迹象时,进行检测,其精度不低于测放时的精度。水平角观测误差超限进,在原来度盘位置上进行重测,并符合下列规定。倍照准差变动范围或各测回较观测压垮超限时,重测超限方向,并联测零方向。半测回零差或零方向的2倍照准差变动范围超限时,重测该测回。若一测回中重测方向数超过总方向数的1/3时,重测该测回,当重测的测回总数超过总测回数的1/3,重测该站。
24、水准测量时,两次观测高差超应出规定值时重测。1.2.4测量注意事项:(1)对业主提供的基准点首先进行复核校验,发现问题及时纠正,控制网点应有醒目标志并采取保护措施。(2)测量作业完成后进行平差计算及内业资料整理,并将成果报监理工程师审批,审批合格后,方可作为各项工程定点放样的依据。(3)测量资料的计算必须由2个用不同的方法计算,其结果一致后方可进行实地测量放样。(4)所有测量资料都应及时整理、归档。3、土方开挖机械调配3.1土方开挖机械计划安排根据工期要求,我方计划进2台套挖掘机施工,翻斗车6辆,802推土机2台,用30天的时间完成所有土方先期开挖任务。根据实测数据对土方平衡进行计算,合理调配
25、土方平衡。二)土方开挖方案开挖采用机械化干法旱地施工,用挖机挖土,翻斗车运土,推土机配合推土。开挖前必须对基面植被、杂物进行清理。其范围包括永久和临时工程、开挖区、弃土区等施工用地需要清理的全部区域的地表。1、负责清理工程开挖、堤防、弃土及表层土堆放区域内的树根、杂草、垃圾、废渣及监理人指明的其它障碍物。2、主体工程施工场地地表的植被清理,必须延伸至离施工图所示最大开挖边线或弃土堆放边线外侧3050的距离。3、保护清理区域附近的天然植被,以免施工不当造成清理区域附近林业资源的毁坏,以及对环境保护造成不良影响。4、凡属无法烧尽或严重影响环境的清除物,按监理人指定的地区进行掩埋,掩埋物不得妨碍自然
26、排水或污染河川。5、具体施工工艺(1)施工放样根据施工设计图纸,用经纬仪放出开挖边线,在坝身用石灰划线,报请监理工程师验收,经监理工程师同意才进行下道工序施工。料场土料开采程序(2)土方开挖土方开挖采用反铲挖掘机进行施工,注意放坡,开挖时在建基面以上留20cm厚保护层,采用人工开挖、整平、以免扰动地基原状土。以5m一级分级开挖,配备2台挖掘机开挖,注意好操作距离。土方就近堆放,但要注意与开挖面留有一定的安全距离,防止堆方压塌开挖坡面。注意观察开挖坡面的稳定性。(3)基面检查清理开挖工序完成后,进行基础、边坡清理,清除表面所有的松散体,对陡坎部位将顶部削成钝角或圆弧状,人工整平、打夯机夯实开挖松
27、土层,严格按设计图纸施工,施工完毕后请监理工程师进行阶段验收。(4)质量控制措施土方开挖前根据施工详图及有关规范的规定,制定详细的施工措施计划,报监理工程师审批。开挖前通知监理工程师对开挖剖面的实地放样成果进行复核,经监理工程师批准后才准进行开挖。场地清理范围延伸到离施工详细图所示最大开挖边界线外3m。清基开挖和清除的弃土均应运到指定的地点堆放。(5)质量检验方法检测开挖后的断面是否符合设计要求。开挖后的高程是否符合设计要求。(6)安全技术措施开挖时,几台操作机械开挖,挖土机间距大于10m,在挖土作业范围内,不允许进行其它作业。挖土原则自上而下,逐层进行,由于局部突出需要先挖坡脚或逆层挖土时,
28、要采取切实有效措施作好安全工作。开挖时严格按要求进行。操作时随时注意土壁的变化情况,如发现不利情况,立即暂停施工,及时采取应急措施。进行多台阶开挖时,对边坡稳定进行验算;反铲履带距工作面边缘至少保持1.5m距离,以防坍方造造成翻机事故;铲斗未离开地面时,不得作行走、回转动作;制动应用回转制动,不得用转向离合器反转制动;操作人员离开驾驶室时,必须将铲斗落地;行走时严禁在坡道上变速和空档滑行。(附挖掘机多台队开挖示意图)多层接力开挖示意图推土机严禁拖、顶启动,严禁行驶前有人站在履带或刀片支架上;在陡坡上推土时,应先挖填,使机身保持平衡状态下进行作业,并有专人指挥。护坡脚槽土方开挖护坡脚槽土方开挖工
29、程量不大,采用人工进行开挖、修整。开挖完成后经验槽合格再进入下一道工序,对护坡脚槽制模、浇砼。6、开挖前临时排水6.1临时性排水措施在每项开挖工程开始前,尽可能结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施,并在向监理人报送的施工措施计划中详细说明临时性排水措施的内容,提交相应的图纸和资料。6.2提前做好排水设施为保护开挖边坡免受雨水冲刷,在边坡开挖前,做好保护措施。6.3及时排除地面积水在场地开挖过程中,做好临时性地面排水设施,包括按监理人要求保持必要的地面排水坡度、设置临时坑槽、使用机械排除积水以及开挖排水沟排雨水和地面积水等。6.4保护永久建筑物和永久边坡免受冲刷采取的临时
30、排水措施,注意保护已开挖的永久边坡面及附近建筑物及其基础免受冲刷和侵蚀破坏。7、土料场和砂砾料场7.1料场清理填料开挖前按规定进行植被清理和表土清挖。表土和弃渣应按本合同的规定或监理人的指示运至指定地点堆放。防止利用料中混入植被有机物和弃渣。7.2料场的防洪和排水措施填料场周围及开采区内,设置有效的排水系统和采取必要的防洪措施,以保证开采土料的质量和开挖工作的顺利进行。7.3填料的开采和堆存(1)按监理人批准的料场开采范围和开采方法进行开采。(2)填料采用立采(或平采)的开采方法。7.4完工后的料场整治料场取料结束后,按监理人的指示,进行必要的环境恢复和保护工作,包括开挖面和边坡的整治以及按本
31、合同规定和施工图纸所示恢复农田或植被等。8、开挖渣料的利用和弃渣处理8.1可利用渣料专用于本工程在土方明挖工程措施计划中,对本工程开挖获得的可利用渣料进行统一规划,渣料专用于本工程永久和临时工程的填筑及场地平整等。8.2可利用渣料和弃置废渣应分类堆存在进行工程开挖时,将可利用渣料和弃置废渣分别运至指定地点分类堆存。严格按照监理人批准的施工措施计划所规定的堆渣地点、范围和堆渣方式进行堆存,保持渣料堆体的边坡稳定,并有良好的自由排水措施。8.3可利用渣料的保质措施对监理已确认的可用料,在开挖、装运、堆存和其它作业时,采取可靠的保质措施,保护该部分渣料免受污染和侵蚀。9、质量控制和验收9.1土方开挖
32、前的质量检查和验收土方开挖前,会同监理人进行以下各项的质量检查和验收。(1)用于开挖工程量计量的原地形测量剖面的复核检查。(2)按施工图纸所示的工程建筑物开挖尺寸进行开挖剖面测量放样成果的检查。开挖剖面放样成果,经监理人复核签认后,作为工程量计量的依据。(3)按施工图纸所示进行开挖周围排水和防洪保护设施的质量检查和验收。9.2土方开挖过程中的质量控制在土方开挖过程中,定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡的坡度和平整度,并将测量资料提交监理人。9.3土方明挖工程完成后的质量检查和验收土方明挖工程完成后,进行以下各项的质量检查和验收。(1)按施工图纸要求检查基础开挖面
33、的平面尺寸、标高和场地平整度;(2)取样检测基础土的物理力学性质指标;(3)本项规定的基础面检查清理与砌体填筑前的基础清理作业是检验目的和性质不同的两次作业,未经监理人同意,承包人不得将这两次作业合并为一次完成。三)土方填筑、压实施工方案1、土方填筑施工工序基础面或结合面处理、卸料、平料、压实、分段验收。辅助作业有:清基洒水、创毛、清理工作面等。(流程图如下)土方开挖、填筑施工流程图1.1土方铺填与碾压(1)土方填筑方案铺填作业应从最低处开始,按水平层次进行,不得顺坡铺填。铺土宽度超出设计边线两侧一定余量:人工铺土为10cm,机械铺土宜为30cm。铺土厚度和土块直径限制尺寸符合SL260-98
34、第6.1.2条的规定。作业面分层统一铺盖,统一碾压,严禁出现界沟。碾压分段进行、各段要设立标志,以防漏压、欠压和超压。上下层的分段要错开,不得在同一断面上。跨缝搭接碾压的搭接宽度不小于3m。碾压机械的行走方向平行于堤轴线,相邻作业面搭接宽度:平等堤轴线方向不小于0.5m,垂直堤轴线方向不小于3m,分层碾压并取样试验。拖拉机带动振动碾或自行振动碾作业时,按进退错距法碾压、碾迹搭压宽度大于10cm,行车速度为2km/h。机械碾压不到的部位或不允许机械碾压的部位(如防洪墙后1m范围内),辅以蛙夯或人工夯实。夯迹双向套压,夯压夯1/3,行压行1/3。压实土体不应出现漏压虚土层、平板土、弹簧土、剪力破坏
35、和光面等不良现象。监理人检查认为不合格时,返工处理,经检验合格后方可铺新土。在接合面上,配合填筑的上升速度将表面松土铲除,达到压实合格的土层为止。坡面需经刨毛处理,并保持含水量在控制范围内,然后才能继续铺新土进行压实。相邻作业面应均衡上升,以减少施工缝。分段间有高差的连接或新老堤相接时,垂直堤轴线方向的接缝应以斜面相接,坡度可采用1:31:5,高差大时宜用缓坡。斜坡结合面上,随填筑面上升进行削坡直至合格为止。坡面需经刨毛处理,并保持含水量在控制范围内,然后再铺新土进行压实。压实时应跨缝搭接碾压,搭压宽度不小于3m。(2)土方填筑控制措施为保持填料正常的填筑含水量,在粘性土覆盖层施工作业时,日降
36、雨量大于10mm时停止上堤。当风力及日照较强时,根据监理人的指令在加填土层面上进行洒水湿润,以保持合适的含水量。土料用推土机或平地机整平,再由人工拉线摊铺,采用羊足碾压成型,从两侧向中间碾压一次。坡面碾压采用蛙式打夯机或推土机夯实。塘坝压实土层不出现漏压虚土层、平松土、弹簧土,以便于运土车辆行驶。分段填筑时,每层接缝处应做成斜坡状,倾斜度大于1:5,上下两层错缝距离不小于1米,对接合的坡面,配合填筑的上升速度将表面松土铲除,达到压实合格的土层为止。坡面需经刨毛处理。碾压前,先测定填料含水量,填筑填料含水量与最优含水量的差值应不高于2%。为保持填料正常的含水量,日降雨量达到1mm时应停止上堤;当
37、风力及日照较强时,在堤面上进行洒水润湿;当含水量过高时,当翻晒土料,以保持合适的含水量。碾压机采用57t羊足碾压实,施工参数按试验段的参数作业,机械施工不便的边缘区域采用蛙式打夯机夯实。每层碾压结束后,按规范要求的检测方法进行压实度自检,压实度不小于设计要求。填方每层的铺土厚度压实遍数压实机具每层铺土厚度(m)每层压实遍数(遍)平辗20030068羊足辗200350816跬式打夯机20025034人工打夯不大于20034注:人工打夯时,土块粒径不大于5cm。使用不同填料填筑时,每一层用同一种填料填筑,且要尽量减少层数,每层填料层总厚度不小于规范要求的厚度。将渗水填料在非渗水填料之上时,非渗水土
38、表层应向两侧设2%的人字横坡;非渗水土填在渗水土之上时,接触面可为平面,但当上下两层填料的颗粒大小相差悬殊时,在界面上铺设垫层。当分层填筑有困难时,将渗水性弱的土填在堤心部分,两侧填筑渗水性强的土。1.2整坡压实及削坡土方填筑时为保证各部位的密实度均达到设计要求,填筑断面的宽度比设计的宽度每侧宽10cm30cm,全断面填筑完毕后,作整坡压实及削坡处理,按设计断面采用人工自上而下修整,使坡度和平整度满足设计要求。1.3雨季填土施工在雨季施工时,随时做好疏排水工作,搞好侧、边、截水沟及临时排水沟,保持排水沟渠的畅通,使工地沿线具有良好的排水通道,以防雨水冲刷。低洼地段、高填深挖地段,要尽可能避开雨
39、季施工。雨季土方填筑施工,作到随挖、随运、随铺、随压实,随整平。每层填土表面应筑成2%的施工横坡,以利排水,雨前和收工前应将铺填的楹土碾压密实,防止积水或浸泡填土。1.4土方填筑质量控制措施与检测(1)粘土料场须进行土料物理性试验,以确定土料的比重,天然容量及天然含水量、液塑限、最优含水量及压缩系数等,对不合格土料,一律不准用。(2)土料开挖、装料、运输和坡面缺料、铺料等工序连贯进行,以免周转过多导致含水量的过大变化。(3)运输车辆经常保护车厢,轮胎的清洁,防止残留在车厢内、轮胎上的泥土洒落,污染道路。(4)结合层表面进行刨毛处理,并保持含水量在控制范围内,才能继续铺新土进行压实。为保持填料正
40、常的填筑含水量,降水量大于1mm应停止施工,当风力及日照较强时,在坡面进行洒水湿润,以保持适中的含水量。(5)检测频率:按国际有关施工验收规范要求的频率进行检测,施工质量必须符合设计要求。1.5质量检验方法(1)按国家验收规范要求的检测频率用环刀抽样检查填料的含水量、干密度、压实度等是否达到设计要求。(2)检测施工断面、高程是否达到设计要求。(3)按施工验收规范及设计要求的检测频率进行检测,自检及抽检频率均须符合要求。1.6坝体填筑控制标准:粘性土:密实度不小于0.94;粘土心墙(1)回填填料:一般采用粘性填料,一般要求粘粒含量为35%50%。(2)渗透系数:K1*10-5cm/s;(3)含水
41、量:控制在20%30%左右,塑限附近为宜;(4)粘土的设计干密度要大于土体天然干密度的1.021.12倍而且不小于1.5g/cm3。2、质量检查和验收2.1土方填筑工程的质量检查和验收土方填筑前,会同监理人进行以下各项目的质量和验收;(1)填筑前用于计量的地形平、剖面测量资料的复核检查;(2)填筑前按有关的规定进行基础面清理质量的检查和验收;(3)各种土料的物理力学性质、垫层料级配、含泥量及土工布单位面积质量和厚度的抽样检验;(4)现场生产性试验选定的施工碾压参数及其各项试验成果的检查和验收。2.2施工期的质量检查和验收施工过程中会同监理人定期进行以下各项土料的质量检查和检验;(1)在土料场,
42、对土料的含水量和粘土含量进行检查;(2)除对填筑面的各项施工工艺和参数进行检查外,还对防渗土体和干密度和含水量、垫层料级配、含泥量等进行抽样检查;(3)对每一层填筑面,按规定进行填筑层土料铺土厚度、压实度指标和上下层间结合面连接质量和工程隐蔽部位的检查和验收。第四节 塘坝综合整治工程施工一、池塘清淤、清基(1)清淤、清基方法机械准备,长臂挖掘机1台,普通挖掘机2台。池塘清淤从上游向下游进行。首先在池塘淤泥外边一侧挖一条纵向排水沟使河水归槽。用土方堆在槽边形成土埂,使少量的河水经过水槽排水。在疏掏时分别自上而下或自下向上依次清理。先进行池塘中央的淤泥挖掘。由于池塘较宽,施工时挖掘机不能一次将池塘
43、中央的淤泥挖至围堰或装载车上,故池塘中央的淤泥需经过2次倒运方能至池塘两侧,由于采用水中清淤,淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此淤泥清出池塘后需经过晾晒方可外运。清淤过程中由于河底标高无法清楚的检测到,故需准备探杆一套,在一定区域内清淤完成后,检测人员立即用探杆检测清淤深度,避免出现漏挖或开挖深度不够的区域。(2)渣土运输渣土运输选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。做到运输车辆不超载,车厢上部全部用篷布覆盖,避免运输过程中渣土散落污染周边环境。为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采用开挖现场与弃土场双向签票的办法,坚
44、决杜绝渣土乱倒、乱弃。为了保证池塘清淤及渣土外运工作进行的同时,不给周围造成影响,我方将在清淤运输过程中作好清扫保洁工作,并由专人负责。施工现场两个出入口分别设置洗车槽,同时铺设草垫,并安排专人进行车辆清洗工作,对每辆运土车须经打扫车轮、车厢后方可放行。在渣土运输的区间段内安排清洁人员,随时对车辆散落下来的土块、泥块进行清扫,并安排专人进行巡视、值班、组织路口交通。(3)可利用土料专用于本工程可利用土料应专用于本工程永久和临时工程的填筑及场地平整等。可利用土料和弃土应分类堆存,进行土方开挖时,应将可利用土料和弃土分别运至指定地点分类堆存,应严格按照监理人批准的施工措施计划所规定的堆土地点、范围和堆土方式进行堆存,应保持土料堆体的边坡稳定,并有良好的自由排水措施。可利用土料的保质措施,对监理人已确认的可用料,承包人在开挖、装运、堆存和其它作业时,应采取可靠的保质措施,保护该部分土料免受污染和侵蚀。二、塘坝开挖及填筑(1)土石方开挖对现场的构筑物、高压线路、地下管线等进行探查,并根据地理位置、挖方的大小合理确
