收藏 分销(赏)

滨河南线施工组织设计.docx

上传人:Fis****915 文档编号:446957 上传时间:2023-10-07 格式:DOCX 页数:98 大小:86.14KB
下载 相关 举报
滨河南线施工组织设计.docx_第1页
第1页 / 共98页
滨河南线施工组织设计.docx_第2页
第2页 / 共98页
点击查看更多>>
资源描述

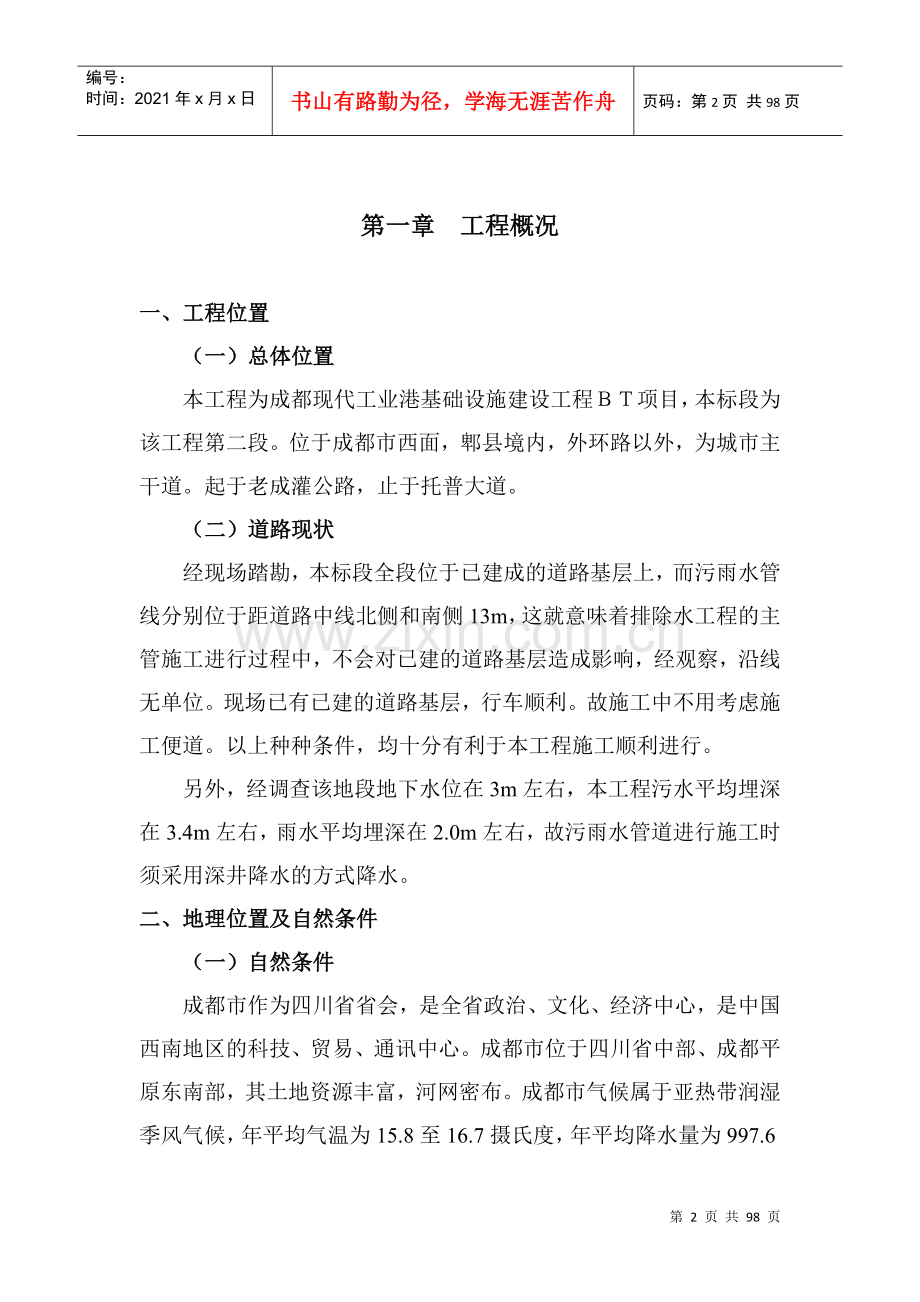

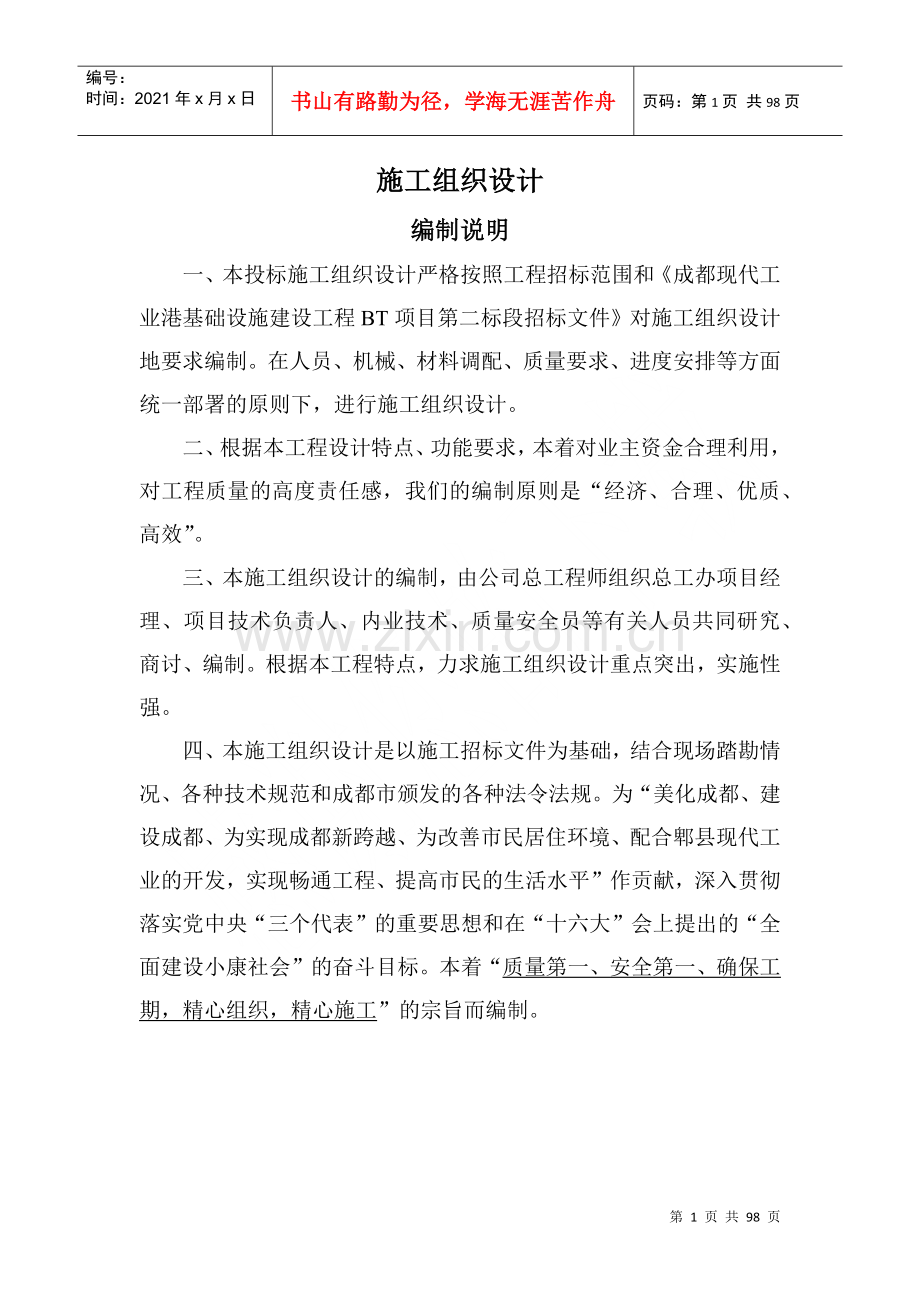

编号: 时间:2021年x月x日 书山有路勤为径,学海无涯苦作舟 页码:第98页 共98页 施工组织设计 编制说明 一、本投标施工组织设计严格按照工程招标范围和《成都现代工业港基础设施建设工程BT项目第二标段招标文件》对施工组织设计地要求编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,进行施工组织设计。 二、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效”。 三、本施工组织设计的编制,由公司总工程师组织总工办项目经理、项目技术负责人、内业技术、质量安全员等有关人员共同研究、商讨、编制。根据本工程特点,力求施工组织设计重点突出,实施性强。 四、本施工组织设计是以施工招标文件为基础,结合现场踏勘情况、各种技术规范和成都市颁发的各种法令法规。为“美化成都、建设成都、为实现成都新跨越、为改善市民居住环境、配合郫县现代工业的开发,实现畅通工程、提高市民的生活水平”作贡献,深入贯彻落实党中央“三个代表”的重要思想和在“十六大”会上提出的“全面建设小康社会”的奋斗目标。本着“质量第一、安全第一、确保工期,精心组织,精心施工”的宗旨而编制。 第一章 工程概况 一、工程位置   (一)总体位置   本工程为成都现代工业港基础设施建设工程BT项目,本标段为该工程第二段。位于成都市西面,郫县境内,外环路以外,为城市主干道。起于老成灌公路,止于托普大道。   (二)道路现状   经现场踏勘,本标段全段位于已建成的道路基层上,而污雨水管线分别位于距道路中线北侧和南侧13m,这就意味着排除水工程的主管施工进行过程中,不会对已建的道路基层造成影响,经观察,沿线无单位。现场已有已建的道路基层,行车顺利。故施工中不用考虑施工便道。以上种种条件,均十分有利于本工程施工顺利进行。   另外,经调查该地段地下水位在3m左右,本工程污水平均埋深在3.4m左右,雨水平均埋深在2.0m左右,故污雨水管道进行施工时须采用深井降水的方式降水。 二、地理位置及自然条件   (一)自然条件   成都市作为四川省省会,是全省政治、文化、经济中心,是中国西南地区的科技、贸易、通讯中心。成都市位于四川省中部、成都平原东南部,其土地资源丰富,河网密布。成都市气候属于亚热带润湿季风气候,年平均气温为15.8至16.7摄氏度,年平均降水量为997.6毫米,年平均相对湿度为82%,气候适宜,四季分明。    (二)地理位置   本标段为成都现代工业港基础设施建设工程BT项目第二标段道路排水工程。为了加快成都市跨越式发展,面对经济国际化和全球一体化的发展趋势,保障郫县工业港的顺利开发,努力营造世界一流的园区环境,成都现代工业港基础设施建设工程BT项目本标段的建设意义尤显重要。 三、设计概况   (一)排水工程   本标段排水工程,雨水起终点桩号00+24~13+41全长1317米、污水起终点桩号00+28~13+36全长1308米。道路中线南、北两侧分别设有污、雨水管道各一条,距道路中线13m。水流方向:污水全线排入托普大道北沿线污水预留支管。雨水分段排入沱江河中   (二)道路工程   本标段道路起终点桩号00+00~13+72.314;道路全长1372.314m。红线宽度为30m。其中,车道宽21m,人行道宽2×4.5m,人行道上设置1.4×1.4m树洞,中心间距为6m。道路纵断面:道路为一块板,路拱为单折线性,车道横坡为1.5%,人行道为向内单面坡,横坡为2.0%。车行道结构自下而上为25m厚5%水泥稳定碎石上基层+7cm厚粗粒式沥青混凝土下面层+5cm厚中粒式沥青混凝土上面层;人行道结构自下而上为15cm厚二灰砂砾基层+3cm厚M7.5水泥砂浆垫层+6cm厚C30砼预制彩色方块砖。 四、主要实物工程量   (一)土方工程   挖运沟槽土方 m3 5842   挖运道路土方 m3 6429   回填土方 m3 21027   外弃土方 m3 8756   (二)排水工程   ф1000污水检查井 座 65   ф1000雨水检查井 座 37   ф1250雨水检查井 座 13   ф1500雨水检查井 座 12   矩形直线雨水检查井D1200 座 13   矩形直线雨水检查井D1000 座 6   340×700进水井 座 126   d300污水管道安装 m 483   d400污水管道安装 m 961   d500污水管道安装 m 322   d300雨水管道安装 m 1127   d900雨水管道安装 m 23   d500雨水管道安装 m 719   d600雨水管道安装 m 510   d1000雨水管道安装 m 21   d800雨水管道安装 m 189   d1200雨水管道安装 m 58   (三)道路工程   连砂石石基层(厚30cm) m2 32586   水泥稳定碎石基层(厚25cm) m2 32586   人行道二灰砂砾基层 m2 11200   人行道彩砖安砌 m2 9270   沥青混凝土面层 m2 31058   路沿石安砌C30 m 2777   平石安砌C30 m 2777   嵌边石安砌C20 m 2745   树池砌筑 个 407   井口加强 座 6 第二章 准备工作   建设项目的施工,准备工作好坏将直接影响施工工艺和工程是否如期实现,所以准备工作充分与否是导致工序成败的关键。市政工程施工工艺、流程多,为此,每一道工序必须制定相应措施,方可安全、优质、高效的完成任务。 一、工前总体工作准备   依靠公司实力和对招标文件的深入领会及我公司在成都现代工业港基础设施建设工程BT项目本标段现场踏勘所掌握的地质情况,我们将切实在工前做好下列施工前准备工作:   (一)组织机构   在项目经理高度重视、周密布置下,组建工程施工项目部,由具有丰富经验及施工能力和责任心强的技术人员参加该项目施工。我公司已将本工程列为ISO9000复检的示范工程.   (二)技术准备   1、要求参战人员,尤其是工程技术人员,在掌握相应施工规范的前提下,熟悉设计图,吃透设计图,充分掌握熟悉地质的有关情况资料。建立主体轮廓,提出各工序施工的优化方案,供技术负责人编制实施性施工组织设计,尤其是供施工计划编制和施工程序协调安排提供依据。   2、根据现场实际,在业主提供的平面坐标和水准基点资料基础上,进一步落实并定位。确保工程开工不致产生失误。   3、用经审定合格的先进测量仪器,复测控制桩,制定测量方案,报业主或监理工程师批准后作为土方计量提供基础依据。   4、制定工前试验段工作,对全体技术人员进行技术交底和培训,对作业层按工序进行安全技术教育。   (三)资源准备   除上述工程技术人员外,大部分准备工作是劳动力资源、结构材料、机械设备和财务资金的准备。   1、劳动力资源准备   根据工程内容与结构工程的特点,作业层劳动力将选用长期与公司合作,经历过类似市政施工,专业性较强、信誉较好的劳务公司签订劳务合同,从而确保各个工序劳动力相对稳定,使工程进度不致因农忙,节假日而受到影响,并做到有序进展。(详见表8.2《劳动力计划表》)   2、主要施工机械的准备   在施工中,必须保证各种进场机械设备运转正常,设备完好率达到95%以上,利用率达到80%以上。   3、财务资金准备   我公司已将此项工程列入年度财务计划,储备一定资金以作前期工作开展,我公司在总经理部署下,已充分做好这方面准备。   (四)临设准备   根据工程量和工程地址现状环境,结合文明施工,创造“绿色环保工地”的具体要求,工人居住、生活用房自行修建临时基地住宿。   (五)地下管线的调查   市政工程施工重点准备工作之一是小三线的调查和探测。由于本标段均处于成都现代工业港郫县境内,外环路以外,估计地下管线不多,但为了稳妥起见,调查小三线的地下情况时,拟准备采用电磁枪全线探测地下管线,探清地下管网位置。   具体措施有:   1、采用先进的地下管线探测器电磁枪(交大研制)投入本工程管线探查。并配合人工挖探.   2、已探明的管线在地上用红油漆标示清楚。   3、主动与小三线管理部门和管网部门联系,争取得到他们的支持。 二、施工中工序开展前的准备   在工前准备工作就序,开工报告获准情况下,开始各工序施工,特别是排水管道工程、沟槽回填,基层与路面结构工程的劳、机、材准备,要求在技术负责人领导下的责任工长做好水泥、地材乃至施工机械、劳动力安排计划,遵照计划要求准备工作应层层落实到人与设备上,拟定相应措施和必要的强制性手段实现进度计划,故工序准备工作计划是“先行官”,务必切实做好、做够、做扎实,决不允许准备环节与后序环节脱钩。 第三章  编制依据一引用的法律法规 及标准和规范 一、法律法规 (一)《中华人民共和国建筑法》 (二)《中华人民共和国招标投标法》 (三)《中华人民共和国合同法》 (四)《成都市建筑管理条例》 (五)《国务院令279号关于全面开展创建“绿色环保工地”活动中的实施意见的通知》 (六)成建委发[2002]280号《关于印发《成都市建筑市场主体不良行为记录、扣分、公示处理暂行办法》的通知》 (七)成建委发[2002]287号《关于印发《成都市建筑市场主体不良行为记录、扣分、公示与处理暂行办法》的通知》 (八)《创建国家环境保护模范城市活动中实施四项专项整治工程的通知》 (九)《成都市建筑工程夜间施工管理执行办法》 二、标准和规范 适用标准、规范的名称: (一)《混凝土结构工程施工及验收规范》(GBJ50204-92) (二)《地基与基础工程施工及验收规范》(GBJ202-83) (三)《建筑工程质量检验评定标准》(GBJ301-88) (四)《预制混凝土构件质量检验评定标准》(GBJ321-90) (五)《城市测量规范》CJJ8-99 (六)《粉煤灰石灰类道路基层施工及验收规范》(GJJ4-97) (七)《建筑与市政降水工程技术规范》(JGJ120-99) (八)《建筑基坑支护技术规程》 (九)《建筑施工安全检查标准》(JGJ59-99) (十)《施工现场临时用电安全技术规范》(JGJ46-88) (十一)《建筑机械使用安全技术规范》(JGJ33-86) (十二)《公路路基施工技术规范》(JTJ033-95) (十三)《城市道路路基施工及验收规范》(CJJ44-91) (十四)《市政道路质量检验评定标准规范》(CJJ1-90) (十五)《市政管渠选题检验评定标准规范》(CJJ3-90) (十六)《给水排水管道工程施工及验收规范》(GB50268-97) (十七)《城市道路路基工程施工及验收规范》CJJ45-91 (十八)《联锁型路面砖路面施工及验收规程》CJJ79-98 (十九)《固化类路面基层和底层技术规程》CJJ/T80-98 (二十)《路面稀浆封层施工规程》CJJ66-95 (二十一)《道路工程术语标准》GBJ124-88 (二十二)《市政道路工程质量评定标准》CJJ1-90 (二十三)《工程测量规范》GB50026-93 (二十四)《基坑土钉支护技术规程》CECS96:97 (二十五)《建筑基坑支护技术规程》JGJl20-99 (二十六)《市政工程质量检验评定标准》CJJ3-90 (二十七)《给排水标准图集》S231、S232、S233 (二十八)《建设工程施工现场供用电安全规范》GB50194-93 (二十九)《施工现场临时用电安全技术规范》JGJ46-88 (三十)《建筑机械使用安全技术规程》JGJ33-86 (三十一)《建筑施工安全检查标准》JGJ59-99 (三十二)《建筑地基处理技术规范》GJG79-91 (三十三)《砌筑砂浆配合比设计规程》JGJ/T98-96 (三十四)《混凝土质量控制标准》GB50164-92 (三十五)《地基与基础工程施工及验收规范》GBJ202-83 (三十六)《砌体工程施工及验收规范》GB50203-98 (三十七)《混凝土工程施工及验收规范》GB50204-92 (三十八)《普通混凝土用砂、质量标准及检验方法》JGJ53-92 (三十九)《普通混凝土配合比设计规程》 (四十)《建筑地面工程施工及验收规范》GB50209-95 (四十一)《给水排水构物施工及验收规范》GBl41-90 (四十二)《土方与爆破工程施工及验收规范》GBJ201-83 (四十三)《建筑地基处理技术规范》JGJ79-91 (四十四)《建筑工程施工质量验收统一标准》GB50300-2001 (四十五)《化工技术起重技术规范》(HG201-93) 三、国标通用类规程规范 (一)硅酸盐水泥、普通硅酸盐水泥(GB/T175-92) (二)矿渣硅酸盐水泥、粉煤灰水泥(GB/T1344-92) (三)混凝土外加剂应用技术规范(GBl99-88) (四)普通混凝土配合比设计规程(JGJ55-96) (五)用于水泥和混凝土中的粉煤灰(GBl596-91) 四、其它工程类规范 (一)电力建设安全工作规程(SDJ65-82) (二)成都市市政工程设计院提供的道路、排水标准图 第四章 工程特点分析 根据现场环境和我公司现场踏勘显示的地质资料以及质量与工期的要求,结合成都市政府成办发[2002]59号文《创建国家环境保护模范城市活动中实施四项专项整治工程的通知》以及《成都市建筑工程夜间施工管理执行办法》的精神,认为该工程实施应着重抓下列几项工作: (一)根据我公司对现场实地调查,本标段全段位于已建成的道路基层上,而污雨水管线分别位于道路中线两侧人行道位置上,这就意味着排水工程的主管施工进行过程中,不会对其已建的道路基层造成影响,故施工中已有施工便道。以上种种条件,均十分有利于本工程施工顺利进行。排水工程中经调查该地段地下水位在3m左右,本工程污水平均埋深在3.4m-左右,雨水平均埋深在2.0m左右,故污水管道进行施工时须采用深井降水的方式降水。 (二)项目基地按“绿色环保工地”的要求设置。 (三)本工程工期业主要求为130日历天,污水管道埋深在3.4m左右,合理安排施工降排水工程的顺利进行则成为影响本工程进度的关键。具体降水措施详见降水方案. (四)路面工程是最敏感的综合性工程,路床、路基施工质量是保证路面质量的关键分项工程。为此,施工时要求加大质量控制检查力度,从而确保工程质量为优良的质量目标。 (五)采用“电磁探测仪”(探测地下金属物)结合现场咨询查清地下既有管线平面、高程位置,避免在施工中出现地下管线被破坏给市民带来不便,从而导致不良的社会影响。 (六)关于小三线问题,请业主大力协调,提前要求小三线设计单位按时交出资料,施工单位按时竣工。从确保质量出发,小三线回填工作由主战方进行,以确保压实度要求。 (七)防噪、降噪是本工程施工的重点工作之一,必须严格遵守《成都市建筑工程夜间施工管理暂行办法》。 第五章 组织机构及人员配置 我公司将全力以赴,派经历多个大型市政工程施工的项目经理和道桥专业工程师任技术负责人,组建项目部承担该工程的实施。 一、组织机构保证体系 工程将在本公司总工程师统一部署和职能处室协同配合下,由项目经理牵头组织,项目技术负责人负责落实,按施工项目部编制,组织具有丰富市政工程施工经验、能吃苦耐劳的各类专业工程技术管理人员投入本工程的施工管理。在施工时以责任状的形势内部签订合同,从而确保各项具体目标(工期目标、质量目标、安全目标和造价目标)的实际。组织机构设置大体如下: 项 目 部 人 员 组 织 机 构 图 项目副经理 水电班 技术负责人 项目经理 土工班 管道班 砼 班 机修班 钢筋班 木工班 财务负责人 施工员 施工员 测量员 质检员 计量员 预算员 资料员 安全员 试验员 材料员 机械员 安全负责人 质检负责人 二、现场施工主要人员安排 (一)项目领导班子 (详见拟建投入本工程人员表) (二)各专业主要负责人 (详见拟建投入本工程人员表) (三)项目部规章制度和各主要职能负责人的职责 1、项目部规章制度是确保工期如期实现的必要保证 施工项目部是代表公司行使该工程实施的临时权力机构,将全面按项目法管理施工。为此特以作业班组为单元,层层建立工期质量、安全文明施工等方面的管理制度,从而在确保工程高品质的前提下如期完成施工任务。 2、主要负责人职责 (1)项目经理:代表公司,是该工程施工的最高指令人,对工程形象进度和工程质量负全面责任。 (2)项目技术负责人:对该项目工程负技术责任,分管施工内业、工程施工、工程质量、测量工作、组织参加业主技术会议和编制实施性施工组织设计,解决施工过程疑难问题,组织编制、审定竣工资料。 (3)安全负责人:在安全管理小组领导下,每天24小时坚守工作现场随时巡视、检查、指挥安全管理,消除安全隐患,尤其重视沟槽开挖后的安全管理工作。同时还应协助交警维护好交通秩序。保证交通安全。 (4)内业资料员:负责技术资料按备案制要求收集、制作、汇编成册、协助技术负责人指导施工,处理施工中技术问题以及完善施工中和竣工后各种技术资料的汇编。 (5)测量员:是工程施工“龙头龙尾”责任人,负责施工中复测、放线、放样、平面和高程控制测量工作,并及时提供工序施工平面和高程资料。 (6)质量员:是工程质量的具体负责人,负责巡视监督施工现场工序是否按规程、规范施工,协助资料员搞好隐蔽工程等质检资料。 (7)材料员:负责及时优质按量供应施工材料,作好材料供应计划,准备和材料落实工作,协助副经理做好材料保管工作。 (8)责任工长:在项目经理和技术负责人领导下,对工程施工形象进度,工程质量具体策划并下令给工长执行,是直接布置作业班组,按进度计划正常动转的指挥者,对工程进度和工程质量负责直接责任。 第六章 进度计划及工期保证措施 遵照业主的总体安排和标前答疑的有关精神。我公司将严格遵守合同内容,按招标文件要求,施工总工期为130日历天完工。为此我公司强调要求做好工前与工序施工过程中,人、机,材各项准备工作的同时,制定满足工期各工序流程合理的实施计划,制定确保工期的措施,方可实现该工程施工合同工期,优质的完成合同工程量。穿插施工大体安排如下(详见附件四《施工进度计划》): 一、工期安排 工期(日历天) 施工项目及形象 10 准备工作(法定手续、复测、管线探测、施工便道) 80 污水管道施工及沟槽回填施工 80 雨水管道施工及沟槽回填施工 50 车道施工(路基、路沿石安砌) 20 沥青混凝土面层施工 40 人行道施工(路基施工、人行道方块砖铺砌) 30 “小三线”施工及附属 10 清理退场,竣工交验 总工期130天 二、施工进度计划 (一)、施工进度计划 我公司将按照与业主签订的总工期及工期控制点组织施工,并根据业主的要求,及时上报工期总计划、月计划以及周计划。 (二)、施工进度计划实施 我公司将按照拟定的进度计划组织施工。按照工期计划我公司将投入大量的人力、材料、资金、施工机械及施工机具来确保施工进度计划的实现。 (三)、施工进度计划的检查 按照施工进度计划的安排情况,业主及监理对我公司的进度计划进行检查。 (四)、施工进度计划的调整 我公司根据施工的实际情况进行施工进度计划的调整,计划的调整以不影响工期控制点及总工期为前提。若业主因需要而要求加快施工进度时,我公司将视情况安排加班或增加资源的投入量,尽最大可能满足业主要求。 三、工期的保证措施 (一)施工技术方面 1、要求各工序分项工程技术人员领会吃透设计图,特别是道路、排水管道细部几何尺寸、管道底部高程,避免返工延误工期。 2、抓好复测及施工测量工作中平面、高程控制,建立自检、自查、复核闭合制度,防止因轴线、高程错误导致返工。 3、加强质量控制,特别是原材料质量控制。要求质量工程师按规范要求加大巡视检查,杜绝工程产品出现不合格现象。 4、排水、道路穿插施工,节省工期,注重土方调配方案。在总工期下,努力提高工效,力争提前工序工期。 5、责任工长、工长应坚守工作岗位指挥施工。不允许开放式管理。遇疑难技术问题应请示技术负责人,不许先斩后奏施工。 (二)工程材料方面 1、按工程要求和工序工期,事先作好材料准备计划,统筹安排资金,确保合格的工程材料的供应。 2、在技术负责人的指导下,外加工成品和半成品必须超前布置,签订加工制作合同,确保工序顺利按期实施,决不允许因材料未到位拖延工期,打乱进度计划。 (三)工程管理方面 1、项目部严明劳动纪律,建立规章制度,加强综合素质和协调工作,树立高度责任心,坚守工作岗位,决不允许工作现场无工长等不良现象发生。 2、设专人负责外部协调工作,处理当地居民反映的特殊要求等问题。 3、施工中充分发挥机械施工能力,凡能用机械施工的地方都应用机械施工,以便提高工效,为了保证按期完工,应切实做好、做到施工、现场交通组织两不误。 4、积极与业主协调,协助业主代表排除现场障碍,特别是小三线同步建设或移改线路的问题和现有管网的保护问题应协同业主与小三线建设单位签订竣工时间。 5、把工序工程落实分解到人,并以内部责任状形成签约,确保工期实现。 6、执行市政府2001年第86号颁发的关于《成都市城市扬尘污染防治管理暂行规定》内容,创建“绿色环保工地”,避免因现场文明施工不够工期延误。 7、公司财务部准备充足的资金以保证各种材料的采购、供应能顺利进行,以确保工期。 第七章 施工总平面布置及交通组织 一、施工总平面布置的原则 (1)有利于安全生产; (2)有利于减小对居民生活的影响; (3)有利于抓质量、抢工期、保安全; (4)有利于节约成本; (5)有利于文明施工; (6)有利于防噪降噪; (7)有利于交通畅通; 二、施工平面布置 根据现场实际情况,我们将施工基地(办公、生活、生产用房、砼、砂浆搅拌场、现场试验室等)、施工用水用电、临时施工便道、施工排水、土方、材料堆场等布置如下: 1、施工基地 本工程拟在03+50~04+30北侧红线外设一施工基地,为本工程提供后勤保障。总面积约1920m2,作为基地办公室、试验室、材料库房和民工住房、砼(砂浆)搅拌场。基地用房墙面内外抹灰,刷乳胶漆,书写宣传安全、质量、文明施工的标语,室内做水泥砂浆地坪,门窗刷油漆。 2、施工用水用电 施工用水、生活用水从就近解决,沿道路南侧红线边铺设一条临时输水线路,线路长1361m。 施工用电架设,在道路中线以南红线边,沿道路纵方向铺设一条临时输电线路,以供施工、照明使用。线路长1361m。另自备25KW发电机1台,以防电力不足时使用。临时供电线路每25米一杆,上设70mm2的三相动力线。 3、施工降、排水 本工程污水管道埋深处于地下水位以下,计划在道路中线以北红线边位置(人行道)上打45口降水深井,井距30m,井深15m。采用明排水与深井降水相接合的方法进行排水。每口井使用周期为12天,以D100深水泵抽排地下水。 根据现场实际调查情况,我公司对道路的排水采用如下措施: 临时排水边沟设在道路中线以北红线位置上。 4、临时施工便道 本标段全段位于已建成的道路基层上,而污雨水管线分别位于道路中线两侧人行道位置上,这就意味着排水工程的主管施工进行过程中,不会对其已建的道路基层造成影响,故施工中已有施工便道。以上种种条件,既利于本工程施工顺利进行又保证了交通的畅通。 5、土方及材料堆放 鉴于本工程地下土质较好,根据实际情况开挖方式定为人机比例为10:90。施工中应注意挖、填结合,尽量减少土方的不必要堆放和倒运。 土方调配方式:污、雨水沟槽开挖后,将挖出的好土选出用于回填,以减少2次转运,并将多余土方及时外弃。 沿线使用的材料,根据工程进度的需用量,可堆放在车道基层上。 6、防护围栏 为保证施工现场不受干扰和确保过往行人及车辆行驶安全,我们将采用封闭施工的方案,由于本标段是计建工程,所以无其他行人和车辆,为安全起见,将接道口封闭,以保安全。 具体布设详见表8.4《施工总平面布置图》; 第八章 施工部署 一、施工部署及原则 1、保证质量,保证工期,节约投资,事故为零。 2、根据本工程的地理特点及现场实际情况,为保证工期、质量,分为两个施工段,由两个工程队进行作业。每个工程队将完成相应段落的道路及排水工程。 3、业主要求本工程工期为130天,综合我公司施工经验、实力、施工技术、管理水平等因素,科学合理地进行施工安排,调用高素质有经验的施工队伍,完全能够在130天内保质、保量,完成全部施工任务,创造更好的社会效益。 4、合理安排施工顺序,科学进行施工平面布置,做好各种材料、机械设备和人员进场计划。 二、施工准备 1、进场后首先搭建临设、搭设临时输电线路、组织机械设备和劳动力进场,对参战人员进行技术、安全、文明施工交底和现场纪律教育,并贯彻落实公司有关施工技术和管理制度。 2、与设计院、建设单位一起完成设计交底和图纸会审,编制施工组织设计,施工图预算,并落实材料试验、构件加工、材料采购等供应计划。 3、建立施工组织机构,制定各项规章制度; 4、与建设单位等方面取得联系,办理好各种施工合同及协商有关施工期间的配合问题。 5、作好线路测量放线工作,并与路基施工单位作好交接工作。 6、调查好现有的地下管线,并提出保护及处理措施; 7、做好现场施工技术交底; 8、制订安全、文明施工措施及现场保卫工作; 按照施工规划,工程施工准备在监理工程师发布开工令之日起,在施工进场后10个工作日内完成。 工程施工准备期间,同时进行施工测量放线、调查好现有的地下管线,为沟槽开挖创造条件。 三、施工顺序 1、按照先排水、后道路;按流水作业的顺序进行。 2、排水工程先从下游开始施工,由下游向上游推进。污水管道施工过程中,穿插进行该侧道路路基(包括人行道)以及道路基层的施工。 3、一段污水工程完成后,相应段道路另侧的雨水工程可进行开挖。在雨水管道完工过程中,同样要穿插进行该侧道路路基(包括人行道)及基层的施工。 4、道路基层完工后,即开始进行路沿石和平石施工,为沥青道面施工和人行道工创造条件。 5、人行道基层及人行道方块砖的铺砌,将和沥青路面同步进行。 第九章 施工机械设备的配置或选择 一、施工机械的配备 根据本工程规模、性质、现场的情况,原则上采用机械化作业,但实施机械开挖前,在金属探测仪的帮助下摸清地下管网情况。施工时,根据具体情况考虑采用人工和机械化施工相结合。线路上原地下管线埋设情况不清楚,施工时我公司会特别小心,遇到地下管线复杂时,采用人工开挖。估计90%土方工程采用机械施工,10%采用人工开挖。间断性的土方清运采用装载机作业,渣土车清运。但土方夯实碾压的中小型机具应配备充足。水泥稳定砂砾基层采用机械作业。 施工机具的调配对本工程的进度和质量影响较大。为了合理运用机械,提高劳动生产率,避免不必要的停工、窝工,须指定专人负责组织机械调配。根据施工现场情况及施工进度计划,及时组织施工机械进场。 详见表8.1《主要施工机械设备表》; 二、工程检验、测量、试验器具安排 工程试验和质量检验,由专门的质检人员和测量人员负责,建立检测手段较为齐全的试验室。项目部对如下项目进行检测: 1、砂石筛分试验,描述砂石情况; 2、砼及砂浆制模,用于测定抗压抗折的物理性能; 3、压实度检测,测定塑性指数,含水量及容重等; 4、水泥检测,测定其安定性; 5、管道试压水头检测,测定管道渗漏量; 6、承载力检测,测定地基抗压、回弹值及弯沉值。 未列入的检测项目,将送通过CMA计量认证的中心实验室协助试验和检测,诸如试块的抗折抗压测定,钢筋的屈服拉伸,路基的回弹模量及压强,沥青混凝土等测试。 质检人员拟配备2人,在工地进行各项材料,配合比,以及各种施工质量的监测工作,并作好概率成因分析和因果图,杜绝质量事故,提前控制质量事故的发生。 经多方考察,我们确定了一家有资质、有实力、年轻的专业实验单位:四川新高工程质量检测有限公司(具体简介见其资质证明材料)。她将负责本工程的主要实验内容。 拟配备本合同工程主要材料试验、测量、质检仪器设备表 序号 仪器设备名称 规格型号 单位 数量 备注 1 全站型经纬仪 SET2CIID 台 1 2 红外线测距仪 SED2L7.6Km 台 1 3 T2经纬仪 DJ22秒 台 1 4 T16经纬仪 DJ64秒 台 1 5 NA2水准仪 DS3级 台 2 6 砼试模 15×15×15 组 5 7 砂浆试模 10×10×10 组 3 8 砼试件振动器 台 1 9 天平 感量0.01Kg 台 2 10 标准环刀 个 20 11 烘箱 2000×1500 个 1 12 电热鼓风干燥机 6KW1000 台 1 13 水泥胶砂振动台 GZ-85 台 1 14 砼钻孔机 JHZ-200A 台 1 15 标准筛 孔径1-6mm 套 1 16 灌砂仪 台 2 17 3m直尺 把 10 第十章 施工技术方案 一、保质量、进度技术措施 围绕达到一流建设、达“优”、创“精品”工程的目标,对本工程实行项目管理,选派我公司的优秀的项目班子,推行ISO质量管理体系进行质量管理。在施工过程中,对施工进度、工程成本、质量、安全实行控制与管理。根据招标文件规定的工期和要求,结合施工地段的具体情况、材料供应条件以及优化后的施工要求(合理的班组人员结合和配套设备)确定施工方案。合理安排各单项工程的施工顺序搭接关系和提前完工的可能性,编制总网络计划和工程管理曲线控制工程施工进度和施工要素安排,使工程按计划提前完成。本工程合同工期安排130天内完成,各单项工程工期见“施工进度计划表”。为了早日完成本次建设任务,我公司将派遣精兵强将参加施工,加强组织、统一指挥,力争提前完成施工任务。 (一)保证质量技术措施 1、建立健全技术质量管理体系以及各级技术质量责任制,加强全面质量管理。项目经理部设技术负责人、质检负责人、质检员,共同对质量负责。 2、坚持技术交底制度,使有关人员施工时做到心中有数。 3、严格把好原材料进场验收关,杜绝不合格材料进场。 4、认真做好施工测量工作,严格遵守测量规范,保证测量工作者以优秀的职业道德完成其职业责任。 5、严格控制好施工各工序的质量关,坚持自检、互检、交接检查制度,杜绝不按设计要求施工。一旦出现质量事故,将对责任者予以严处。在重点部位及隐蔽工程施工时应及时报请建设单位和监理单位及质捡部门共同进行检查验收。 6、加强工程技术档案管理工作,做到标准、规范、系列化。 7、在工程施工过程中,严把资金运作关、工程质量关、同步配套建设关、工程材料关。把质量责任落实到每一道工序、每一个环节。将目标责任与经济利益挂钩,严格管理。 (二)保证进度技术措施 1、对施工进度进行控制 在施工顺序的安排上尽量合理。衔接施工关系适当,做到均衡有节奏施工。每道施工工序上,要做到实现控制工期的要求(详见表8.3《施工进度计划表》)。 2、对施工质量进行控制 在各分部分项工程施工中,工程质量要达到质量检验评定标准。为实现本方案中保证施工质量的技术组织措施和质量等级要求,保证合同质量目标的实现。 每天班组所完成的工程量,必须进行自检,若发现有不合格部位,应进行返工重做。 3、成本控制 为实现本施工方案,工程施工过程中必须厉行节约,以便降低成本,对每个分项实行成本管理。 4、安全控制 搞好后勤安全工作,解除职工后顾之忧,使参战职工随时都以充沛的体力和饱满的热情投入到施工生产中去。 对进场人员必须进行安全教育。现场安全员要每天巡视,一旦发现不安全因素,应立即纠正,对忽视安全的行为要进行处罚。 同时,要控制劳动者、劳动手段和劳动对象,做到人的行为安全,避免出现人、物事故,排除危险因素。 5、对劳动力的管理 对每个班组签订内部责任目标,并纳入施工项目管理控制系统,发现问题及时协商解决,保证项目总工期目标的实现。 抓好班组管理,加强劳动纪律。组织开展劳动竞赛,调动职工积极性和创造性,提高劳动生产效率。 6、材料、机具、设备管理 根据施工进度计划和施工不同阶段的具体情况,做好材料、机具、设备的准备工作,合理安排好作业面,以及劳动力的调配。让投入的人力、物力始终保持良好的状态,以满足工程进度的需要。 保证材料供应及时到位,使施工中所需材料均能按时、保质、保量送达施工现场,防止因材料不合格、未到位而影响工程进度。 7、搞好施工项目技术管理,严格图纸会审、技术交底和技术复核制度。 认真作好施工前的技术准备工作,熟悉施工图和有关技术文件,进行图纸自审,参加设计交底和图纸会审,将设计图上可能存在的问题,在准备阶段提出来并予以解决,避免将问题带入施工实施阶段,造成工期延误并严格执行三级技术交底制度。 根据施工图要求和工程特点编制可行性专项施工方案。施工方案的内容和深度应能满足施工进度计划的要求,以保证施工进度的连续性。结合各专业施工的特点,制定完备的作业计划,细部要有调整方案。各专业要对专业范围内的工程量做全面了解,并且要有一定的前瞻性,充分估计到某些可能影响工期的不可预见性因素,制定出一套备用方案。 8、
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
