收藏 分销(赏)

雨季冬季施工措施样本.doc

上传人:丰**** 文档编号:4463405 上传时间:2024-09-23 格式:DOC 页数:11 大小:27.50KB
下载 相关 举报
雨季冬季施工措施样本.doc_第1页
第1页 / 共11页
雨季冬季施工措施样本.doc_第2页
第2页 / 共11页
雨季冬季施工措施样本.doc_第3页
第3页 / 共11页
雨季冬季施工措施样本.doc_第4页
第4页 / 共11页
雨季冬季施工措施样本.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

1、资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。雨期施工措施(一)雨期施工安全技术措施1.雨期作业应做好防触电、 防雷击、 防坍塌和防风工作。2.防触电。电源线不得使用裸导线、 塑料线, 不得沿地面敷设。配电箱必须防雨、 防水、 电器布置符合规定, 电器元件不应破损, 严禁带电明露。机电设备的金属外壳, 必须采取可靠的接地或接零保护。3.雨天应及时用塑料布包裹电箱和设备。配电箱必须安装合格正规生产厂家的漏电保护器, 随时关好电箱门。4.使用手持电动工具和机械设备时, 必须安装漏电保护器, 工地临时照明灯, 标志灯其电压不超过36V。特别潮湿的场所, 金属管道和容器内的照明灯, 电

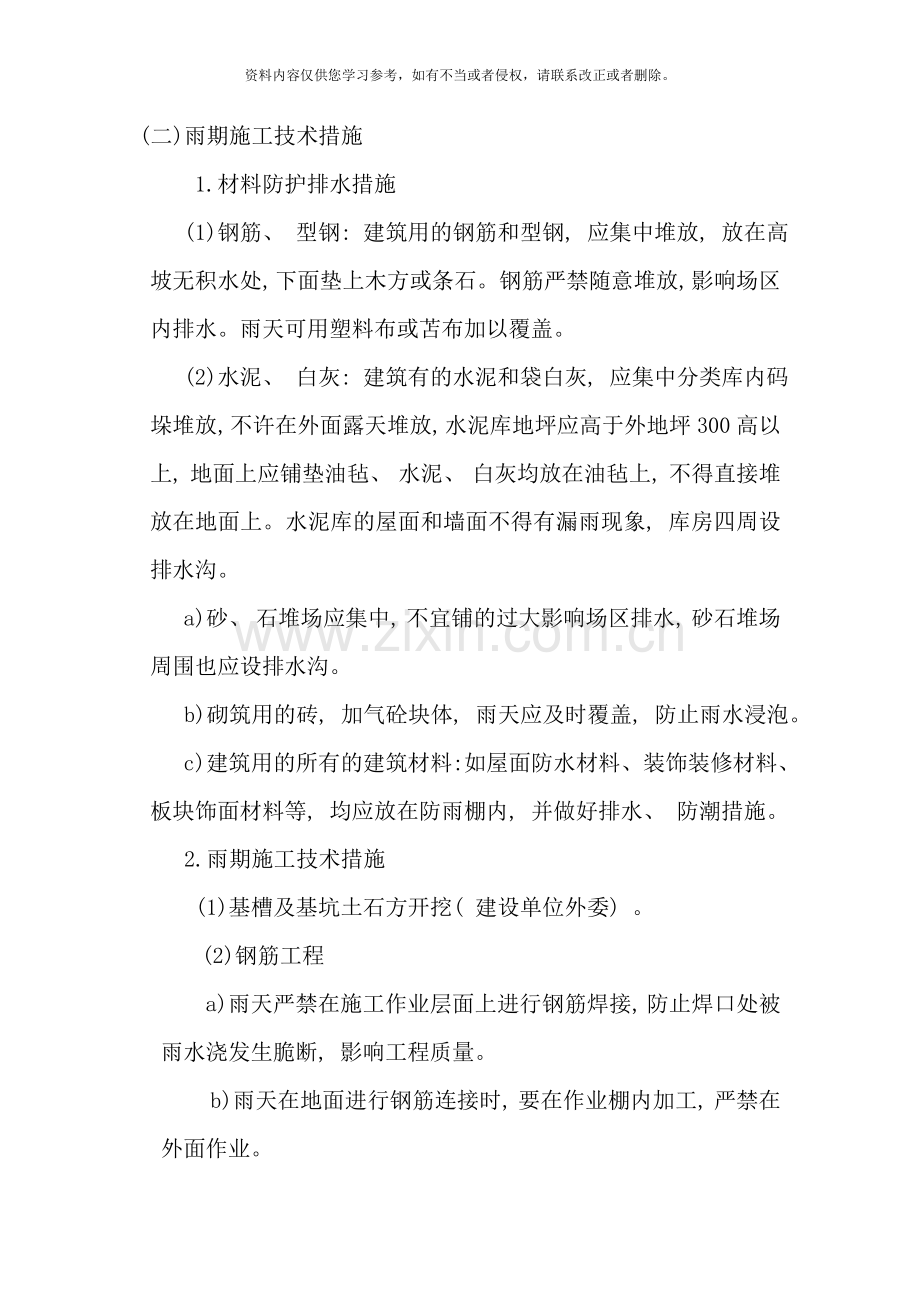

2、不超过12V。电气作业人员应穿绝缘靴, 戴绝缘手套。5.防雷击。建设用的塔吊、 井字架、 龙门架、 脚手架应按规定标准要求安装避雷装置。6.防坍塌。搞好脚手架、 井子架、 龙门架及塔吊基础的排水工作, 防止沉降倾斜。坑槽、 沟两边要放足边坡, 危险部位要另处加防护, 并搞好排水, 增防水堤。7.雨天要设专人值班, 发现问题及时上报, 及时采取补救措施。8.下雨天不得进行吊装工程的施工, 雨后吊装时要注意防滑。9.雨后施工上高空操作人员, 要注意防滑, 要穿软底靴, 严禁穿硬底鞋高空作业。(二)雨期施工技术措施1.材料防护排水措施(1)钢筋、 型钢: 建筑用的钢筋和型钢, 应集中堆放, 放在高坡

3、无积水处, 下面垫上木方或条石。钢筋严禁随意堆放, 影响场区内排水。雨天可用塑料布或苫布加以覆盖。(2)水泥、 白灰: 建筑有的水泥和袋白灰, 应集中分类库内码垛堆放, 不许在外面露天堆放, 水泥库地坪应高于外地坪300高以上, 地面上应铺垫油毡、 水泥、 白灰均放在油毡上, 不得直接堆放在地面上。水泥库的屋面和墙面不得有漏雨现象, 库房四周设排水沟。a)砂、 石堆场应集中, 不宜铺的过大影响场区排水, 砂石堆场周围也应设排水沟。b)砌筑用的砖, 加气砼块体, 雨天应及时覆盖, 防止雨水浸泡。c)建筑用的所有的建筑材料: 如屋面防水材料、 装饰装修材料、 板块饰面材料等, 均应放在防雨棚内,

4、并做好排水、 防潮措施。2.雨期施工技术措施(1)基槽及基坑土石方开挖( 建设单位外委) 。(2)钢筋工程a)雨天严禁在施工作业层面上进行钢筋焊接, 防止焊口处被雨水浇发生脆断, 影响工程质量。b)雨天在地面进行钢筋连接时, 要在作业棚内加工, 严禁在外面作业。(3)现浇砼施工工程a)雨季砼施工, 必须随时掌握好天气预报情况。雨天不允许露天浇筑砼, 必须有保证质量安全的具体可靠措施, 方能组织露天施工。b)独立基础、 条基、 地下墙砼浇筑时, 必须搭设活动防雨棚、 准备塑料布遮盖。c)现浇砼框架结构、 楼板砼, 必须注意天气情况, 要安排在无雨天气内施工。如在大雨前未浇筑完, 要及时采用防雨措

5、施, 对已浇完的砼进行覆盖, 防止雨水浸入浸有终凝的砼内, 影响砼质量。d)注意施工缝部位的留置e)砼浇筑中遇雨时要及时覆盖, 雨停后进行下段砼施工时, 要把表面被雨水浸泡过的砼砸去一部分, 直到密实层为止。f)大致积砼的浇筑和不准留施工缝的砼浇筑, 要根据砼的浇筑量和浇筑时间, 必须严格把关, 掌握三天内的天气情况, 在无雨天内施工。(4)砼、 砂浆的搅拌和运输a)砼、 砂浆应集中拌合并在设有防雨棚的拌合机拌合。b)砼、 砂浆运输的翻斗车和运输手推车, 要做活动的帆布防雨盖, 一边扎牢, 一边能够掀起, 以防雨水冲入砼和砂浆内影响质量。c)砼搅拌机和砂浆搅拌机台的生产污水, 经沉淀后及时排走

6、, 不要集积在搅拌台下, 影响运输。(5)砌筑工程a)砌砖过程中如果遇到雨时, 应及时将砌好的墙体进行覆盖, 防止雨冲刷造成倒塌。b)如雨后发现砌体灰浆被冲严重, 应拆除重砌, 雨天应转入室内砌砖。c)砖、 空心砖如被雨水浸泡时间较长, 含水量较大的砖, 要晾干后再用。d)雨天砌砖要根据砖的含水量, 适当调整砂浆的稠度, 以保证砌体质量和方便施工。(6)防水工程和装饰装修工程a)在雨期前尽量完成防水工程和外装修工程, 特别是屋面防水工程的防水层施工, 以利装修工程的顺利进行。b)雨前做好的屋面防水层, 雨后应进行全面检查, 如有问题, 应采取相应的补救措施。c)雨天施工屋面要经常注意天气预报,

7、 要抢好天气施工。卷材防水屋面面层, 如果屋面找平层和保温层含水率达不到规范标准要求时, 可在保温层内设排气道, 防止面层发生空鼓现象。d)室内装修阶段, 雨后要进行室内通风。冬期施工措施一、 冬期施工安全技术措施冬期进行施工作业, 主要应做好防风、 防火、 防滑、 防煤气中毒等项工作。1.凡参加冬期施工作业人员, 必须进行冬季施工安全教育, 并进行安全技术交底。2.特种作业人员必须经过正规的培训并取得上岗证后才能独立作业。3.冬季的取暖设备、 取暖炉必须符合标准要求, 经检验合格后方能使用。4.用电热法施工, 要加强检查和维修, 防止触电和火灾。5.加强用火申请管理, 遵守消防规定, 防止火

8、灾发生。6.办公室、 职工宿舍电源设专人管理, 上班后所有的室内用电设备(如电炉、 电热毯等)的电均应关掉, 防止火灾发生。7.六级以上大风、 大雪、 大雾天气, 高处作业和吊装作业应停止施工。8.现场脚手架安全网, 暂设电气工程、 土方、 机械设备等安全防护, 必须安有关规定执行。9.必须正确使用个人防护用品。10.搞好防滑措施, 通道防滑损坏的要及时补修, 对斜道、 通行道、 爬梯等作业面上的霜冻、 冰块、 积雪要及时清除。11.雨雪过后, 对场区的积雪要清除干净, 特别是人行道的积雪, 必要时可铺砂子和矿粉等, 防止人行滑倒。12.工程技术人员负责编制安全技术措施, 并报上一级安全技术负

9、责人审查批准后按照执行。二 施工技术管理1.冬期施工必须遵循以下原则, 确保工程质量, 做到安全生产, 冬期施工措施方案要经济合理, 尽量减少能源消耗, 缩短工期。2.冬期施工的工程项目, 应在生产计划中统一安排, 并提前落实, 凡不宜进行冬期施工的项目, 尽可能安排在入冬前或冬末施工。3.凡进入冬期施工的工程项目, 必须认真复核施工图, 查对其是否能适应冬期施工要求, 如有必要, 应及时向建设单位或设计单位提出修改设计的要求。4.已确定的冬期施工项目, 在冬施材料、 设备落实后, 要保证施工力量, 做到连续施工, 避免造成不必要的浪费。5.编制冬期施工方案, 根据工程特点及冬期施工信息, 反

10、馈情况布置年度冬期施工原则及实施方针。6.技术培训, 进入冬期施工前, 施工管理人员、 测温人员、 司炉人员进行培训考核, 持证上岗。7.施工现场准备, 进行冬期施工, 现场必须在11月10日前将所有的工作完成, 达成进入冬期施工的条件。8.安全消防管理, 冬期施工前必须进行安全、 消防措施交底, 对职工进行安全、 消防教育, 贯彻冬期施工中防火、 防煤气中毒、 防滑、 防冻等措施, 建立安全、 消防责任制, 并落实到施工班组和个人。9.冬期施工检查, 进入冬期施工前, 项目经理应组织生产、 技术、 安全、 消防、 质量部门对所管的工程进行检查, 根据现场的准备工作情况进行验收。10冬期施工管

11、理工作, 冬期施工过程中, 除值班经理每周检查一次外, 执法部应每周组织检查二次冬期施工管理工作, 检查各项冬期施工措施的落实情况, 同时做好检查记录。11.冬期施工测量记录, 包括天气温度, 原材料温度、 砼、 砂浆出机温度, 砼的入模温度, 砂浆的上墙温度, 养护温度等。要有测温点平面图, 测温点的部位, 测温日期、 测温人签字。三 冬期施工技术措施1.冬期施工所用材料要求1)冬期拌合的砼要提高一个标号, 优先采用硅酸盐水泥, 不低于42.5号, 水灰比不宜大于0.6。2)冬期施工用的砼外加剂, 要根据砼的设计强度, 室外温度随时调整型号和用量。3)砼用的砂、 石骨料中不得有冰、 雪冻块,

12、 水的温度不超过80 , 砂的温度不超过40, 砂的含泥量不大于3%。2.冬期施工技术措施1)土方工程: 土方工程一般不宜在冬期施工, 如必须在冬期或低温期施工, 必须进行周密计划充分做好准备工作, 做到连续施工。2)冬期回填土, 回填土料中不得含有冰、 雪冻块, 回填每层虚铺厚度比正常温度下施工小20%-25%, 连续施工, 随筛、 随拌、 随铺、 随夯, 并要加以覆盖保温, 防止受冻。3)钢筋工程加工, 焊接技术要求: 1、 钢筋的加工与绑扎, 钢筋加工时要将钢筋上的冰块清除干净, 在绑扎中遇有大雪天气要将绑好的钢筋加以遮盖, 雪停后将雪清除干净。2、 焊接钢筋在地面焊接时要在防风棚内加工

13、, 在作业层上焊接时要设防风围挡, 气温在负20以下时, 不得进行钢筋焊接。a)砼工程冬期施工技术要求 砼冬期施工材料必须符合规范要求。 冬期施工砼的强度等级必须高于设计强度等不少于一级。 砼在暖棚内拌合, 水的温度不低于60, 不高于80, 砂 的温度不低于30, 不高于40, 不得先投水泥后投骨料的拌合方法, 必须先投骨料后投水泥拌合。 砼的运输采用保温车, 用手推动输砼时用草垫子覆盖保温, 保证砼入模时不低于5。 砼浇筑前应清除模板, 钢筋上的冰雪、 污垢, 清除墙柱底部的积雪和冰层。用扫把扫, 喷灯或乙炔焰喷烤, 把冰雪融化后扫净合模, 不得用蒸气或水冲的方法清除, 冰雪以免结冰。 砼

14、的搅拌时间比正常搅拌时间延长50%, 砼的出机温度不低于10。 砼运至施工现场后必须在15分钟内浇筑完毕。如果砼在现场停滞时间过长, 发生坍落度损失较大时, 严禁现场加水拌合使用。 砼的浇筑。砼的浇筑必须一次性连续浇筑, 尽可能缩短砼上下层接合的时间, 即上一层砼被下一层砼覆盖前的砼温度不得低于2以上。 如砖不能一次性连续浇筑少有间隔时(在不影响砼接合), 在砼的接头处加以覆盖保温, 第二次浇筑前及时清理模板内和钢筋上浮渣, 以免在接槎时形成蜂窝和孔洞。 外加剂的选用: 外加剂必须选用无氯盐型外加剂, 根据室外天气变化随时调整外型号, 而每次更换型号时, 必须提前五天通知砼供应单位, 进行砼试

15、配。砼外加剂宜采用复合型。A. 室外温度在5时采用普通减水早强剂。B. 室外温度在-5时采用高效减水早强剂C. 室外温度在-10时则必采用防冻剂。(11)砼的温度测试: 砼测温点的布置必须根据规范要求布置, 每5m不少于一点, 用塑料管, 埋入砼内板厚的2/3左右。采用普通温度计, 在达到抗冻临界强度(3.5Mpa)前每两小时测温一次, 以后每6小时测温一次, 同时测量室外温度。设专人测温, 绘制测温平面图, 做好每日的测温记录。(12)砼试块的留置和养护, 按规定要求留置砼试块每100不秒于3组, 其中一组在标准养护条件不养护, 其它工组与工程同条件下养护。专人管理并编号, 注明工程部位,

16、浇筑时间, 标号及时送养试压。(13)砼保温措施D. 采用18m厚竹制大型模板, 增强砼面表与外界温度差损耗。E. 成型的砼面层采用塑料薄膜保水, 两层草袋保温。F. 建筑物周围增设围挡, 采用塑料布或草垫子, 随主体的增高而加高。G. 根据施工实际情况可增加火炉增温。H. 延长砼的拆除时间。a)抹灰工程的技术要求 灰工程留室外温度昼夜平均低于5时, 按冬期施工有关规定进行。 室内抹灰采用保温法, 门窗出入口封闭, 砂浆可用热水拌合, 不得加氯盐, 室内温度不低于5。 室外抹灰可采用冷操作(特殊情况下), 砂浆中掺氯化钠或氯 化钙。b)卷材屋面防水工程, 卷材屋面一般不宜冬期施工, 如必须进行时, 必须选择晴天, 并在10-16点间进行施工, 及正温下施工, 施工时应采取相应的措施。c)管道工程, 所有的给排水、 暖卫、 通风空调的给水系统的管道, 在负温下不得通水和打压、 冲洗试验, 如有采暖设施时, 管道打压、 冲洗完后, 必须将管内的水放净, 有存弯的弯管处必须增设卸水点。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
