平乐党校施工组织方案
111
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。

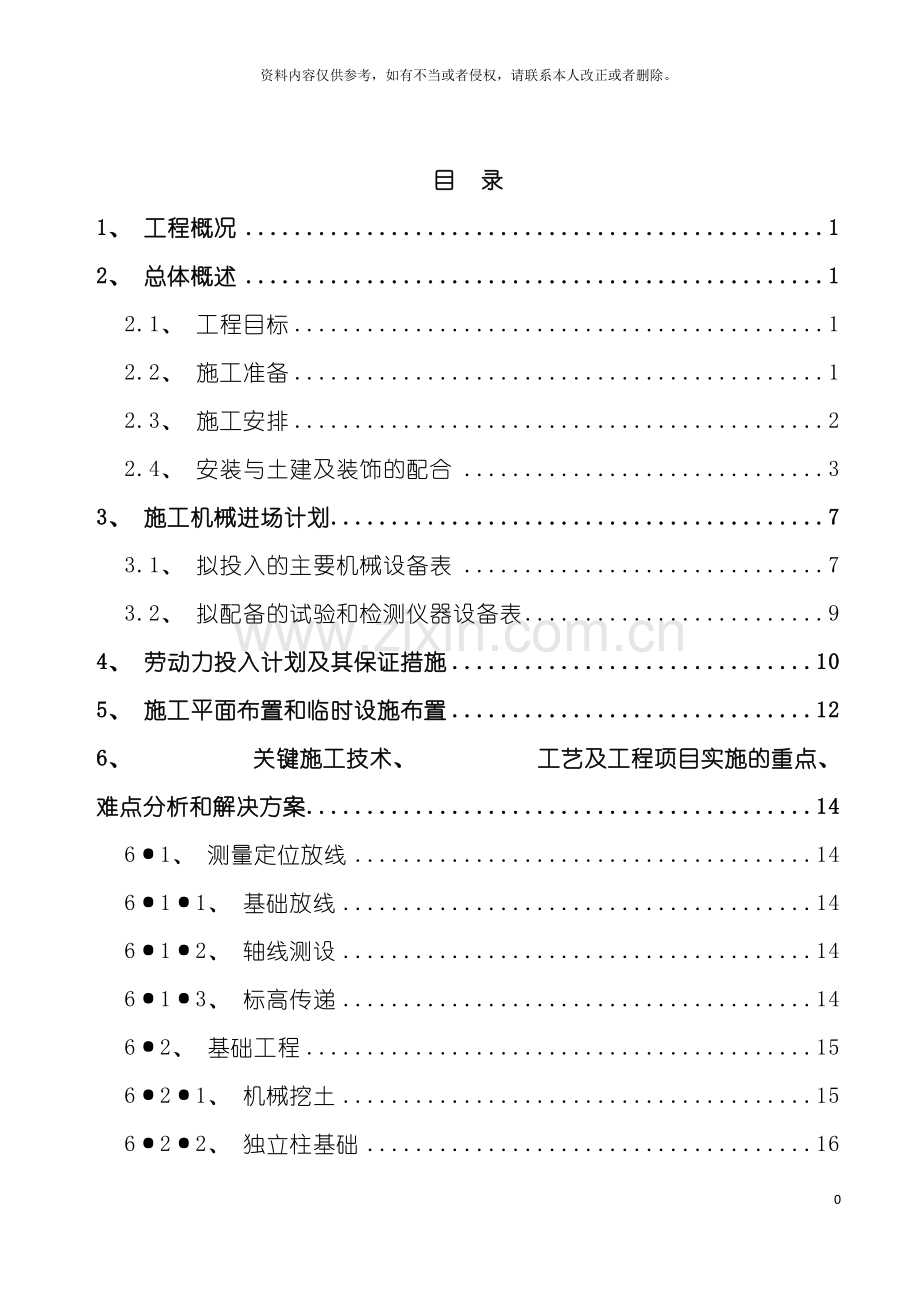

目 录
1、 工程概况 1
2、 总体概述 1
2.1、 工程目标 1
2.2、 施工准备 1
2.3、 施工安排 2
2.4、 安装与土建及装饰的配合 3
3、 施工机械进场计划 7
3.1、 拟投入的主要机械设备表 7
3.2、 拟配备的试验和检测仪器设备表 9
4、 劳动力投入计划及其保证措施 10
5、 施工平面布置和临时设施布置 12
6、 关键施工技术、 工艺及工程项目实施的重点、 难点分析和解决方案 14
6·1、 测量定位放线 14
6·1·1、 基础放线 14
6·1·2、 轴线测设 14
6·1·3、 标高传递 14
6·2、 基础工程 15
6·2·1、 机械挖土 15
6·2·2、 独立柱基础 16
6·2·3、 土方回填 17
6·3、 主体工程施工 17
6·3·1、 模板工程 17
6·3·2、 钢筋工程 20
6·3·3、 混凝土工程 23
6·3·4、 砌体施工 24
6·4、 装饰工程 24
6·4·1、 内墙抹灰 25
6·4·2、 天棚装饰工程 25
6·4·3、 外墙涂料施工 26
6·4·4、 外墙保温层施工 27
6·5、 楼地面工程 30
6·5·1、 卫生间楼地面防水工程施工方法 30
6·5·2、 地砖楼地面 31
6·6、 门窗工程 31
6·6·1、 木门安装 31
6·6·2、 塑钢窗安装 32
6·7屋面防水工程 33
6·7·1、 基层处理 33
6·7·2、 找平层施工 33
6·7·3、 防水卷材施工 34
6·7·4、 保温隔热板施工 36
6·8、 水电、 防雷、 弱电 39
6·8·1、 给排水工程安装 39
6·8·2、 电器工程安装 41
6·8·3、 弱电系统安装 44
6·8·4、 防雷系统安装 46
7、 施工进度计划和各阶段进度的保证措施 48
7·1、 控制性施工进度计划网络编制说明 48
7·2、 设立进度控制点( 关键节点) 48
7·3、 工期保证措施 49
7·3·1、 组织措施 49
7·3·2、 材料供给措施 50
7·3·3、 技术保证措施 51
7·3·4、 施工场地保证措施 51
7·3·5、 质量安全保证措施 52
7·3·6、 计划管理保证措施 52
7·3·7、 雨季施工保证措施 54
7·3·8、 人员保证措施 54
7·4、 施工进度计划表 55
8、 质量保证措施 56
8.1、 建立质量保证体系 56
8.2、 建立并严格执行本工程质量质量控制程序体系 57
8.3、 控制影响质量的五大因素 58
8.4、 制定质量控制目标, 坚持样板引路 58
8.5、 机械、 材料、 人员的保证措施 58
8.6、 分项工程质量保证技术措施 59
8.6.1、 测量定位 59
8.6.2、 模板工程 60
8.6.3、 混凝土工程 60
8.6.4、 钢筋工程 61
8.6.5、 砌体工程 61
8.6.6、 装饰工程 62
8.6.7、 屋面工程 62
8.6.8、 安装工程质量保证措施 63
8.6.9、 其它质量保证措施 63
9、 安全施工措施 64
9.1、 安全施工措施 64
9.1.1、 安全生产目标 64
9.1.2、 安全生产管理组织机构 64
9.1.3、 建立和健全安全保证体系 64
9.1.4、 安全教育 65
9.1.5、 施工安全技术交底 65
9.1.6、 安全检查 66
9.1.7、 特殊工种持证上岗 66
9.1.8、 临时用电和机电设备的安全技术措施 66
9.1.9、 需重点注意工作的保证安全措施如下 69
10、 文明施工措施 72
10.1、 建立和健全文明施工保证体系 72
10.2、 施工现场的文明施工管理 72
10.3、 文明卫生管理 73
10.4、 做好施工现场防火工作 73
10.5、 做好治安的综合治理工作 73
10.6、 做好施工现场标牌管理工作 74
10.7、 加强生活设施的管理 74
10.8、 做好保健急救工作 74
11、 环境保护措施 75
11.1、 减少扰民措施 75
11.2、 防止大气污染 75
11.3、 防止水污染 76
11.4、 防止施工噪声污染 76
12、 冬雨季施工措施 76
12.1、 冬季施工措施 76
12.2、 雨季施工措施 77
13、 地下管线及其它地上地下设施的加固措施 78
15、 附图表 79
15.1、 拟投入标段的主要施工设备表 79
15.2、 拟配备本标段的试验和检测仪器设备表 81
15.3、 劳动力计划表 82
15.4、 计划开、 竣工日期和施工进度网络图 83
15.5、 施工总平面图 84
15.3、 临时用地表 85
1、 工程概况
本工程为桂林市中共平乐县委党校校址整体搬迁建设项目总平面图, 建设地点位于桂林市平乐县南洲新区。本工程建筑面积13814.6m2( 不含地下室面积) , 地下0层, 地上6层, 钢筋混凝土框架结构, 建筑高度为28.95m。
2、 总体概述
2.1、 工程目标
⑴、 质量目标
严格按设计文件、 规范、 标准科学管理、 精心施工, 确保工程达到合格工程。
⑵、 安全目标
严格执行安全规章制度、 安全生产、 文明施工、 杜绝安全事故, 重大伤亡率为零。
⑶、 工期目标
本工程计划于 12月20日开工, 11月1 日竣工, 日历工期310天。
⑷、 工程文明施工目标
强化全体员工做文明市民意识, 优质、 高效、 文明、 安全进行施工, 做好施工现场环境污染保护措施, 严格按《建筑施工安全检查标准》JGJ59-99施工。
2.2、 施工准备
1) 、 制定各项管理制度
项目经理必须根据公司的管理制度, 结合具体情况, 制定出相应的规章制度, 使项目经理部的所有管理人员都明确自己的工作范围和管理职责, 认真抓好管理工作, 各类专业人员的岗位责任制要统一上墙, 在施工中要随时对照检查, 不断完善, 确保施工顺利进行。
2) 、 技术准备
( 1) 组织有关施工技术人员认真审核施工图纸, 领会设计意图, 熟悉规范、 验评标准, 参加图纸会审, 编制施工组织设计, 做好各项施工计划。
( 2) 组织测量技术人员按施工图及设计单位所交控制桩以及污水管的最终接入口标高进行复核测量, 增设施工测量控制网。
( 3) 对本工程所用的原材料( 如水泥、 钢筋、 砂、 石、 砖等) 由试验人员抽样送到公司实验室进行有关试验, 提供各种试验报告( 主要包括合格证、 砼、 砂浆配合比及施工现场试验等报告) ; 做好构件、 半成品的加工订货。
( 4) 对施工技术人员、 管理人员、 工人进行动员, 并进行技术交底。
3) 、 劳动力准备
各工种人员由项目经理部根据施工进度需要分批组织进场, 全部劳动力由公司及项目部分级对其进行教育, 经培训合格后方能上岗, 特殊工种必须持证上岗。
4) 、 材料准备
为使工程顺利施工, 必须做好开工前的材料准备工作, 根据分部工程安排好材料使用计划。了解材料市场的行情, 及时签订材料采购合同, 保证计划能按时完成。
5) 、 机械准备
对安排使用的机械设备, 在调动前需经公司动力部门保养、 检查, 验收合格后方可调动, 进场机械设备应配套, 必须保证施工机械运行性能的可靠度。对购置的设备需要经过比较, 采用性能稳定、 质量可靠的厂家产品, 并安排好订购计划。
6) 、 施工现场准备
在接到中标通知书后, 立即与建设单位及有关部门联系并办理有关进场手续, 并筹备现场办公、 临时住房、 生活设施、 材料堆放用地、 水电、 外接交通道路的临时处理等工作, 组织施工机具和材料进场的工作。
2.3、 施工安排
在施工程序的总体安排上遵照建筑施工的客观规律”先地下、 后地上, 先土建、 后安装, 先主体、 后围护, 先结构、 后装饰”的施工程序。
1) .基础阶段
本阶段应保证挖方机械、 劳动力投入, 以尽快封闭基坑为工作侧重点;
2) .主体施工阶段
本阶段工作的中心是以结构工程为先导, 确保主体结构顺利封顶, 施工中应加强对各工序的监控, 对机械设备运行情况的监测, 加强现场施工协调控制, 确保工期、 质量等目标的实现;
3) .装修施工阶段
该阶段我们将着重处理好砌筑、 装修、 安装的施工协调, 使装修和安装相互创造工作面, 减少内耗, 高质、 高效地完成施工任务;
4) .室外工程及收尾竣工阶段
本阶段我们将抓紧安装调试, 引好室外管线, 加紧整个工程的配套收尾、 清洁卫生、 成品保护; 加紧各项交工技术资料的整理, 确保工程一次验收成功。
2.4、 安装与土建及装饰的配合
1) 、 为了保证土建、 装饰与安装施工有效衔接, 项目部将安装纳入统一管理, 以保证整个工程质量目标、 工期目标和文明施工目标的实现。
⑴、 由项目部组织土建、 装饰与安装各专业队组一起认真熟悉图纸, 对设计图纸中土建与安装矛盾处及安装中不符合相应法规( 特别是消防) 处, 图纸会审时, 重点审查工艺、 安装工程各专业的施工图与土建施工图之间以及安装工程各专业的施工图之间是否 存在矛盾或差错。审查安装工程设备、 管线的安装位置及安装方式是否影响建筑物的使用功能、 美观效果或发生位置冲突。
⑵、 项目部编制项目质保计划, 明确各分部分项工程质量目标, 专业队伍再细化并分解到每道工序, 形成工序质量保检验批质量、 检验批质量保分项质量、 分项质量保分部质量、 分部质量保单位质量的工程质量保证网络。做到每道工序均有明确的质量责任人, 确保工程质量的全过程控制。
⑶、 由项目部根据安装图纸结合土建和装饰施工, 依据工期要求, 科学合理地制订施工总进度计划, 并在此基础上分别确定各分项工程土建与装饰及安装工程完成时间达到总体部署的需要。施工总进度计划是各参与施工队( 班组) 组织生产的主线, 合理地组织各生产要素并严格按关键线路和竣工时间安排施工。
⑷、 由项目部提出总的施工进度进计划( 或阶段作业计划) , 各专业依据此计划制订相应的作业计划并分解到各道工序, 形成了工序保分项、 分项保分部、 分部保单位工程的进度计划网络体系, 有效地保证了进度计划的全过程控制。特别是对需提前插入的分项工程, 土建和装饰应及早提供工作空间, 以免影响竣工验收。
⑸、 同时统筹施工布置, 各施工单位根据进度计划提前提出材料( 设备) 需用计划, 并注明进场时间、 质量要求等, 这是土建、 装饰与安装共同实施统筹施工的基本条件, 只有这样各分部分项工程的安排实施才能得到保障, 防止待料, 窝工现象发生。
⑹、 项目部坚持每周二次对各施工作业队的质量、 进度检查, 对检查结果进行通报, 各专业队伍自找原因并制定措施整改。项目部及时进行跟踪检查, 作业各方互促互进共同提高工程质量, 使分部分项提前或按时依据计划完成。
⑺、 坚持每周一次, 由项目部组织的各专业施工员协调会, 每天进行例会, 各专业及时地沟通情况, 对存在的问题进行综合分析, 协调解决, 形成相互统一步调、 联合施工的局面。让参与施工的各专业人员彼此了解到对方的施工方法、 时间和要求, 相互需要配合的部位, 避免你装我拆、 我堵你剔、 互相妨碍重复返工现象, 也融洽了各方面的关系, 也是保证质量加快施工进度的有力措施。
2) 、 以”施工进度计划表”为依据, 以”综合作业图”为保障, 以”周、 日协调会”为手段, 结合不同施工阶段的特点, 由项目部牵头组织好土建装饰与安装的协调配合:
⑴、 根据合同工期的要求, 由项目部召集各专业的负责人一起, 先行介绍各自专业的内容、 特点和要求, 编制详细的施工网络计划和横道图, 各专业根据总计划的安排细化到以”天”为单位, 制定”日作业计划”, 具体分解到各工序, 并制定相应的奖罚措施来约束各工序的进度计划, 对关键线路和工序进行重点控制, 形成以工序计划保专业计划、 专业计划保总计划的计划网络体系。
⑵、 项目部制订”周、 日协调会”制度, 一般性问题均在日协调会上解决, 确保了日作业计划和工序计划的实现。
⑶、 树立”下道工序就是用户”的思想, 强化成品保护意识。
基础施工阶段: 安装配合完成预埋及管道铺设, 及防雷接地。
结构施工阶段: 安装配合各种预埋件, 预留洞等, 土建与安装的施工工序都比较单一, 易于协调。施工前, 以每一层为单位, 安装把需要预留的孔洞图提交给土建, 便于双方配合。
装饰阶段: 主要体现为土建对各种管道设备安装的配合, 为双方密切配合的高峰期, 此 阶段配合工序多, 交叉施工工期长, 重复交接频繁, 暴露的也突出, 因此各单位联合作业的协调施工最为关键。施工前, 以每一楼层为单位, 根据结构特点, 结合装饰及安装各专业施工图的要求, 把安装各专业绘制在一张图纸上, 并注明标高、 位置, 有效地控制”打架”现象, 减少返工和浪费, 提高质量工程。
⑷、 项目部合理安排各工种作业, 满足质量要求后即速交给安装施工, 对某些系列设备系统安装与后期运行使用的设备用房, 土建应尽早为安装创造条件, 以留出作业面和独立占用时间便于安装插入等。
⑸、 当土建施工进行达到设备安装需要时, 也应作为一个协调配合部分积极参与。安装认真做好隐蔽验收、 交接验收手续, 严格按操作规程施工, 管道及时做好试压或蓄水试验, 以免给土建装修造成损失。
装修工程开始前由项目部制订详尽的成品保护措施, 各施工单位根据分部分项特点相应制订成品、 半成品保护措施, 做到互相提醒, 相互保护, 避免交叉污染和破坏的现象。
⑹、 施工过程中各专业彼此交接的作业面要符合总体进度计划的时间移交, 且须满足交接条件和质量要求。特别是消防系统, 项目部在编制施工总体布置及综合作业计划时须考虑消防系统的提前插入, 以确保消防调度验收。
⑺、 竣工、 收尾阶段: 土建及装饰配合安装设备调式, 是竣工交付使用前最重要的一环, 由项目部组织由各方面人员组成调试运行联合指挥部, 分别完成各项准备工作, 根据进度计划, 定专项、 定时间、 定专人负责, 组织专项验收及联合调试运行工作, 并对发现的问题及时组织整改, 保证工期顺利竣工。
3、 施工机械进场计划
3.1、 拟投入的主要机械设备表
序号
设备名称
型号
规格
数量
国别
产地
制造
年份
额定功率( KW)
生产能力
用于施工部位
备注
1
反铲挖掘机
PC-200
2
日本
基坑开挖
2
自卸汽车
5T
15
柳州
1999
土方工程
3
潜水泵
JQB-2-10
20
南宁
7.5
基坑排水
4
塔吊
QTZ-63
1
桂林
45
垂直运输
5
井架
SFLD2-10
1
湖北
15
垂直运输
6
砼搅拌机
JS-500
1
佛山
15
零星砼工程
7
砼输送泵
HBT-60E
1
长沙
砼工程
8
砂浆搅拌机
UJZ200
2
南宁
5
主体、 装饰工程
9
平板振动器
HZ-50
5
广西
2.2
砼工程
10
插入式振动器
ZX-60
10
广西
1.1
砼工程
11
钢筋弯曲机
GW40
2
广西
6
主体工程
12
钢筋切断机
GQ40
2
洛阳
5.5
主体工程
13
钢筋调直机
GZ4/4
2
洛阳
5
主体工程
14
电渣压力焊机
MH-36
2
上海
45
主体工程
15
闪光对焊机
UNI-100
2
上海
50
主体工程
16
交流电焊机
BX1-3000-1
4
南宁
10
主体工程
17
木工电锯
MT106
4
衡阳
3
主体工程
18
木工电刨
MB504
4
南昌
3
主体工程
19
打夯机
HW-140
4
衡阳
2.2
土方回填
20
电锤
4
日本
1.1
安装工程
21
切管机
100mm
4
广州
安装工程
22
园管咬口机
W-100
4
广州
安装工程
23
砂轮切割机
GJ-40
4
南宁
安装工程
24
套丝机
S2-100
4
广西
安装工程
25
热熔机
4
山东
安装工程
26
电动压泵
2
广西
安装工程
27
气割工具
2
广西
安装工程
28
柴油发电机
160G
1
莱州
备用电源
29
吸盘机
120M4
2
国产
玻璃幕墙
30
打胶机
2
国产
玻璃幕墙
31
水管钳
8
上海
安装工程
32
台虎钳
8
武汉
安装工程
33
角向磨光机
4
无锡
安装工程
34
砂带磨光机
4
青岛
安装工程
35
单平咬口机
4
桂林
安装工程
36
弯头咬口机
4
福州
安装工程
3.2、 拟配备的试验和检测仪器设备表
序号
仪器设备名称
型号规格
数量
国别
产地
制造
年份
已使用台时数
用途
备注
1
水准仪
DS3
2
天津
380
测量放线
2
经纬仪
DJ6
1
上海
160
测量放线
3
检测尺
10
柳州
160
测量放线
4
钢卷尺
50M
3
桂林
测量放线
5
钢卷尺
5.5
10
桂林
测量放线
6
混凝土抗压试模
15
广西
试块制作
7
砂浆试模
15
广西
试块制作
8
振动台
500×500
1
徐州
80
试块制作
9
坍落度桶
3
桂林
砼坍落度测定
10
温湿度自控仪
SWMSZ
1
苏州
120
土壤湿度测定
11
回弹仪
ZC3-A
1
上海
砼强度测定
12
天平
HC-TC12A
2
苏州
试样重量测定
13
法码
1-1000g
2
苏州
试样重量测定
14
游标卡尺
0~150mm
3
大连
试样尺寸测定
15
千分尺
0~25mm
2
南京
试样尺寸测定
16
电动抗折机
KZY-500
1
上海
260
材料的抗折强度测定
17
液塑联合测定仪
FG-Ⅲ
1
上海
220
含水量测定
18
干燥箱
1
南宁
试样干燥
19
抗渗仪
1
苏州
145
砼抗渗性能测定
20
标准养护箱
1
广州
410
试块养护
4、 劳动力投入计划及其保证措施
1) 、 建立工地领导机构
根据本工程规模, 结构特点和复杂程序, 确定工地领导机构的人选和名额, 遵循合理分工与密切协作, 因事设职与因职选人的原则, 建立有施工经验、 有开拓精神和工作效益高的工地领导机构。
2) 、 建立精干的工作班组
根据本工程特点和采用的施工组织方式, 确定合理的劳动组织, 建立相应的工作班组。
3、 集结施工力量, 组织劳动力进场
( 1) 根据工程进度确定劳动力需要量计划, 组织工人进场。
( 2) 所有班组配备人员应满足工程施工进度与质量需要。
( 3) 因特殊情况, 做好从其它工程项目部抽调人员的准备。
( 4) 节假日放假期间, 劳动力要进行合理安排, 避免影响工程进度和质量。
4、 做好职工入场教育等工作
为落实施工计划和技术责任制, 应按管理系统逐级进行交底, 交底内容包括: 工程施工计划和月、 旬作业计划, 各分项工程的施工工艺标准及安全、 技术措施, 降低成本措施和质量保证措施, 质量标准和验收规范要求, 以及设计变更和技术核定事项等, 都应详细交底, 必要时进行现场示范, 同时健全各项规章制度, 加强遵纪守法教育。
劳动力计划表
工种级别
工程施工阶段投入劳动情况
基础施工
主体施工
装修高峰期
工程收尾
土方工
45
木工
20
45
钢筋工
15
30
砼工
30
45
泥工
60
60
抹灰工
60
60
架子工
20
20
10
起重工
6
6
4
机械工
14
14
10
电焊工
6
8
4
4
水电工
10
20
30
10
油漆工
20
防水工
20
杂工
10
20
20
20
5、 施工平面布置和临时设施布置
施工平面布置原则:
1、 合理使用场地,临时设施设于交通便利处;
2、 场地划分布局符合有关安全, 防火、 卫生、 环保、 消防的专门规定;
3、 临时建筑物和施工平面布置, 应满足工程施工的要求, 互相助避免干扰。
4、 整个工程施工用地的安排需报业主同意, 经审定后施工平面布置图不得随意修改。
5、 本工程施工平面材料堆放、 各种机械设备、 库房、 临时房屋等的布置详见施工平面布置图。
平面布置注意事项
安全方面:
⑴在施工现场进行围场施工管理, 设专职门卫执勤, 杜绝非施工人员进入现场。
⑵施工现场周围的道路上搭设安全防护棚, 悬挂明显的标志牌, 确保过往车辆、 行人安全。
卫生方面:
⑴施工现场设置排水沟, 施工用水不得乱排放, 要排入污水管道, 以免污染周围环境。
⑵施工现场入口设置洗车槽, 出入车辆必须冲洗干净方可开出工地。
⑶对周围环境进行清理打扫, 安排专人负责。
⑷做好施工现场环境卫生工作, 预防疾病。
消防方面:
⑴从给水干管引出DN100专用消防管沿施工小区及生活区环路布置, 办公生活区及施工作业区各设一个地上消防栓。
⑵按规定设置足够数量的灭火器挂于各区显著位置的墙上, 确保检验合格, 能正常使用。
降低污染、 保护环境方面:
⑴水泥及粉细散材料, 要尽量封闭存放, 卸运时要及时采取有效措施, 减少扬尘。
⑵场内道路、 临时堆场等采用硬地面, 防止扬尘。
⑶建筑垃圾不得随意抛撒, 要向指定的垃圾池倒放。
⑷施工废水要设沉淀池, 沉淀后方可排入校内排污系统。
6、 关键施工技术、 工艺及工程项目实施的重点、 难点分析和解决方案
6·1、 测量定位放线
6·1·1、 基础放线
根据场地建筑主轴线控制点或控制点, 首先将轴线的交点用木桩测定于地上, 并在桩顶钉上小钉作为标志。外轴线测定以后, 再根据建筑物平面图, 将内部开间所有轴线都一一测出。然后检查轴线的距离, 其误差不得超过轴线长度的1/ 。最后根据中心轴线, 用石灰在地面上撒出基槽开挖边线, 以便开挖。
6·1·2、 轴线测设
⑴、 根据现场实际情况建立轴线平面方格控制网。选择有代表性的纵、 横轴线形成方格控制网作为建筑物轴线控制的依据。
⑵、 在施工层楼板砼浇捣完毕后, 将经纬仪分别架设在各主控制轴线控制点上, 将轴线投测到楼板边或柱顶上。当纵横主轴线均投测至施工层上面后, 再将经纬仪架设在楼面上, 将投测在楼板或柱顶上的各轴线的对应点边成一线, 并在楼板上弹上墨线, 以此作为基线, 其余轴线以此为准线, 根据设计图上标注的尺寸, 用钢尺丈量出来。
⑶、 在投测轴线的过程中, 各主控制线和校核线闭合或误差在允许范围时, 即说明投测的轴线是正确的。若超过允许误差范围时, 必须查明原因, 进行重测, 以保证轴线投测的精度达到规范的要求。
6·1·3、 标高传递
⑴、 首先, 根据甲方提供的水准基点, 用水准仪引测定出现场的标高控制点在施工现场周边稳固的建筑或构筑物上, 并利用标高控制点进行地下部分施工过程中的标高施测和控制。
⑵、 利用标高控制点, 用水准仪精确测定出标高引测点在建筑物边柱或外墙上。选几点较方便向上丈量的点作为±0.000以上层的起始标高引测点, 标高引测点的相对标高均统一采用+0.50。
⑶、 ±0.000层以上的标高引测采用30m钢尺向上引测, 引测时, 用钢尺沿垂直方向从标高引测点向上量至施工层, 定出两点正( +) 米数的标高点, 然后将水准仪架设在施工层上, 以引测上来的两个标高点, 一个标高点作为后视, 一个作为校核, 进行抄平, 施测出其余各点以作为施工的依据。为方便记忆和施工, 每层的标高均测定出本施工层的结构楼面标高的+0.500m。以后各施工层均用此方法进行引测。
6·2、 基础工程
6·2·1、 机械挖土
土方开挖采用分层分段平均往下挖, 采用反铲式挖掘机进行开挖, 机械开挖挖不到的部分, 采用人工挖运至机械作业范围, 用机械运走。视土质情况按规定放坡, 土方挖掘要避免超挖, 不能一次挖到底, 留10cm厚土层时停止挖土, 组织有关人员进行钎探, 并做好钎探记录, 及时组织有关部门进行地基验槽, 验收合格后, 做好隐蔽记录。为防止雨水流入坑内积水, 在基底四周各挖一个集水井, 把雨水集中到集水井, 用水泵抽出, 排入地面上的排水沟。
( 1) 在天然湿度的土中, 开挖基坑时, 当挖土深度不超过下列数值规定时, 可不放坡, 不加支撑:
密实、 中密的砂土和碎石类土( 充填物为砂土) -1.0m。
硬塑、 可塑的粘质粉土及粘土1.25m。
硬塑、 可塑的粘土和碎石类土充填物为粘性土1.5m。
坚硬性粘土2.0m。
( 2) 使用时间较长的临时性挖方边坡坡度, 应根据工程地质和边坡高度, 结合当地同类土体的稳定坡度值确定。
( 3) 用挖机开挖时, 应纵向分行、 分层按照坡度线向下铲挖, 但每层的中心线地段应比两边稍高一些, 以防积水。
( 4) 挖土时采用端头挖土法: 挖土机从基坑的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。
( 5) 土方开挖从上到下分层分段依次进行。随时作成一定坡势, 以利泄水。在开挖过程中, 应随时检查坑壁和边坡的状态。深度大于1.5m时, 根据土质变化情况, 应做好基坑支撑准备, 以防坍陷。
( 6) 应注意的质量问题
①基底超挖: 开挖基坑不得超过基底标高, 如个别地方超挖, 其处理方法应取得设计单位的同意, 不得私自处理。
②基底未保护: 基坑开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时, 可在基底标高以上预留30cm土层不挖, 待做基础时再挖。
③施工顺序不合理: 应严格按施工方案规定的施工顺序进行土方开挖施工, 应注意宜先从低处开挖, 分层、 分段依次进行, 形成一定坡度, 以利排水。
④施工机械下沉: 施工时必须了解土质和地下水位情况。挖土机一般需要在地下水0.8m以上挖土, 以防机械自重下沉。
⑤开挖尺寸不足, 边坡过陡: 开挖宽度和坡度, 除应考虑结构尺寸要求外, 应根据施工需要增加工作面宽度, 如排水设施、 支撑结构等所需的宽度。
⑥雨季施工时, 基坑底应30cm土层, 在打混凝土垫层前再挖至设计标高。
6·2·2、 独立柱基础
( 1) 施工前应弹好轴线, 引测标高, 并弹好模板线。基础模板要调平, 支撑要牢固以免基础变形跑位, 整个模板系统要有足够的刚度和稳定性。钢筋绑扎后要按设计要求检查其直径、 钢号、 形状、 数量、 位置等, 柱子钢筋要用钢管固定牢, 不给其偏移。检查合格后, 做好隐蔽记录, 便可浇捣砼。基础砼一次浇捣完毕, 不留施工缝。砼浇筑完毕应洒水养护7天, 使砼保持湿润状态。
( 2) 做好隐蔽工程记录。包括各工种预留、 预埋的管、 盒、 洞口, 在仔细检查、 核实、 签字认可后, 方可进行混凝土浇筑。
( 3) 严格按照试验室提供的混凝土配合比配料, 做好计量监督控制, 首次使用的配合比应进行开盘鉴定, 留置一组标准养护试件作为验证配合比的依据。外加剂应有专人负责掺合, 由技术部门委派专人进行检查。砼拌制前应测定砂石含水率, 并根据测试结果调整材料用量, 提出施工配合比。
( 4) 混凝土试块取样检查按《混凝土强度检查和评定标准》( GBJ108-87) 中规定的取样方法、 地点和频率进行取样。基础结构实体检验至少留置3组等效龄期同条件养护试块。( 并做好每天温度记录, 按600度天统计, 到时及时试压。)
( 5) 施工前应向全体施工人员进行技术交底和操作交底。
( 6) 建立严密的施工组织机构, 明确岗位和责任, 认真做好混凝土施工日记, 并做好交接班记录。每天呈报项目经理。
6·2·3、 土方回填
基础施工完毕, 应会同有关部门进行基础验收, 做好隐蔽记录, 合格后方能进行回填土, 采用蛙式打夯机夯实。夯填土层的每层厚度不大于30cm, 基础两旁应同时回填。
6·3、 主体工程施工
6·3·1、 模板工程
⑴支撑前的准备工作
①做好定位基准工作
根据控制轴线用墨斗在结构板上弹出柱支撑控制线, 控制线距柱边10cm。
在柱钢筋上部50cm标注高程控制点, 用以控制梁板模标高。
进行找平工作。安装模板前, 在柱接槎底部, 沿模板边线用1:3水泥砂浆预先找平; 在外柱接槎部位, 设置模板承垫条带并校正其平直, 防止模板底漏浆。
设置模板定位基准: 根据构件断面尺寸切割一定长度的钢筋, 点焊在主筋上, 并按二排主筋的中心位置分档, 以保证钢筋与模板位置的准确。
②按施工需用的模板及配件对其规格、 数量逐项清点检查, 未经修复的部件不得使用。
③经检查合格的模板, 应按照安装程序进行堆放。重叠平放时, 每层之间加垫木, 模板与垫木上下对齐, 底层模板离地面大于10cm。
④模板安装前, 做好下列准备工作:
向施工班组进行技术交底;
将竖向模板安装的底面用水泥砂浆找平, 并采取点焊钢筋以定位模板。按施工设计要求预埋支撑锚固件;
使用前在模板表面涂刷脱模剂, 拆完模板后对模板进行清理, 然后涂刷脱模剂再使用。
⑤做好施工机具和辅助材料的保养及进购等准备工作。
⑥搭设模板支撑体系。首先, 用钢管和扣件搭设满堂脚手架, 既作为柱模的水平支撑, 又作为梁板模的垂直支撑。梁底侧垂直于梁轴线方向, 单独设立杆支撑, 设立五~六道( 最大间距不超过1.8m) 横杆, 且纵横向连成整体, 在柱与柱之间加设斜撑和剪刀撑, 柱模板均固定在支撑体系上。
⑵模板的支设安装
①模板的支设安装, 遵守下列规定:
按配板设计循序拼装, 以保证模板系统的稳定性;
配件必须装插牢固。支柱和斜撑下的支撑面应平整垫实, 要有足够的受压面积, 支撑件应着力于外钢楞;
预埋件与预留孔必须位置准确, 安设牢固;
在柱上继续安装模板时, 模板应有可靠的支撑点, 其平直度应进行校正; 支柱所设的水平撑与剪刀撑, 应按构造与整体稳定性布置;
②模板安装时, 应切实做好安全工作, 应符合以下安全要求:
模板上架设的电线和使用的电动工具, 应采用36V的低压电源或采取其它有效的安全措施;
登高作业时, 各种配件应放在工具箱或工具袋中, 严禁放在模板或脚手架上; 各种工具应系挂在操作人员身上或放在工具袋内, 不得掉落;
装拆模板时, 上下应有人接应, 随拆随运转, 并应把活动部件固定牢固, 严禁堆放在脚手板上和抛掷;
装拆模板时, 必须采用稳固的登高工具, 高度超过3.5m时, 必须搭设脚手架。装拆施工时, 除操作人员外, 下面不得站人。高处作业时, 操作人员应挂上安全带;
安装柱模板时, 应随时支撑固定, 防止倾覆;
拆除承重模板时, 必要时应先设立临时支撑, 防止突然整块塌落。
⑶柱模支法
柱模的安装顺序是: 安装前检查→大模安装→检查对角线长度差→安装柱箍→全面检查校正→整体固定→柱头找补。
安装前要检查模板底部梁板混凝土面是否平整, 若不平整应先在模板下口处铺一层水泥砂浆( 10~20mm厚) , 以免混凝土浇筑时漏浆而造成柱底烂根。方柱采用覆膜板( 九层板) 拼装, 能保证脱模后有清水模板效果。
⑷梁板模支法
梁板模安装顺序: 复核轴线底标高及轴线位置→支梁底模( 跨度大于4m起拱3‰) →支梁侧模→支板模→绑扎梁钢筋→支梁另一侧模→复核梁模尺寸及位置→与相邻梁板连接固定。
满堂架子搭好后, 在架子上标出控制标高, 核实无误, 在柱子模板支好并经过复核后, 开始支梁底模, 支设时先从两端向中间铺设, 将不符合模板模数的缝隙留在跨中, 并用木模拼合, 加固采用钢管@600作抱箍。施工时先支梁底模及一侧边模, 等梁钢筋绑扎完毕后, 封合另一侧模板。当梁高小于700mm时, 梁侧可用支撑板模的水平钢管顶撑, 同时用一部分短钢管斜撑。当梁高大于700mm时, 在梁高中部增加一道φ14钢筋对拉螺栓固定, 其水平间距700mm。
⑸模板的拆除
①拆除时混凝土强度应达到以下要求:
不承重的模板( 如柱) , 其混凝土强度应在其表面及棱角不致因拆模而受损害时, 方可拆除。
承重模板应在混凝土强度达到施工规范所规定强度时拆模。所指混凝土强度应根据同条件养护试块确定。
注意: 虽然混凝土达到拆模强度, 但强度不能满足上部施工荷载的要求时, 应根据计算保留部分支撑。
楼梯间模板与支撑28天方可拆除。
②模板拆除的顺序是: 柱、 梁侧模、 楼板模、 梁底模。
③模板拆除经项目经理部技术主管人员批准并报监理人员认可后方可进行。
⑹模板施工注意事项
①混凝土浇筑前认真复核模板位置, 柱模板垂直度和梁板标高, 准确检查预留孔洞位置及尺寸是否准确无误, 模板支撑是否牢靠, 接缝是否严密。
②梁柱接头处是模板施工的难点, 处理不好将严重影响混凝土的外观质量, 此处用整块板做成缺口与柱连接, 接头部位一定要精心制作, 固定牢靠, 严禁胡拼乱凑。
③所有模板在使用前都要涂刷隔离剂( 严禁刷废机油) , 较旧模板在使用前要修理, 过于破损的模板必须淘汰。
④混凝土施工时安排木工看模, 出现问题及时处理。
⑤在混凝土施工前, 应清除模板内部的一切垃圾, 特别是石屑和锯屑, 凡与混凝土接触的面板都应清理干净。
6·3·2、 钢筋工程
1) 总则
钢筋进场必须有两证( 合格证和试验报告) 。钢筋集中统一加工, 运到现场,
