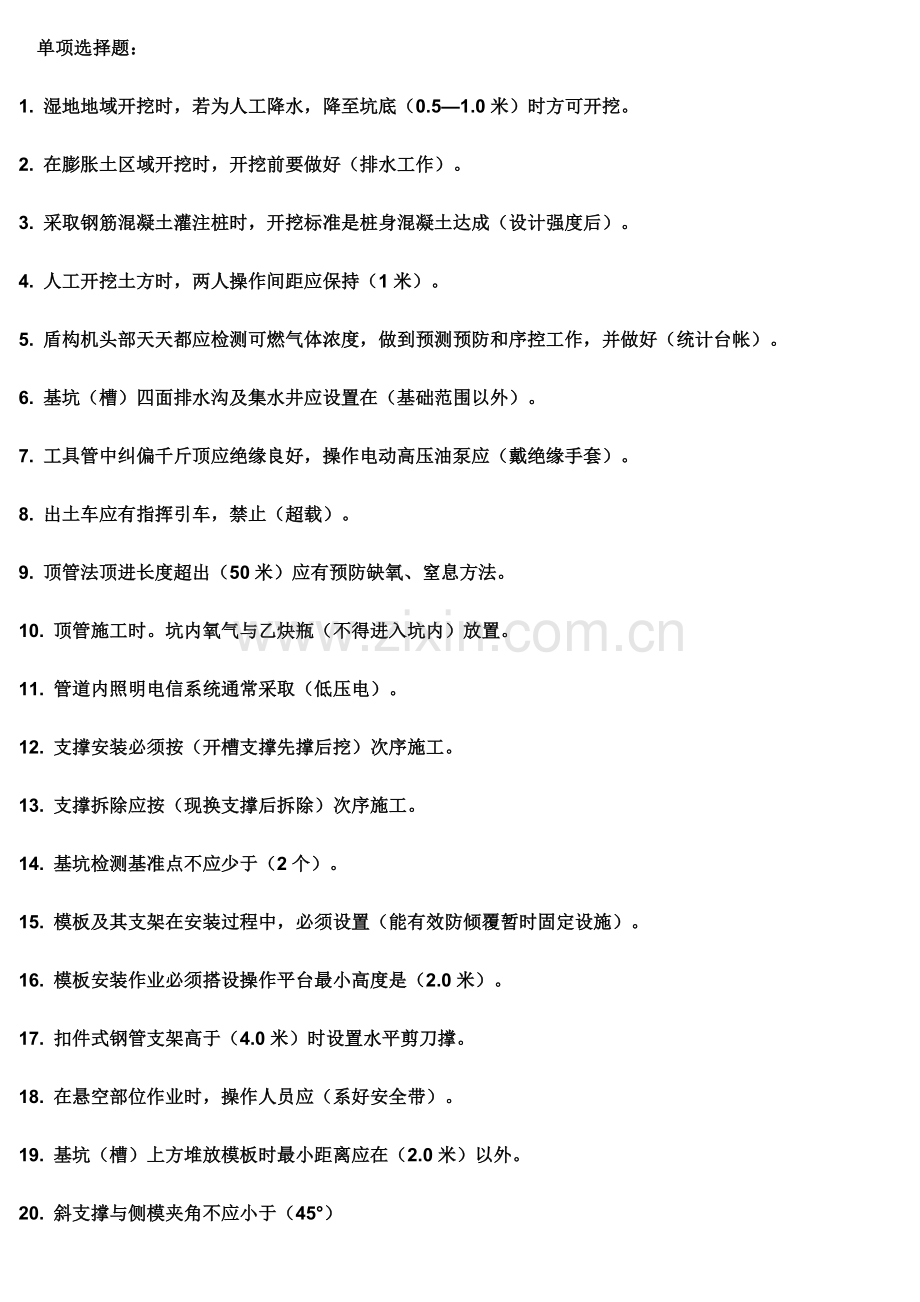

1、江苏省安全员c类考试试题及答案单项选择题:1. 湿地地域开挖时,若为人工降水,降至坑底(0.51.0米)时方可开挖。2. 在膨胀土区域开挖时,开挖前要做好(排水工作)。3. 采取钢筋混凝土灌注桩时,开挖标准是桩身混凝土达成(设计强度后)。4. 人工开挖土方时,两人操作间距应保持(1米)。5. 盾构机头部天天都应检测可燃气体浓度,做到预测预防和序控工作,并做好(统计台帐)。6. 基坑(槽)四面排水沟及集水井应设置在(基础范围以外)。7. 工具管中纠偏千斤顶应绝缘良好,操作电动高压油泵应(戴绝缘手套)。8. 出土车应有指挥引车,禁止(超载)。9. 顶管法顶进长度超出(50米)应有预防缺氧、窒息方法

2、。10. 顶管施工时。坑内氧气与乙炔瓶(不得进入坑内)放置。11. 管道内照明电信系统通常采取(低压电)。12. 支撑安装必须按(开槽支撑先撑后挖)次序施工。13. 支撑拆除应按(现换支撑后拆除)次序施工。14. 基坑检测基准点不应少于(2个)。15. 模板及其支架在安装过程中,必须设置(能有效防倾覆暂时固定设施)。16. 模板安装作业必须搭设操作平台最小高度是(2.0米)。17. 扣件式钢管支架高于(4.0米)时设置水平剪刀撑。18. 在悬空部位作业时,操作人员应(系好安全带)。19. 基坑(槽)上方堆放模板时最小距离应在(2.0米)以外。20. 斜支撑与侧模夹角不应小于(45)21. 钢丝

3、绳末端用绳夹固定时绳夹数量不得少于(3个)。22. 钢丝绳在破断前通常有(断丝、断股)等预兆,轻易检验、便于预防事故。23. 数次弯曲造成(弯曲疲劳)是钢丝绳破坏主要原因之一。24. 手拉葫芦起重链条直径磨损超出(10%)应预报废更新。25. 起重桅杆为立柱式,用绳索(缆风绳)绷紧立于地面。绷紧一端固定在起重桅杆顶部,另一端固定在地面锚桩上。拉索通常不少于(4)根。26. 起吊设备时,电动卷扬机卷筒上钢丝绳余留圈数应不少于(3)圈。27. 起重作业中,除了(动滑轮)外,均可用地锚固定。28. 地锚拖拉绳与水平角通常以(30)以下为宜。29. 使用滑轮直径,通常不得小于钢丝绳直径(16)倍。30

4、. 汽车式起重机约70%以上翻车事故,是因(超载或支腿陷落)造成,所以,在使用汽车起重机时应尤其引发重视。31. 汽车起重机支腿处必须坚实,在起吊重物前,应对支腿加强观察,看看有没有陷落现象,有时为了确保安全使用,会增铺垫道木,其目标时(加大承压面积)。32. 在起重作业中,(禁止)斜拉斜吊地下埋设或凝结在地面上重物。33. 拆除工程建设单位与施工单位在订立施工协议时,应订立(安全生产管理)协议,明确双方安全管理责任。34. 拆除施工采取脚手架,安全网,必须由(专业人员)搭设,经关于人员验收合格后,方可使用。35. 拆除施工禁止立体(交叉)作业。水平作业时,各工种间有一定安全距离。36. 挖掘

5、机作业结束后,应停放在(坚实、平坦地带)。37. 挖掘机在拉铲或反铲作业时。履带距工作面边缘距离应大于(1米),38. 两台以上挖掘机在同一个地域作业时,前后距离应大于8米,左右距离应大于(1.5米)39. 不得用推土机推(石灰)。40. 两台铲运机平行作业时,机间隔不得小于(2米)41. 打桩机安装场地应平坦坚实,当地基承载力达不到要求压应力时,应在履带下铺设路基箱或30厚钢板其间距不得大于(100).42. 压桩机工作时,非工作人员应离机(10米)以外,起重机起吊臂下,禁止站人。43. 桩锤在试打过程中,操作人员必须在距离桩锤中心(5米)以外监视。44. 插入式振动器在搬运时应(切断电源)

6、。45. 移动电焊机时,应切断(电源)。46. 以下对起重力矩限制器主要作用叙述那个是正确。(预防塔机超载。)47. 塔式起重机拆装作业必须在(白天)进行。48. (力矩限制器)能够预防塔机超载,防止因为严重超载而引发塔机倾覆或折臂等恶性事故。49. 塔机起重机工作时,风速应低于(6)级。50. 以下哪个安全装置是用来预防运行小车超出最大或最小幅度两个极限位置安全装置?(幅度限制器)51. 风速仪应安装在起重机顶部至吊具(最高位置间不挡风处)52. (钢丝绳防脱槽装置)能够预防钢丝绳在传动过程中脱离滑轮槽而造成钢丝绳卡死或损坏。53. (吊钩保险)是预防起吊钢丝绳因为角度过大或挂钩不妥时,造成

7、起吊钢丝绳脱钩安全装置。54. 风力在(4级)以上时,不得进行塔机顶升作业。55. 塔机顶升作业,必须使(起重臂)和平衡臂处于平衡状态。56. 内爬升塔机固定间隔不得小于(3个)楼层。57. 施工升降机吊笼内空净高度不得小于(2米)。58. 施工升降机(底架)与基础进行连接。59. 物料提升机附墙架可采取(钢管)与架体及建筑连接。60. 以下对物料提升机使用叙述正确是(只准运输物料,禁止载人上下)。61. 物料提升机基础浇筑c20混凝土,厚度不得小于(300).62. 起升钢丝绳放出最大工作长度后,卷筒上钢丝绳最少保留(3圈)。63. 多塔作业时,处于高位塔机(吊钩升至最高点)与低位塔机垂直距

8、离在任何情况下不得小于(1.5米)。64. 物料提升机基础周围(5米)范围内不准挖排水沟。65. 出现以下哪种情况,吊钩应报废(挂绳处断面磨损量超出原高10%)。66. 在脚手架主节点处必须设置一根横向水平杆(小横杆),用直角扣件扣紧,且禁止拆除,只是因为(横向水平杆是承受竖向荷载主要受力构件,又是确保脚手架整体刚度不可缺乏杆件)。67. 脚手架作业层脚手板铺设要求为(应铺满、铺稳、离开墙面不超出120-150).68. 脚手架底层部距不应大于(2米)。69. 高度24米以上双排脚手架连墙件结构要求为(必须采取刚性连墙件与建筑物可靠连接)。70. 剪刀撑设置宽度(不应小于4跨,且不应小于6米)

9、。71. 剪刀撑斜杆与地面倾角宜为(4560之间)。72. 运道,斜道宽度和坡度要求是(不宜小于1.5米和宜采取1:6)。73. 双排脚手架横向水平杆靠墙一端至墙装饰面距离不宜(大于100)。74. 当脚手架基础下有设备基础,管沟时,(假如不采取方法,不应开挖)。75. 脚手架搭设时,应恪守:(一次搭设高度不应超出相邻连墙件以上两件)。76. 脚手架拆除时必须是(必须由上而下逐层进行,禁止上下同时作业)。77. 当脚手架采取采取分段分立面拆除时,对不拆除脚手架(应在两端按要求设置连墙件和横向斜撑装置)。78. 扣件拎紧抽样检验数目及质量制订标准为:(连接横向水平杆与纵向水平杆扣件,每51-91

10、个应抽样5个,不允许存在不合格)。79. 建筑工程外脚手架外侧采取全封闭立网,其网目密度不应低于( /1002).80. 钢模板部件拆除后,暂时堆放处与楼层边缘距离不应小于(1米)。81. 高度超出(24米)层次上交叉作业,凡人员进入通道应设双层安全防护棚。82. 建筑施工进行高处作业之前,应进行安全防护设施(逐项检验)。83. 悬挑式钢平台搁支点与上部拉结点,必须位于(建筑物)上。84. 安全防护设施验收,应具备施工组织与设计及关于验算数据,安全防护设施验收统计。安全防护设施(变更统计及签证)等资料。85. 雨天和雪天进行高处作业时,必须采取可靠防滑、防寒和(防冻)方法。86. 坡度大于1:

11、2.2屋面,防护栏杆应设置(1.5米)高。87. 栏杆柱固定及其横杆连接,其整体结构应使防护栏杆在上杆任何处,能经受任何方向(1000N)外力。88. 防护栏杆必须由上而下用安全立网封闭,或在栏杆下边设置严密固定高度不低于(18)挡脚板或40挡脚笆。89. 电梯井口必须设置防护栏杆或固定栅门;电梯井内每隔两层或最多隔(10米)设置一道安全网。90. 边长超出(150)洞口,四面设防护栏杆,洞口下张设安全平网。91. 墙面等处竖向洞口,凡落地洞口应加装固定式防护门,门栅格间距不应大于(15)。92. 下边缘至楼板或底面低于80窗台等竖向洞口,如侧面落差大于2米时,应加设(1.2米)高暂时防护栏。

12、93. 位于车辆行驶道旁洞口,深沟与管道坑,槽所加盖板应能承受不下于当地额定卡车后轮有效承载力(2倍)荷载。94. 楼梯脚底部应坚实,不得垫高使用。立梯工作角度以(755)为宜。95. 混凝土浇筑时悬空作业时,如无可靠安全设施,必须系好安全带并(扣好保险钩),或加设安全网。96. 悬空作业所用索具,脚手板,吊篮,吊笼,平台等设备,均需经过(技术判定)或验证方可使用。97. 安装管道时必须有已结构或操作平台为立足点,禁止在安装中管道上(站立或行走)。98. 各种垂直运输接料平台,除两侧设防护栏杆外,平台口还应设置(安全门)或活动防护栏杆。99. 分层施工楼梯口和楼梯段边,必须安装暂时护栏。顶层楼

13、梯口应随工程结构进度安装(正式防护栏杆)。100. 安全带报废年限为(35年)。101. 在建工程(含脚手架具)周围与10KV外电架空线路边线之间最小安全操作距离应是(6米)。102. 施工现场机动车道与220/380V架空线路交叉时最小垂直距离应是(6米)。103. 在隧道内施工,照明电源电压不应大于(36V),在潮湿场所施工,照明电源电压不应大于(24V)。104. 电焊时禁止借用金属管道,金属脚手架,结构钢筋等金属物搭接代替(导线)使用。105. 电弧焊焊接时,一旦发生人员及机械事故,应立刻(切断电源)。106. 电石起火时必须用干砂或(二氧化碳)灭火器,禁止用其它灭火器或水灭火。107

14、. 为预防电焊弧光伤害眼睛,应采取防护方式是使用(滤光镜)。108. 在潮湿场所及触电危险性较大环境,安全电压为(12V)。109. 依照中国工业企业噪声标准要求,凡新建扩建改建企业允许噪声为(85)分贝。110. 施工现场木工作业区,属于(一级动火区域)。111. 施工现场动火证由(项目责任人)部门审批。112. (拖拉机)不准进入易燃易爆物品仓库或堆料场装卸作业。113. 易燃易爆物品仓库大门应向(外)开启。114. 气焊使用乙炔气瓶应该放置在距明火(10米)以外地方。115. 冬期施工时氧气瓶瓶颈冻结,应采取(热水解冻法)方法解冻。116. 焊割作业乙炔气瓶与氧气瓶二者使用安全距离是(5

15、)米。117. 以下物品中,(3)是可燃品。1.石棉瓦2。玻璃3.玻璃钢4.混凝土118. 冬期施工时,高处作业时要注意(防滑)。119. 雨季暂时道路起拱(4%)。多项选择题:1. 顶管施工主要包含:(1,作业坑设置,后背修筑与导轨铺设2,顶进设备布置,工作管准备3,降水与排水,顶进4,挖土与出土,下管与接头。)2. 盾构施工过程安全保护方法步骤有(1,盾构机进洞,2,盾构机推进开挖,3盾构机出洞)3. 土方开挖次序,方法必须与设计工况相一致并遵照以下标准:(1.开挖先撑2.先撑开挖3.分层开挖4.禁止开挖。)4. 基坑开挖过程中怎样排水?(1,在坑底设集水井2,沿坑底周围或中央开挖排水沟,

16、3,把水引入集水井4,然后用水泵抽出5,抽出水应给予引开,严防倒流。)5. 扣件式钢管模板支架立杆底部通常应设置(1,底座2,通长木垫板)6. 钢管不得使用瑕疵有(1,严重锈蚀2,严重弯曲3,压扁4,裂纹)7. 起重吊装作业中使用吊钩,吊环,其表面光滑,不能有(1.剥裂2.刻痕3.锐角4.接缝5,裂纹)。8. 几台千斤顶同时作业时,就注意事项有(1,服从统一指挥2,动作一致3,确保同时顶升4,确保同时降低)9. 塔机爬升过程中,禁止进行以下哪些动作?(1,起升2,变幅3,回转4,起升和回转5,起升和变幅)10. 起重机拆装作业应在白天进行,当碰到(1,大风2,浓雾 3,雨雪)停顿作业。11.

17、操作塔式起重机禁止(1.拔桩2.斜拉,斜吊3,顶升时回转4,提升重物自由下降)12. 一字形,开口形脚手架连墙件设置做了专门要求,它们是(1.在脚手架两端必须设置连墙件2,端部连墙件竖向间距不应大于建筑层高,并不应大于4米(两步)13. 使用旧扣件时,应遵照以下标准:(1,有裂缝。变形禁止使用2,出现滑丝必须更换)。14. 在脚手架使用期间,禁止拆除(1,主节点处纵向横向水平杆2,连墙件3,纵横向扫地杆)15. 临边防护栏杆上杆应符合以下哪些要求?(1,离地高度1.0米1.2米,2,承受外力1000N)16. 悬空作业应有牢靠立足处,并必须视详细情况配置(1,栏杆2,防护栏网)17. 以下关于

18、临边防护栏杆要求,哪些是正确?(1,防护栏杆应由上、下两道横杆及栏杆柱组成2,下杆离地高度0.50.6米3,上杆离地高度为1.01.2米)。18. 进行交叉作业,(1,楼层边口2,脚手架边缘3,通道口。)19. 以下对落地竖向洞口防护方法是正确(1,加装开关式安全门2,加装工具式安全门3,使用防护了栏杆,下设挡脚板4,加装固定式安全门。)20. 进行模板支撑和拆卸时悬空作业,以下几点是正确,(1,禁止在连接件和支撑上攀登上下,2禁止在同一垂直面上装,拆模板3,支设临空结构物模板时,应搭设支架或脚手架4,模板上留有预留洞口时,应在安装后将洞口覆盖5,拆模高处作业,应配置登高用具或搭设支架)。21

19、. 在以下部位进行高空作业时必须设置防护栏杆。(1基坑周围2.雨篷边3,挑檐边4,无外脚手架屋面及楼层周围5,料台及挑平台周围)22. 建筑施工中通常所说建筑“三宝”是指(1安全帽 2安全带3安全网)23. 安全网由以下部分组成:(1,网体 2,边绳 3,系绳 4,筋绳)24. 架空线路能够架设在(1,木杆 2钢筋混凝土杆上。)25. 自然接地体可利用地下设施有(1,钢筋结构体2,金属井管3,金属水管4,铠装电缆钢铠)。26. 36V照明适用场所条件是(1,高温2,有导电灰尘,3,灯高低于2.5米)。27. 施工现场电工职责是负担用电工程(1,安装2,巡检3,维修4,拆除)。28. 没有采取对

20、应安全方法,以下(1,制作,加工和储存易燃易爆危险品房间内2,储存易燃易爆危险品储罐和容器3,带电设备4,刚涂刷过油漆建筑构件和设备5,盛过易燃液体而未进行彻底清洗处理过容器)不允许焊割作业。29. 气瓶安全使用应注意(1,预防气瓶受热2.正确操作3,气瓶使用到最终应留有余气,以预防混入其它气体或杂质而造成事故4,加强气瓶维护,5,气瓶使用单位 不得自行改变充装品种,私自更换气瓶颜色标志。)判断题:1. 电缆头拆除与装配必须切断电源后方可进行作业。(对)2. 流沙发生于动水压力关于,动水压力系指地下水在渗流时受到颗粒阻力,同时水对对应地产生一个反作用力,这一反作用力就称为动水压力。 对3. 当

21、动水力 等于或大于土浸水重度,处于悬浮状态,此时土抗剪强度为零,土颗粒就伴随渗流水一起流动,这种现象就称为流砂。 对4. 钢丝绳能够任意选取,且超负荷使用. 错5. 当拆除工程对周围相邻建筑安全可能产生危险时,必须采取对应保护方法,必要时应对建筑内人员进行撤离安置。 对6. 在拆除作业前,施工单位应检验建筑内各类管线情况,不需确认全部切断后方可施工。 错7. 当临街被拆除建筑与交通道路安全距离不能满足要求时,必须采取必要安全方法。 对8. 在拆除工程中发觉不明物体,应停顿施工,采取对应应急方法,保护现场并应及时向关于部门汇报。 对9. 拆除管道及容器时,必须查清残留物种类,化学性质,采取对应方

22、法后,方可进行拆除施工。 对10. 在行驶或作业中,除驾驶室外,装载机任何地方均禁止乘坐或站立人员。 对11. 铲运机上、下坡道时,应低速行驶,不得中途换挡,下坡时不得空挡滑行。 对12. 搅拌机作业中,当料斗升起时,禁止任何人在料斗下停留或经过。 对13. 搅拌机在作业期间较长地域使用时,可用支腿将支架支起。 错14. 司机在任何人发出紧急停顿信号,均应服从。 对15. 动臂式和还未附着自升式塔机,塔机身上不得悬挂口号牌。 对16. 用钢丝绳做物料提升缆风绳时,直径不得小于9.3 对17. 风力在四级以上时,塔机不得进行顶升作业。 对18. 暴风雪及台风过后,应对高处作业安全设施逐一检验。

23、对19. 对邻近人与物有坠落危险性其它竖向孔,洞口,均应给予覆盖或加以防护,并有固定其位置方法。 对20. 防护棚搭设或拆除时,应设警戒区,并应派专员监护,能够上下同时拆除。 错21. 悬挑式钢平台搁置点与上部拉结点。宜设置在脚手架等施工设施上。 错22. 井子架与施工用电梯和脚手架与建筑物通道两侧边,必须设置防护栏杆。对23. 需要三相四线制配电电缆线路必须采取五芯电缆。 对24. 需要三相四线制配电电缆线路能够采取四芯电缆外加一根绝缘导线代替。 错25. 施工现场停,送电时操作次序是:送电时,总配电箱分配电箱-开关箱。停电时:开关箱-分配电箱-总配电箱。26 通常场所开关箱中漏电保护器额定

24、漏电动作电流小于30毫安,额定漏电动作时间不应大于0.1秒。 对27. 乙炔瓶在运输或使用过程中禁止水平放置。 对28. 禁止在乙炔瓶上放置物件,工具或缠绕悬挂橡皮管及焊割炬等。 对29. 焊件进行暂时点固时禁止由配合焊工作业人员进行。 对30. 氧气瓶应设有防振圈和安全帽。 对31. 用人单位不得安排有职业禁忌劳动者从事其所禁忌作业。32. 在一、二、三级动火区域进行焊接作业,焊工必须持操作证动火作业。 错33. 施工现场应该设置消防通道,消防水源,配置消防设施和灭火器材,现场入口处要设置显著标志。 对34. 大雪过后,必须清理脚手架和施工现场雪。 对35. 使用中气瓶能够在烈日下暴晒,能够

25、离高温区较近,但距明火不应小于10米 。 错36. 每个气瓶上套两个防振圈,当气瓶受到撞击时,能吸收能量,减轻振动并有保护瓶体标志和漆色不被磨损作用。 对案例分析题1. 某建筑工地将挖基坑土放在离基坑10米以外一道砖砌围墙,围墙外侧是一所小学操场,土堆高于围墙。一场大雨过后,一天,小学生课余操场上活动中,突然围墙崩塌,将正在围墙边玩耍4名小学生压死在围墙底下。判断:一 挖机堆土不应堆在围墙边 。 对 二 小学生不应在围墙边玩耍 。 错三 挖土单位违反操作规程。 错 四 挖基坑基槽应按要求堆土 。 对2. 某建筑工地进行主体施工,搭设脚手架外侧未挂设密目式安全网,当日风很大,张某从楼底下经过,突然从五楼楼板边缘处掉下一块1米长46方木,恰好击中张某头部(未戴安全帽),经医院抢救无效死亡。判断:一主要是风太大风吹落方木所致。 错 二脚手架外侧未按要求挂设密目式安全网。 对三张某违章未戴安全帽。 对 四违反高处作业中物料均应堆放平稳要求。 对

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
