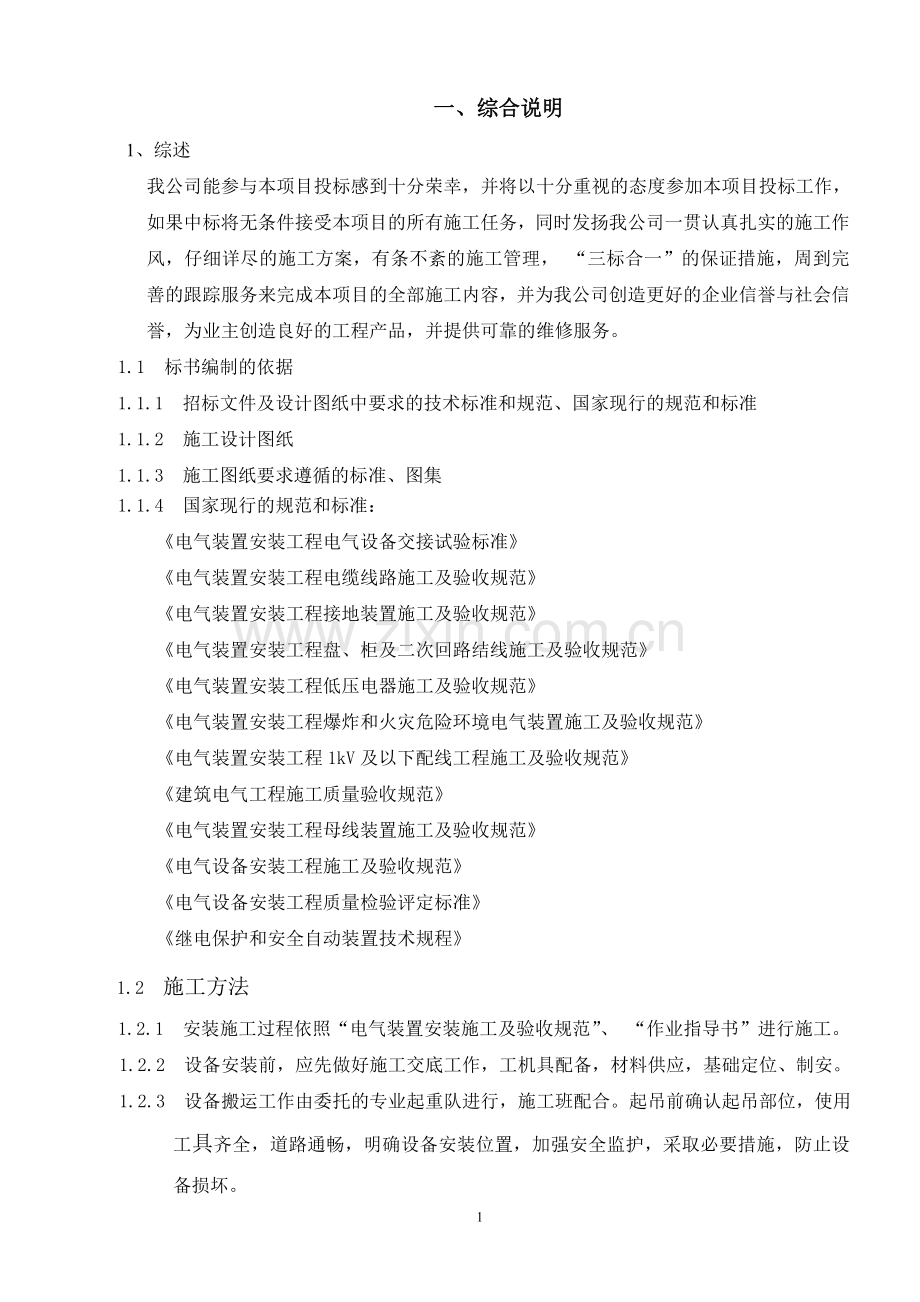

1、一、综合说明1、综述我公司能参与本项目投标感到十分荣幸,并将以十分重视的态度参加本项目投标工作,如果中标将无条件接受本项目的所有施工任务,同时发扬我公司一贯认真扎实的施工作风,仔细详尽的施工方案,有条不紊的施工管理, “三标合一”的保证措施,周到完善的跟踪服务来完成本项目的全部施工内容,并为我公司创造更好的企业信誉与社会信誉,为业主创造良好的工程产品,并提供可靠的维修服务。1.1 标书编制的依据 1.1.1 招标文件及设计图纸中要求的技术标准和规范、国家现行的规范和标准 1.1.2 施工设计图纸1.1.3 施工图纸要求遵循的标准、图集1.1.4 国家现行的规范和标准: 电气装置安装工程电气设备

2、交接试验标准电气装置安装工程电缆线路施工及验收规范电气装置安装工程接地装置施工及验收规范电气装置安装工程盘、柜及二次回路结线施工及验收规范 电气装置安装工程低压电器施工及验收规范电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范电气装置安装工程1kV及以下配线工程施工及验收规范建筑电气工程施工质量验收规范电气装置安装工程母线装置施工及验收规范电气设备安装工程施工及验收规范电气设备安装工程质量检验评定标准继电保护和安全自动装置技术规程1.2 施工方法1.2.1 安装施工过程依照“电气装置安装施工及验收规范”、 “作业指导书”进行施工。1.2.2 设备安装前,应先做好施工交底工作,工机具配备

3、,材料供应,基础定位、制安。1.2.3 设备搬运工作由委托的专业起重队进行,施工班配合。起吊前确认起吊部位,使用工具齐全,道路通畅,明确设备安装位置,加强安全监护,采取必要措施,防止设备损坏。1.2.4 电缆敷设要整齐美观,弯曲半径要符合规范要求,接线位置及相序要正确,接线牢固。1.2.5 继电保护、电气试验按国家规范和要求进行,严格控制调试技术参数,确保试验项目齐全,数据完整准确。1.2.6 施工过程中,我公司将做好各种资料和技术文件的整理归档工作,与工程进度同步进行。1.2.7 工程竣工验收后的二十天内将所有文件资料、竣工图纸和报告按要求交业主存档。1.3 设备性能和要求1.3.1 设备的

4、选型和采购必须遵循国家标准。同时必须满足设计和业主招标文件中的技术要求,也是经上海市电力公司许可的入网产品。1.3.2 设备采购前,制造商必须提供产品制造许可证明、质量管理体系认证证书、国家强制性产品认证证书(3C认证)和电力公司入网许可证明。1.3.3 设备必须按设计和国家标准制造,进场前必须提供有效的产品标签、合格证明,随机技术文件和相关试验报告,进场后按标准进行交接验收并出具有关报告。1.3.4 10KV变电所应按施工图,布置应紧凑合理,便于设备的操作、搬运、检修、试验和巡视,适当考虑发展的可能性。使配电室的位置便于进出线,控制室、值班室和辅助房间便于运行人员工作和管理等。1.4 根据招

5、标文件的要求,我公司确定的工程进度、质量、安全、环境、文明施工目标是: 1.4.1 项目工期进度目标:48个日历天内完成全部施工内容,送电运行。 1.4.2 项目质量目标:竣工验收一次通过,目标达到全优工程;1.4.3 项目安全目标:全部施工期间不发生任何人身伤害事故,不发生安全未遂事故,不发生违章行为;1.4.4 项目环境目标:施工期间不发生任何有毒有害物质或气体的排放,不发生占绿、毁绿现象,采取切实有效措施,严格控制噪声对周边的影响;1.4.5 项目文明施工目标:完全达到上海市政府关于文明施工实施条例规定和我公司文明施工实施细致要求,切实做好本工程项目施工全过程的文明施工。二、施工组织设计

6、1、工程概况 1.1金玉兰广场(徐家汇路基599号)供电为双路市电,容量为35KV/10KV变压器4000KVA*2,下配9台10KV/400V变压器,1、3、5、7、9变压器在市电一组(5台变压器标称容量累计:5100KVA),2、4、6、8变压器在市电二组(4台变压器标称容量累计:4100KVA),9个低压变压器的10KV输入开关型号为:MERLIN GERN 10KV LF2 630A ,10KV电流互感器型号为:MAGRINI GALILE ARJP2/N2J。1.2农行在东大楼,由1、21250KVA 变压器供配电,目前负载小于50,现因农行大楼17层需要改造成A级机房,机房需要双路

7、市电650KVA2。目前12变压器可供冗余容量约有300KVA2,为了满足要求17楼配电容量要求,需要针对原有大楼1#2变压器进行增容或者改造。2、施工准备2.1在施工的前期,施工项目经理部应根据工程内容首先指派项目负责人及相关技术及质量、安全管理人员深入施工现场勘察,并根据施工现场情况进行现场技术、安全交底。并按国家电网公司施工规范标准及供电施工设计要求制定详细的施工方案及施工作业指导书以及施工计划进度表。2.2 公司技术部进行专业系统设计和实施方案优化,材料设备采购、安装,线路施工,系统检测、调试、出具电试合格报告,系统交割验收。2.3协调与供电及其他政府部门办理施工前的各项手续的前期工作

8、。2.4我公司对本项目工程质量目标:完全符合国家现行的电器施工及验收规范要求,以及电力行业有关部门制订的竣工验收规定与质量检验标准。2.5 施工过程中,我公司将做好各种资料和技术文件的整理归档工作,与工程进度同步进行,工程竣工验收后的二十天内将所有文件资料、竣工图纸和报告按要求交业主存档。3、施工组织措施:3.1技术准备工作A、组建由公司副总经理总负责以及项目经理为主的项目经理部,并落实参与本项目施工的人员。B、认真审阅施工图纸并深入施工现场实地考察,汇同电力公司、业主方、设计院、监理公司做好设计交底和图纸自审、会审工作,了解设计意图施工难点。C、施工现场交底D、组织工程技术、安全、质量管理人

9、员及施工班负责人根据施工现场情况按国家电网公司供电施工技术规范标准,进行技术、质量、安全方面交底,明确施工任务、作业班人员安排,制定相关的安全技术措施。编制详细的施工方案。准备施工所用的资料表格及与本工程有关的技术标准和规范。3.2资源准备A、全面检修进场施工的机械设备,以保证施工前设备运转正常。B、编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作。C、落实相应的专业施工队伍,各类作业人员必须接受相应的安全生产教育和岗位培训,经考试合格上岗。 D、做好材料、成品、半成品和工艺设备等的计划安排工作,使之满足连续施工的要求。3.3现场准备 现场准备工作主要包括:A、测设施工范围控制网。B

10、、确定施工范围,设置施工工作面围栏周围红白带,并在围蔽区内按消防要求设置灭火器材。按照国家电网公司、建设单位有关安全文明施工、环境保护的标准与要求,设置相关的安全文明施工、环保设施、安全标识牌。C、认真熟悉现场的地理位置、工地条件、供水供电状况,以及出入口位置,做到不妨碍(或尽量减少)周边居民生活。认真布置贮存物料和施工用的工作面,修建临时设施,平整场地,使之满足现场施工的要求。3.4劳动力准备;根据施工进度计划和业主要求,提前7天,管理人员和技术人员全部到位,并分别做好自己的准备工作。施工生产人员根据进度要求分批进场,并准备充足技术熟练的技术工人。4、 项目组织机构项目经理施工付经理技术负责

11、人质量员 施 工 员安 全员电力工程施工班三、主要分部分项工程施工方案1、 干式变压器安装施工方案 1.1变压器安装按电气装置安装工程电气设备交接试验标准规定交接试验合格。安装位置正确,附件齐全。接地装置引出的接地干线与变压器的低压侧中性点直接连接;变压器箱体、干式变压器的外壳可靠接地;所有连接可靠,紧固件及防松零件齐全。(1)施工流程交接验收电气试验运输、就位检查铁芯、器身器身检查前准备基础预埋到货开箱检查、验收施工准备(2)安装前的准备工作及安装要点准备专用工器具、材料运到现场,所须的试验仪器、工器具常规检查对干式变压器器身作常规检查时不得碰伤变压器的内部部件。现场运输就位A、用5吨吊车将

12、待安装的变压器就位。B、就位运输时核对变压器高、低压侧的方向,避免安装时调换方向困难。C、待安装的变压器就位后,将其永久接地点与地可靠联接。并测试其接地点接地电阻值小于4。(3)变压器的装卸及运输运输线路、仓储由设备供应商负责设备前的运输工作,并负责运至施工现场。我方负责协助设备供应商变压器的施工现场卸车,利用5吨吊车直接将变压器卸放在变电房就近处。变压器被卸车前,准备两块50mm厚的木方,长度与变压器包装箱尺寸相同,在通往封闭仓库仓储点的方向上先放置三根1OOOmm长32钢管,在把木方放在三根钢管所在的平面上。变压器卸车时,将变压器放在已准备好的木方上,再在变压器的前进方向上再放一根或两根钢

13、管,利用人力向前水平推动变压器包装箱,注意变压器下的钢管被滚出来后要将其放在变压器前进方向处,这样,不断地推动,不断地放钢管,逐步将变压器移至变电房变压器位置。变压器就位后,在木板下方垫三块与钢管直径一样厚的木块,再将钢管抽出,检查变压器放置稳固。见下图所示: 装卸作业A、变压器装卸时,防止由于卸载时车辆弹簧力的变化引起变压器倾斜。B、变压器在装卸和运输过程中,不发生冲击或严重振动。C、利用机械牵引时,牵引的着力点在变压器重心以下,以防倾倒。D、运输倾斜角不超过15E、变压器起吊时,将钢丝绳系在箱盖吊耳上,此吊耳可吊起该干式变压器。起吊时钢丝绳必须经吊耳导向,防止变压器倾倒,保护变压器高/低压

14、瓷套,不被钢丝绳损伤。(4)干式变压器的安装的质量技术要求工序检验项目性质质量标准检验方法及器具设备检查外壳及附件铭牌及接线图标志齐全清晰观察检查附件清点齐全对照设备装箱单检查绝缘子外观光滑,无裂纹观察检查铁芯检查外观检查无碰伤变形观察检查铁芯紧固件检查紧固,无松动用扳手检查铁芯绝缘电阻主要绝缘良好打开夹件与铁芯接地片用兆欧表检查铁芯接地主要1点观察检查绕阻检查绕阻接线检查主要牢固正确扳动检查表面检查无放电痕迹及裂纹观察检查绝缘电阻主要绝缘良好检查试验报告引出线绝缘层无损伤、裂纹观察检查裸露导体外观主要无毛刺尖角裸导体相间及对地距离主要按GBJ149-1990规定对照规范检查防松件主要齐全、完

15、好扳动检查引线支架固定牢固、无损伤本体附件安装本体固定牢固、可靠用扳手检查温控装置主要动作可靠,指示正确扳动及送电试转风机系统牢固,转向正确相色标志齐全、正确观察检查接地外壳接地牢固,导通良好扳动且导通检查本体接地温控器接地用软导线可靠接地,且导通良好观察及导通检查风机接地开启门接地(5)安全注意事项变压器的卸装和运输,由起重工负责指挥,电工配合,措施得当,应保证人身和变压器的安全。a、变压器就位时人力应足够,指挥应统一,以防倾倒伤人;狭窄处应防止挤伤。b、对重心偏在一侧的变压器,在安装固定好以前,应有防止倾倒地措施。c、安装变压器上设备时应有人扶持。临时电源布置合理可靠,电动工具的电源线必须

16、绝缘良好。变压器在送电试运前应达到下列条件:d、变压器及其设备接地系统完善,并接地良好可靠。e、各项电气检查与试验均完毕并经验收合格,再行清扫,设备封闭完善。2、低压配电柜的安装施工方案2.1搬运及开箱检查2.2.1 现场搬运盘柜(1)开关柜的搬运设专人指挥,配备足够的施工人员,以保证人身和设备安全。(2)根据现场情况,设备的搬运、移动采用液压起重推车进行。搬运时,用吊车将开关柜吊到推车上,然后一人拉推车的把手,3人合力推柜体,1人专门负责观察推车行走的路线,防止推车的轮子掉到孔洞里及防止柜体倾覆。(3) 盘柜搬运时应按图纸将盘柜按顺序摆放,以方便下一步盘柜的就位安装。2.2.2 设备检查时厂

17、家、监理及业主代表应在现场。检查的主要内容:检查表面有无刮伤或撞击痕迹,对照设计图纸及核对到货清单、检查设备型号、规格、数量是否相符,以及随柜而到的有关附件、备件、仪表、仪器、专用工具的数量及规格与清单是否相符;特别对于瓷瓶等瓷件更应该认真检查有无变形、破损、受潮;检查厂家出厂技术文件是否齐全;如在检查中发现的缺损件、厂家资料不齐全等应在开箱检查记录上填好,由在场厂家、监理及业主代表签名见证,通知物资供应部门补回。2.2.3盘柜就位安装2.2.3.1 首先根据设计的尺寸拉好整排屏柜的直线。按设计位置和尺寸把第一块盘用线锤和水平尺进行找正,按规范盘柜垂直度误差应小于每米1.5mm,如达不到要求可

18、在柜底垫垫块,但垫块不能超过三块且垫块不能有松动,达到要求后,在开关柜的四个底角上烧焊或钻孔用螺栓将其固定。2.2.3.2 第一面开关柜安装好后,其他开关柜就按第一个柜作为标准拼装起来。通常10KV配电盘柜以主变进线盘柜为第一面柜开始安装,然后分别向两侧拼装。如发现基础槽钢的水平误差较大,应选主变进线柜第一面柜的安装位置。2.2.3.3 依次将盘逐块找正靠紧。检查盘间螺丝孔应相互对应,如位置不对可用圆锉修整。带上盘间螺丝(不要拧紧),以第一块盘为准,用撬棍对盘进行统一调整,调整垫铁的厚度及盘间螺丝松紧,使每块盘达到规定要求,依次将各盘固定。最后要求成列柜顶水平高差不大于5mm,成列柜面不平度小

19、于5mm,柜间缝隙小于2mm。2.3 变电站低压开关柜安装1) 施工准备(1) 在施工前期施工人员必须认真熟悉施工图,深刻领会设计人员技术交底内容。2)低压开关柜安装(1) 开关柜的运输及现场搬运A 开关柜的吊卸、运输与变压器相同。B 拆开包装打开柜门,保管好技术资料及门钥匙。C 用专用移动架或液压升降小车把柜体移至基础槽钢上。 (2) 开关柜安装 A 各类柜架在安装前应认真核对图纸(型号、规格、编号及数量),其位置及顺序不能混淆。安装前应作外观检查,柜体油漆完好无锈蚀,核对设备型号规格与设计图纸是否符合,柜面表计、电器元件、柜内设备是否齐全和损坏。如有要作好记录,及时通知供货单位调换和补齐,

20、备品、备件、合格证、各种资料妥善保管。B 基础槽钢与柜架的固定一律采用机械开孔,并用镀锌标准件进行紧固,严禁用气割开孔,严禁用电焊方式将柜架固定在基础槽钢上。C 柜架安装垂直度允许误差为1.5,水平度允许误差为2。D 柜内接线应符合规范要求,标志清楚,线号正确,留有适当接线余量。(3) 柜体安装垂直度和水平度调整使用斜垫铁和镀锌铁皮,柜的安装的允许偏差必须满足下表的要求。项 目允许偏差(mm)垂直度(每米)1.5水平偏差相邻两盘顶部2成列盘项部5盘面偏差相邻两盘边1成列盘面5盘间接缝2(4) 柜体固定就位后,在正常运行时带电部位的相间、对地、爬电距离、安全距离符合规范要求。高压带电部位的棱角是

21、否已打磨圆滑,否则应进行打磨。打磨时应避免金属粉末落入柜内措施。(5) 成排低压开关柜至少二端和接地干线明显可靠的接地,柜与柜之间接地干线采用铜母排,铜母排之间用螺栓连接,型钢底框和镀锌扁钢接地干线连接采用电焊2.4配电柜安装流程 基础验收 工地开箱检验 柜体就位找正 柜体固定二次回路安装 母线安装 安装小车柜柜体机械部件检查柜体电气部件检查开关“五防”功能检查 电气试验结尾、验收2.4.1 安装步骤:2.4.1.1基础验收序号 项目 标 准 方 法1检查基础型钢不直度每米1全长5用拉线方法 2检查基础型钢水平度每米1全长5用水平尺测量 3检查基础型钢中心误差5用尺测量 4检查基础型钢与地面标

22、高差同地面标高用水平尺测量 5检查基础型钢接地焊接接地,接地牢靠,接地电点不少于2点 自检 6检查基础型钢防锈措施涂有防锈漆 自检2.4.1.2 现场开箱检验序号 项目 标 准 方 法1技术资料核对应提供装箱单、说明书、工厂调试报告、合格证 2实物清点无缺损按装箱单清点 3外观检查 3.1核对铭牌及编号各部件编号一致自检3.2柜内主要设备检查完好不缺损 自检3.3柜体表面检查漆层完好,结构无变形 自检2.4.1.3柜体就位找正序号 项目 标 准 方 法1按图确定安装位置施工图纸 2柜体定位以施工图纸所标尺寸为准,参照主变穿墙套管预留孔位置精确调整第一块柜然后向左右依次 3调整柜的垂直度垂直度H

23、*1.5(H柜高)用铅坠检查,适当增减垫片调整4调整各柜间顶部水平度、面部不平度相邻柜水平误差2,成列柜顶部误差5,相邻柜柜面不平度1,成列柜柜面不平度5。用水平尺测水平误差,用拉线测量面部误差5调整柜间接缝间隙柜间接缝间隙2根据实际情况增加柜间拉紧螺栓2.4.1.4柜体固定序号 项目 标 准 方 法1焊接固定焊缝约为2040,每柜不少于4处,焊接应牢固可靠,焊缝在柜体内侧焊接时焊缝在柜体内侧,并把垫铁一并焊在基础型钢上 2螺栓固定固定牢固、可靠、螺栓加平垫、弹垫、露扣长度为25扣2.4.1.5 母线安装序号 项目 标 准 方 法1检查母线表面光滑平整、无裂缝、无扭曲变形自检 2相色标记检查A

24、黄 B绿 C红标记清晰完整自检 3母线搭接面检查光滑平整,铜铝、铜铜搭接应搪锡用铅坠检查,适当增减垫片调整4母线安装正确无误根据装配图安装5母线连接母线平置时螺栓出下往上穿,其余情况下螺母置于维护侧,螺栓露扣长度为25扣路,相邻螺栓间应有3以上净距力矩扳手紧固值:M10 17.722.2NmM12 31.439.2NmM16 78.598.1Nm用力矩扳手紧固2.4.1.6柜体接地序号 项目 标 准 方 法1柜体接地牢固、可靠 2当柜体焊接固定时基础型钢接地可靠 3当柜体螺栓固定时基础型钢接地可靠连接处除锈至金属光泽用铜编织软线作接地线,两端用螺栓分别于柜体和基础型钢连接2.4.1.7 手车柜

25、安装序号 项目 标 准 方 法1外观检查无机械损伤自检2小车进出试验柜内轨道与柜外基础平齐,小车进出在轨道在轨道上移动灵活,无卡阻碰撞推拉操作 3小车隔离触头检查洁净光滑镀银层完好、无变形、触头弹簧压力一致,动静触头接触时,牢固可靠、灵活轻快,动静触头中心偏差2自检 4小车内部断路器检修参考相关断路器检修工艺或指导书5二次插接件检查结合紧密、接触良好、无断路与短路现象试验操作2.4.1.8二次回路安装序号 项目 标 准 方 法1柜内小母线安装固定牢固、接触良好外套塑料绝缘套管,连接处用专用连接头 2柜内表计、继电器检查完好、无缺件、型号正确按图校核 3拆装表计装配牢固、接线正确按图施工 4电缆

26、施放、接线排列整齐、固定可靠,不妨碍手车进出2.4.1.9 柜体的机械部件检查序号 项目 标 准 方 法1检查柜面油漆无划伤、脱落、锈自检 2检查门锁、照明、加热门锁开启灵活,照明、加热齐全完好操作、自检 3检查推进机构手车滚轮与轨道配合间隙均匀、推拉平稳灵活、安全隔离板开启灵活操作,自检2.4.1.10柜内电气部件检查序号 项目 标 准 方 法1检查柜内辅助设备,如电压互感器、电流互感器、避雷器接线正确、外观良好无损坏自检 2检查各带电体对地和不同相之间的距离10KV1250.4KV2035KV300用尺测量 3检查二次控制保护回路接线正确,动作正确、可靠继保测试2.4.1.11开关柜“五防

27、”功能检查 序号 项目 标 准 方 法1检查“五防”功能a) 断路器在运行合闸位置,手车拉不出b) 断路器在合闸状态,手车无法推至运行位置,金属活门不能打开c) 断路器在运行位置,接地闸刀不能合闸d) 接地闸刀在合闸状态,手车无法推至运行位置e) 接地闸刀在分闸状态,电缆室门板无法打开f) 手车隔离插头不到位,断路器不能合闸g) 线路侧有电时,接地闸刀合不上自检 2检查接地手车闭锁功能a) 接地闸刀在合闸位置,手车推不进b) 母线带电时接地闸刀合不上2.5电气试验:按电气装置安装工程电气设备交接试验标准GB 50150-2006进行(包括互感器、避雷器等柜内辅助设备)3、电缆敷设(1)电缆敷设

28、时,不应损伤电缆沟、隧道、电缆井和人井的防水层。电力电缆在转弯处,终端头与接头附近或伸缩缝处应留有适当的备用长度,以便补偿电缆本身和其所依附的结构处因温度变化而产生的变形,或将来检修接头之用。(2)在同一条电缆沟(道)内敷设很多电缆时,为了做到电缆按顺序分层配置,施放电缆前,应充分熟悉图纸,弄清每根电缆的型号、规格、编号、走向以及在电缆支架上的位置和大约长度等。放电缆时,可先敷设长的,截面大的电源干线,再敷设截面小而又较短的电缆。(3) 每放完一根电缆,应随即把电缆的标志牌挂好。这样的敷设程序,有利于电缆在支架上合理布置与排列整齐,避免交叉和混乱现象。(4) 电缆标志牌应在电缆终端头,电缆接头

29、、拐弯处、(道)的两端及人孔井内等地方装设。标志牌上应注明线路编号。当无编号时,应写明电缆型号、规格及起止地点;并联使用的电缆应有顺序号。(5) 标志牌规格应统一,字迹应清晰不易脱落。标志牌挂装应牢固。(6) 电缆敷设时,在电缆终端头及中间接头和伸缩缝的附近及电缆转弯的地方,电缆都要适当留些余量,以便于补偿电缆本身和其所依附的结构件因温度变化而产生的变形,也便将来检修接头之用。3.1电缆终端头制作:(1)制作电缆终端与接头,从剥切电缆开始应连续操作直至完成,尽量缩短绝缘暴露时间;剥切电缆时不应损伤线芯和保留的绝缘层。(2)电缆在剥切线芯绝缘、屏蔽、金属护套时,线芯沿绝缘表面至最近接地点(屏蔽或

30、金属护套端部)的最小距离应符合表中的要求。电缆终端和接头中最小距离额定电压(kV)最小距离()15061001012535250 (3)电缆线芯连接时,应除去线芯和连接管内壁的油污及氧化层,压接模具与金具应配合恰当;压缩比应符合要求;压接后应将端子或连接管上的凸痕修理光滑,不得残留毛刺;搪锡时不得烧伤绝缘。(4)三芯电力电缆接头两侧的金属屏蔽层(金属套),铠装层应分别连接良好,不得中断,跨接线的截面不应小于表中接地线截面的规定;直埋电缆接头的金属外壳及电缆的金属护层应做防腐处理。(5)三芯电力电缆终端处的金属护层必须接地良好,塑料电缆每相铜屏蔽和钢铠应锡焊接地线,电缆通过零序电流互感器时,电缆

31、金属护层和接地线应对地绝缘,电缆接地点在互感器以下时,接地线应直接接地;接地点在互感器上时,接地线应穿过互感器接地。(6)装配、组合电缆终端和接头时,各部件间的配合或搭接处必须采取堵漏、防潮和密封措施。(7)塑料绝缘电缆在制作和接头时,应彻底清除半导体屏蔽层,对包带石墨屏蔽层,应使用溶剂擦去碳迹;对挤出屏蔽层,剥落时不得损伤绝缘表面,屏蔽端部应平整。(8)塑料电缆宜采用自粘带、粘胶带、胶粘剂(热熔胶)等方式密封;塑料护套表面应打毛,粘接表面应用溶剂除去油污,粘接应良好。(9)电缆终端上应有明显的相色标志,且应与系统的相位一致。(10)10KV交联聚乙烯绝缘电缆户内、外热缩终端头制作:(11)热

32、收缩型终端头,是由一种具有“弹性记忆效应”的橡塑材料制成,是一种经加工后遇热收缩的高分子材料。终端头主要由热收缩应力控制管、无泄痕耐气候管、密封胶、导电漆、手套、防雨罩等组成;厂家有操作工艺可按厂家工艺操作,否则应按下列程序制作:(12)剥塑料护套、锯钢甲:剥除塑料护套,在距剖塑口30mm处扎绑线一道(34)匝将钢甲锯除;在距钢甲末端20mm处将内护套剂填料剥除。(13)焊接地线:用截面不小于25mm2的镀锡铜辫在三相线芯根部的铜屏蔽上各绕一圈,并用锡焊点焊在铜屏蔽上,然后用镀锡铜线绑在钢甲上,再用焊锡焊牢;在铜辫的下端(从塑料护套切断处开始)用焊锡填满铜辫,形成一个30mm的防潮层。(14)

33、套分支手套:将热收缩手套套至根部然后用喷灯开始加热,从中部开始往下收缩,然后在往上收缩,使手套均匀地收缩在电缆上;当手套内未涂密封胶时,则应在手套根部的塑料护套上及接地铜辫上缠30mm的热熔胶带,以保证手套处有良好的密封。37 四、施工工期及施工进度计划表1、施工工期计划(1)设备安装施工工期:48个日历天日施 期工内容第一周第二周第三周第四周第五周第六周第七周施工准备新设备进场吊装、搬运在变电站附近拆除旧变压器、搬运出站新变压器搬运就位安装、调试低压柜安装、调试电缆敷设验收、送电计划进度:五、现场施工管理人员组成1、 组织机构及管理体系现场施工负责人质量检查员现场安全员现场施工员质量、安全管

34、理技术负责人项 目 经 理配电施工班组电力测试班组2、项目经理及项目班子的基本情况2.1投标人委派项目经理、注册建造师1、项目经理简介姓 名性 别男年龄岁职 务项目经理职 称助理工程师学 历大专项目经理资格等级二级建造师项目经理资格证书编号参加工作年限从事项目经理工作年限已完工程项目情况建设单位项目名称建设规模工程开、竣工日期工程质量上海建工集团安装公司上海虹桥机场西航站电缆工程300万2009.08.112009.08.18合格上海久隆电力(集团)电缆工程分公司丰溪路(零陵路规划滨江路)电力管线搬迁工程250万2009.11.202009.11.30合格上海久隆电力(集团)电缆工程分公司北翟

35、路(平塘路外环)架空线入地工程320万2010.05.212010.06.04合格长江轮船公司上海航运公司长江轮船公司航运公司变配电扩容、改造168万2013.07.052013.08.02合格黄浦区教育国有资产管理中心上海外国语大学附属大境中学变配电扩容改造工程198万2014.01.052014.01.30合格深圳市中装建设集团股份有限公司企业天地一期1F租户电缆附属及计量安装40万2015.07.032015.07.15合格上海市社区服务中心外线扩容工程30.2万2015.11.052015.11.20合格静安区老年福利院变电站改造临措工程92.4万2015.12.072016.03.3

36、1合格上海交通大学医学院附属瑞金医院上海交通大学医学院附属瑞金医院感染科及呼吸内科病房大楼等电缆更新及安装项目83.41万2016年8月-一次验收合格2、项目主要施工管理人员简介表名 称姓 名职 务职 称主要资历、经验及承担过的项目1、项目副经理工程部副经理工程师老沪闵路(朱梅路-罗秀路)道路改建工程电力、电缆搬迁工程;宜山路改建工程(桂林路-中山西路)电力、电缆搬迁工程;市府大厦变配电增容改造工程;上海市儿童医院变电所增容工程广电大厦新增发电机项目电力施工工程;上海市敬业中学变电所增容工程;湖南街道社区文化中心配电间改造工程2、项目技术负责人经理工程师上海虹桥机场西航站:电缆工程;北翟路(平

37、塘路外环)架空线入地工程;龙川北路电杆搬迁工程;关港路电力电缆、电杆、搬迁工程;老沪闵路(朱梅路-罗秀路)道路改建工程电力、电缆搬迁工程;东方明珠总降压站35KV/10KV开关柜更换工程;长江轮船公司航运公司变配电扩容、改造工程;广电大厦新增发电机项目电力施工工程;湖南街道社区文化中心配电间改造工程;复旦大学附属华山医院2、6号楼配电系统低压柜更新改造总包项目3、施工现场负责人工程师上海虹桥机场西航站:电缆工程;北翟路(平塘路外环)架空线入地工程;龙川北路电杆搬迁工程;关港路电力电缆、电杆、搬迁工程;老沪闵路(朱梅路-罗秀路)道路改建工程电力、电缆搬迁工程;东方明珠总降压站35KV/10KV开

38、关柜更换工程;长江轮船公司航运公司变配电扩容、改造工程;广电大厦新增发电机项目电力施工工程;湖南街道社区文化中心配电间改造工程;复旦大学附属华山医院2、6号楼配电系统低压柜更新改造总包项目工程供电管线搬迁工程上海交通大学医学院附属瑞金医院感染科及呼吸内科病房大楼等电缆更新及安装项目4、项目质量员质量员上海虹桥机场西航站:电缆工程;北翟路(平塘路外环)架空线入地工程;龙川北路电杆搬迁工程;关港路电力电缆、电杆、搬迁工程;老沪闵路(朱梅路-罗秀路)道路改建工程电力、电缆搬迁工程;长江轮船公司航运公司变配电扩容、改造工程;广电大厦新增发电机项目电力施工工程;湖南街道社区文化中心配电间改造工程;复旦大

39、学附属华山医院2、6号楼配电系统低压柜更新改造总包项目5、项目安全员安全员上海虹桥机场西航站:电缆工程;北翟路(平塘路外环)架空线入地工程;龙川北路电杆搬迁工程;关港路电力电缆、电杆、搬迁工程;老沪闵路(朱梅路-罗秀路)道路改建工程电力、电缆搬迁工程;东方明珠总降压站35KV/10KV开关柜更换工程;长江轮船公司航运公司变配电扩容、改造工程;广电大厦新增发电机项目电力施工工程;湖南街道社区文化中心配电间改造工程;复旦大学附属华山医院2、6号楼配电系统低压柜更新改造总包项目6、项目材料员上海虹桥机场西航站:电缆工程;北翟路(平塘路外环)架空线入地工程;龙川北路电杆搬迁工程;关港路电力电缆、电杆、

40、搬迁工程;老沪闵路(朱梅路-罗秀路)道路改建工程电力、电缆搬迁工程;东方明珠总降压站35KV/10KV开关柜更换工程;长江轮船公司航运公司变配电扩容、改造工程;广电大厦新增发电机项目电力施工工程;湖南街道社区文化中心配电间改造工程;复旦大学附属华山医院2、6号楼配电系统低压柜更新改造总包项目江浦路(延吉西路抚顺路)路交通改善电力工程;长阳路(宁国路内江路)道路改建工程供电管线搬迁工程7、项目资料员资料员上海虹桥机场西航站:电缆工程;北翟路(平塘路外环)架空线入地工程;龙川北路电杆搬迁工程;关港路电力电缆、电杆、搬迁工程;老沪闵路(朱梅路-罗秀路)道路改建工程电力、电缆搬迁工程;东方明珠总降压站35KV/10KV开关柜更换工程;长江轮船公司航运公司变配电扩容、改造工程;广电大厦新增发电机项目电力施工工程;湖南街道社区文化中心配电间改造工程;复旦大学附属华山医院2、6号楼配电系统低压柜更新改造总包项目六、劳动力、工程材料、施工机械的投入计划1、投入本工程劳动力的配备方案劳动力计划表 单位:人 工 种按工程施工阶段投入劳动力情况单位:人第一周第二周第三周配电房接地制作、设备基础制作10变压器吊装、搬运、就位安装6高低压配电柜吊装、搬运就位、安装156二次电缆敷设、接驳55配电设备调试、电试验收、送电66
