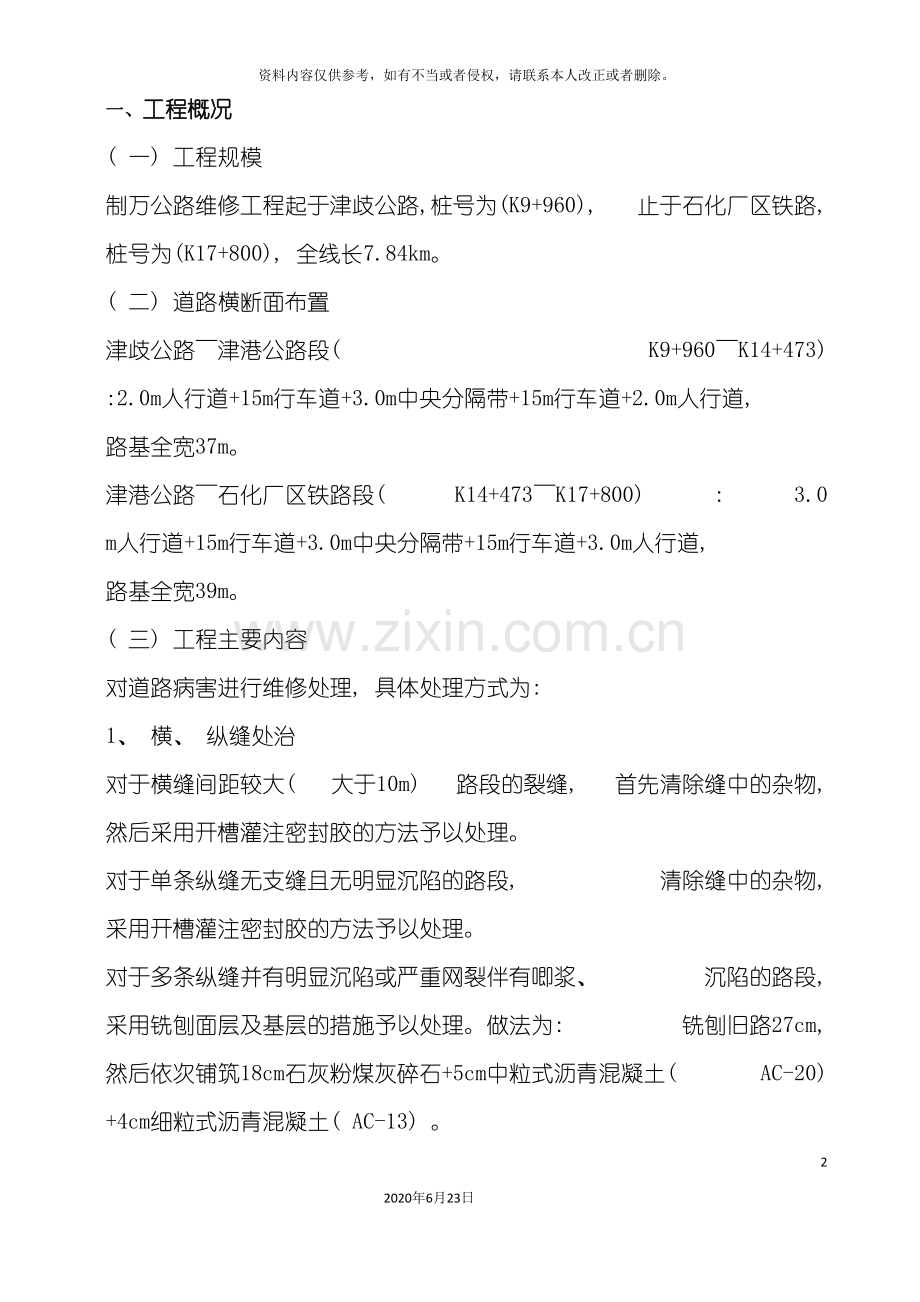

1、制万公路维修工程监理规划书内容592020年6月23日资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。一、 工程概况( 一) 工程规模制万公路维修工程起于津歧公路,桩号为(K9+960), 止于石化厂区铁路, 桩号为(K17+800), 全线长7.84km。( 二) 道路横断面布置津歧公路津港公路段( K9+960K14+473) :2.0m人行道+15m行车道+3.0m中央分隔带+15m行车道+2.0m人行道, 路基全宽37m。津港公路石化厂区铁路段( K14+473K17+800) : 3.0 m人行道+15m行车道+3.0m中央分隔带+15m行车道+3.0m人行道, 路基全宽

2、39m。( 三) 工程主要内容对道路病害进行维修处理, 具体处理方式为: 1、 横、 纵缝处治对于横缝间距较大( 大于10m) 路段的裂缝, 首先清除缝中的杂物, 然后采用开槽灌注密封胶的方法予以处理。对于单条纵缝无支缝且无明显沉陷的路段, 清除缝中的杂物, 采用开槽灌注密封胶的方法予以处理。对于多条纵缝并有明显沉陷或严重网裂伴有唧浆、 沉陷的路段, 采用铣刨面层及基层的措施予以处理。做法为: 铣刨旧路27cm, 然后依次铺筑18cm石灰粉煤灰碎石+5cm中粒式沥青混凝土( AC-20) +4cm细粒式沥青混凝土( AC-13) 。2、 局部点位的路面破损对于个别点位有坑槽、 网裂、 沉陷路段

3、采用局部挖补的方式, 具体处理措施为: 对于龟裂严重( 裂块2020cm) 和沉陷严重( 25mm) 的部位, 将旧路下挖27cm, 做18cm石灰粉煤灰稳定级配碎石+5cm中粒式沥青混凝土( AC-20) +4cm细粒式沥青混凝土( AC-13) 。龟裂较轻( 裂块2020cm) 和沉陷较轻( 25mm) 部位, 铣刨旧路9cm油面, 做5cm中粒式沥青混凝土( AC-20) +4cm细粒式沥青混凝土( AC-13) 。( 二) 项目组织机构建设单位: 天津市公路处设计单位: 天津市公路设计研究院 监理单位: 天津市恒力达公路工程监理有限公司施工单位: 天津市滨海新区第三公路管理处二监理范围

4、根据监理合同和业主对监理单位的委托, 以全过程、 全方位、 全天候的优质监理服务对制万公路维修施工进行全过程( 准备阶段、 施工阶段、 缺陷责任期阶段) 实施进度、 质量、 费用控制; 合同、 信息管理; 工作协调以及安全、 文明施工的监理工作。三监理工作依据1.经政府主管部门批准的工程项目建设文件、 监理合同、 施工合同以及在工程实施过程中形成的有关会议记录和其它文件。2.国家和地方有关工程建设监理的法律、 法规、 条例或规定。3.国家和地方有关工程建设的质量标准、 施工规范和试验检测规程。4.天津市市政公路工程施工技术质量文件管理规定5.公路工程施工监理规范 JTG G10- 6.公路工程

5、质量检验评定标准JTG F80/1 7.公路工程技术标准JTG B01 8.公路路基施工技术规范JTG F10 9沥青路面施工及验收规范GBJ 92-8610.公路路面基层施工技术规范JTJ 034 11公路路基路面现场测试规程JTGE60 12.公路工程施工安全技术规程JTJ 07695四、 监理工作目标按照IS09001: 质量管理体系的要求, 认真完成监理合同规定及业主委托的各项工作, 提供优质的监理服务。使合同履约率达100%, 顾客满意度达85%以上。在保证本身工作系统化、 规范化、 程序化、 标准化和科学化的同时, 严格敦促承包商履约, 实现工程预定目标: 1投资控制目标: 以施工

6、合同总价为控制目标进行控制2工期控制目标: 以施工合同规定的工期进行控制。3质量控制目标: 确保优良工程。4.安全控制目标: 确保工程无安全责任事故。五监理组织及职责( 一) 监理组织机构、 人员配备: 总监理工程师兼安全钱志捷试验工程师张文忠道路工程师江海监理员杨映秀监理员王明亮监理员朱光福内业及试验高云月( 二) 监理职责1、 总监理工程师职责( 1) 确定项目监理机构人员的分工和岗位职责; ( 2) 主持编写项目监理计划、 审批项目监理实施细则, 并负责管理项目监理机构的日常工作; ( 3) 审查分包单位的资质, 并提出审查意见; ( 4) 检查和监督监理人员的工作, 根据工程项目的进展

7、情况可进行人员调配, 对不称职的人员应调换其工作; ( 5) 主持监理工作会议, 签发项目监理机构的文件和指令; ( 6) 审定承包单位提交的开工报告、 施工组织设计、 技术方案、 进度计划; ( 7) 审核签署承包单位的申请、 支付证书和竣工结算; ( 8) 审查和处理工程变更; ( 9) 主持或参与工程质量事故的调查; ( 10) 调解建设单位与承包单位的合同争议、 处理索赔、 审批工程延期; ( 11) 组织编写并签发监理月报、 监理工作阶段报告、 专题报告和项目监理工作总结; ( 12) 审核签认分部工程和单位工程的质量检验评定资料, 审查承包单位的竣工申请, 组织监理人员对待验收的工

8、程项目进行质量检查, 参与工程项目的竣工验收; ( 13) 解释和修正合同文件中不明确或不一致的地方; ( 14) 审查并处理驻地监理工程师的报告和函件; ( 15) 主持整理工程项目的监理资料。2、 专业监理工程师的职责( 1) 负责编制本专业的监理实施细则; ( 2) 负责本专业监理工作的具体实施; ( 3) 组织、 指导、 检查和监督本专业监理员的工作, 当人员需要调整时, 向总监理工程师提出建议; ( 4) 审查承包单位提交的涉及本专业的计划、 方案、 申请、 变更, 并向总监理工程师提出报告; ( 5) 负责本专业分项工程验收及隐蔽工程验收; ( 6) 定期向总监理工程师提交本专业监

9、理工作实施情况报告, 对重大问题及时向总监理工程师汇报和请示; ( 7) 根据本专业监理工作实施情况做好监理日记; ( 8) 负责本专业监理资料的收集、 汇总及整理, 参与编写监理月报; ( 9) 核查进场材料、 设备、 构配件的原始凭证、 检测报告等质量证明文件及其质量情况, 根据实际情况认为有必要时对进场材料、 设备、 构配件进行平行检验, 合格时予以签认; ( 10) 负责本专业的工程计量工作, 审核工程计量的数据和原始凭证。3、 测量监理工程师职责( 1) 在驻地工程师的指导下, 配合道路工程师、 结构工程师、 严格按照规范要求的精度监督承包人放线、 放样、 审查批准承包人测量内外业成

10、果及道路和构造物几何尺寸、 标高等。( 2) 负责检查承包人对水准点及其控制点的护桩设施, 保证不受损坏, 有变更需在图上说明。( 3) 承包人进行施工前测量时必须在场, 操作时随时抽测各项测量记录, 要认真核对, 经签认后, 承包人才可绘制施工图。( 4) 审查承包人的检查申请, 经现场检验校核后, 如符合规范要求的精度, 方能签字认可, 否则应将所有不合格部分及时通知有关人员。( 5) 检查路基工程的填挖边界线, 并督促承包人标绘在横断面图上。( 6) 协助道路工程师审核承包人报送的施工和竣工图纸, 进行收方丈量, 审查计算数据。( 7) 定期督促检查承包人使用测量仪器的精度。( 8) 办

11、理驻地工程师交办的其它工作。4、 合同管理工程师的职责( 1) 协同驻地办核对各单项工程的数量, 对有较大变动的数量及时提出处理意见; ( 2) 协同总监办解释合同条款, 处理合同文件的遗漏、 错误及含糊不清的问题, 协助解决合同争端; ( 3) 审查驻地办报送的支付报表及原始凭证等, 审核和修正中期支付证书, 最终支付证书及合同终止后任何款项的支付证书; (4) 按时提出报业主及有关上报的各种报表和监理报告的基础资料; (5) 提供有关计量、 支付、 延期、 索赔及计划、 统计等方面的表格、 图表及证书, 并指导驻地办具体实施; (6) 做好合同管理方面的文件收发及存档工作; (7) 及时向

12、总监办领导报告工程施工进度、 计量支付、 工程变更费用、 索赔费用等情况; 4、 监理员的职责( 1) 在专业监理工程师的指导下开展现场监理工作; ( 2) 检查承包单位投入工程项目的人力、 材料、 主要设备及其使用、 运行状况, 并做好检查记录; ( 3) 复核或从施工现场直接获取工程计量的有关数据并签署原始凭证; ( 4) 按设计图及有关标准, 对承包单位的工艺过程或施工工序进行检查和记录, 对加工制作及工序施工质量检查结果进行记录; ( 5) 担任旁站工作, 发现问题及时指出并向专业监理工程师报告; ( 6) 做好监理日记和有关的监理记录。六、 监理工作内容( 一) 施工准备阶段的监理工

13、作1、 熟悉各种文件: 监理工程师进场以后总监办应组织监理人员熟悉各种合同文件, 包括合同条件、 合同图纸、 工程量清单及其说明、 技术规范及验收规范, 熟悉施工现场, 认真分析其特点, 掌握控制重点和难点。对合同文件中存在的差错、 遗漏或含糊不清等问题, 应查证清楚, 作出合理的解释, 提出合理的处理方法。2、 编制监理规划及实施细则监理合同签定28天内, 总监理工程师应组织专业工程师编制监理规划, 监理规划经公司总工程师审查, 同意后方可执行, 并报业主备案。监理规划实施细则应下发有关监理部门和监理工程师。3、 参加设计交底 设计交底由业主或委托监理单位主持进行。设计代表、 承包商技术负责

14、人、 施工负责人、 质控负责人、 有关专业监理工程师和驻地监理工程师参加。主要内容为设计代表介绍设计构思、 工程地质、 水文、 主体结构、 主要设计指标、 采用的设计规范、 施工要求、 施工注意事项等。 设计代表回答或澄清承包商代表和监理工程师所提出的问题。4、 审批施工组织设计主要审查承包商总体施工进度计划、 质量保证体系、 施工方法、 施工工艺及质量控制措施、 雨季施工措施、 试验、 检测和测量控制手段以及文明、 安全施工的保证措施等 5、 基准点复测 ( 1) 参与设计交桩工作业主及设计人在监理工程师在场的情况下, 向承包商进行现场交桩, 并提供基准点(导线点和水准点)的详细资料。 (

15、2) 进行基准点复测, 承包商在接到上述交桩资料后7天内, 应组织合格测量人员(具备上岗证)用合格测量设备(设备已标定, 精度符合要求)对上述基准点进行复测, 并延伸至相邻标段基准点。复测完毕后, 书面将复测原始记录、 计算结果、 精度评定、 测量人员资质证明、 测量仪器检定证书等资料上报总监办审批。 ( 3) 监理工程师复核及批复 总监办在接到承包商上报的复测报告后7天内, 应对承包商的复测结果予以批复。在正式批复以前, 总监办应组织测量工程师对上述基准点进行复核, 以确保基准点准确无误。当总监办的复核结果和承包商的复测结果均满足设计和规范规定的精度要求时, 总监办应批准承包商使用上述基准点

16、; 当双方的测量结果有一方不能满足设计和规范规定的精度要求时, 双方应再次组织复测, 直至双方达成一致结论。若双方的测量结果均不能满足设计和规范规定的精度要求, 总监办应尽快书面报业主, 以便及时请项目管理处裁决。总监办应将承包商的复测报告和驻地办的复核报告报业主备案。 ( 4) 基准点的使用和保护 经监理工程师批准使用的基准点作为承包商测量定线的依据, 承包商应对其进行妥善保护, 保证在施工期间不受扰动。当监理工程师认为基准点不能满足施工放线精度要求时, 监理工程师有权要求承包商对上述基准点进行重新测量, 并以监理工程师重新批复的结论为准。监理工程师对基准点批准使用的结论, 并不免除承包商在

17、测量工作中出现任何偏差造成工程不能满足规范要求的责任。6、 地面线测量 在清理老油层以前, 承包商应对路基范围内的原始地面标高进行测量, 并将测量结果报总监办审批。总监办在收到承包商提交的原始地面标高测量结果后, 应及时组织监理工程师进行核对和抽查, 作为审批的依据。7、 单位工程划分 ( 1) 总体工程开工以前, 监理工程师应敦促承包商根据合同工程范围和技术规范对所辖工程进行单位工程划分, 详细列明单位工程、 分部工程、 分项厂程、 工序及涵盖关系, 报总监办审批。经监理工程师批准的单位工程划分, 作为将来审报和审批开工申请、 进行质量评定和信息统计的依据。( 2) 监理工程师在批准单位工程

18、划分之前, 不批准总体工程开工。( 3) 经监理工程师批准的单位工程划分, 须报业主备案。8、 检查承包商质量自检体系 ( 1) 承包商质量保证体系的建立要求 承包商质量保证体系应以自保为目的, 以自检为手段, 对施工过程进行自我控制与调节。 a) 配备足额的合格管理人员、 专业技术人员、 试验检测人员和技术工人; b) 有明确的职责分工、 工作流程、 约束与激励机制; C) 建立满足工程需要的合格工地试验室和现场养生室; d) 配备足够数量、 满足工程需求的仪器和设备。( 2) 承包商自保体系的审批要点 a)各类人员的资质、 资历和数量是否满足工程需要; b)质量保证体系各职能部门的职能划分

19、和工作流程是否清楚; C)质量保证体系总负责人是否明确, 并在质最问题上具有否决权; d)工地试验室和养生室是否满足工程需求; e)仪器设备配备是否与工程需求相适应。9、 检查材料和机械准备 ( 1) 监理工程师应根据批准的工程进度计划, 审查承包商进场的机械设备的数量、 型号、 规格、 生产能力、 完好率与承包商投标书是否符合, 与批准的施工方案是否适应。对于数量不足或不配套的施工机械设备, 应限期要求承包商补足进场; 审验不合格的机械设备, 应限期撤离工程现场。机械设备, 一经监理工程师批准进场, 未经监理工程师同意, 承包商不得擅自更换。( 2) 监理工程师应督促承包商根据批准的工程进度

20、计划和施工方案, 确定材料供应厂家、 材料进场计划、 材料检验计划和材料存放场地, 并对首期使用的材料进行检验。10、 核查开工条件 ( 1) 在承包商认为已经具备总体工程开工条件时, 应向总监办申报总体工程开工申请, 阐明临建情况、 施工组织设计审批情况、 厂料机准备情况、 图纸及拆迁到位情况、 质量保证体系建立情况、 工地试验室建设情况、 测量复核情况以及存在的问题和建议。 ( 2) 总监办在收到承包商提交的总体工程开工申请后, 应组织监理工程师核查承包商的开工条件, 核查要点是: a)政府主管部门规定的开工手续和资质证明(开工许可证、 外地企业施工许可证、 企业资质证明、 专项施工许可证

21、)是否已经具备。 b)施工组织设计和总体工程进度计划是否已经得到监理工程师批准。 C)基准点测量复核是否已经得到监理工程师批准。 d)质量保证体系是否经监理工程师检查合格。 e)工、 料、 机准备是否已经满足开工需要。 f)临建(道路、 水、 电、 通讯、 办公和生活设施)是否已达到开工条件。 g)进场设备和人员是否和标书一致。h)环保措施是否已经制定并准备实施。( 3) 经过核查, 如承包商基本具备了总体工程开工条件, 应准备召开第一次工地会议。11、 第一次工地会议 1.前提条件 a)参建各方组织机构组建完毕; b)施工组织设计和监理规划得到批准; C)基准点复测完毕并得到批准; d) 地

22、面线测量完毕并得到批准; e)工、 料、 机准备基本到位; f)总体工程开工申请已经提交。2.会议组织 第一次工地会议由总监办组织召开, 总监理工程师主持, 承包商项目经理、 技术负责人、 质量负责人、 施工负责人、 计量负责人、 试验检测负责人、 主要分包商、 业主代表、 监督部门代表和有关监理工程师参加。监理工程师应事先将第一次工地会议议程通知业主、 承包商及有关方面。 3.会议的主要议程 a)业主代表宣布对监理的授权。 b)各方组织机构及人员介绍, 并宣布人员授权。 C)承包商介绍总体进度计划按排, 并从工、 料、 机、 法、 环五个方面介绍施工准备情况。 d)监理工程师对承包商的陈述进

23、行逐项评价。 e)业主代表明确开工条件, 并提出工作要求。 f)监理工程师明确监理工作程序及要求。 g)监督部门提出工作要求。h) 其它事宜。12、 总体工程开工令如果第一次工地会议表明, 承包商具备总体工程开工条件的, 总监理工程师签发总体工程开工令, 标志着承包商和监理方面的准备工作结束, 工程进入实体实施阶段。总体工程开工令应报业主备案。( 二) 工程质量控制 监理工程师应依据合同条件、 合同图纸、 技术规范和质量标准, 对承包商的施工全过程进行检查、 监督和管理, 及时发现和制止可能影响工程质量的各种不利因素, 使承包商提交的工程项目符合合同图纸、 技术规范和验收标准的各项要求。1、

24、控制原则 ( 1) 总原则:总体控制, 分项管理。对应方案是总体工程施工方案和分项工程施工方案。总体施工方案未经批准不得批准总体工程开工;分项工程施工方案未经批准不得批准分项工程开工。( 2) 合同原则: 按照合同文件规定的设计图纸、 质量检验评定标准、 施工技术规范和试验检测规程的要求进行质量控制。 ( 3) 预控原则: 对关键点、 薄弱环节、 重点项目进行质量预测, 制订对策, 组织落实执行。 ( 4) 重点控制原则: 抓住质量环节中的重点和难点环节, 落实组织、 落实措施、 落实责任人。 ( 5) 三全”原则:对工程项目实施全过程、 全方位、 全天候的质量控制, 不放过任何环节。 ( 6

25、) 三不”原则: 不合格的材料不得使用、 不合格的工艺不得实施、 不合格的工程不得验收签认。 ( 7) 程序原则:质量监理活动必须遵循规定的办事程序, 特别是审批程序、 验收程序和事故处理程序。 ( 8) 以自保为基础的原则; 监理的质量控制活动是建立在承包商质量保证体系活动基础上的, 必须充分监督和激励承包商质量保证体系正常运转, 不以监代管。2、 控制方法 ( 1) 预防: 分项工程施工方案未经批准、 开工条件不具备不得批准开工;施工过程中实施工艺和方法与方案有实质性不符, 必须及时制止。 ( 2) 旁站: 对于重点项目和关键环节, 返工造成损失较大或难以事后经过检测确定其质量状况的, 应

26、进行旁站监理。( 3) 验收:对工程实施以工序验收为基础的分项工程验评制度。( 4) 试验与检测; 按照规定的项目、 频率和方法进行试验和检测, 为工程质量验收和评定提供基础依据。 ( 5) 测量: 按照规定的项目、 频率和部位, 对工程定位进行抽查, 为工程质量验收和评定提供基础依据。 ( 6) 指令: 对承包商违反合同文件的一般施工行为或质量后果, 及时发出监理指令给予纠偏、 整改或制止。( 7) 暂停工程: 对承包商严重违反合同文件的施工行为或恶劣的质量后果, 及时发出暂停施工指令, 防止后果进一步恶化。 ( 8) 暂停计量支付: 承包商违反合同文件和监理程序, 造成恶劣或不确定后果,

27、监理工程师应暂缓相关项目的计量支付。 ( ) 控制分包; 按照合同文件规定严格控制分包项目的审批。经过承包商对分包商进行严格的监督和管理, 严禁以包代管。 ( 10) 坚持程序: 监理工程师要控制承包商的一切质量行为按照合同和监理工程师规定的程序进行, 以达到对承包商进行监督和管理的目的。3、 对承包商质量自检体系的日常管理( 1) 管理要点 a) 检查质量保证体系人员到位情况; b) 检查职责分工落实情况; C) 检查专业技术人员和技工持证上岗情况; d) 重点检查分项工程质量控制人员现场到位与工作情况。( 2) 管理方法 a) 总监办应每月组织对承包商质量保证体系进行全面检查, 对于发现的

28、不足或问题, 及时发出书面指令, 并抄报项目管理处。b) 总监办应每月统计承包商的首次报验合格率, 作为衡量承包商质量保证体系运转情况的定量指标。C) 如承包商质量保证体系发生重大问题, 致使其不能有效运转时, 总监办应暂停其永久性工程施工, 限期整改并书面报告业主。4、 永久性工程材料 ( 1) 对用于永久性工程的材料进行控制,其目的在于确保用于永久性工程的材料, 符合规范和设计要求, 并得到监理工程师的认可。( 2) 监理工程师必须监督承包商按照规范规定的材料种类、 试验项目、 试验方法和试验频率进行试验, 并经过承包商的申报及时掌握试验结果。( 3) 控制要点 a) 监理工程师应督促承包

29、商按照当地政府有关有见证取样送检的有关规定, 进行工程材料的有见证取样和试验。 b) 在材料进场前, 监理工程师应检查承包商用于永久性工程的材料合格证和出厂试验资料。 c) 监理工程师在批准承包商使用其所提交的工程材料以前, 应抽取试样进行独立试验, 在此基础上审批承包商提交的材料使用申请。 d) 在材料使用过程中, 监理工程师应检查承包商所用材料是否与报批的样品一致, 发现问题, 及时指令, 直至撤销对该部分材料的批准。 ) 监理工程师应根据工程量反算材料实际用量, 掌握实际进场批次及进场数量, 来控制承包商材料申报的频率。当发现材料申报频率不足时, 应对相关工程项目进行扣支或缓支, 并采取

30、补救措施保证工程质量。 f) 监理工程师应建立控制性材料审批和使用台帐, 详细记录材料种类、 总数量、 进场批次、 应申报次数、 实际申报次数、 审批结果及审批撤销情况等。 g) 当承包商使用新型材料时, 须按照国家有关规定, 上报国家权威部门的技术鉴定证明资料。监理工程师应要求其在有资格的试验单位进行试验, 必要时, 监理工程师应要求其完成一定数量的试验工程。 ( 4) 控制程序 ) 在合同工程总体工程进度计划批准以后14日内, 承包商应根据被批准的总体工程进度计划按分项工程编制并向监理工程师提交总体材料进场计划和材料报验计划, 供监理工程师审批。被批准的总体材料进场计划和材料报验计划应随总

31、体工程进度计划的调整而调整, 并需重新报监理工程师审批。 b) 材料在进场之后3日内, 承包商应及时填报材料进场报告单, 载明进场材料的种类、 规格、 数量、 存放地点、 拟使用部位等, 供监理工程师查验。 C) 在分项工程开工之前14日或合同规定的期限内, 承包商应向监理工程师提交工程材料报验单, 并附全部详细试验资料, 报监理工程师审批。 d) 监理工程师在收到上述申请之后, 应及时抽取试样进行试验, 并据试验结果于14日内批复承包商的材料使用审请。 e) 被监理工程师批准使用的工程材料, 如在使用过程中生产厂家、 生产批次、 进场批次、 规格、 配比等发生变化, 或实际使用数量已经超过规

32、范规定允许代表数量, 则承包商应重新提交材料使用申请, 报监理工程师审批。 f) 监理工程师对承包商所申请使用材料的批复, 是以对试样的试验结果为依据的, 因此, 监理工程师对工程材料的批准, 并不免除承包商的任何质量责任。若监理工程师发现材料在使用过程中与试样不一致或对材料的品质有怀疑时,有权撤消其批准。 5、 外购预制件、 商品混凝土和混合料外购预制件、 商品混凝土和混合料按照合同管理中有关分包的规定进行办理, 但监理工程师必须督促承包商按照4.4款的规定对分包商进行管理, 并敦促承包商随时申报质量结果, 以便及时掌握。6、 测量放线 ( 1) 进行测量放线控制的目的是保证道路、 管线等结

33、构物的空间位置和几何尺寸符合合同图纸和技术规范的要求。 ( 2) 控制要点 a) 测量放线对基准点的引用是否正确, 基准点有无扰动; b) 工程控制桩( 路线中桩、 边桩、 起止桩, 临时基准点、 重要构造物控制桩等) 是否经过监理工程师复核, 有无扰动; c) 测量放线计算和误差评定是否符合规范要求; d) 两个相邻合同段交界处的线位是否有偏差; e) 测景仪器是否经过年度标定; f) 测量人员是否具行上岗证明或具有同等资历; g) 勘测部门提交的基准点资料是否正确。 ( 3) 控制程序 a) 承包商根据监理工程师批准的基准点向现场引设的工程控制桩, 其布置图、 测量记录和计算资料须提交监理

34、工程师查验; b) 监理工程师在接到上述报验后, 应对工程控制桩进行复核, 并根据复核结果决定是否采用: c) 在分项工程开工以前, 承包商根据设计从基准点或工程控制点进行施工放样, 并应按监理工程师的要求及时提交放线资料, 供监理工程师抽查; d) 监理工程师依据放线部位的重要性, 对承包商的施工放样项目进们100抽查, 频率不低于20, 重点部位应100复核。 e) 在分项工程完工验收前, 监理工程师应督促承包商提交完工测量成果资料, 并应组织监理测量人员进行复核。当监理工程师认为承包商提交的资料不能使其满意时, 承包商应就上述顶目重新进行测量, 直至达到监理工程师满意为止。7、 试验 (

35、 1) 监理工程师单独进行的现场检测频率不低于规范规定承包商自检频率30%, 原材料见证取样频率达到15%, 独立平行检测频率为15%( 根据市政局及交通部有关规定进行了调整) 。( 2) 控制要点 a) 监理试验室应配备土工、 水泥混凝土、 钢筋力学性能、 混合料、 沥青及沥青混凝土等必要的试验设备或设施; b) 总监办应设置试验检测工程师及辅助岗位人员, 负责监理方面的试验检测工作; c) 监理试验室应建立收样制度, 对监理送样进行严格的审查、 登记和妥善保管; d) 监理试验室应对主要试验项目建立控制性台帐, 即使进行统计分析, 发现问题及时处理或上报。 e) 监理试验室对发现的不合理的

36、试验项目应签发不合格试验项目通知单, 按规定抄有关部门解决, 并跟踪记录处理结果。 f) 监理试验室的实验应严格按照规范规定的试验方法和操作规程进行。 g) 监理试验室应按照规定的记录和报告格式填写, 分类保存。 h) 监理送样不得委托她人代送, 否则, 监理试验室不予承接。8、 分项分部工程开工审批( 1) 分项分部工程开工申请单的内容 a) 分项分部工程概况: 包括工程概况、 工程项目、 工程数量、 工程造价、 工程特点、 工期及质量要求等; b) 分项分部工程施工方案: 施工组织( 包括人员组织机构、 施工部署等) 、 施工方法、 技术措施、 特殊和重要工程的专项说明( 包括模板设计、

37、排架设计、 新工艺、 新材料、 新设备等) 。分项分部工程施工方案的格式包括施工平面布置图、 施工组织机构框图、 施工工艺流程图和专项施工设计等: c) 分项分部工程测量放样计算; d) 分项工程材料审批情况: e) 分项工程机械设备配备情况; f) 分项工程质量保证措施: 质量目标设计、 保证体系、 自检方法和手段、 质量标准、 技术交底单、 质最保证体系工作流程图等: g) 环境保护措施和施工安全措施: h) 分项工程进度计划和报验计划。( 2) 审批要点 a) 施工方案是否合理; b) 质量标准是否准确; c) 自保措施是否得力; d) 准备工作( 工、 料、 机) 经过检查是否已经落实

38、; e) 分项工程进度计划是否合理: f) 分项工程审批要素与上级要素是否对应; g) 环境保护措施是否得当。3) .审批程序承包商应在分项工程开工前天向驻地监理工程师提交分项工程开工申请。驻地监理工程师应在3天内予以审批。审批合格的分项工程开工申请报总监办备案。开工准备准备完成质量保证体系机械准备材料准备进行测量放线编制施工方案图纸审核及交底提交分项分部开工申请监理审查与核查 合格否 否 是监理批准开工监理 9、 监理工作内部交底( 1) 监理工作交底以分项工程为单位。在分项工程开工前, 由总监办对专业监理工程师进行交底, 并填写监理工作交底记录。 ( 2) 监理工作交底的主要内容 a) 上

39、一分项工程存在的对下一个分项工程产生不利影响的因素或缺陷; b) 工程结构型式和工程特点、 难点、 要点; c) 图纸中的错误、 可能引起异议的问题、 特别应该提请注意的事项; d) 施工方法、 施工工艺控制要点; e) 质量问题预测及预防控制措施; f) 质量验收标准、 验收要点和检验方法; g) 监理工作质量保证体系; h) 监理工作程序。10、 过程控制( 1) 过程控制的目的在于监督承包商按照批准的施工方案实施工程, 同时能够防患于未然, 将质量问题消灭在萌芽状态。 ( 2) 过程控制要点 a) 未批推开工的工程不得实施; b) 未经书面认可的变更不得实施; c) 不适当的工艺不得实施

40、; d) 不合格的材料不得使用; e) 不适宜的设备不得使用; f) 自保体系人员是否到位并有效工作; g) 现场的过程控制是否到位, 质量问题是否得到控制; h) 施工劳动力是否满足施工要求; i) 施工过程的检查是否按照要求实施; j) 特殊情况的处理是否得当。 ( 3) 过程控制方法 a) 巡视: 监理工程师每天至少巡视工地两次, 巡视时间不少于工作时间的60%,并填写监理日志, 详细载明工程形象进度、 抽查项目及抽查结果、 工料机动态( 问题) 、 发现的问题及其处理指施和结果、 对上次发现的问题的处理结果的检查情况等。 b) 旁站: 规定旁站的工程项目必须安排监理人员旁站, 填写旁站

41、监理记录, 详细载明施工过程、 检查项目和检查结果、 发现的问题和处理结果。 c) 指令: 对于过程控制中发现的问题和隐患以及违反监理程序的现象, 驻地监理工程师应签发监理指令, 抄报有关部门处理, 并跟踪记录处理结果。 ( 4) 指令的种类和权限 a) 监理工程师通知: 对于承包商违反合同规定、 监理工作程序、 存在质量问题或安全隐患的一般问题, 驻地监理工程师、 专业监理工程师能够签发监理工程师通知, 要求承包商改正。监理通知要写明指令依据、 指令项目、 不符合事实和整改要求。 b) 停工令和复工令: 由于承包商屡次违反合同规定、 严重违反监理工作程序、 存在质量问题或安全隐患时, 监理工

42、程师能够暂停部分或全部工程项目。驻地监理工程师有权对分项工程进行停工。专业监理工程师有权对工序工程进行停工。总监办有权对合同工程进行停工。总监办以文件形式签发工程停工和复工指令。专业监理工程师以监理工程师通知的形式签发停工和复工指令。驻地监理工程师以监理文件的形式签发停工和复工指令。不论何种形式, 都必须详细写明停工的项目、 范围和内容;停工的依据和原因;监理工程师的整改要求。在承包商满足了监理工程师的整改变求, 提交了复工申请并经监理工程师验证后, 监理工程师能够签发复工指令。停工令、 复工申请和复工令外延要对应。 ) 监理文件: 在监理工程师认为工程存在严重的质量问题或承包商严重违反合同文

43、件和监理工作程序规定或承包商拒不执行监理指令或不接收监理指令时, 监理工程师将就上述问题发出监理文件, 并抄报业主, 抄送其它承包商及有关单位。承包商应就监理文件中指出的问题, 写出书面报告, 报监理工程师审批, 直至达到监理工程师满意为止。11、 工序验收( 1) 工序验收的目的在于检验工序是否符合验收标准要求。工序验收可视工程划分情况,也可多个工序合并一起验收。(2)工序验收条件 a) 工序完工; b) 承包商自检合格; c) 承包商自检资料真实、 齐全: d) 过程中监理工程师指出的问题已经纠正;e) 提交监理检验申请批复单。(3) 工序验收内容 实体验收监理必须亲自动手实测实量,掌握第

44、一手资料。资料验收包括过程记录和自检资料等一切与本工序有关的保障资料。 (4) 工序验收成果a) 工序验收合格, 监理工程师应签认检验申请批复单并填写验收记录, 分类保存; 验收不合格则要求承包商返工处理后重新申请报验。 b) 监理工程师应统计承包商的首次报验合格率。c) 对于过程中指令的问题, 应记录处理结果。(1) 工序验收程序工序完工承包商自检合格否补救措施否填写报验单并附资料报请监理工程师验收是 监理工程师验收 否合格否是签认报验单下一道工序专业监理工程师在接到承包商提交的工序报验之后进行验收, 在进行实体工程验收之前, 专业监理工程师应首先检验承包商提交的自检资料是否合格, 确认合格后, 才能进行实体工程验收。12、 分项工程完工验收 (1). 验收条件a) 分项工程完工;b) 承包商自检合格;c) 分项工程资料合格;d) 过程中的问题已经纠正;e) 提交验收申请。(2).验收内容分项工程完工验收包括实体验收和资料验收两项。实体验收包括内在质量和外在质量两部分。实体验收要求监理必须亲自动手实测实量。资料验收包括过程记录和自检资料等一

展开阅读全文
