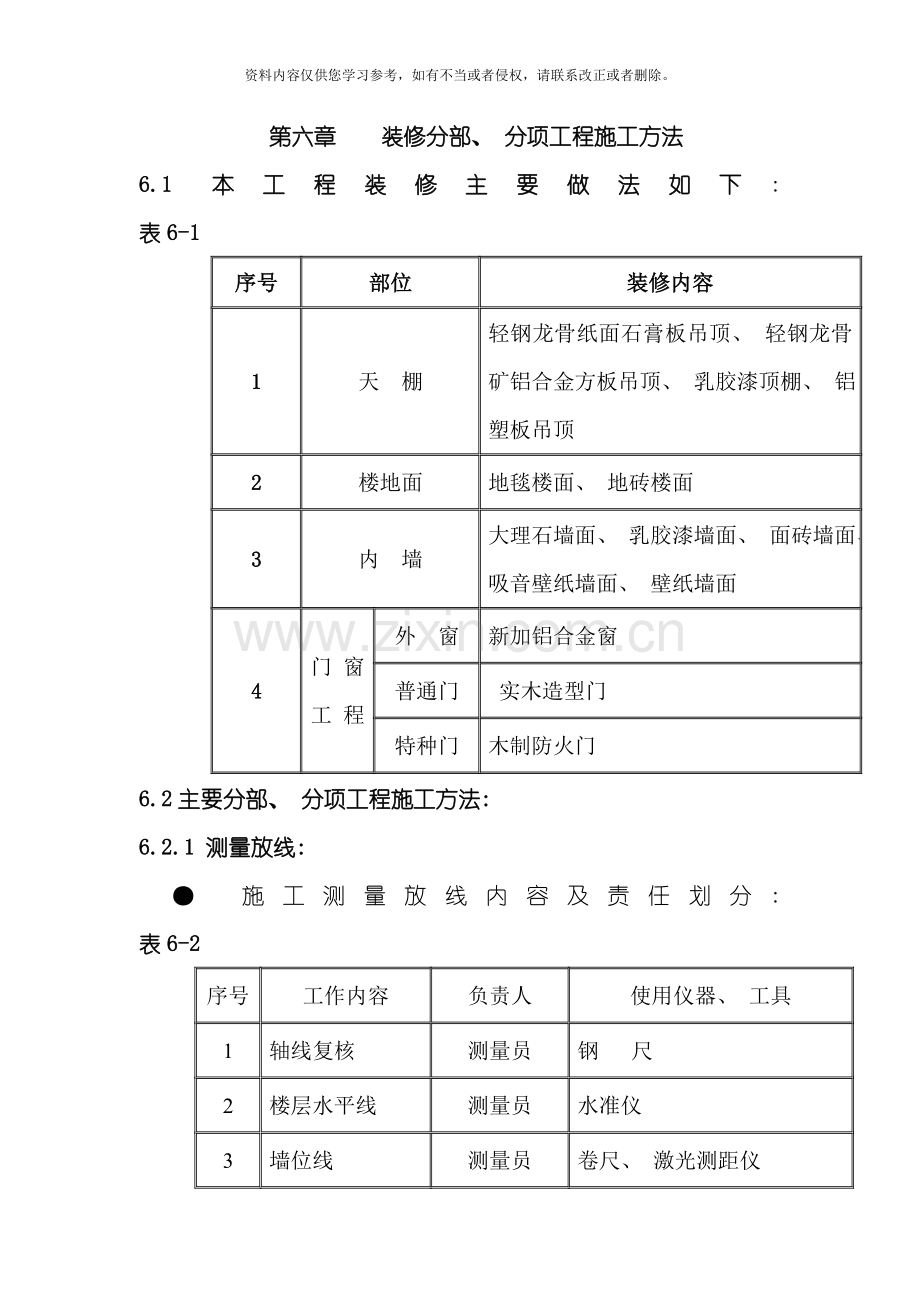

1、资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。第六章 装修分部、 分项工程施工方法6.1 本工程装修主要做法如下: 表6-1序号部位装修内容1天 棚轻钢龙骨纸面石膏板吊顶、 轻钢龙骨矿铝合金方板吊顶、 乳胶漆顶棚、 铝塑板吊顶2楼地面地毯楼面、 地砖楼面3内 墙大理石墙面、 乳胶漆墙面、 面砖墙面、 吸音壁纸墙面、 壁纸墙面4门 窗工 程外 窗新加铝合金窗普通门 实木造型门特种门木制防火门6.2主要分部、 分项工程施工方法: 6.2.1 测量放线: 施工测量放线内容及责任划分: 表6-2序号工作内容负责人使用仪器、 工具1轴线复核测量员钢 尺2楼层水平线测量员水准仪3墙位线测量

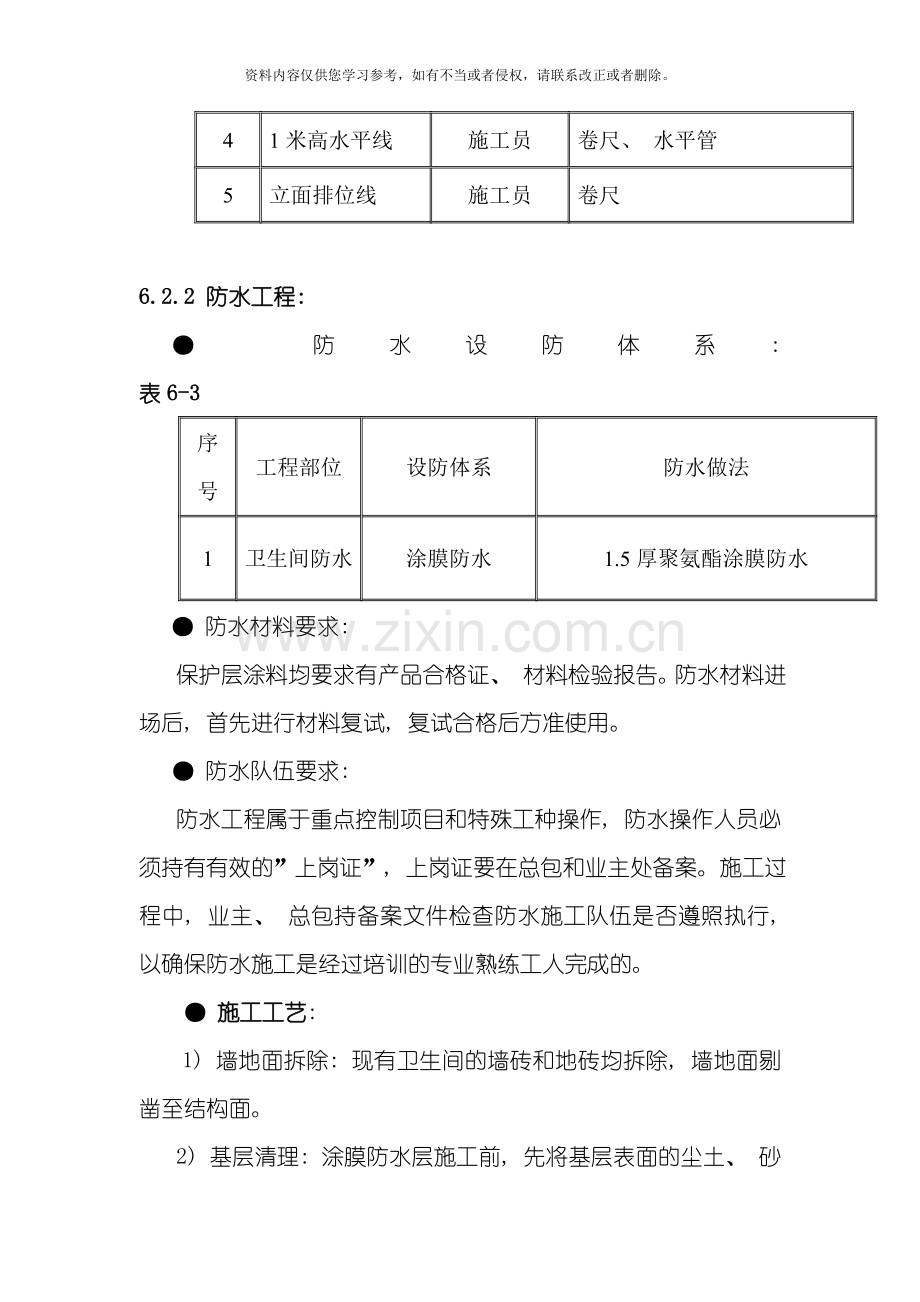

2、员卷尺、 激光测距仪41米高水平线施工员卷尺、 水平管5立面排位线施工员卷尺6.2.2 防水工程: 防水设防体系: 表6-3序号工程部位设防体系防水做法1卫生间防水涂膜防水1.5厚聚氨酯涂膜防水 防水材料要求: 保护层涂料均要求有产品合格证、 材料检验报告。防水材料进场后, 首先进行材料复试, 复试合格后方准使用。 防水队伍要求: 防水工程属于重点控制项目和特殊工种操作, 防水操作人员必须持有有效的”上岗证”, 上岗证要在总包和业主处备案。施工过程中, 业主、 总包持备案文件检查防水施工队伍是否遵照执行, 以确保防水施工是经过培训的专业熟练工人完成的。 施工工艺: 1) 墙地面拆除: 现有卫生

3、间的墙砖和地砖均拆除, 墙地面剔凿至结构面。2) 基层清理: 涂膜防水层施工前, 先将基层表面的尘土、 砂粒砂浆硬块等杂物清理干净; 涂刷防水层的表面不得有凹凸不平、 松动、 空鼓、 起砂、 开裂等现象。3) 涂刷底胶: 将配制好的底胶混合料, 用长把滚刷均匀涂刷在基层表面, 涂后在4小时以后, 手感不粘时, 即可做下道工序。4) 涂膜防水层施工: 细部做附加层: 突出地面的管根、 地漏、 排水口、 阴阳角等细部薄弱环节, 在大面积涂刷前, 先做一布二油防水附加层, 底胶表面干后将纤维布裁成与管根、 地漏等尺寸、 形状相同并将周围加宽20CM的布, 套铺在管根等细部, 同时涂刷聚氨酯涂膜防水材

4、料, 管根处的周边还要用嵌密封膏。4小时表面干后, 再刷第二道涂膜防水材料, 24小时实干后, 即可进行大面积涂膜防水层施工。涂膜防水层: 将已配好的涂膜防水材料, 用塑料或橡皮刮板均匀涂刮在已涂好底胶的基层表面, 涂刷聚氨酯防水材料时, 在墙体与地面相交处, 防水材料由小八字角往上翻10CM。不得有漏刮和鼓泡等缺陷, 24小时固化后, 刮第二遍涂层; 在已固化的涂层上, 采用与第一道相互垂直的方向均匀涂刷在涂层的表面, 涂刷量略少于第一道, 不得有漏刷和鼓泡等现象; 防水层施工完成后, 经过24小时以上的蓄水试验, 未出现渗水和漏水为合格, 然后做隐蔽工程检查验收, 交下一道工序施工。5)

5、防水保护层施工: 在房间的四周根据标高线做出灰饼, 并沿泛水的方坡方向放坡, 灰饼采用细石混凝土制作, 随后铺设20厚1: 3水泥砂浆保护层,用木抹子槎毛, 以便下一道工序进行施工,面层施工完24小时后, 安排专人每天浇水两次进行养护。 注意事项: 1) 成品保护: 已涂刷好的涂膜防水层, 不得损坏; 穿过地面的管根、 地漏等不得碰损、 变位; 涂刷涂膜防水材料时, 注意保护安装好的门框等成品, 防止污染; 施工完防水层后, 立即对卫生间进行封堵, 直到做完蓄水试验, 经检标查合格后, 进行下一道工序前方可上人。2) 质量标准: 所用的涂膜防水材料的品种、 牌号及配合比, 必须符合设计要求和有

6、关标准的规定, 每批产品应附有出厂证明文件, 并经试验合格; 涂膜防水层的基层应牢固、 表面洁净, 平整, 阴阳角处呈圆弧形或钝角, 底胶涂布均匀、 无漏涂; 涂膜附加层、 涂刷方法、 搭接、 收头等符合施工规定, 并应粘结牢固、 紧密、 接缝封严, 无损伤、 空鼓等缺陷; 涂膜防水层, 应涂刷均匀, 保护层和防水层粘结牢固, 紧密结合, 不得有损伤、 厚度不匀等缺陷。6.2.3抹灰工程: 施工部位主要是: 室内卫生间墙体、 抹灰脱落严重部位, 整个外墙也剔除后重新抹灰。 施工工艺1) 基层处理: 墙体剔除原抹灰层后, 首先将墙体表面清扫干净, 充分湿润、 拉毛, 抹灰层较厚处加钉一层钢板网。

7、2) 贴灰饼、 冲筋: 整体检查一遍墙体的垂直度和平整度, 以墙面的实际平整度决定灰饼和冲筋的数量。水平和高度间距为1.2m。用1: 1: 6的水泥石灰混合砂浆, 做成50mm见方的灰饼, 并保证水平和垂直两个方向分别在一条直线上, 按照贴好的灰饼, 从水平方向各灰饼间用水泥混合砂浆冲筋, 重复搓平, 上下吊垂直。3) 抹底子灰: 底灰采用外加剂专用砂浆基底灰, 首先能够阻止和缓解砂浆中的水分被墙体很快吸走, 其次能增强抹灰层与墙的粘结力。在砌体与混凝土结构墙体交接处的基层表面应先铺钉钢板网, 并绷紧牢固后方可进行施工抹灰。钢板网与各类基层搭接宽度不应小于100 mm。抹灰的厚度控制在2-3m

8、m左右。外加剂使用时严格按照厂家使用说明书要求进行配比、 混合和操作。5) 抹中层底灰: 基层灰完成后, 立即抹中层灰, 每次抹灰厚度控制在15mm以下。用大杠将抹灰层刮平, 木抹子搓毛, 并检查, 要求垂直、 平整、 阴阳角方正。6) 抹面层灰: 面层灰采用1: 2.5水泥砂浆罩面, 厚度5mm, 分两遍成活, 抹平压光。7) 养护: 面层灰完成后, 及时进行养护, 由于处于冬施期间, 浇水不利于掌握控制, 故采用专用养护剂养护。 质量标准1) 材料的品种、 性能、 质量必须符合设计要求和有关标准的规定, 水泥采用P.O.42.5水泥, 砂采用中砂, 含泥量小于3%。2) 抹灰层表面光滑、

9、洁净, 颜色均匀, 无抹纹, 线角平直方正。3) 门窗框与墙体之间的填塞符合施工规范的规定, 填塞密实, 表面平整。4) 孔洞、 盒、 管道后面抹灰, 尺寸正确、 方正、 平整。5) 分格缝的宽度、 深度均匀一致, 横平竖直, 通顺。 注意事项1) 成品保护: 门窗框上的水泥浆及时清理干净, 并不得将门窗的保护膜撕去; 搬运材料和拆除脚手架的过程中, 不得碰撞门窗和墙面, 严禁在地面拌灰。6.2.4 吊顶工程:本工程原来的吊顶需拆除, 重新施工。 铝塑板吊顶 1) 弹线: 根据楼层标高水平线, 用尺竖向量至顶棚设计标高, 沿墙、 柱四周弹顶棚标高水平线, 并沿顶棚的标高水平线, 在墙上划好吊杆

10、位置线。2) 固定吊杆: 配装好吊杆螺母, 用电锤钻好膨胀螺栓孔, 固定6的吊杆, 吊杆双向中距不大于1200。3) 安装龙骨: 在吊杆上安装U型轻钢主龙骨CB50X20, 装好连接件, 拉线调整标高起拱为房间短向的1/200, 安装U型轻钢次龙骨CB60X27, 中距不大于600。安装洞口附加大龙骨, 边龙骨的固定: 在砼墙上以1000间距用射钉固边龙骨, 轻钢龙骨墙用自攻螺丝拧入, 砌块墙面上用螺丝固定于木楔子上。4) 安装面板: 按试排好的分格图粘贴铝塑板, 用专用粘结剂粘贴在龙骨底面上, 自攻螺丝固定。 纸面石膏板吊顶 1) 弹线: 根据楼层标高水平线, 用尺竖向量至顶棚设计标高, 沿

11、墙、 柱四周弹顶棚标高水平线, 并沿顶棚的标高水平线, 在墙上划好龙骨位置线。2) 固定吊杆: 配装好吊杆螺母, 在大龙骨上组装吊挂件, 按分档将吊挂件穿入吊杆螺栓, 装好连接件, 拉线调整标高起拱为房间短向的1/200。安装洞口附加大龙骨, 边龙骨的固定: 在砼墙上以1000间距用射钉固边龙骨, 轻钢龙骨墙用自攻螺丝拧入, 砌块墙面上用螺丝固定于木楔子上。3) 安装次龙骨: 安装U型吊顶次龙骨, 中距429mm; 安装U型轻钢龙骨横撑, 中距1200mm。4) 安装纸面石膏板: 从一侧开始用自攻螺丝与龙骨固定9.5厚纸面石膏板, 自攻螺丝中距200mm。纸面石膏板安装采用自攻螺钉钉固法, 在

12、已验收的轻钢骨架下面, 从顶棚中间顺通长次龙骨方向先安装一行石膏板, 作为基准, 然后向两侧伸延分行安装, 自攻螺钉间距为150mm, 距石膏板板边15 mm。板边拼缝宽度3 mm, 接缝内浮土清除干净后刷一道50%浓度的胶液, 用小刮刀把KF80腻子膏嵌入缝内, 板缝要嵌满嵌平与坡口刮平, 待腻子干透后检查铅缝处是否有裂纹产生, 如有, 清除腻子重新嵌缝。然后在接缝处刮1mm厚KF80腻子, 然后粘贴玻纤带压实刮平, 待腻子开始凝固又尚处潮湿状态时再刮一道KF80腻子, 将玻纤带盖入腻子中, 并将板缝填满刮平。未做防腐处理的铁件表面刷防锈漆。 铝合金方板吊顶1) 弹线: 依据室内标高线, 确

13、定吊杆下端头的标高, 安装吊杆。沿墙、 柱四周弹顶棚标高水平线, 顶棚设计标高依据技术交底进行, 在标高水平线上画龙骨分档线。2) 固定吊杆: 根据龙骨分档线, 用膨胀螺栓固定6钢筋吊杆, 双向中距1200mm, 用吊挂件连接吊杆和U型轻钢主龙骨, 并找平。3) 安装龙骨: 固定边龙骨, 安装T型轻钢主龙骨, 与U型轻钢主龙骨用吊件固定, 中距600mm; 安装T型轻钢次龙骨, 中距600mm。4) 安装面板: 安装铝合金方板, 嵌入安装。 注意事项1) 成品保护: 吊顶施工中应注意保护顶棚内的各种管线, 吊杆、 龙骨不准固定在通风管道及其它设备件上; 骨架、 扣板及其它吊顶材料在进场后必须及

14、时入楼, 而且在存放使用过程中, 严格管理, 做到不变形、 不受潮 、 不生锈; 施工完毕后的顶棚应加强成品保护, 在安装灯具及其它设备时注意吊顶板的成品保护, 防止损坏或污染; 吊顶的边龙骨在进行墙面涂料施工之前必须进行用美纹纸贴好; 为了保护成品, 必须在顶棚内管道试水、 试压等一切工序全部验收合格后进行; 2) 质量控制: 施工中严格按照规范和设计施工, 检查各吊点的紧挂程度, 拉线检查标高与平整度; 在检修口、 灯具、 通风口等处, 按相应的节点进行加固处理; 施工中注意板块规格, 拉线找正, 安装固定时保证平正对直。6.2.5地砖地面:各层卫生间地面采用地砖施工。 施工工艺1) 基层

15、处理: 将粘结在混凝土基层上的浮浆、 松动混凝土、 砂浆等用錾子剔掉, 用钢丝刷刷掉水泥浆皮, 用扫帚扫净, 再浇水湿润; 将水平标高线弹在墙上。2) 套方、 找规矩: 按地面水平线嵌上一根八字靠尺, 并用水平尺校正, 作为第一行面砖铺贴的依据, 铺贴时, 面砖的下口坐在八字靠尺或直尺上, 确保其横平竖直。3) 排砖、 弹线分格: 门窗洞口两侧排整砖, 往墙边赶, 有小条时切两块半砖; 洞中不足整砖时, 用两块半砖, 保证对称。遇有暖气管等的固定卡时, 不得出现切砖情况, 应采用套割形式。贴砖前放出施工大样, 按照房间预排砖, 根据排好分格弹线。4) 面层: 拌制1: 2干硬性水泥砂浆, 拌制

16、时要注意加水量, 拌好的砂浆以用手捏成团, 颠后即散为宜。铺砂浆找平层刷一层水灰比为0.5左右的素水泥浆, 检查已刷好的水泥浆无风干现象后, 即可开始铺砂浆结合层( 随铺随砌, 不得铺的面积过大) , 铺设厚度以2.5-3cm为宜, 放上地砖时应比地面标高线高出2-3mm为宜, 先用刮杠刮平, 再用铁抹子拍实抹平, 然后进行地砖试铺, 对好纵横缝, 用橡皮锤敲击板中间, 振实砂浆至铺设高度后, 将试铺合适的地砖掀起移到一旁, 检查砂浆上表面, 如与砖底吻合后( 如有空虚处, 用砂浆填补) , 满摸一层水灰比为0.5的素水泥浆, 再铺地砖, 铺时要四角同时落下, 用橡皮锤轻敲, 用水平尺找平。5

17、) 养护勾缝: 铺贴完后进行质量检查, 用清水将面砖表面擦洗干净, 砖缝处用1: 1水泥砂浆擦嵌密实, 并将面砖表面擦干净。 注意事项1) 成品保护: 施工中应保护已施工完毕的防水层、 门窗、 墙面涂料等; 地砖铺好后及时铺好纤维板, 防止地面污染; 施工完毕后应将房间及时封闭, 检查合格并保护好后方可继续施工, 并办好交接手续。2) 质量标准: 防滑地砖的规格、 颜色必须符合设计要求和现行规范规定; 粘贴必须牢固, 严禁空鼓、 歪斜、 掉角; 砖缝填嵌密实、 平直, 宽窄一致, 颜色均匀; 要求找坡的房间的坡向正确, 砖的切割整齐。地砖地面允许偏差 表6-4项次项目允许偏差( mm) 检查方

18、法1表面平整度1用2m靠尺和楔形塞尺检查2缝格平直2拉5m线, 不足5m拉通线和尺量检查3接缝高低差0.2尺量和楔形塞尺检查4踢脚线上口平直2拉5m线, 不足5m拉通线和尺量检查5板块间隙宽度1.5尺量检查6.2.6花岗岩和大理石地面: 施工工艺1) 弹线: 在走道内弹互相垂直的控制十字线, 用以检查和控制花岗石( 大理石) 板块的位置, 十字线可弹在焦渣垫层上, 并引至墙面底部。并依据墙面+50线, 找出面层标高在墙上弹好水平线, 与楼道面层标高一致。2) 试铺砂浆: 根据水平线, 定出地面找平层厚度, 拉十字控制线, 铺找平层水泥砂浆( 找平层一般采用13的干硬性水泥砂浆, 干硬程度以手捏

19、成团不松散为宜) 。砂浆从走道一侧开始摊铺, 铺好后用大杠刮平, 再用抹子拍实找平。找平层厚度宜高出花岗石底面标高水平线34mm。3) 铺花岗石( 大理石) 块: 将石材板块预先浸湿阴干后备用, 先进行试铺, 对好纵横缝, 用橡皮锤敲击木垫板, 振实砂浆至铺设高度后, 将花岗石( 大理石) 掀起移至一旁, 检查砂浆上表面与板块之间是否相吻合, 如发现有空虚之处, 应用砂浆填补, 然后正式镶铺。先在水泥砂浆找平层上满浇一层水灰比为0.5的素水泥浆结合层, 再铺花岗石( 大理石) , 安放时四角同时往下落, 用橡皮锤轻击木垫板, 根据水平线用铁水平尺找平, 铺完第一块向两侧和后退方向顺序镶铺。花岗

20、石( 大理石) 板块之间拼缝要严, 不留缝隙。4) 擦缝: 在铺砌后12昼夜进行灌浆擦缝。根据石材颜色, 选择相同颜色矿物颜料和水泥拌合均匀调成11稀水泥浆, 用浆壶徐徐灌入板块之间缝隙( 分几次进行) , 并用长把刮板把流出的水泥浆向缝隙内喂灰。灌浆12h后, 用棉丝团蘸原稀水泥浆擦缝, 与板面擦平, 同时将板面上水泥浆擦净。然后面层加覆盖保护。 注意事项1) 成品保护: 存放花岗石( 大理石) 板块, 不得雨淋、 水泡、 长期日晒。采取板块立放, 光面相对。板块的背面支垫松木条, 板块下面垫方木, 方木与板块之间衬垫软胶皮。运输花岗石板块、 水泥砂浆时, 采取措施防止碰撞已做完的墙面、 门

21、口等。铺设地面用水时防止浸泡, 污染其它房间地面、 墙面。铺砌花岗石( 大理石) 板块过程中, 操作人员应做到随铺砌随用软毛刷和干布擦净。新铺砌的花岗石( 大理石) 板块的房间应临时封闭。当操作人员和检查人员踩踏新铺砌的花岗石( 大理石) 板块时要穿软底鞋, 并轻踏在一块材板中。花岗石( 大理石) 地面完工后, 房间封闭, 并在其表面加以覆盖保护。2) 质量标准: 缝顺直、 无大偏差、 无错缝。石材颜色一致, 无明显差别及掉角现象。排列合理、 美观。花岗石( 大理石) 地面允许偏差 表6-5项次项目允许偏差( mm) 检查方法1表面平整度1用2m靠尺和楔形塞尺检查2缝格平直2拉5m线, 不足5

22、m拉通线和尺量检查3接缝高低差0.5尺量和楔形塞尺检查4踢脚线上口平直1拉5m线, 不足5m拉通线和尺量检查5板块间隙宽度1尺量检查6.2.7 内墙瓷砖:各层卫生间墙面装修采用釉面砖。 施工工艺1) 基层处理: 墙面清理、 吊垂直、 冲筋, 混凝土表面须经过”毛化处理”, 然后用1:3水泥砂浆打底灰, 表面找平, 用抹子搓平。2) 选砖试排: 粘贴前应有专人对瓷砖进行挑选, 对外形歪斜、 缺棱、 掉角、 翘棱、 裂缝、 颜色不均匀的应剔除。不同规格的砖要分别堆放。瓷砖粘贴前应提前一天浸泡23h, 取出后阴干待用。根据房间大小进行排砖, 把不成整块的瓷砖留在阴角, 并不得小于1/3, 并按排砖方

23、案要求在底灰上弹竖向分格线。3) 粘贴: 镶贴面砖从阳角开始, 由下往上进行, 铺贴用1: 2水泥砂浆( 体积比) , 贴于墙面的面砖应用力按压, 并用铲刀木柄轻请敲击, 使面砖紧密粘于墙面, 再用靠尺按标志块将其校正平直, 铺贴完完整行后, 再用长靠尺横向校正一次。贴砖时门窗上下左右压边一定要相等, 压5mm。如墙面留有孔洞, 应将面砖按孔洞尺寸与位置用铅笔划好, 然后将面砖用切砖刀裁切, 不得用非整砖随意拼凑镶贴。4) 擦缝: 勾缝采用素水泥浆, 勾缝应压实压光, 勾完缝后表面用棉纱擦洗干净。 质量标准砖缝顺直、 无大偏差、 无错缝; 砖颜色一致, 无明显差别, 无破砖及掉角现象; 排砖合

24、理、 美观; 水泥擦逢密实。墙面瓷砖允许偏差 表6-6项次项 目允许偏差( mm) 检查方法1立面垂直2用2米托线板检查2表面平整2用2米靠尺和塞尺检查3阳角方正2用20公分方尺和塞尺检查4接缝高低0.5用钢板短尺和塞尺检查5墙裙上口平直2用5米小线和尺量检查6.2.8 墙面、 顶棚涂料:办公室、 实验室、 走廊、 主次楼梯间、 设备机房的墙面和无吊顶的顶棚和纸面石膏板吊顶采用乳胶漆涂料。 施工工艺1) 基层处理: 首先将墙面原涂料层铲干净, 然后将墙面扫净。用水泥腻子将墙面磕碰处及坑洼缝隙等处找平, 干燥后用砂纸将凸出处磨掉, 将浮尘扫净。2) 找平: 用腻子找补墙面不平处, 接头不得留槎,

25、 每一刮板最后收头要干净利索。干燥后磨砂纸, 将浮腻子及斑迹磨平磨光, 将墙面清扫干净。3) 涂刷涂料: 墙面涂料刷三遍。等基层表面有八成干后, 开始涂刷第一遍涂料, 如表面有砂眼或细抹纹再刮一道底漆腻子, 待腻子干燥后用细砂纸打磨平整、 清理干净浮灰, 再涂刷第二遍涂料。第三遍也按此方法施工。面涂料涂刷间隔必须在七成干后再进行下一道工序( 一般不粘手为准) 。 注意事项1) 成品保护: 施工前应将不覆盖的门窗及墙面保护遮挡好; 腻子及涂料施工时, 地面要求随施工部位的变化及时铺设彩条布或塑料布, 防止污染地面。完成后及时用木板将口、 角保护好, 防止碰撞损坏; 拆架子时严防碰损墙面涂层; 油

26、工施工时严禁蹬踩已施工完部位, 并防止将油罐碰翻, 涂料污染墙面2) 质量标准: 无透底、 流坠、 皱皮等现象; 表面光亮、 光滑均匀一致; 颜色一致、 无明显刷纹; 阴阳角顺直, 踢脚分线直、 一致; 基体或基层的含水率不得大于8%; 腻子与基层粘结牢固, 不得粉化、 起皮和裂纹; 腻子干燥后表面应打磨平整光滑, 并清理干。 涂料施工允许偏差 表6-7项次项 目允许偏差( mm) 检查方法1立面垂直52m托线板检查2表面平整42m靠尺和楔形塞尺检查3阴阳角垂直42m托线板检查4阴阳角方正420cm方尺和楔形塞尺检查5分格条( 缝) 平直3拉5m小线检查6.2.9 油漆 施工工艺1) 基层处理

27、: 清扫、 除油污、 灰土, 刮时不要刮出木毛; 磨砂纸, 先磨线后磨四口平面, 顺木纹打磨, 有小活翘皮用小刀撕掉, 有重皮的地方用钉子钉牢。用美纹纸在门框四周和合页处粘好。2) 打底: 先从框边开始顺木纹涂刷, 框边涂油不得碰到墙面上, 厚薄要均匀, 框上部刷好。门扇的背面刷完后用木楔将门扇固定, 最后刷门扇的正面。全部刷完后, 检查一下有无遗漏, 并将小五金等处沾染的油擦净。待操作的清油干透后, 将钉孔、 裂缝、 节疤以及边棱残缺处, 用石膏油腻子刮抹平整, 腻子要横刮竖起, 将腻子刮入钉孔或裂缝内。腻子干透后, 用一号砂纸打磨, 磨法与地层磨砂纸相同, 注意不要穿油膜并保护好棱角, 不

28、留野腻子痕迹。磨完后应打扫干净, 并用潮布将磨下粉末擦净。3) 刷油漆: 将油漆的配合比按规定混合均匀, 刷时的薄厚均匀, 刷完后, 应上下左右观察一下, 有无漏刷、 流坠、 裹棱及透底。门扇下口要用木楔固定。待油漆干透后, 对于底腻子收缩或残缺处, 再用石膏腻子刮抹一次, 待腻子干透后, 用1号以下的砂纸打磨, 磨好后用潮布将磨下的粉末擦干净。 注意事项1) 成品保护: 刷油漆前应首先清理好周围环境, 防止尘土飞扬, 影响油漆质量; 每遍油漆刷完后, 都应将门窗用木楔固定, 防止扇框油漆粘结影响质量和美观, 同时防止门窗扇玻璃损坏; 刷油后立即将滴在地面或窗台上的油漆擦干净, 污染墙上及五金

29、、 玻璃上的油漆也要擦洗干净; 油漆完成后应派专人负责看管, 禁止摸碰。2) 质量标准: 大面无透底、 流坠、 皱皮; 光亮、 光滑均匀一致; 装饰线、 分色线平直偏差不大于1毫米; 颜色均匀, 刷纹通顺。6.2.10木门工程: 施工工艺1) 门套安装: 双层大芯板贴饰面板, 九厘板裁口, 实木收口, 实木门套线。 2) 门扇的安装: 检查门口尺寸是否正确, 边角是否方正, 检查门口高度及宽度, 并在门扇的相应部位定点划线。将门扇靠在框上划出相应的修刨后的门扇尺寸线, 如门扇大, 将大出的尺寸刨去, 第一次修刨后的门扇应能以塞入口内为宜, 塞好后用木稧顶住临时固定, 按门扇与口边缝尺寸合适,

30、画第二次修刨线, 标出合叶页的位置( 距门扇的上、 下端各1/10, 且避开上、 下冒头) 。同时口、 扇安装的平整。合页槽剔好后, 即安装上、 下合页, 安装时先拧一个螺丝, 后关上门检查缝隙是否合适, 口与扇是否平整, 无问题后方可将螺丝全部拧上拧紧。螺丝钉入全长1/3, 拧入2/3。合叶安装要”三带二”。3) 五金安装: 门拉手距地高98cm, 门吸距门扇边15cm, 门锁、 插销安装要灵活。每层安装高度均一样。 注意事项1) 成品保护: 门扇安装后及时进行油漆工程, 以免变形翘曲。五金安装后贴好美纹纸, 防止油漆时污染。安装门吸在地面钻孔时注意地面面层的保护。2) 质量标准: 门框必须安装牢固, 安装位置须符合设计要求。门扇安装: 裁口顺直, 刨面平整、 光滑, 开关灵活、 稳定, 无回弹和倒翘。五金安装位置合适, 槽深一致, 边缘整齐, 尺寸准确。五金安装齐全, 规格符合要求, 木螺丝拧紧卧平。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
