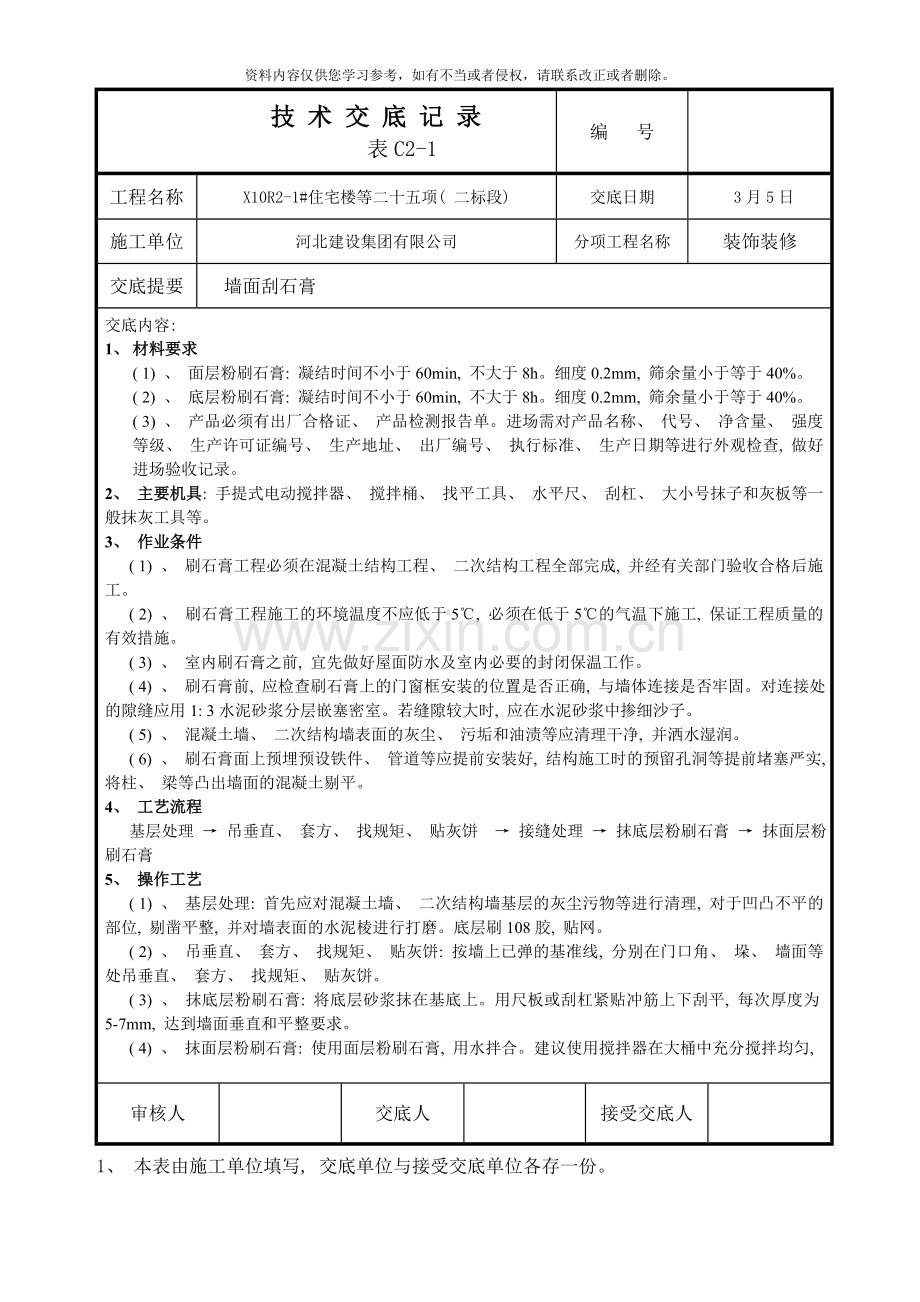

1、资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。技 术 交 底 记 录表C2-1编 号工程名称X10R2-1#住宅楼等二十五项( 二标段) 交底日期 3月5日施工单位河北建设集团有限公司分项工程名称装饰装修交底提要墙面刮石膏交底内容: 1、 材料要求( 1) 、 面层粉刷石膏: 凝结时间不小于60min, 不大于8h。细度0.2mm, 筛余量小于等于40%。( 2) 、 底层粉刷石膏: 凝结时间不小于60min, 不大于8h。细度0.2mm, 筛余量小于等于40%。 ( 3) 、 产品必须有出厂合格证、 产品检测报告单。进场需对产品名称、 代号、 净含量、 强度等级、 生产许可证
2、编号、 生产地址、 出厂编号、 执行标准、 生产日期等进行外观检查, 做好进场验收记录。2、 主要机具: 手提式电动搅拌器、 搅拌桶、 找平工具、 水平尺、 刮杠、 大小号抹子和灰板等一般抹灰工具等。3、 作业条件 ( 1) 、 刷石膏工程必须在混凝土结构工程、 二次结构工程全部完成, 并经有关部门验收合格后施工。 ( 2) 、 刷石膏工程施工的环境温度不应低于5, 必须在低于5的气温下施工, 保证工程质量的有效措施。 ( 3) 、 室内刷石膏之前, 宜先做好屋面防水及室内必要的封闭保温工作。 ( 4) 、 刷石膏前, 应检查刷石膏上的门窗框安装的位置是否正确, 与墙体连接是否牢固。对连接处的
3、隙缝应用1: 3水泥砂浆分层嵌塞密室。若缝隙较大时, 应在水泥砂浆中掺细沙子。 ( 5) 、 混凝土墙、 二次结构墙表面的灰尘、 污垢和油渍等应清理干净, 并洒水湿润。 ( 6) 、 刷石膏面上预埋预设铁件、 管道等应提前安装好, 结构施工时的预留孔洞等提前堵塞严实, 将柱、 梁等凸出墙面的混凝土剔平。4、 工艺流程 基层处理 吊垂直、 套方、 找规矩、 贴灰饼 接缝处理 抹底层粉刷石膏 抹面层粉刷石膏5、 操作工艺 ( 1) 、 基层处理: 首先应对混凝土墙、 二次结构墙基层的灰尘污物等进行清理, 对于凹凸不平的部位, 剔凿平整, 并对墙表面的水泥棱进行打磨。底层刷108胶, 贴网。 ( 2
4、) 、 吊垂直、 套方、 找规矩、 贴灰饼: 按墙上已弹的基准线, 分别在门口角、 垛、 墙面等处吊垂直、 套方、 找规矩、 贴灰饼。 ( 3) 、 抹底层粉刷石膏: 将底层砂浆抹在基底上。用尺板或刮杠紧贴冲筋上下刮平, 每次厚度为5-7mm, 达到墙面垂直和平整要求。 ( 4) 、 抹面层粉刷石膏: 使用面层粉刷石膏, 用水拌合。建议使用搅拌器在大桶中充分搅拌均匀, 审核人交底人接受交底人1、 本表由施工单位填写, 交底单位与接受交底单位各存一份。2、 当做分项工程施工技术交底时, 应填写”分项工程名称”栏, 其它技术交底可不填写。技 术 交 底 记 录表C2-1编 号工程名称X10R2-1

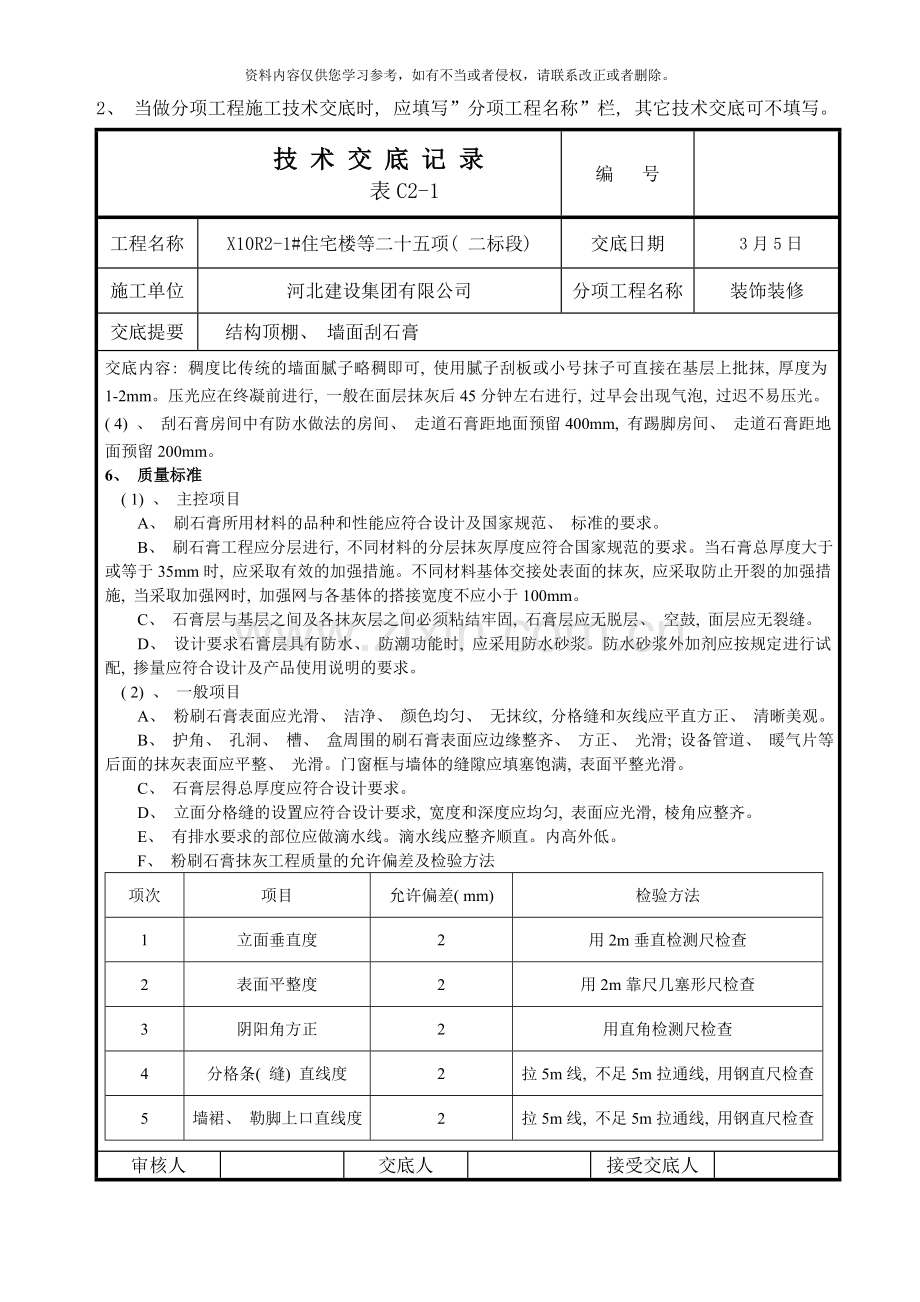

5、#住宅楼等二十五项( 二标段) 交底日期 3月5日施工单位河北建设集团有限公司分项工程名称装饰装修交底提要结构顶棚、 墙面刮石膏交底内容: 稠度比传统的墙面腻子略稠即可, 使用腻子刮板或小号抹子可直接在基层上批抹, 厚度为1-2mm。压光应在终凝前进行, 一般在面层抹灰后45分钟左右进行, 过早会出现气泡, 过迟不易压光。( 4) 、 刮石膏房间中有防水做法的房间、 走道石膏距地面预留400mm, 有踢脚房间、 走道石膏距地面预留200mm。6、 质量标准 ( 1) 、 主控项目A、 刷石膏所用材料的品种和性能应符合设计及国家规范、 标准的要求。B、 刷石膏工程应分层进行, 不同材料的分层抹灰
6、厚度应符合国家规范的要求。当石膏总厚度大于或等于35mm时, 应采取有效的加强措施。不同材料基体交接处表面的抹灰, 应采取防止开裂的加强措施, 当采取加强网时, 加强网与各基体的搭接宽度不应小于100mm。C、 石膏层与基层之间及各抹灰层之间必须粘结牢固, 石膏层应无脱层、 空鼓, 面层应无裂缝。D、 设计要求石膏层具有防水、 防潮功能时, 应采用防水砂浆。防水砂浆外加剂应按规定进行试配, 掺量应符合设计及产品使用说明的要求。 ( 2) 、 一般项目A、 粉刷石膏表面应光滑、 洁净、 颜色均匀、 无抹纹, 分格缝和灰线应平直方正、 清晰美观。B、 护角、 孔洞、 槽、 盒周围的刷石膏表面应边缘
7、整齐、 方正、 光滑; 设备管道、 暖气片等后面的抹灰表面应平整、 光滑。门窗框与墙体的缝隙应填塞饱满, 表面平整光滑。C、 石膏层得总厚度应符合设计要求。D、 立面分格缝的设置应符合设计要求, 宽度和深度应均匀, 表面应光滑, 棱角应整齐。E、 有排水要求的部位应做滴水线。滴水线应整齐顺直。内高外低。F、 粉刷石膏抹灰工程质量的允许偏差及检验方法项次项目允许偏差( mm) 检验方法1立面垂直度2用2m垂直检测尺检查2表面平整度2用2m靠尺几塞形尺检查3阴阳角方正2用直角检测尺检查4分格条( 缝) 直线度2拉5m线, 不足5m拉通线, 用钢直尺检查5墙裙、 勒脚上口直线度2拉5m线, 不足5m
8、拉通线, 用钢直尺检查审核人交底人接受交底人1、 本表由施工单位填写, 交底单位与接受交底单位各存一份。2、 当做分项工程施工技术交底时, 应填写”分项工程名称”栏, 其它技术交底可不填写。技 术 交 底 记 录表C2-1编 号工程名称X10R2-1#住宅楼等二十五项( 二标段) 交底日期 3月5日施工单位河北建设集团有限公司分项工程名称装饰装修交底提要结构顶棚、 墙面刮石膏交底内容: 7、 成品保护 (1)、 门窗框上残存的石膏应及时清理干净。铝合金门窗框装前粘贴保护膜, 嵌缝用中性砂浆及时清洁并用洁净的棉丝将框擦净。 ( 2) 、 室内刮石膏前宜在门框根部500-600mm高范围内, 钉铁
9、皮或木板保护, 防止施工中碰坏。 ( 3) 、 地面踢脚板、 墙裙及管道背后及时清扫干净, 暖气片背面事先刷好一遍罩面材料。 ( 4) 、 室内搬运物料要轻抬、 轻放, 及时清除场内杂物, 施工工具、 材料码放整齐, 避免撞坏和污染门窗、 墙面和护角。为避免破坏地面面层, 严禁在地面拌灰, 保护地面完好。 ( 5) 、 保护好墙面的预埋件, 通风箅子、 管线槽、 孔、 盒。电气、 水暖设备所预留的孔洞不要抹灰。 ( 6) 、 石膏层在凝结硬化期防止晒爆、 水冲、 撞击、 振动和受冻, 以保证抹灰层有足够的强度。8、 安全、 文明施工(1)、 从事各项施工的操作人员一律遵守本岗位安全职责, 特殊工种人员持证上岗。(2)、 进入施工现场必须佩戴按全帽, 严禁吸烟。(3)、 高空作业操作人员必须系好安全带, 确保安装时的安全操作, 外脚手架挂好安全网。(4)、 严禁高空坠落及物体打击。(5)、 施工时精力集中, 不得嬉戏大闹。夜间施工设置足够的照明。(6)、 控制环境污染, 确保空气质量达标。(7)、 施工现场的垃圾集中堆放, 及时清运。审核人交底人接受交底人1、 本表由施工单位填写, 交底单位与接受交底单位各存一份。2、 当做分项工程施工技术交底时, 应填写”分项工程名称”栏, 其它技术交底可不填写。
