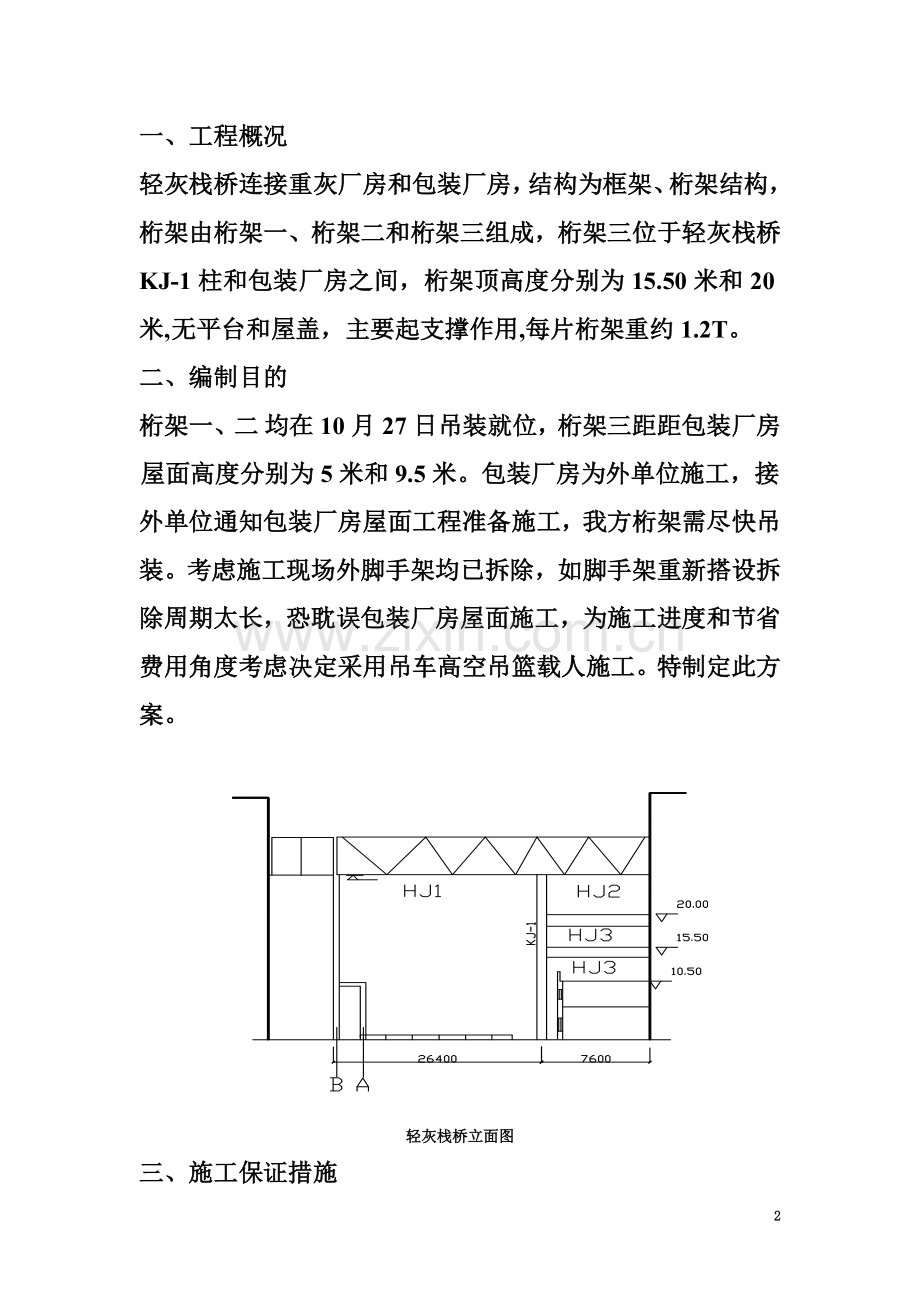

1、吊蓝载人施工方案一、工程概况轻灰栈桥连接重灰厂房和包装厂房,结构为框架、桁架结构,桁架由桁架一、桁架二和桁架三组成,桁架三位于轻灰栈桥KJ-1柱和包装厂房之间,桁架顶高度分别为15.50米和20米,无平台和屋盖,主要起支撑作用,每片桁架重约1.2T。二、编制目的桁架一、二均在10月27日吊装就位,桁架三距距包装厂房屋面高度分别为5米和9.5米。包装厂房为外单位施工,接外单位通知包装厂房屋面工程准备施工,我方桁架需尽快吊装。考虑施工现场外脚手架均已拆除,如脚手架重新搭设拆除周期太长,恐耽误包装厂房屋面施工,为施工进度和节省费用角度考虑决定采用吊车高空吊篮载人施工。特制定此方案。轻灰栈桥立面图三、
2、施工保证措施现场制作吊篮,用HPB335 22钢筋焊接,底部用4厚网纹钢板封闭。周边用15厚木模板围护采用吊车起吊吊篮人,完成连接处焊接施工。吊车吊吊篮载人施工作业简图 吊篮侧面图 吊篮平面图1、吊篮自重 G1=钢筋+钢板=269.2KG钢筋=(1.4*7*4+1.2*5*6)*2.98=224KG钢板=1.2*1.2*31.4=45.2KG2、吊篮一个人施工,考虑重量G2=100KG。G=G1+G2=369.2KG远小于25T钢丝绳容许拉力。二、连接吊篮用钢丝绳选择。连接吊篮用钢丝绳拟选用6*19、直径17mm,钢丝强度极限为1400KN/m的钢丝蝇做为连接吊篮与吊钩的起重绳。取不均衡系为a
3、=0.85,取安全系数K=10。钢丝绳的容许拉力式得Fg=aFg/K=0.85*151.5/10=12.88KN因现场用4根钢丝绳故12.88KN*4远大于其所拉重物重量,故钢丝绳牢固,满足要求。三、连接吊篮用卡环计算。拟用型号为1.2卡环,卡环销子直径为18.5mm,查表得此卡环的使用负荷为12250N,12250N*4=49000N远大于所拉重物重量,满足要求。四、被吊物内力计算查表得22钢筋允许拉力为17150NF远大于起吊物重量。五、桁架吊装计算(见已审批轻灰栈桥和包装栈桥II钢结构制作安装施工方案)六、综合以上各点可以确定现场所制作吊篮和所选用吊装机具安全性能远大于被吊物指标,吊装安
4、全性能可以保证。四、施工安全预控措施。一、吊装安全事项1、上吊篮操作人员高空作业,必须正确使用安全带。在已吊装完成桁架上设救命绳,将施工作业人员捆绑牢固,确保双保险。2、雨雪大风等恶劣天气严禁施工。3、地面操作人员必须戴安全帽,现场设专人监护。4、高处作业人员工具、零配件随身携带工具袋,不可随意乱丢。5、构件安装后,必须检查连接质量,检查合格,才可松钩。6、对于其它作业施工者在危险区域时应使用差速器和防坠绳、防坠器。7、施工现场必须设备指挥人员。8、指挥人员采用对讲机和口哨指挥吊装作业,对讲机必须设定专用频道。起重工站在使操作人员能看清指挥信号的安全位置上。9、在开始起吊时,应先用微动信号指挥
5、,吊篮距离地面1020并稳定后,再用正常速度指挥。10、在操作人员进入吊篮后,确认绑挂无误后,方可由指挥人员负责指挥起吊。二、使用钢丝绳吊装注意事项1、钢丝绳应防止打结或扭曲。2、钢丝绳在机械运动中不得与其他物体或相互间发生摩擦。3、钢丝绳严禁与任何带电体接触。三、起重作业事项。1、起重工作区域内无关人员不得逗留或通过,并设置吊装禁区。2、操作未完成,指挥人员和负责人员均不得离开工作岗位。3、起吊前把起重工具做全面认真的检查:钢丝绳、倒链、卡扣等。4、起吊前应检验吊篮牢固性,可在吊篮内装入大于人体重量3倍以上重物试吊,试吊无误后方可进行吊装做业。5、吊装过程应向业主申请占道手续,禁止人员车辆通行。6、施工现场必须准备应急车辆,发生意外立即就近送往医院或拔打急救电话。五、安全保证体系: 作业班组安全员 郭金星施工队长 雷普风施工负责人 刘 伟6
