收藏 分销(赏)

建筑施工之施工项目生产要素管理.doc

上传人:快乐****生活 文档编号:4418854 上传时间:2024-09-19 格式:DOC 页数:31 大小:215KB
下载 相关 举报
建筑施工之施工项目生产要素管理.doc_第1页
第1页 / 共31页
建筑施工之施工项目生产要素管理.doc_第2页
第2页 / 共31页
建筑施工之施工项目生产要素管理.doc_第3页
第3页 / 共31页
建筑施工之施工项目生产要素管理.doc_第4页
第4页 / 共31页
建筑施工之施工项目生产要素管理.doc_第5页
第5页 / 共31页
点击查看更多>>
资源描述

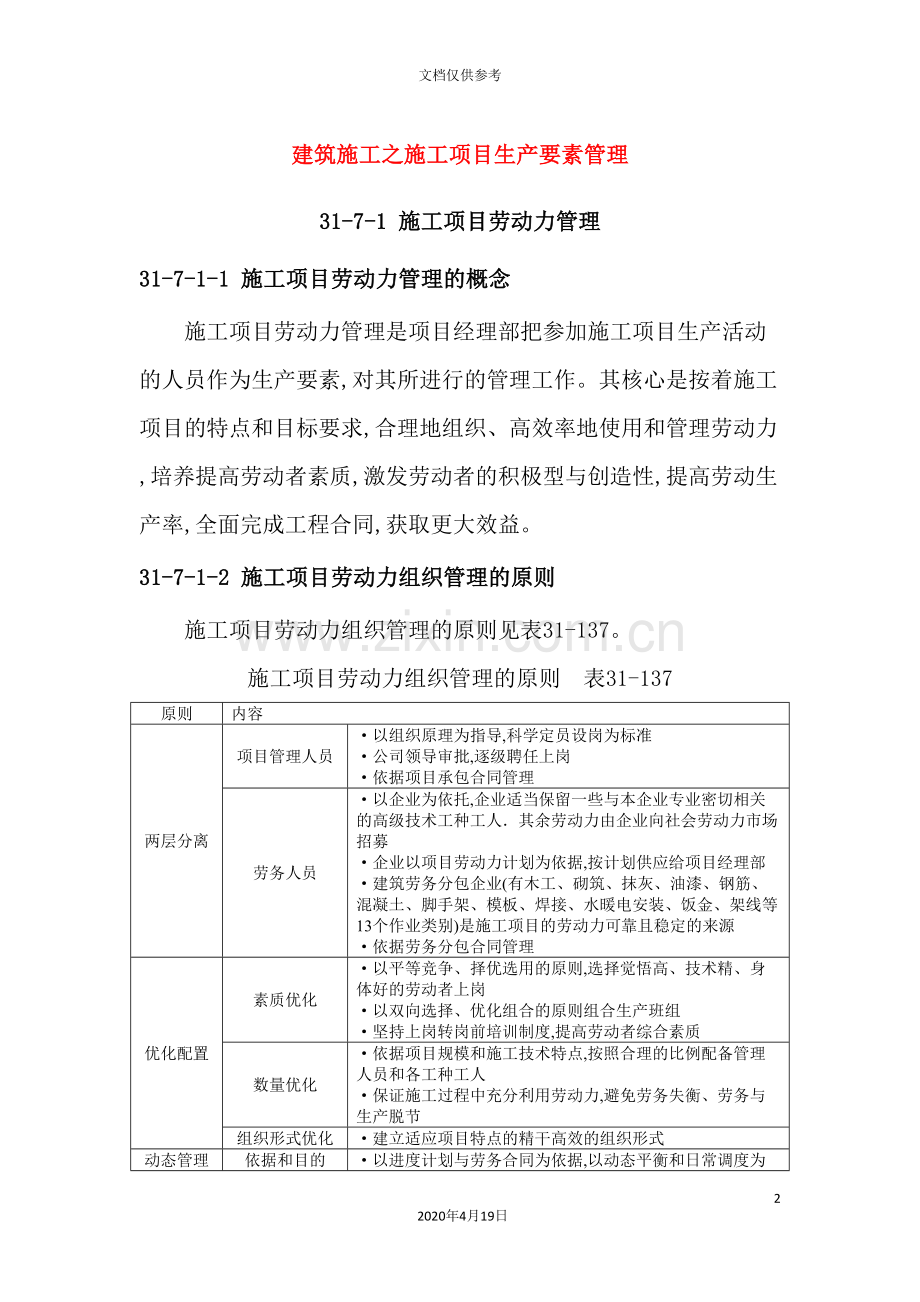

1、建筑施工之施工项目生产要素管理312020年4月19日文档仅供参考建筑施工之施工项目生产要素管理31-7-1 施工项目劳动力管理31-7-1-1 施工项目劳动力管理的概念施工项目劳动力管理是项目经理部把参加施工项目生产活动的人员作为生产要素,对其所进行的管理工作。其核心是按着施工项目的特点和目标要求,合理地组织、高效率地使用和管理劳动力,培养提高劳动者素质,激发劳动者的积极型与创造性,提高劳动生产率,全面完成工程合同,获取更大效益。31-7-1-2 施工项目劳动力组织管理的原则施工项目劳动力组织管理的原则见表31-137。施工项目劳动力组织管理的原则 表31-137原则内容两层分离项目管理人员

2、以组织原理为指导,科学定员设岗为标准公司领导审批,逐级聘任上岗依据项目承包合同管理劳务人员以企业为依托,企业适当保留一些与本企业专业密切相关的高级技术工种工人其余劳动力由企业向社会劳动力市场招募企业以项目劳动力计划为依据,按计划供应给项目经理部建筑劳务分包企业(有木工、砌筑、抹灰、油漆、钢筋、混凝土、脚手架、模板、焊接、水暖电安装、饭金、架线等13个作业类别)是施工项目的劳动力可靠且稳定的来源依据劳务分包合同管理优化配置素质优化以平等竞争、择优选用的原则,选择觉悟高、技术精、身体好的劳动者上岗以双向选择、优化组合的原则组合生产班组坚持上岗转岗前培训制度,提高劳动者综合素质数量优化依据项目规模和

3、施工技术特点,按照合理的比例配备管理人员和各工种工人保证施工过程中充分利用劳动力,避免劳务失衡、劳务与生产脱节组织形式优化建立适应项目特点的精干高效的组织形式动态管理依据和目的以进度计划与劳务合同为依据,以动态平衡和日常调度为手段,允许劳动力合理流动以达到劳动力优化组合以及充分调动作业人员劳动积极性为目的管理的方法项目经理部向公司劳务管理部门申请派遣劳务人员的数量、工种、技术能力等要求,并签订劳务合同项目经理部向参加施工的劳务人员下达施工任务单或承包任务书,并对其作业质量和效率进行检查考核项目经理部应对参加施工的劳务人员进行教育培训和思想管理根据施工生产任务和施工条件的变化,对劳动力进行跟踪平

4、衡、协调,进行劳动力补充或减员,及时解决劳动力配合中的矛盾在项目施工的劳务平衡协调过程中,按合同与企业劳务部门保持信息沟通,人员使用和管理的协调按合同支付劳务报酬,解除劳务合同后,将人员遣归企业内部劳务市场31-7-1-3 施工项目劳动力组织管理的内容施工项目劳动力组织管理的内容见表31-138。施工项目劳动组织管理的内容 表31-138管理方式内容对外包、分包劳务的管理认真签订和执行合同,并纳入整个施工项目管理控制系统,及时发现并协商解决问题,保证项目总体目标实现对其保留一定的直接管理权,对违纪不适宜工作的工人,项目管理部门拥有辞退权,对贡献突出者有特别奖励权间接影响劳务单位对劳务的组织管理

5、工作,如工资奖励制度、劳务调配等对劳务人员进行上岗前培训并全面进行项目目标和技术交底工作由项目管理部门直接组织的管理严格项目内部经济责任制的执行,按内部合同进行管理实施先进的劳动定额、定员,提高管理水平组织与开展社会主义劳动竞赛,调动职工的积极性和创造性严格职工的培训、考核、奖惩加强劳动保护和安全卫生工作,改进劳动条件,保证职工健康与安全生产抓好班组管理,加强劳动纪律与企业劳务管理部门共同管理企业劳务管理部门与项目经理部经过签订劳务承包合同承包劳务,派遣作业队完成承包任务合同中应明确作业任务及应提供的计划工日数和劳动力人数、施工进度要求及劳务进退场时间、双方的管理责任、劳务费计取及结算方式、奖

6、励与罚款等企业劳务部门的管理责任是:包任务量完成,包进度、质量、安全、节约、文明施工和劳务费用项目经理部的管理责任是:在作业队进场后,保证施工任务饱满和生产的连续性、均衡性;保物资供应、机械配套;保各项质量、安全防护措施落实;保及时供应技术资料;保文明施工所需的一切费用及设施企业劳务管理部门向作业队下达劳务承包责任状承包责任状根据已签订的承包合同建立,其内容主要有: 作业队承包的任务及计划安排 对作业队施工进度、质量、安全、节约、协作和文明施工的要求 对作业队的考核标准、应得的报酬及上缴任务 对作业队的奖罚规定31-7-1-4 劳动定额与定员1劳动定额劳动定额是指在正常生产条件下,为完成单位产

7、品(或工作)所规定的劳动消耗的数量标准。其表现形式有两种:时间定额和产量定额。时间定额指完成合格产品所必须的时间。产量定额指单位时间内应完成合格产品的数量。二者在数值上互为倒数。(1)劳动定额的作用劳动定额是劳动效率的标准,是劳动管理的基础,其主要作用是:1)劳动定额是编制施工项目劳动计划、作业计划、工资计划等各项计划的依据;2)劳动定额是项目经理部合理定编、定岗、定员及科学地组织生产劳动推行经济责任制的依据;3)劳动定额是衡量考评工人劳动效率的标准,是按劳分配的依据;4)劳动定额是施工项目实施成本控制和经济核算的基础。(2)劳动定额水平劳动定额水平必须先进合理。在正常生产条件下,定额应控制在

8、多数工人经过努力能够完成,少数先进工人能够超过的水平上。定额要从实际出发,充分考虑到达到定额的实际可能性,同时还要注意保持不同工种定额水平之间的平衡。2劳动定员劳动定员是指根据施工项目的规模和技术特点,为保证施工的顺利进行,在一定时期内(或施工阶段内)项目必须配备的各类人员的数量和比例。(1)劳动定员的作用1)劳动定员是建立各种经济责任制的前提。2)劳动定员是组织均衡生产,合理用人,实施动态管理的依据。3)劳动定员是提高劳动生产率的重要措施之一。(2)劳动定员方法1)按劳动定额定员,适用于有劳动定额的工作,计算公式是:某工种的定员人数=某工种计划工程量该工种工人产量定额计划出勤工日利用率2)按

9、施工机械设备定员,适用于如车辆及施工机械的司机、装卸工人、机床工人等的定员。计算公式为:某机械设备定员人数=必须的机械设备台数每台设备工作班次工人看管定额计划出勤工日利用率3)按比例定员。按某类人员占工人总数或与其它类人员之间的合理的比例关系确定人数。如:普通工人可按与技术工人比例定员。4)按岗位定员。按工作岗位数确定必要的定员人数。如维修工、门卫、消防人员等。5)按组织机构职责分工定员,适用于工程技术人员、管理人员的定员。31-7-2 施工项目材料管理31-7-2-1 施工项目材料管理概述1施工项目材料管理的概念施工项目材料管理是项目经理部为顺利完成工程项目施工任务,合理使用和节约材料,努力

10、降低材料成本,所进行的材料计划、订货采购、运输、库存保管、供应、加工、使用、回收等一系列的组织和管理工作。2施工项目材料采购供应施工项目材料的采购权主要集中在法人层次上,即一般由企业建立统一的材料机构,对外面向社会建材市场,对内建立企业内部材料市场,对各施工项目所需要的主要材料、大宗材料实行统一计划、统一采购、统一供应、统一调度和统一核算,在企业范围内进行动态配置和平衡协调。因而对于项目经理部来讲,施工项目所需材料主要来自企业内部建材市场。其中:(1)施工项目所需主要材料、大宗材料(A类材料),以签订买卖合同的方式,由公司材料机构供应;(2)工程所需的周转材料、大型工具等向企业材料机构租赁;(

11、3)小型及随手工具采取支付费用方式,由施工班组在企业内部材料市场上自行采购;(4)经承包人授权,由项目经理部负责采购企业供应计划以外的材料、特殊材料和零星材料(B类、C类材料)等。这些材料的品种应在中有约定。项目经理部应编制采购计划,报企业材料主管部门批准后,按计划采购。(5)远离企业本部的项目经理部可在法定代表人的授权下就地采购。3施工项目材料管理的任务(1)项目经理部及时向企业材料机构提交各种材料计划,并签订相应的材料合同,实施材料的计划管理。(2)加强现场材料的验收、储存保管;建立材料领发、退料登记制度;监督材料的使用,实施材料定额消耗管理。(3)大力探索节约材料、研究代用材料、降低材料

12、成本的新技术、新途径和先进科学方法,如采用ABC分类法、库存技术方法、价值分析等。(4)建立施工项目材料管理岗位责任制。施工项目经理是材料管理的全面领导责任者;施工项目经理部主管材料人员是施工现场材料管理直接责任者;班组料具员在主管材料员业务指导下,协助班组长组织和监督本班组合理领、用、退料。31-7-2-2 施工项目材料计划管理1施工项目材料计划的编制依据项目经理部编制的主要材料计划的编制依据和内容见表31-139。项目经理部编制的主要的材料计划 表31-139材料计划编制依据和内容施工项目主要材料需要量计划项目开工前,向公司材料机构提出一次性材料计划,包括总计划、年计划依据施工图纸、预算,

13、并考虑施工现场材料管理水平和节约措施编制材料需要量以单位工程为对象,编制各种材料需要量计划,而后归集汇总整个项目的各种材料需要量该计划作为企业材料机构采购、供应的依据主要材料月(季)需要量计划在项目施工中,项目经理部应向企业材料机构提出主要材料月(季)需要量计划应依据工程施工进度编制计划,还应随着工程变更情况和调整后的施工预算及时调整计划该计划内容主要包括各种材料的库存量、需要量、储备量等数据,并编制材料平衡表该计划作为企业材料机构动态供应材料的依据构配件加工订货计划在构件制品加工周期允许时间内提出加工订货计划依据施工图纸和施工进度编制作为企业材料机构组织加工和向现场送货的依据报材料供应部门作

14、为及时送料的依据施工设施用料计划按使用期提前向供应部门提出施工设施用料计划依据施工平面图对现场设施的设计编制报材料供应部门作为及时送料的依据周转材料,工具租赁计划按使用期,提前向租赁站提出租赁计划要求按品种、规格、数量、需用时间和进度编制依据施工组织设计编制作为租赁站送货到现场的依据主要材料节约计划根据企业下达的材料节约率指标编制要求落实到各有关的分部分项工程施工的技术组织措施中作为向施工班组领发料限额及考核的依据2施工项目材料计划的编制(1)施工项目材料需要量计划编制以单位工程为对象归集各种材料的需要量。即在编制的单位工程预算的基础上,按分部分项工程计算出各种材料的消耗数量,然后在单位工程范

15、围内,按材料种类、规格分别汇总,得出单位工程各种材料的定额消耗量。在此基础上考虑施工现场材料管理水平及节约措施即可编制出施工项目材料需要量计划。(2)施工项目月(季、半年、年)度材料计划编制主要内容是:计算各种材料的需要量、储备量,经过综合平衡确定材料申请、采购量等。1)各种材料需要量确定的依据是:计划期生产任务;技术组织措施和设备维修计划;上期材料计划执行情况分析资料;材料消耗定额等。其计算方法是:直接计算法。其计算公式如下:某种材料需要量(计划工程量材料消耗定额)2)各种材料库存量、储备量的确定计划期初库存量编制计划时实际库存量期初前的预计到货量期初前的预计消耗量计划期末储备量(0.50.

16、75)经常储备量保险储备量经常储备量即经济库存量,保险储备量即安全库存量,详见31-7-2-4库存管理方法。当材料生产或运输受季节影响时,需考虑季节性储备。其计算公式如下:季节性储备量季节储备天数平均日消耗量3)编制材料综合平衡表(表31-140)提出计划期材料进货量,即申请量和市场采购量。材料平衡表 表31-140材料名称计量单位上期实际消耗量计划期备注需要量储备量进货量期末储备量期初库存量期内不合用数量尚可利用资源合计其中申请量市场采购量材料申请采购量材料需要量计划期末储备量(计划期初库存量计划期内不合用数量)企业内可利用资源计划期内不合用数量是考虑库存量中,由于材料、规格、型号不符合计划

17、期任务要求扣除的数量。尚可利用资源是指积压呆滞材料的加工改制、废旧材料的利用、工业废渣的综合利用,以及采取技术措施可节约的材料等。在材料平衡表的基础上,分别编制材料申请计划和市场采购计划。3材料计划的组织实施(1)做好材料的申请、订货采购工作,使所需全部材料从品种、规格、数量、质量和供应时间上都能按计划得到落实,不留缺口。(2)做好计划执行过程中的检查工作,发现问题,找出薄弱环节,及时采取措施,保证计划的实现。(3)加强日常的材料平衡工作。31-7-2-3 施工项目现场材料管理施工项目现场材料管理的内容见表31-141。施工项目现场材料管理的内容 表31-141材料管理环节内容材料消耗定额应以

18、材料施工定额为基础,向基层施工队、班组发放材料,进行材料核算要经常考核和分析材料消耗定额的执行情况,着重于定额与实际用料的差异,非工艺损耗的构 成等,及时反映定额达到的水平和节约用料的先进经验,不断提高定额管理水平应根据实际执行情况积累和提供修订和补充材料定额的数据材料进场验收根据现场平面布置图,认真做好材料的堆放和临时仓库的搭设,要求做到有利于材料的进出和存放,方便施工、避免和减少场内二次搬运在材料进场时,根据进料计划、送料凭证、质量保证书或材质证明(包括厂名、品种、出厂日期、出厂编号、试验数据等)和产品合格证,进行数据验收和质量确认,做好验收记录,办理验收手续材料的质量验收工作,要按质量验

19、收规范和计量检测规定进行,严格执行验品种、验型号、验质量、验数量、验证件制度要求复检的材料要由取样送检证明报告;新材料未经试验鉴定,不得用于工程中;现场配制的材料应经试配,使用前应经认证材料的计量设备必须经具有资格的机构定期检验,确保计量所需要的精确度,不合格的检验设备不允许使用对不符合计划要求或质量不合格的材料,应更换、退货或让步接收(降级使用),严禁使用不合格的材料材料储存保管进库的材料须验收后入库,按型号、品种分区堆放,并编号、标识,建立台账材料仓库或现场堆放的材料必须有必要的防火、防雨、防潮、防盗、防风、防变质、防损坏等措施易燃易爆、有毒等危险品材料,应专门存放,专人负责保管,并有严格

20、的安全措施有保质期的材料应做好标识,定期检查,防止过期现场材料要按平面布置图定位放置,有保管措施,符合堆放保管制度对材料要做到日清、月结、定期盘点、账物相符材料领发严格限额领发料制度坚持节约预扣,余料退库。收发料具要及时人账上卡,手续齐全施工设施用料,以设施用料计划进行总控制,实行限额发料超限额用料时,须事先办理手续,填限额领料单,注明超耗原因,经批准后,方可领发材料建立领发料台账,记录领发状况和节超状况材料使用监督组织原材料集中加工,扩大成品供应。要求根据现场条件,将混凝土、钢筋、木材、石灰、玻璃、油漆、砂、石等不同程度地集中加工处理坚持按分部工程或按层数分阶段进行材料使用分析和核算。以便及

21、时发现问题,防止材料超用现场材料管理责任者应对现场材料使用进行分工监督、检查是否认真执行领发料手续,记录好材料使用台账是否按施工场地平面图堆料,按要求的防护措施保护材料是否按规定进行用料交底和工序交接是否严格执行材料配合比,合理用料是否做到工完场清,要求”谁做谁清,随做随清,操作环境清,工完场地清”每次检查都要做到情况有记录,原因有分析,明确责任,及时处理材料回收回收和利用废旧材料,要求实行交旧(废)领新、包装回收、修旧利废施工班组必须回收余料,及时办理退料手续,在领料单中登记扣除余料要造表上报,按供应部门的安排办理调拨和退料设施用料、包装物及容器等,在使用周期结束后组织回收建立回收台账,记录

22、节约或超领记录,处理好经济关系周转材料现场管理按工程量、施工方案编报需用计划各种周转材料均应按规格分别整齐码放,垛间留有通道露天堆放的周转材料应有规定限制高度,并有防水等防护措施零配件要装入容器保管,按合同发放,按退库验收标准回收、作好记录建立保管使用维修制度周转材料需报废时,应按规定进行报废处理31-7-2-4 库存管理方法1ABC分类法这是根据库存材料的占用资金大小和品种数量之间的关系,把材料分为ABC三类(见表31-142),找出重点管理材料的一种方法。材料ABC分类表 表31-142材料分类品种数占全部品种数()资金额占资金总额()A类5107075B类20252025C类607051

23、0合计100100A类材料占用资金比重大,是重点管理的材料,要按品种计算经济库存量和安全库存量,并对库存量随时进行严格盘点,以便采取相应措施。对B类材料,可按大类控制其库存;对C类材料,可采用简化的方法管理,如定期检查库存,组织在一起订货运输等。2定量订购法是指当材料库存量内最高库存(经济库存量安全库存量)消耗到最低库存(安全库存量)之前的某一预定的库存量水平即订购点时,就按一定批量(即经济订购批量又称经济库存量)订购补充控制库存的一种方法。如图31-73所示。图31-73 定量订购示意图订购点的计算公式如下:订购点平均日需要量最大订购时间安全库存量式中:订购时间是指从开始订购到验收入库为止的

24、时间。有的材料还包括加工准备时间。安全库存量是为了防止缺货的风险而建立的库存,一般按下式确定:安全库存量平均日需要量平均误期天数平均误期天数一般根据历史统计资料加权计算后,再结合计划期到货误期的可能性确定。经济订购批量(即经济库存量)是指某种材料订购费用和仓库保管费用之和为最低时的订购批量,其计算公式如下:经济订购批量 2年需要量每次订购费用材料单价仓库保管费率式中:订购费用是指每次订购材料运抵仓库之前的一切费用。主要包括采购人员工资、旅差费、采购手续费、检验费等。仓库保管费率是指仓库保管费用占平均库存费的百分率。仓库保管费包括材料在库或在场所需的一切费用。主要指该批材料占用流动资金的利息、占

25、用仓库的费用(折旧、修理费等)、库存期间的损耗以及防护费和保险费等。3定期订购法是事先确定好订购周期,如每季、每月或每旬订购一次,到达订货日期就组织订货,这种方法订购周期相等,但每次订购数量不一定,见图31-74。图31-74 定期订购示意图订购周期的确定,一般先用材料的年需要量除以经济库存量求得订购次数,然后以365天除以订购次数可得。每次订购数量是根据在下次到货前所需材料的数量减去订货时的实际库存量而定。其计算公式如下:订购数量(订购天数供应间隔天数)平均日需要量安全库存量实际库存量式中:供应间隔天数是指相邻两次到货之间的间隔天数。31-7-3 施工项目机械设备管理31-7-3-1 施工项

26、目机械设备管理概述1施工项目机械设备管理的概念施工项目机械设备管理是指项目经理部针对所承担的施工项目,运用科学方法优化选择和配备施工机械设备,并在生产过程中合理使用,进行维修保养等各项管理工作。2施工项目机械设备的管理的权限企业机械设备管理部门统一管理项目经理部使用的机械设备。远离企业本部的项目经理部(事业部式或工作队式),可由企业法定代表人授权,就地解决机械设备来源。项目经理部的主要任务是编制机械设备使用计划,报企业审批。负责对进入现场的机械设备(机械施工分包人的机械设备除外)做好使用中的管理、维护和保养。3施工项目机械设备的供应渠道1)企业机械设备管理部门从企业自有机械设备中调配;2)企业

27、机械设备管理部门从市场上租赁项目所需的机械设备;3)企业为施工项目专门购置机械设备,提供给项目经理部使用;4)将机械施工任务分包给专业队伍。31-7-3-2 施工项目机械设备的选择1施工项目机械设备选择的依据和原则施工项目的组织管理工作以及施工活动都是一次性的,因为项目施工服务的机械设备也主要是在公司内部的机械设备租赁市场上去选择租赁,其选择的依据是:施工项目的施工条件、工程特点、工程量多少及工期要求等。选择的原则主要是:要适用于项目施工的要求、使用安全可靠、技术先进、经济合理。2施工项目机械设备选择的方法(1)综合评分法当有多台同类机械设备可供选择时,能够综合考虑它们的技术特性,经过对每种特

28、性分级打分的方法比较其优劣。如表31-143中所列甲、乙、丙3台机械,在用综合评分法综合考虑了13项特性之后,选择得总分最高的甲机用于施工。综合评分法 表31-143序号特性等级标准分甲机乙机丙机1工作效率ABC1086101082工作质量ABC10868883使用费和维修费ABC108681064能源耗费量ABC8646665占用人员ABC8646446安全性ABC8648667稳定性ABC8646688服务项目多少ABC8646489完好性ABC86486610维修难易ABC86446611安、拆、用难易和灵活性ABC64264212对气候适应性ABC64242213对环境影响ABC642

29、444总计分数847674(2)单位工程量成本比较法机械设备使用的成本费用分为可变费用和固定费用两大类。可变费用又称操作费,它随着机械的工作时间变化,如操作人员的工资、燃料动力费、小修理费、直接材料费等。固定费用是按一定施工期限分摊的费用,如折旧费、大修理费、机械管理费、投资应付利息、固定资产占用费等,租入机械的固定费用是要按期交纳的租金。在多台机械可供选用时,可优先选择单位工程量成本费用较低的机械。单位工程量成本的计算公式是:C(R+Px)/Qx式中 C单位工程量成本;R一定期间固定费用;P单位时间变动费用;Q单位作业时间产量;x实际作业时间(机械使用时间)。(3)界限时间比较法界限时间(X

30、0)是指两台机械设备的单位工程量成本相同时的时间。由方法(2)的计算公式可知单位工程量成本C是机械作业时间X的函数,当A、B两台机械的单位工程量成本相同,即CaCb时,则有关系式:(RaPaX0)/QaX0(RbPbX0)/QbX0解得界限时间X0的计算公式:X0(RaQa-RaQb)/(PaQb-PbQa)当A、B两机单位作业时间产量相同,即QaQb时,上式可简化为:X0(Rb-Ra)/(Pa-Pb)上面公式可用图31-75表示。图31-75界限时间比较法(a)单位作业时间产量相同时,Qa=Qb;(b)单位作业时间产量不同时,QaQb由图33-75(a)能够看出,当Qa=Qb时,应按总费用多

31、少,选择机械。由于项目已定,两台机械需要的使用时间X是相同的,即需要使用时间(x)应完成工程量单位时间产量xaxb当xx0时,选择B机械;xx0时,选择A机械。由图31-75(b)能够看出,当QaQb时,这时两台机械的需要使用时间不同,xaxb。在都能满足项目施工进度要求的条件下,需要使用时间x,应根据单位工程量成本较低者,选择机械。项目进度要求确定,当xx0时选择B机械;xx0时选择A机械。(4)折算费用法(等值成本法)当施工项目的施工期限长,某机械需要长期使用,项目经理部决策购置机械时,可考虑机械的原值、年使用费、残值和复利利息,用折算费用法计算,在预计机械使用的期间,按月或年摊入成本的折

32、算费用,选择较低者购买。计算公式是:年折算费用(原值残值)资金回收系数十残值利率年度机械使用费其中 资金回收系数i(1+i)n(1i)n1式中 i复利率;n计利期。31-7-3-3 施工项目机械设备的合理使用施工项目机械设备的合理使用的有关内容见表31-144。施工项目机械设备的使用 表31-144内容机械使用责任制实行人机固定,要求操作人员必须遵守安全操作规程,积极为施工服务提高机械施工质量,降低消耗,将机械的使用效益与个人经济利益联系起来爱护机械设备,管好原机零部件、附属设备和随机工具执行保养规程认真执行交接班制度,填好运转记录实行操作证制度对操作人员,进行培训、考试,确认合格者发给操作证

33、,持证上岗实行岗位责任制严格执行技术规定遵守技术试验规定凡进入施工现场施工的机械设备,必须测定其技术性能、工作性能和安全性能,确认合格后才能验收、投产使用遵守走合期的使用规定,防止机件早期磨损、延长机械使用寿命和修理周期遵守寒冷地区冬季使用机械设备的规定合理组织机械施工根据需要和实际可能,经济合理的配备机械设备安排好机械施工计划,充分考虑机械设备的维修时间,合理组织实施、调配组织机械设备流水施工和综合利用,提高单机效率为施工机械创造良好的现场环境,如交通、照明设施,施工平面布置要适合机械作业要求加强机械设备安全作业,作业前须向操作人员进行安全操作交底,严禁违章作业和机械带病作业实行单机或机组核

34、算以定额为基础,确定单机或机组生产率、消耗费用和保修费用加强班组核算,按标准进行考核和奖惩建立机械设备档案包括原始技术文件,交接、运转和维修记录,事故分析和技术改造资料等培养机务队伍举办训练班、进行岗位练兵,有计划、有步骤地培养提高机械设备管理人员的技术业务能力和操作保修技能31-7-3-4 施工项目机械设备的保养与维修施工项目机械设备的保养与维修的有关内容见表31-145。施工项目机械设备的保养与修理 表31-145项目内容例行保养是由操作人员每日(班)工作前、工作中和工作后进行的保养,又称日常保养主要内容:保持机械清洁,检查运转状态,紧固易松脱的螺栓,调整各部位不正常的行程和间隙,按规定进

35、行润滑,采取措施防止机械腐蚀定期保养当机械设备运转到规定的保养定额工时时,停机进行的保养,又称强制保养,一般分为四级一级保养由操作者负责,二、三、四级保养由专业保养工(修理工)负责修理修理包括零星小修、中修和大修零星小修是临时安排的修理,一般和保养相结合,不列入修理计划,由项目经理部负责 其目的是:消除操作人员无力排除的机械设备突然发生故障、个别零件损坏或一般事故性损坏,及时进行维修、更换、修复大修和中修列入修理计划,并由企业负责按机械预检修计划对施工机械进行检修 大修是对机械设备进行全面的解体检查修理,保证各零部件质量和配合要求,使其达到良好的技术 状态,恢复可靠性和精度等工作性能,以延长机

36、械的使用寿命 中修是对不能继续使用的部分总成进行大修,使整机状况达到平衡,以延长机械设备的大修间隔 中修是在大修间隔期间对少数总成进行的一次平衡修理,对其它不进行大修的总成只执行检查保养31-7-4 施工项目技术管理31-7-4-1 施工项目技术管理概述1施工项目技术管理概念施工项目技术管理是项目经理部在项目施工的过程中,对各项技术活动过程和技术工作的各种要素进行科学管理的总称。2施工项目技术管理工作内容施工项目技术管理工作主要包括:技术管理基础工作;施工技术准备工作;施工过程技术工作;技术开发工作;技术经济分析与评价等内容详见图31-76。图31-76 施工项目技术管理工作内容3项目经理部的

37、技术工作要求(1)项目经理部在接到工程图纸后,按过程控制程序文件要求进行内部审查,并汇总意见。(2)项目技术负责人应参与发包人组织的图纸会审,提出设计变更意见,进行一次性设计变更洽商。(3)在施工过程中,如发现设计图纸上中存在问题,或因施工条件变化必须补充设计,或需要材料代用,可向设计人提出工程变更洽商书面资料。工程变更应由项目技术负责人签字。(4)编制施工方案。(5)技术交底必须贯彻施工验收规范、技术规程、工艺标准、质量验收标准等要求。书面资料应由签发人和审核人签字,使用后归入技术资料档案。(6)项目经理部应将分包人的技术管理纳入技术管理体系,并对其施工方案的制定、技术交底、施工试验、材料试

38、验、分项工程检验和隐检、竣工验收等进行系统的过程控制。(7)对后续工序质量有决定作用的测量与放线、模板、翻样、预制构件吊装、设备基础、各种基层、预留孔、预埋件、施工缝等应进行施工预检,并做好记录。(8)各类隐蔽工程应进行隐检,做好隐检记录,办理隐检手续,参与各方责任人应确认、签字。(9)项目经理部应按项目管理实施规划和企业的技术措施纲要实施技术措施计划。(10)项目经理部应设技术资料管理人员,做好技术资料的搜集、整理和归档工作,并建立技术资料台账。31-7-4-2 施工项目技术管理基础工作(1)建立技术管理工作体系首先,项目经理部必须在企业总工程师和技术管理部门的指导参与下,建立以项目技术负责

39、人为首的技术业务统一领导和分级管理的技术管理工作体系,并配备相应的职能人员。一般应根据项目规模设项目技术负责人:项目总工程师、主任工程师、工程师或技术员,其下设技术部门、工长和班组长,然后按技术职责和业务范围建立各级技术人员的责任制,明确技术管理岗位与职责、建立各项技术管理制度。(2)建立健全施工项目技术管理制度项目经理部的技术管理应执行国家技术政策和企业的技术管理制度,同时,项目经理部根据需要可自行制定特殊的技术管理制度,并报企业总工程师批准。施工项目的主要技术管理制度有:技术责任制度、图纸会审制度、施工组织设计管理制度、技术交底制度、材料设备检验制度、工程质量检查验收制度、技术组织措施计划

40、制度、工程施工技术资料管理制度以及工程测量、计量管理办法、环境保护管理办法、工程质量奖罚办法、技术革新和合理化建议管理办法等。建立健全施工项目技术管理的各项制度,首先是要求各项制度互相配套协调、形成系统,既互不矛盾,也不留漏洞,还要有针对性和可操作性;其次是要求项目经理部所属各单位、各部门和人员,在施工活动中,都必须遵照所制定的有关技术管理制度中的规定和程序安排工作和生产,保证施工生产安全顺利地进行。(3)技术责任制项目经理部的各级技术人员都应根据项目技术管理责任制度完成业务工作,履行职责。其中项目技术负责人的主要职责有:1)主持项目的技术管理。2)主持制定项目技术管理工作计划。3)组织有关人

41、员熟悉与审查图纸,主持编制项目管理实施规划的施工方案并组织落实。4)负责技术交底。5)组织做好测量及其核定。6)指导质量检验和试验。7)审定技术措施计划并组织实施。8)参加工程验收,处理质量事故。9)组织各项技术资料的签证、收集、整理和归档。10)领导技术学习,交流技术经验。11)组织专家进行技术攻关。31-7-4-3 施工项目技术管理主要工作(表31-146)施工项目技术管理的主要工作 表31-146主要技术工作摘要图纸会审会审图纸有建设单位或其委托的监理单位、设计单位和施工单位三方代表参加由监理单位(或建设单位)主持,先由设计单位介绍设计意图和图纸、设计特点、对施工的要求。然后,由施工单位

42、提出图纸中存在的问题和对设计单位的要求,经过三方讨论与协商,解决存在的问题,写出会议纪要,交给设计人员,设计人员将纪要中提出的问题经过书面的形式进行解释或提交设计变更通知书图纸审查的内容包括:(1)是否是无证设计或越级设计,图纸是否经设计单位正式签署(2)地质勘探资料是否齐全(3)设计图纸与说明是否齐全(4)设计地震烈度是否符合当地要求(5)几个单位共同设计的,相互之间有无矛盾;专业之间,平、立、剖面图之间是否有矛盾;标高是否有遗漏(6)总平面与施工图的几何尺寸、平面位置、标高等是否一致(7)防火要求是否满足(8)建筑结构与各专业图纸本身是否有差错及矛盾;结构图与建筑图的平面尺寸及标高是否一致

43、;建筑图与结构图的表示方法是否清楚,是否符合制图标准;预埋件是否表示清楚;是否有钢筋明细表,用筋锚固长度与抗震要求等(9)施工图中所列各种标准图册施工单位是否具备,如无,如何取得(10)建筑材料来源是否有保证(11)地基处理方法是否合理。建筑与结构构造是否存在不能施工、不便于施工,容易导致质量、安全或经费等方面的问题(12)工艺管道、电气线路、运输道路与建筑物之间有无矛盾,管线之间的关系是否合理(13)施工安全是否有保证(14)图纸是否符合监理规划中提出的设计目标施工组织设计见34施工组织设计技术交底技术交底必须满足施工规范、规程、工艺标准、质量验收标准和建设单位的合理要求整个工程施工、各分部

44、分项工程、特殊和隐蔽工程、易发生质量事故与工伤事故的工程部位 均须认真作技术交底技术交底必须以书面形式进行,经过检查与审核,有签发人、审核人、接受人的签字所有的技术交底资料,都要列入工程技术档案由设计单位的设计人员向施工项目技术负责人交底的内容:(1)设计文件依据:上级批文、规划准备条件、人防要求、建设单位的具体要求及合同(2)建设项目所处规划位置、地形、地貌、气象、水文地质、工程地质、地震烈度(3)施工图设计依据:包括初步设计文件,市政部门要求,规划部门要求,公用部门要求,其它有关部门(如绿化、环卫、环保等)的要求,主要设计规范,甲方供应及市场上供应的建筑材料情况等(4)设计意图:包括设计思想,设计方案比较情况,建筑、结构和水、暖、电、卫、煤、气等的设计意图(5)施工时应注意事项:包括建筑材料方面的特殊要求、建筑装饰施工要求、广播音响与声学要求、基础施工要求、主体结构设计采用新结构、新工艺对施工提出的要求施工项目技术负责人向下级技术负责人交底的内容:(1)工程概况一般性交底(2)工程特点及设计意图(3)施工方案(4)施工

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
