1、东宝区-2018-年度农村饮水安全巩固提升工程施工组织设计 目 录第一章 工程概况第二章 编制说明第三章 施工部署与渠道施工导流布置第四章 项目经理部的组成第五章 施工总平面布置及说明第六章 劳动力安排计划第七章 主要施工机械设备配备计划第八章 施工前期准备工作第九章 施工方案与技术措施第十章 施工进度计划及措施第十一章 施工技术保证措施第十二章 施工质量保证措施第十三章 施工安全保证措施第十四章 施工工期保证措施第十五章 文明施工措施及环境保护措施第十六章 项目验收后的质量保证措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:拟投入本标段的劳动力计划表

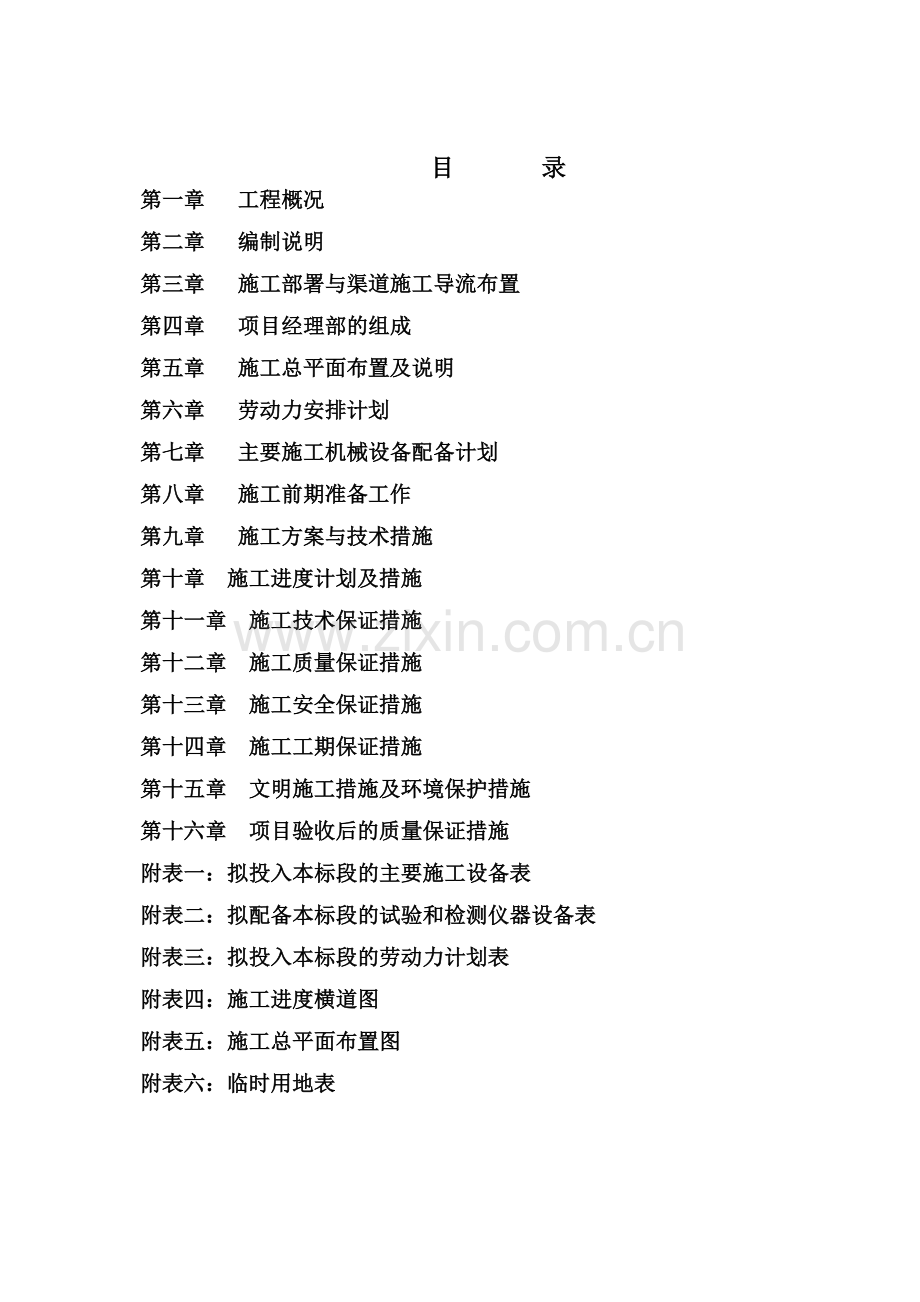

2、附表四:施工进度横道图附表五:施工总平面布置图附表六:临时用地表第一章 工程概况第一节 工程简介一、项目名称:东宝区 2018 年度农村饮水安全巩固提升工程二、项目编号:ZQLY-DL-20180502SG三、工程内容:建设水厂管网延伸工程 13 处、水厂改造工程 1 处及单村集中供水工程 3 处,解决栗溪镇、仙居乡、石桥驿镇、子陵镇、牌楼镇共 5 个乡镇 16 个村 1.4431 万人(其中包括 0.5335 万建档立卡贫困人口)的饮水安全问题。四、计划工期:120日历天。第二节 工程施工条件1、对外交通条件项目区对外交通条件方便,项目实施时机械、车辆运输条件较为便利,能满足施工需要。2、工
3、程材料项目实施区域材料丰富,品种较齐全,运输条件良好。工程所需材料主要为砂砾石、汽油、柴油等,可由项目区附近料场或加油站就近购进。3、施工用电施工用电就近接民用电,可满足施工要求。另备用2台柴油发电机,作为备用应急电源。第二章 编制说明第一节 编制依据1.项目施工招标文件和图纸。2.现行供水工程技术规范以及招标文件的技术条款。3.现场调查、采集、咨询所获取的资料。4.适应于本工程的现行国家执行的相关规范和技术标准。第二节 编制原则1、管理人员和施工队伍:组织精干、高效的项目管理机构,选派具有多年施工经验的管理人员和技术人员组成强有力的项目领导班子。调拔具有类似工程施工经验的专业施工队伍参加本项
4、目施工。2、施工组织:统筹安排施工,做到均衡生产,采用先进的组织管理技术,提高施工机械化程度,降低成本,提高劳动生产率,减轻劳动强度。3、机械设备配套:采用先进的机械设备,组成配套合理、高效的机械化作业线,充分发挥设备的生产能力。4、施工工艺:根据本工程特点和施工内容,结合我公司类似工程的施工经验,积极采用新工艺、新技术、新机械,加快工程施工进度。5、文明施工和环境保护:合理布置生产生活临时设施,施工生产按标准化作业,配合业主与地方搞好关系,做到文明施工。严格按照环境保护法要求,积极维护当地自然环境和生态环境,保护植被,最大限度地减少施工对自然生态的破坏,保护环境,防止水土流失。第三章 施工部
5、署与渠道施工导流布置1、施工总部署1.1各种附属设施尽量布置在临时占地和永久占地范围之内,并充分利用区域有利地形,做到合理布置。1.2生活设施布置在工地附近场地开阔处。1.3设施布置应使交通线路明确流畅,尽量缩短运距,方便施工。1.4生活区和施工区分开进行布置,以减少施工干扰。1.5 建筑材料场地布置1.5.1 砂砾料场工程用砂在附近砂场购买,质量好数量足,运距约3公里,可存放于砂砾料堆场。(一)进场要求1)所有分包单位必须持有总包单位项目经理部所签发的入场许可证,方可进场,进入施工现场实行刷卡制度;2)入场人员花名册;3)负责本项目施工的特种工人特种作业操作证复印件;4)进场施工机械一览表;
6、5)进场安全物资一览表。(二)组织管理规定1)在施工中分包单位必须按合同及所报施工组织设计要求配备足够的、有经验的管理人员及施工工人,提交组织机构图;2)分包单位现场负责人必须依据施工合同常驻现场,履行组织管理职责;3)现场管理必须设置专职技术员、安全员、质检员;4)从事现场管理工作的管理人员、工长、质检员、安全员等必须在现场组织监督施工,不得随意离开现场;5)分包单位的任何人员必须尊重总包单位、业主和监理人员,不得无理顶撞;6)分包单位的人力、物资、机械设备进退场应提前与总包单位联系,批准后方可办理进出场手续;7)对于本项目安排的任何工作指令,无论结果如何必须在2小时之内回复,并补充至月、周
7、、日计划中;8)无论何种原因现场内发生紧急情况或事故,分包单位现场负责人及其他管理人员必须在现场指挥组织并做好事后的处理,并及时上报项目经理部。(三)现场管理规定1)所有分包单位进入现场施工人员必须着装整齐,佩戴统一安全帽;2)施工现场布置、分包单位所建的临时现场料场必须符合本项目总平面布置图的要求,施工前须先得到本项目总包单位的批准,按总包单位的要求进行布置,不得私自更改;3)进入施工区域必须佩戴好安全帽,并符合有关规定,违者罚款50元/人.次;4)不在现场吸烟,违者罚款50元/人.次;5)现场内严禁随地大小便,违者罚款50元/人.次;6)现场的临水、临电设施,分包单位在使用时要爱护;对临水
8、临电的改动应报总包单位批准后进行,不得私自改动水管、乱拉电线;违者将处以罚款;7)现场临时道路由总包单位进行统一维护,分包单位在使用中要保护道路,若有损坏,相应分包要立即恢复,总包单位依情节情况将处以经济处罚;分包单位在道路上遗撒杂物时必须及时清理,同时不得将垃圾、杂物遗撒在场外。(四)安全生产管理1)总包单位应加强对分包单位的安全生产管理,保障施工人员的安全与健康,杜绝工伤事故的发生,对施工安全负总责;2)总包单位的项目安全生产检查要贯彻边检查、边整改的精神;对查出的隐患要及时下达隐患整改通知书,及时进行整改,一时不能整改的要建立登记、整改、检查、消项制度;在隐患没有消除前,必须采取可靠的防
9、护措施;如有危及人身安全的紧急情况和重大隐患,应立即停止作业;3)总包单位应加强对分包单位施工人员的安全教育培训及安全交底,要求分包单位做好班前安全教育,并做好班组班前安全活动记录;4)总包单位应及时制止分包单位的一切违章违规作业,杜绝安全事故。2、渠道施工中的施工导流布置渠道施工的施工导流是指在原渠道的河床中修筑围堰围护基坑,并将渠道中的上游来水量按预定的方式导向下游,以创造干地的施工条件,它贯穿于整个工程的施工过程,施工导流方案的合理性与否不仅关系工程的施工质量,而且对工程施工总进度和工程施工成本有着重要的影响。一、确定施工导流方案为了解决好施工导流问题,必须做好施工导流设计。根据当地的自
10、然条件、工程特性和其他行业对水资源的需求来选择导流方案,划分导流时段,选定导流标准和导流设计流量,然后确定导流建筑物的形式、布置、构造和尺寸,并在保证工程能够满足施工要求的情况下,通过技术经济比较,选择最经济合理的施工方案。二、分段围堰法导流施工导流的基本方式有:分段围堰法导流和全段围堰法导流。在渠道扩宽施工中,现把采用分段围堰法导流导流方案介绍如下。1、两种方案下的分段围堰法导流一般渠道建设较长,渠道内划分标段较多,各施工单位交叉施工现象严重,施工单位根据各自的施工组织设计和施工总进度计划,对施工导流的时间和方案不完全一致,对此某些建设单位对于工程的施工导流时间和方案同一确定,有的建设单位考
11、虑到某些单体项目施工的重要性和特殊性,不对整个渠道的导流方案作统一要求。在上述情况下,可以分别采取如下施工方案:方案1:建设单位要求各标段在老渠道左岸(或右岸)的某一同一时间进行导流施工单位在开工后即开始进行老河道左岸和右岸的开挖,根据建设单位所要求的统一在老渠道左岸(或右岸)进行导流的时间作为工程施工的关键节点,来确定作为施工导流建筑物的左岸(或右岸)的完成时间,保证在建设单位要求开通导流建筑物的时间前,完成渠道该侧的施工。然后在上游标段上游和下游标段下游的老渠道上分别填筑施工围堰,把老渠道的明水导流至左岸(或右岸),再把围堰内老渠道的明水抽排至新开挖的渠道中。方案2:建设单位不对导流方案作
12、统一要求建设单位不对导流方案作统一要求时,施工单位根据相关资料和施工总进度计划,确定老渠道左岸(或右岸)导流方案,进场开工后,仍在老渠道的左岸、右岸同时进行开挖,但先期开挖以一岸为主,达到工程施工的关键节点时,完成该岸的全部施工,然后把另一岸的上游水流挖通至新渠道中,下游通至老渠道中,再在老渠道上、下游进行围堰的填筑,使用离心泵和潜水泵把围堰内的明水抽排至新渠道。采用导流方案1,仅需在上游标段的上游和下游标段下游的老渠道上填筑施工围堰即可,然后由建设单位统一进行明水抽排,施工相对简单,并可以降低工程整体的施工成本,有利于工程目标工期的实现。采用导流方案2,则各标段可以根据自身的施工进度计划灵活
13、安排施工顺序,但各标段间的施工围堰填筑和明水抽排会增加施工的成本。上述方案在老渠道的左、右岸开挖的过程,预留出新开挖渠道与老渠道的隔埂不进行开挖,作为施工临时道路,且左岸(或右岸)隔埂作为施工导流的围堰。预留隔埂的顶宽46米米,每隔50米设置79米宽的停车岛,隔埂顶高程距老渠道内明水水面1.52.0米,隔埂靠近老渠道一侧为原始坡面,新开挖侧为自然坡面,该隔埂有交通要求。第四章 项目经理部的组成第一节 项目组织机构设置项目经理技术负责人预算员施工员质检员安全员材料员管道安装施工组土建工程施工组土方工程施工组砼施工组说明:项目经理:全面负责管理承包工程该合同段的施工进度、质量安全、工作调试等施工现
14、场管理工作。技术负责人:协助项目经理管理施工,负责工程中全面技术工作,编制施工组织设计以及专项施工组织设计,处理工程中技术重点、难点,对整个工程技术总负责。管理人员:协助项目经理做好各自管辖范围工作,组成工程项目部对施工组进行全面管理。各专业施工组:各专业施工组完成各自相应的施工内容,由项目经理统一调动指挥,同时服从各专业工程师的专业要求,各施工组团结协作,共同完成工作。第二节 主要管理与技术人员职责(一)项目经理职责1认真贯彻国家和上级的有关方针、政策、法规及单位颁布的各项规章制度,自觉保护企业和职工的利益,加强与业主和监理的合作,确保单位下达的各项经济技术指标的全面完成。2组织编制工程项目
15、施工组织设计,包括工程进度计划和技术方案,制定安全生产和保证质量措施,并组织实施。3根据单位年(季)度施工生产计划,组织编制季(月)度施工计划,包括劳动力、材料、构件和机械设备的使用计划。据此与有关部门签订供需和租赁合同,并严格履行。4科学组织和管理进入项目工地的人、财、物资源,做好人力、物力和机械设备的调配职责项目经理安全生产第一责任人,组织制定并落实安全技术措施,制定项目安全生产管理,组织安全检查,处理安全事故。5组织制定项目经理部各类管理人员的职责权限和各项规章制度,搞好与单位机关各职能部门的业务联系和经济往来,定期向单位经理报告工作。6严格财经制度,加强财务、预算管理,正确处理国家、企
16、业、集体、个人四者之间的利益关系。7对工程项目有经营决策和生产指挥权,对凡进入现场的人、财、物有统一调配使用权。8与有关部门协商的基础上,有聘任项目管理班子成员和施工班组权力。9有对项目管理班子及施工班组的工资、资金的分配权,以及按合同的有关规定对工地职工辞退、奖惩权。10履行合同规定的质量、工期、安全、文明施工等要求。(二)项目技术负责人的职责1负责贯彻执行国家的技术法规、标准,和上级的技术文件、制度以及施工项目的技术管理制度。负责图纸会审和项目质量计划的编制。2组织有关人员熟悉图纸及招标文件等技术文件,对图纸及施工中出现的问题,及时与设计单位、建设单位及监理部门协商解决,并及时办理文字洽商
17、手续。组织施工方案的编制,待上级审批后向有关人员贯彻落实,并定期检查施工方案的实施情况。3检查工程技术档案资料的管理情况。监督检查施工记录、材料试验记录及施工试验记录,看是否符合规范及有关规定,对可能出现的问题及时采取解决措施。4组织好接到工程后的第一次设计交底,并做好对各专业交叉较多、设计要求较高的复杂部位的交底。5工程竣工后,组织项目技术人员绘制竣工图,编写施工总结报告。6监督隐、预检的实施和执行情况,要求此项工作按部位及时、真实、认真地完成。7处理项目工程质量缺陷,发生质量事故应以书面形式及时在公司总工程师领导下具体处理本工程质量问题。8组织开展技术培训、学习,总结交流技术经验。对于技术
18、要求复杂的项目,应组织参观学习和技术培训,并编制工艺流程。(三)施工员职责1、认真贯彻学习合同文件,技术规范、规程及上级颁发的施工技术管理制度,不断提高自身业务素质。 2、熟悉设计图纸及数据,贯彻实施项目施工方案及质量保证措施,坚持在施工第一线,发现问题,处理问题。3、根据项目进度计划安排所负责班组的施工任务,并负责所管理班组或劳务队伍的现场技术交底,对工程质量、进度、现场文明施工情况负责。4、好分管工作内人工、材料、机械设备的合理安排,充分调动施工人员积极性,落实工程技术质量、安全保证措施,树立预防为主,事前控制的指导思想,对施工重点工程、隐蔽工程进行全方位检查指导,确保质量第一。 5、规定
19、日期收集资料编制工程月、季度统计表格。6、整理各种施工放样,检测原始记录资料、竣工资料并存档。(四)质检员职责1向所有检查范围的工作内容、各工种进行规范和质量要求进行质量交底。2及时进行隐蔽工程验收和复核,同时按质量评定要求,评定分项、分部工程质量等级,做到项目齐全、真实、准确。3对不符合要求的分项及时指导返工,做到不合格部位不隐蔽、不漏检并重新评定质量等级。4组织管辖区域内的质量互查,按细则实施奖罚。5对各种材料、成品、半成品使用前进行验收,禁止不合格材料的使用。(五)安全员职责1贯彻安全生产的各项规定,并模范遵守。2参与施工组织设计中安全技术措施的制定及审查。3经常深入施工现场检查、监督、
20、指导各项安全规定的落实,消除事故隐患,分析安全动态,不断改进安全管理和安全技术措施。定期向项目经理汇报安全生产具体情况。4负责对职工进行安全生产的三级教育,做好施工中的安全技术交底和平时的宣传工作。会同有关部门搞好特殊工种工人的技术培训和考核工作。5正确行使安全否决权,做到奖罚分明,处事公正,同时做好各级职能部门对本工程安全检查的配合工作。6负责对现场安全设施的检查与验收,指导维护工作。7督促有关部门按规定及时发放职工劳动防护用品,并指导合理使用。8参与企业工伤事故的调查和处理,及时总结经验教训,防止事故的重复发生。(六)材料员职责1及时了解市场信息,要做到四勤“眼、耳、嘴、腿勤”,材料要三比
21、一算,“比质量、比价格、比运距、算材料的价格”。2根据工程进度、材料计划及时进足施工材料的数量。3配合质量员对进场材料进行检查验收,杜绝以次充好的劣质建材进场用于工程。4及时提交有关的材料质量证明书。5根据安全措施所需的安全材料,编制安全材料供应计划,并及时提供;负责进场材料的安全性能并符合部颁标准。(七)预算员职责1、熟悉设计图纸,合同文件,技术规范,认真研究合同文件,熟练运用合同文件所赋予的承包人的权利,保护项目的合法利益。2、经常深入施工现场,了解施工进度,及时对已被认可的工作进行收方,并及时收集、汇总各种质量签证资料。3、协助项目经理处理好与业主、监理的关系,为加快资金回笼创造良好环境
22、。 4、及时收集整理与计量有关的各种资料,并及时编制上报计量支付证书,确保所完成的认可工作于次月得到合理计量。5、工程完工后,及时进行工程决算,并协助项目总工组织竣工资料的整理编制工作。6、及时收集、整理可向业主申请索赔的有关资料,并于合同规定的期限内上报业主,以便得到合理支付。(八)生产班组长职责1按照施工方案,组织劳动力进场,切实做好班组的施工工艺和安全技术措施交底工作。2监督、检查本班组操作工人按图纸、规范、施工方案施工。3组织班组进行自检、互检和交接检工作,发现不合格项及时组织工人进行整改,确保本班组工作面的质量符合标准。4负责传达项目部的各项管理内容和上报班组各项情况,及时进行调整。
23、5认真遵守安全规程和有关安全生产制度,对本组人员在生产过程中的安全健康负责。6搞好安全活动日,开好班前、班后安全会,对新调入的工人进行现场安全教育。7组织本组职工学习施工技术和安全规程及制度,检查执行情况在任何情况下,均不得违章,不得擅自动用机械、电气、架子等设备。8经常检查施工现场的安全生产情况,加强安全自检,发现问题及时解决,不能解决的要采取临时控制措施,并及时上报。第五章 施工总平面布置及说明第一节 施工总平面布置原则根据工程实地情况,拟将项目部设于项目区附近村组,方便与外界联系与物资运输,选择空场地租用拟建为材料堆场,项目部设置按公司统一标准。施工总平面布置时,结合现场的具体情况按以下
24、原则进行布置: 1、场地布置遵循节约用地、紧凑的原则;2、充分考虑施工对周围居民的影响,尽量减小施工对周围居民生产、生活影响;3、场外物资、材料运输较为方便,场内尽量减少材料的二次搬运,降低生产成本;4、充分考虑本工程施工与周围施工单位的配合协调,避免相互干扰,有利于共同施工进度;5、尽量避免或减少对周围环境及生态的干扰和影响。第二节 施工临时设施布置及说明1、生产、生活及办公设施布置我公司将项目部设于项目区附近村组,方便项目部与外界联系及物资运输,施工人员及机械操作人员也就近租用房屋作为生活用房。2、施工用水、用电项目部生产生活用水采用自来水,预备蓄水箱2个,供生产使用。生产生活用电将就近接
25、民用电,并配备发电机2台应急使用。3、现场通讯项目部所有施工管理人员均配备手机通讯工具,开工后将建立施工人员通讯录,并报业主、监理及相关部门便于联系,施工现场其他主要施工人员也配备手机,便于同项目部联系。4、弃土场、借土场:根据业主安排,我公司将积极配合指挥部做好土石工程运弃、借土工作,土石方车辆出工地时均进行冲洗,尽量将土石封闭,避免扬尘。5、粗细集料选用:砂砾石等基层基料选用就近料场材料,并送检测中心检测合格后使用。 第六章 劳动力安排计划1、主要劳力安排施工人员分技术工种和非技术工种,技术工种以我单位正式职工为主,非技术工种人员地方招用,按照我单位已形成的一套有效的劳务培训和使用管理体系
26、实行。详见附表:拟投入本标段的劳动力计划表2、施工队伍布置根据本合同工程的工程量和工期要求,结合本公司综合实力及具体情况,为充分发挥动态管理、弹性编制、灵活组织,实行平行流水和交叉作业,对该项目的所有工程等拟安排施工专业队伍。3、任务划分及人员配备公司拟派出8名管理人员组建项目部,担任本合同段的施工管理,技术指导、测量、试验、质检、计量、安全、材料及其它相关部门工作;拟安排5名机务人员(机械技术人员、操作手、汽车驾驶员、修理工等)担任本合同施工机务管理,机械操作、车辆驾驶、机械维修和保养工作;拟组织30个砼工、2个机电工、12个安装工、5个水利工程师和测量、模板等技工参加本合同段工程的施工。并
27、报业主和监理工程师批准,及时组织机务管理、操作和维修人员进场、挂牌上岗。本项目工程配置施工项目经理1人,项目技术负责人1人,并配备施工员、质检员、安全员、材料员、预算员等。第七章 主要施工机械设备配备计划本工程施工所需的机械设备大部分在本公司基地,少部分新购或租赁。在接到中标通知书后,经业主和监理工程师批准,机械设备将按施工计划陆续进场。1、一旦接到中标通知,在3天内组织部分技术人员进驻施工现场,办理交接桩手续,并着手进行全线复测定位,划定临时用地以及办理用地手续。所有施工人员均乘汽车或公司交通车到达施工现场,在此期间,组织施工人员和设施进场,修建临时设施。施工准备在4天内完成,并形成施工局面
28、。2、大型施工机械设备由公司总部调集采用汽车运到施工现场,其他小型施工机械采用就近租赁与新购结合,根据工程进展需要陆续运到施工现场投入使用,试验检测仪器设备随公司交通车运到施工现场。拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地购置年份已使用台时数用于施工部位备注1反铲挖掘机PC2002台徐州20073315管道2自卸汽车5T6辆杭州20082942管道3推土机上海120A8台上 海20084410水厂4钻机SPJT-3002山东20081120凿井5挖掘机502福建200650 基础、管网6柴油发电机75kw2台武功20065256全部备用7搅拌机0.4m34台西安200839
29、11砼8装载机ZL-501辆湖北20073724管道9砂浆拌和机0.25m32台西安20072998水厂10插入式振捣器2.2KW6 台杭州20063846砼11机动翻斗车1T8辆西安20074100水厂12轮式装载机ZL-504辆柳州20083620砼13双胶轮车0.1m312辆中国20075447整体14机修设备50kw1套日本小松20081995整体15蛙式打夯机HW012台西安20092275水厂16洒水车2-4T1辆上海20064159现场17平辗50220083726水厂18PE管道热熔器2中国20102820管道第八章 施工前期准备工作第一节 现场准备工作1、待业主交桩和水平高程
30、基准点后采用红外线全站仪进行控制导线桩及水准基点区复测,在复测无误的基础上再测放中心线,最后做好控制桩敷设、放出施工边线等。2、清除地下、地上、空中一切障碍物,清除草皮及树桩,搞好道路、施工范围内平整清理工作。3、接好施工用电线路和施工用水管道。4、设置好现场一切标牌、标语图表、岗位责任制等。5、组织好人员,及时进场,并进行现场培训教育。第二节 技术准备工作1、仔细阅图,及时进行图纸会审,使设计中的错、漏、碰、缺不在施工中出现。2、编制好施工工艺卡和施工预算,来指导工程施工及控制成本,最终达到建设优质、高速工程的目的。3、编制该工程实施阶段施工方案,无论在施工生产上还是在施工技术、施工方法上,
31、事先通过细致、周密的布置,安排和设计,将通俗易懂、形象直观多种工段小流水模式落实到每天的工作和每道工序中去使整个工程实施科学的管理及施工。第三节 资料及物资准备工作1、依据施工预算及工程进度计划制定符合施工需要的材料计划来进行现场备料。2、依据材料计划,在保证材质的情况下,签订好采购合同,保证施工现场所需材料、构配件及时进场。组织好检验试验设备、计量测量器具进场,并校正合格。3、组织好机械,按需要日期进场。4、施工图集和施工手册。5、各种检查、验收、隐蔽工程验收表格第九章 施工方案与技术措施本标段主要工程建设内容包括土方开挖回填、机井打凿、输配水管道安装、井泵房建设及机电设备配套。第一节 土方
32、工程根据本工程沿线地质、地貌情况、施工现场实际情况及现场土方量,我公司认为以机械施工为主,部分人工配合开挖基槽。为有利于施工安全及节约资金,沟槽开挖所放边坡大小要适当,应严格按有关规范执行。1、开挖前准备(1)基槽开挖前地理、水文和地下设施做好必要的调查和勘察工作。针对不同的具体情况,拟订出技术安全措施及方法。(2)合理堆放管材及施工用辅材料,各种施工用材料堆放应距沟槽2米外。(3)遇大雨前,基槽两边应设置临时排水沟,以免雨水流入沟槽造成塌方。(4)机械施工前,施工管理人员必须向建设单位和监理单位办理开挖证并对机械操作手及施工队长进行详细交底,讲明挖槽断面,管材、设备堆放位置,地下设施情况及施
33、工的技术要求等,并有专人进行指挥。2、堆土及弃土外运(1)沟槽开挖中考虑回填土的余土量及合理的堆放位置,根据施工现场周边环境做出堆土、弃土外运方案。(2)根据现场勘察的实际情况,球管段无法现场堆土,在距现场附近寻找土方堆放场地,将弃土运至其场地堆放,而后进行转运回填。3、基槽开挖(1)在有地下设施地段挖土时,必须有专人指挥,向挖土机司机指出地下设施的种类及位置、走向、高程以及危害程度等,并做出明显标志,防止事故的发生。(2)在机械挖土沟槽深度欠缺20厘米时,用人工进行整平,避免起超挖。(3)沟槽开挖形式根据设计图中设计管道的规格及埋置深度以及规范要求来确定沟槽开挖的形式。槽帮坡度的确定:槽深h
34、3.0米时,槽帮坡度i为1:0.33(根据现场土质和渗水状况确定)槽底工作面的确定:管道一侧的工作面+500mm4、开挖方法(1)土方开挖采用机械开挖,槽底预留20cm由人工清底。开挖过程中严禁超挖,以防扰动地基。对于土质不好的地段由人工开挖,严禁破坏。(2)沟槽开挖尽量按先深后浅顺序进行,以利排水。(3)挖槽土方处置,按现场暂存、场外暂存、外弃相结合的原则进行。开槽土方凡适宜回填的土选择妥善位置进行堆放,但不得覆盖测量等标注,均暂存于现场用于沟槽回填。回填土施工前制定合理土方调配计划,作好土方平衡少土方外运及现场土方调运。(4)开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序。如遇槽
35、底土基不符合设计要求,及时与设计、监理单位及地勘部门联系,共同研究基底处理措施,方可进行下道工序。5、回填工程(1)埋地管道其埋深在沟内不得有悬空现象,管沟内积水必须清除干净。(2)按设计要求的土质分层夯填并达到设计要求的密实度标准。(3)回填夯实应避免在雨天进行,否则应采用有效措施,确保雨天回填质量。(4)沟槽回填应注意的问题A、水压试验前,除接口处管道回填至管顶50cm以上B、管道两侧回填高差不超过20cmC、回填分层进行。管道两侧和管顶以上50cm用木夯夯实,每层虚铺厚度不大于20cm;管顶以上50cm至地面用蛙式打夯机夯实,每层虚铺厚度20-25cm;应做到夯夯相连,一夯压半夯。D、分
36、段回填时,相邻两段接茬呈阶梯形。E、回填土不得有石块、房渣土等不能夯实的土质,防腐层周围用细土回填,检查井周围采用石灰土回填。第二节 凿井工程1、管井施工的重要技术和质量要求根据有关规范及设计要求,在松散的土层中施工减压井,主要技术和质量要求如下:1)开孔孔径不小于500mm;2)保证井孔垂直(孔斜不大于1/1000);3)尽量采用自然造浆钻进法施工,但钻进过程中泥浆比重应保持1.15-1.25,下管前应换浆,换浆后比重为1.051.15;4)回填砾料的规格,应合乎规范规定要求,颗粒宜相对均匀;5)管井安装后,及时洗井。施工顺序为:定位钻进成孔换浆下管填砾洗井验收。2、成孔及井管安装本次采用肋
37、骨抽筒钻进,这种方法常用于钻进第四系颗粒地层。其钻进原理是通过冲击机构和重力作用,使钻具上下往复运动,当钻具上行时,肋骨抽筒的活门处于关闭状态,此时孔底压力降低(产生负压),因而冲洗液向下流动并充满其空间;当钻具上行到顶点后,钻具的利用自重向下堕落冲击孔底破碎地层。此时肋骨提砂筒的活门被孔内的水柱及砂砾石等顶开而进入肋骨抽筒内,如此往复冲击抽吸即形成进尺。钻进回次终了时,提出抽筒进行排渣取样。使用清水水压护壁钻进方法。是利用钻孔中水柱的压力对孔壁进行液力支撑(即利用液柱静压力来平衡地层对孔壁的压力及地下水的压力)。由于钻进过程中孔内自然形成造浆作用,提高了孔内液体的粘度和比重,增大了水柱的静压
38、力,并在孔壁上形成了一层泥皮,从而保持孔壁的稳定。注意事项:为了保护孔口免遭冲洗液振荡、冲刷和钻具碰撞破坏,能很好地起到导正钻具作用,一般在开孔前挖一个深坑埋入孔口管;孔口管周围必须用粘土捣实固定牢靠。提钻时,发觉孔内阻力较大,则不能强行提拉,应将钻具上下活动或边冲边提拉钻具,以防钻具拉死造成事故。每次提升钻具时,必须认真检查钢丝绳,丝扣的连接情况以及钻具有无损坏,活门是否灵活严密等。如果钻刃磨损超过4-6毫米应及时补焊,活门不灵活应及时修复。根据拟建场地地层情况,冲击钻进时一般不使用粘土造浆护壁,自身造浆其泥水比重也应小于1.25,以防止透水层被堵塞。钻到预计深度后,孔内泥浆粘度较大,含砂量
39、较高;为了保证下管过程中,孔内泥浆不产生沉淀物,而使井管顺利下到预计位置;对孔内原有泥浆进行了彻底的清换。以保证井管的顺利下入和孔内沉淀厚度不大于0.5m。换浆后立即下入井管,根据井深及井管和缠丝的材料本次采用提吊下管法。在下管过程中稳拉、慢放、未出现紧急刹车和猛墩现象。井管采用焊接方式连接,井管保持垂直居中,过滤管位于含水层之中。3、填砾与洗井填砾采用静水填砾法,沿井管四周均匀填入园砾,均匀投放,砾料高于细砂层1-2m,上面用粘土回填捣实。填砾后,马上进行了洗井。洗井采用活塞法,拉完活塞后,用抽砂筒将井管内沉砂清除干净,然后再下入水泵进行抽洗,抽至水清即可。下管前,进行探井深、稀释泥浆、清孔
40、。填砾时滤料沿井管四周均匀连续填入,随填随测,填入数量及深度均符合要求。第三节 PE管道安装工程本工程主要采用热熔对接连接,热熔对接连接方法:是将与管轴线垂直的两管子对应端面与加热板接触使之加热熔化,撤去加热板后,迅速将熔化端压紧,并保压至接头冷却,从而连接管子。1、连接步骤: 装夹管子铣削连接面加热端面撤加热板对接保压、冷却(1)将待连接的两管子分别装夹在对接焊机的两侧夹具上,管子端面应伸出夹具20-30mm,并调整两管子使其在同一轴线上,管口错边不宜大于管壁厚度的10%。(2)用专用铣刀同时铣削两端面,使其与管轴线垂直、两待连接面相吻合;铣削后用刷子、棉布等工具清除管子内外的碎屑及污物。(
41、3)当加热板的温度达到设定温度后,将加热板插入两端面间同时加热熔化两端面,加热温度和加热时间按对接工具生产厂或管材生产厂的规定,加热完毕快速撤出加热板,接着操纵对接焊机使其中一根管子移动至两端面完全接触并形成均匀凸缘,保持适当压力直到连接部位冷却到室温为止。2、管道系统清洗与试验(1)管道安装完毕后,按设计要求对管道系统进行强度和严密性试验,检查管道及各连接部件的工程安装质量。环境温度低于5时不能做水压试验。(2)试验前,不能参与试验的系统、设备、仪表及管道附件拆除或加以隔离,绘制试验范围的系统图、注明盲板、试压用压力表、进水(气)管、切断阀门及试压泵位置。(3)试验过程中升压速度应缓慢,分级
42、试压,设专人巡视和检查试验范围的管道情况。(4)试验用压力表必须是经校验合格的压力表,量程必须大于试验压力的15倍以上。压力表数量设两块。(5)试验合格后,试验介质的排放根据现场实际情况排放干净。(6)试验完成后拆除试验用盲板及临时管线,核对试压过程中的记录,并认真仔细填写管道系统试验记录交有关人员认可。(7)管道系统强度试验合格后,分系统对管线进行清洗。(8)压缩空气管道系统用压缩空气为介质进行吹扫。其他管道用水冲洗。(9)吹洗的顺序按主管、支管、疏排管依次进行,不允许吹洗的设备及管道与吹洗系统隔离。(10)吹洗前,将系统内的仪表予以保护,排除管道附件(孔板、喷咀、滤网、节流阀、止回阀芯安全
43、阀等),设专人负责保管,吹洗后按原位置及要求复位。(11)管道吹洗合格后,根据吹洗过程中的情况填写管道系统吹扫记录交有关人员签字认可。拆除临时吹洗管道,检查及恢复管道及有设备。并不得再进行影响管内清洁的其他作业。3、管道试压(1)管道安装敷设后及时进行试验,根据本工程管道试压的工作压力。试验压力为工作压力加0.4Mpa,管道试压前先开启排气阀及其他排气设备,从下游缓慢灌水,水泵满后,当排气阀出现水柱时,关闭排气阀,开启试压泵将管道内压力开至0.2Mpa,让管道在此压力下充分浸泡24 小时,48 小时后将压力升至试验压力,关闭进水阀门,10分钟后查看跌压情况。(2)试验前,要检查试压设备、压力表
44、、连接管及管件、排气管及排水管,以保证系统的严密性和排尽管道内空气。(3)埋地管道在管道合格后,管两侧及其上部回填土不小于50CM(要分层夯实),后进行试验。(4)管道试验的长度不超过1000M,过河渠管要单独进行。(5)管道内充满水后经过24 小时,方可进行试验。第二节 构筑物混凝土工程1、材料水泥:水泥为普通硅酸盐水泥,质量符合规范标准,每批发货的水泥必须由生产厂家提供一份质量证明书,并应对其品种、标号、包装、出厂日期等检查验收,超过生产期三个月的水泥及工地代表认为其质量有怀疑的水泥应复查试验,否则不得在工程中使用,水泥运至现场应立即贮存于干燥防风雨的水泥罐中。砂:施工用砂采用中粗砂由附近
45、砂石场供应,并应经监理工程师同意。对进场的砂质量控制主要指标:含泥量小于3%,细度模数为2.3。石子:砼拌制所用的石子应取得监理工程师同意的料场购买,对进场的石子质量控制主要指标:含泥量小于1%,石子级配符合设计要求,超逊径控制在5%。骨料应按品种规格分别堆放,不得混杂。水:清洗骨料以及拌制砼的用水不得含有害物质及化学物质,应符合规范标准。模板:采用全新组合钢模,钢木组合模板,水池等构筑物细部结构采用定型拆分钢模板。模板表面光洁平整,接缝严密、不易产生漏浆,保证砼结构拆模后外表光滑平整,模板及支架具有足够的强度,刚度及稳定性,保证砼结构形状、尺寸和相互位置符合设计规定。钢筋:钢筋向市场购买正规
46、厂家产品,工程所使用的钢筋必须符合设计要求,有出厂合格证和试验室的检验报告,使用前应作抗拉、冷弯试验,各项检测指标合格才能按施工图下料加工。2、混凝土工程配合比要求 本工程采用现场搅拌混凝土,本工程机井、机井房、地面分别采用C15、C20砼标号,开工前由试验室对准备在工程中使用的砂石骨料(骨料应作强度试验并符合要求)及水泥进行取样试验以及配合比试验,并有足够的保证率,确保现场施工时合格率为100%,必要时掺适量的外加剂,提高砼的和易性和扩散性。3、模板安装模板安装按照放样、立模、支撑加固、吊正找平、尺寸校核、堵塞缝隙及清仓去污的程序进行,并注意与钢筋绑扎,砼浇捣等工序的配合。模板设计制作和安装必须
