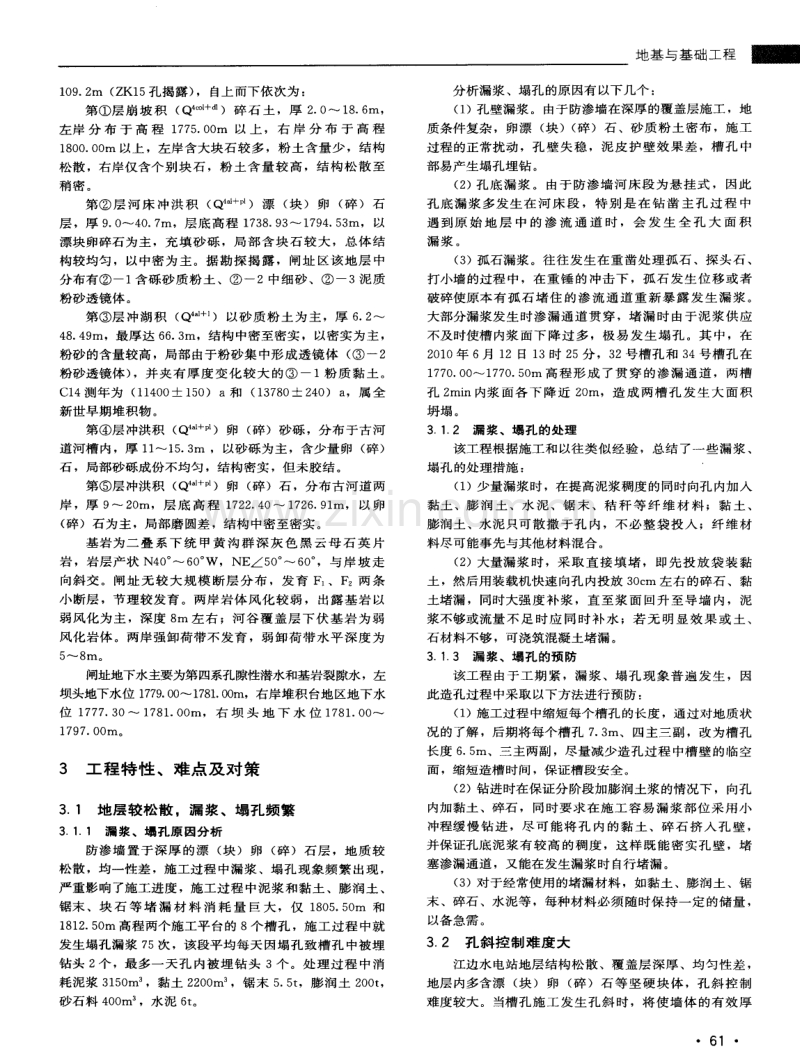

1、 1 0 9 2 m ( Z K1 5孔揭露) ,自上而下依次为: 第层崩坡 积 ( Q 4 )碎石土 ,厚 2 0 1 8 6 m, 左岸 分 布 于 高 程 1 7 7 5 0 0 m 以上 ,右岸 分 布 于 高 程 1 8 0 0 0 0 m以上,左岸含大块石较多,粉土含量少 ,结构 松散,右岸仅含个别块石 ,粉土含量较高,结构松散至 稍密 。 第层河床 冲洪积( Q=4 p )漂( 块)卵( 碎)石 层 ,厚 9 0 4 0 7 m,层 底高 程 1 7 3 8 9 3 1 7 9 4 5 3 m,以 漂块 卵碎 石为主 ,充 填砂 砾 ,局部 含块 石 较 大 ,总体 结 构较均匀

2、 ,以中密为主。据勘探揭露,闸址区该地层 中 分布 有一1 含砾 砂质 粉土 、 一 2中细砂 、 一3泥质 粉砂 透镜 体 。 第层冲湖积( Q4 )以砂质粉土为主,厚 6 2 4 8 4 9 m,最厚达 6 6 3 m,结构 中密至密实 ,以密实 为主 , 粉砂的含量较高,局部由于粉砂集中形成透镜体 ( 一2 粉砂透镜体) ,并夹有厚度变化较大的一1粉质黏土。 C1 4 测年 为 ( 1 1 4 0 0 1 5 0 )a和 ( 1 3 7 8 0 2 4 0 )a ,属 全 新世 早期堆积物 。 第层冲洪积 ( Q4 + p )卵 ( 碎)砂砾,分布于古河 道河槽 内 ,厚 1 1 1 5

3、 3 m ,以砂砾 为主 ,含少量卵 ( 碎) 石 ,局部砂砾成份不均匀,结构密实,但未胶结。 第层冲洪积 ( Q4 + p )卵 ( 碎)石 ,分布古河道两 岸 ,厚 9 2 0 m,层底高程 1 7 2 2 4 0 1 7 2 6 9 1 m,以卵 ( 碎)石为主,局部磨圆差 ,结构中密至密实。 基岩为二 叠 系下 统 甲黄 沟 群 深 灰 色 黑 云 母 石 英 片 岩 ,岩层产状 N4 0 。 6 0 。 W,NE 5 0 。 6 O 。 ,与岸坡走 向斜交。闸址无较大规模断层分布,发育 F 、F 2两条 小断层,节理较发育 。两岸岩体风化较弱,出露基岩 以 弱风化为主,深度 8 m左

4、右;河谷覆盖层下伏基岩为弱 风化岩体。两岸强卸荷带不发育,弱卸荷带水平深度为 5 8 m 。 闸址地下水主要为第四系孔隙性潜水和基岩裂隙水,左 坝头地下水位 1 7 7 9 0 0 1 7 8 1 0 0 m,右岸堆 积台地 区地下 水 位 1 7 7 7 3 0 1 7 8 1 0 0 m,右 坝 头 地 下 水 位 1 7 8 1 0 O 1 7 9 7 0 0 m 3 工程特性 、难点及对策 3 1 地层较松散,漏浆、塌孔频繁 3 1 1 漏浆、塌孔原因分析 防渗墙置于深厚的漂 ( 块)卵 ( 碎)石层 ,地质较 松散,均一性差 ,施工过程中漏浆、塌孔现象频繁出现 , 严重影响了施工进度

5、,施工过程中泥浆和黏土、膨润土、 锯末、块石 等堵漏材料 消耗量 巨大,仅 1 8 0 5 5 0 m 和 1 8 1 2 5 0 m高程两个施工平台的 8个槽孔,施工过程中就 发生塌孔漏浆 7 5次,该段平均每天因塌孔致槽孔中被埋 钻头 2 个 ,最 多一天 孑 L 内被埋 钻 头 3个 。处 理过 程 中消 耗泥浆 3 1 5 0 m。 ,黏土 2 2 0 0 m。 ,锯末 5 5 t ,膨润土 2 0 0 t , 砂石料 4 0 0 m。 ,水 泥 6 t 。 地 基与基 础工程 分析漏浆、塌孔的原因有以下几个 : ( 1 )孔壁漏浆。由于防渗墙在深厚的覆盖层施工,地 质条件复杂,卵漂

6、( 块)( 碎)石、砂质粉土密布,施工 过程的正常扰动,孔壁失稳 ,泥皮护壁效果差 ,槽孔 中 部 易产 生塌孔埋钻 。 ( 2 )孔底 漏浆 。由于 防渗墙 河床 段 为悬 挂式 ,因此 孔底漏浆多发生在河床段 ,特别是在钻凿主孑 L 过程中 遇到原始地层 中的渗流通 道 时,会发 生全孑 L 大面 积 漏 浆 。 ( 3 )孤石漏浆。往往发生在重凿处理孤石 、探头石、 打小墙的过程 中 ,在 重锤 的 冲击 下 ,孤石 发生位 移 或者 破碎使原本有孤石堵住 的渗流通道重新暴露发生漏浆。 大部分漏浆发生时渗漏通道贯穿,堵漏时由于泥浆供应 不及时使槽内浆面下降过多 ,极易发生塌孔。其中,在

7、2 0 1 0年 6月 1 2日 1 3时 2 5分,3 2号槽孔和 3 4号槽孑 L 在 1 7 7 0 0 0 1 7 7 0 5 0 m高程形成了贯穿的渗漏通道,两槽 孔 2 rai n内浆面各下降近 2 0 m,造成两槽孔发生大面积 坍塌。 3 1 2 漏 浆、塌孔 的处 理 该工程根据施工和以往类似经验,总结了一些漏浆、 塌孔的处理措施 : 。 ( 1 )少量漏浆时,在提高泥浆稠度的同时向孔内加入 黏土 、膨 润 土 、水 泥 、锯 末 、秸 秆 等 纤 维 材 料 ;黏 土 、 膨润土、水泥只可散撒于孔 内,不必整袋投人;纤维材 料尽可能事先与其他材料混合。 ( 2 )大量漏浆时

8、,采取直接填堵 ,即先投放袋装黏 土 ,然后用 装载机快速 向孔 内投放 3 0 c m 左右 的碎石 、黏 土堵漏 ,同时大强度补浆,直至浆面回升至导墙内,泥 浆不够或流量不足时应 同时补水 ;若无明显效果或土、 石 材料 不够 ,可浇筑混凝土堵漏 。 3 1 3 漏 浆、塌孔 的预 防 该 工程 由于工 期 紧 ,漏 浆 、塌 孑 L 现象 普遍 发 生 ,因 此造孔过程中采取以下方法进行预防: ( 1 )施工过程 中缩短每个槽孔 的长度 ,通过对地质状 况的了解 ,后期将每个槽孔 7 3 m、四主三副,改为槽孔 长度 6 5 m、三主两副,尽量减少造孔过程中槽壁的临空 面 ,缩短造槽 时

9、间 ,保证槽段安全 。 ( 2 )钻进时在保证分阶段加膨润土浆的情况下,向孔 内加黏 土、碎石 ,同时要求 在施 工 容易 漏浆 部位 采用 小 冲程缓 慢 钻 进 ,尽 可 能将 孔 内 的黏 土 、碎 石 挤 入 孔壁 , 并保证孑 L 底 泥浆 有较 高 的稠度 ,这样 既 能密 实孔 壁 ,堵 塞渗漏通道,又能在发生漏浆时 自行堵漏。 ( 3 )对于经常使用的堵漏材料 ,如黏土、膨润土、锯 末、碎石、水泥等,每种材料必须随时保持一定的储量 , 以备急需。 3 2 孔斜控制难度大 江边水 电站地层结构松 散 、覆盖层 深厚 、均匀性差 , 地层内多含漂 ( 块)卵( 碎)石等坚硬块体,孔

10、斜控制 难度较大。当槽孔施工发生孔斜时,将使墙体的有效厚 61 表 1 膨 润土泥浆性能指标 各阶段性能指标 项 目 单位 试验仪器 新制 供重复使用 密度 g c m。 1 1 1 2 5 泥浆比重秤 漏斗黏度 3 2 5 0 3 2 6 O 马氏漏斗 失水量 mL 3 0 mi n 3 0 5 0 失水量仪 泥饼厚 3 6 失水量仪 p H试纸或 p H值 7 1 1 7 1 2 电子 p H计 冲击反循环钻机钻孔时,泥浆泵利用置于钻头中的 排渣管抽吸孑 L 底泥浆并输送至地面的泥浆净化系统进行 除砂 处理 ,处理后 的泥浆经管路返 回槽 孔 中。 经较长时间使用,通过检验,如发现泥浆黏度

11、指标 降低,将适当掺加新浆进行调整;如黏度指标升高,可 加人分散剂,经处理后仍达不到标准的就废弃。 浇筑混凝土时,自孔 口流出的泥浆一般均直接用泵 输送至回收浆池 中,作为其他槽孔施工用泥浆。混凝土 顶 面以上 2 0 m左 右 的泥 浆会 被 污染 而造 成 性能 指 标劣 化 ,予以废弃处理。 4 4 混凝 土浇 筑 4 4 1 混凝土配合 比 该工程墙体材料采用强度等级 C 2 0 、抗渗等级 W6的 二级配混凝土,混凝土配合比见表 2 。 表 2 混凝土配合比 才 ( 砂率 级配 配冶 比 水胶比 ( 大石 :中 ( 水泥 : # - a n 剂 备注 ( k g m ) ( ) 石

12、: 小石) 砂 : 石) 1: 2 1 4: 坍落度 O 5 1 8 0 4 3 0: 5 5: 4 5 适 量 1 8 0 2 8 7 2 2 0 mm 4 4 2混凝土 浇筑 混凝土浇筑导管采用快速丝扣连接的 2 5 0 mm钢管, 导管接头设有悬挂设施。导管使用前做调直检查、压水 试验、圆度检验、磨损度检验和焊接检验,检验合格的 导管做上醒目的标识 ,不合格的导管不予使用。导管在 孔 口的支撑架用型钢制作,其承载力大于混凝土充满导 管时总重量 的 2 5倍 以上。导管按照配管图依次下设 , 每个槽段布设 2 3 根导管,一期槽孔导管距槽孔端部或 接头管壁距离保持在 1 0 1 5 m,二

13、期槽孔导管距槽孔 端部距离保持在 1 0 m,导管间距不大于 3 5 m,当孔底 高差大于 2 5 c m时,导管中心置放在该导管控制范围内的 最低处。导管底口距槽底距离控制在 1 5 2 5 c m。 混凝土运输车运送混凝土进槽段储料罐,再分流到 各溜槽进入导管。混凝土采用压球法开浇,每个导管均 下人隔离塞球。开始浇筑混凝土前,先在导管 内注入适 地基 与基础 工程 量 的水 泥砂 浆 ,并 准备好 足 够数 量 的混凝 土 ,以使 隔离 球塞被挤出后,能将导管底端埋入混凝土内。混凝土连 续浇筑 ,槽孑 L 内混凝土上升速度不小于 2 m h ,并连续上 升 至高 于设计 规定的墙顶高程 以

14、上 0 5 m或 至槽 顶。 4 5 接头孔刷洗、墙段连接 二期槽 接头孔 的刷 洗采 用具 有 一定 重量 的 圆形钢 丝 刷子,通过调整钢丝绳位置 的方法使刷子对接头孑 L 孑 L 壁 进行施压 ,在此 过程 中,利 用钻 机带 动 刷子 不断 的 由孔 底至孔 口进行 往返 运动 ,从 而达 到对 孔壁 进 行清洗 的 目 的。接头孔壁刷洗结束的标准是刷子钻头基本不带泥屑, 并且孔底淤积 不 再 增 加。墙 段 连 接采 用 接 头 孔套 接 法 , 套接厚度不低于 0 8 m。 4 6施工成果及质量检测 ( 1 ) 施 工成 果 。闸坝 右坝肩 防渗墙共 完成 8个 槽段 , 最大成槽

15、深度 4 4 7 m,完成防渗墙截水面积 2 5 5 0 6 m 。 ( 2 )混凝土性能试验。右坝肩防渗墙槽孔浇筑混凝土 过程中,适时进行混凝土拌和物性能试验,平均每 6 O 8 0 m。 测试一次混凝土坍落度和扩散度。测试结果为:坍 落度最大值 2 2 0 mm,最小值 1 8 0 mm,平均值 2 0 5 mm, 2 0 0 2 2 0 mm之间的试样数 占 4 3 5 ,混凝土拌和质量 达到水下混凝土性能指标要求。 混凝土力学指标检测 ,现场 随机取样成 型抗压和 抗渗试件 ,检测其抗压强度和抗渗性能。抗压试块成 型 2 2组 ,抗渗试块成型 8组。检测结果为 :抗压强度 最 小 值2

16、 1 5 MP a ,最 大 值3 8 5 MP a ,平 均 值 为 2 9 8 MP a ,离差 系 数 C v一0 1 2 ;抗 渗 性 能检 测 结 果 : 抗渗等级均大于 W6 。混凝 土的物理 力学性能指标全 部 达 到设计 要求 。 ( 3 )墙体取芯和注水试验检测 。右坝肩混凝土 防 渗墙检查孔钻孑 L 取芯,采取率达到 9 5 以上 ,岩芯呈 柱状 ,长 2 。 0 5 0 0 ram,最 长 1 1 m,质 地 坚硬 ,表 面 光滑,无 明显蜂窝、夹泥或混浆 现象 ;墙体检查孔压 水试验渗透系数在( 4 7 ) 1 0 c m s ,防渗指标满 足设计要求。 ( 4 )防 渗 墙 运 行 情 况 。闸坝 蓄水 后 ,坝 体 安 全 稳 定运行,表明防渗墙防渗效果 良好 。 5 结束语 江边水电站闸坝深厚松散覆盖层,地质条件复杂, 防渗墙造孔施工难度大。通过施工过程 中对地质条件 的 逐 步认识 ,及时调 整部 署 、优 化造 孔工 艺 和采取 行之 有 效的技术措施,解决 了施工初期遇到的大面积漏浆、塌 孔及频繁掉钻、卡钻、埋钻等各种技术难题 ,工程得以 顺利实施 ;同时 ,积 累了在 复杂 地质 条件 下 建造 中等 深 度、难度极高的混凝土防渗墙施工经验,以及处理严重 漏浆、塌孔,解决卡埋钻等难题的方法和措施。 6 3
