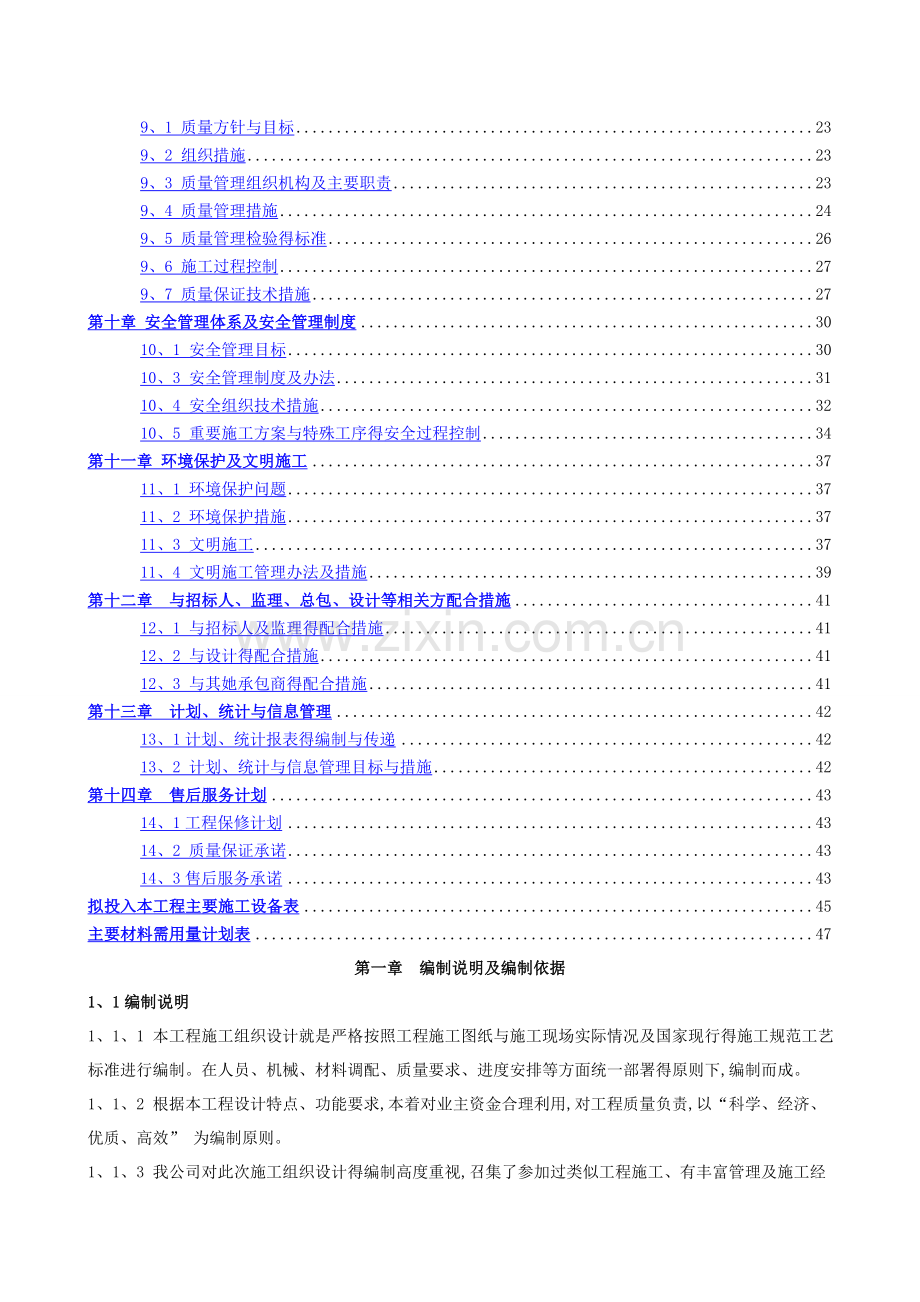

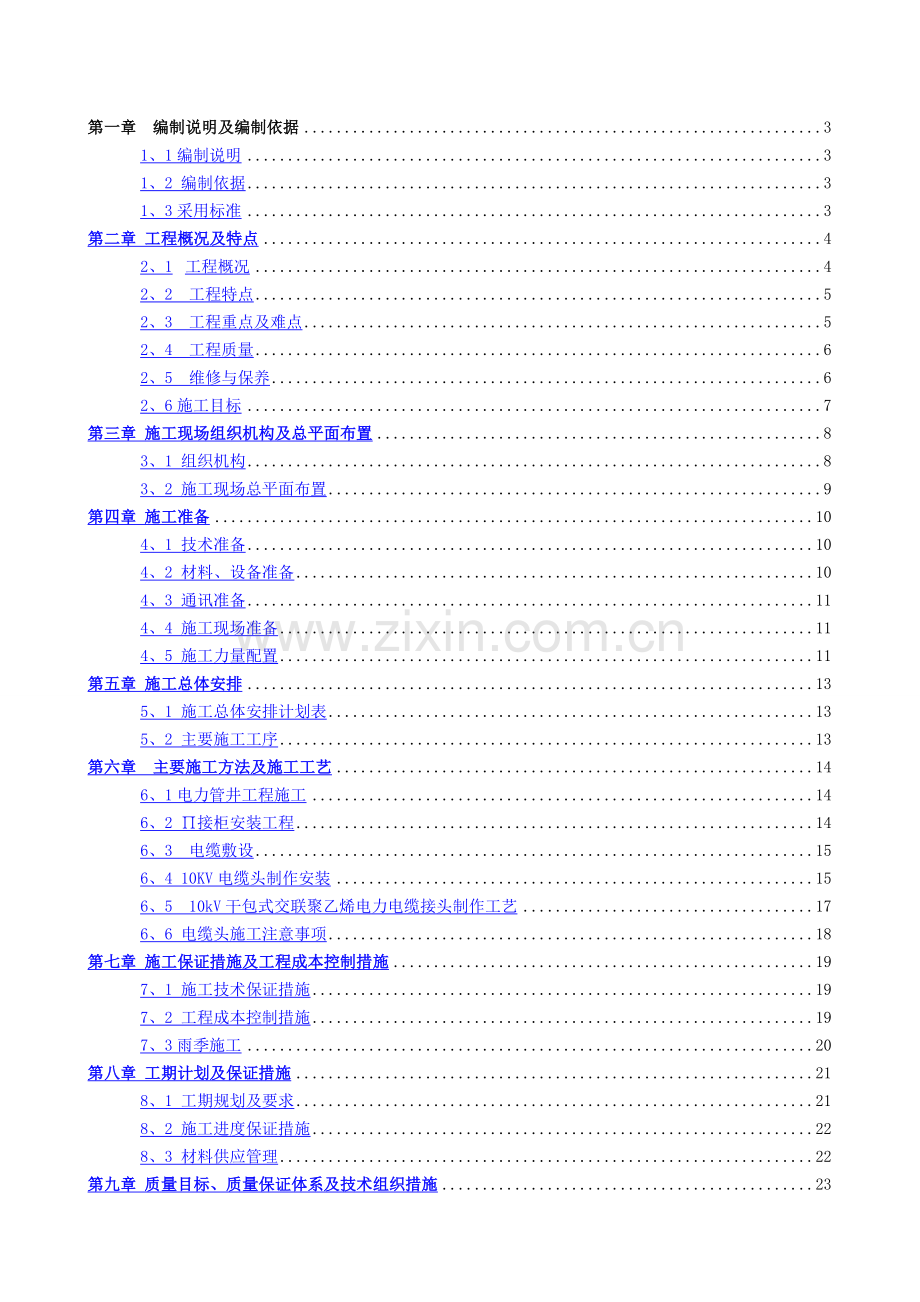

1、第一章 编制说明及编制依据31、1编制说明31、2 编制依据31、3采用标准3第二章 工程概况及特点42、1工程概况42、2 工程特点52、3 工程重点及难点52、4 工程质量62、5 维修与保养62、6施工目标7第三章 施工现场组织机构及总平面布置83、1 组织机构83、2 施工现场总平面布置9第四章 施工准备104、1 技术准备104、2 材料、设备准备104、3 通讯准备114、4 施工现场准备114、5 施工力量配置11第五章 施工总体安排135、1 施工总体安排计划表135、2 主要施工工序13第六章 主要施工方法及施工工艺146、1电力管井工程施工146、2 接柜安装工程146、3

2、 电缆敷设156、4 10KV电缆头制作安装156、5 10kV干包式交联聚乙烯电力电缆接头制作工艺176、6 电缆头施工注意事项18第七章 施工保证措施及工程成本控制措施197、1 施工技术保证措施197、2 工程成本控制措施197、3雨季施工20第八章 工期计划及保证措施218、1 工期规划及要求218、2 施工进度保证措施228、3 材料供应管理22第九章 质量目标、质量保证体系及技术组织措施239、1 质量方针与目标239、2 组织措施239、3 质量管理组织机构及主要职责239、4 质量管理措施249、5 质量管理检验得标准269、6 施工过程控制279、7 质量保证技术措施27第十

3、章 安全管理体系及安全管理制度3010、1 安全管理目标3010、3 安全管理制度及办法3110、4 安全组织技术措施3210、5 重要施工方案与特殊工序得安全过程控制34第十一章 环境保护及文明施工3711、1 环境保护问题3711、2 环境保护措施3711、3 文明施工3711、4 文明施工管理办法及措施39第十二章 与招标人、监理、总包、设计等相关方配合措施4112、1 与招标人及监理得配合措施4112、2 与设计得配合措施4112、3 与其她承包商得配合措施41第十三章 计划、统计与信息管理4213、1计划、统计报表得编制与传递4213、2 计划、统计与信息管理目标与措施42第十四章

4、售后服务计划4314、1工程保修计划4314、2 质量保证承诺4314、3售后服务承诺43拟投入本工程主要施工设备表45主要材料需用量计划表47第一章 编制说明及编制依据1、1编制说明1、1、1 本工程施工组织设计就是严格按照工程施工图纸与施工现场实际情况及国家现行得施工规范工艺标准进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署得原则下,编制而成。1、1、2 根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量负责,以“科学、经济、优质、高效” 为编制原则。1、1、3 我公司对此次施工组织设计得编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验得人员,

5、在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求得前提下,成立编制专题小组,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。1、2 编制依据1、2、1 旭辉E天地项目供配电工程招标文件;1、2、2 旭辉E天地项目供配电工程招标所有设计图纸;1、2、3 现场勘查情况;1、2、4 本公司资源情况,技术能力、施工经验及机械设备情况等。1、3采用标准1、3、1砌体工程施工质量验收规范GB50203-20111、3、2混凝土质量控制标准GB50164-20111、3、3混凝土强度检验评定标准GB/T50107-20101、3、4建筑电气工程施工质量验收规范GB50303

6、-20111、3、5电气装置安装工程电缆线路施工及验收规范GB50168-20061、3、6电气装置安装工程接地装置施工及验收规范GB50166-20061、3、7电气装置安装工程低压电器施工及验收规范GB50254-961、3、8建设工程施工现场供用电安全规范GB50194-20021、3、9工程测量规范GB50026-20071、3、10建筑安装分项工程施工工艺规程DBJ/01-26-20031、3、11电气装置安装工程低压电器施工及验收规范GB50254-961、3、12电气装置安装工程母线装置施工及验收规范GBJ149-20101、3、13钢筋焊接及验收规程JGJ18-20121、3、

7、14建筑施工现场环境与卫生标准JGJ146-20041、3、15施工现场临时用电安全技术规范JGJ46-20051、3、16建筑机械使用安全技术规范JGJ33-2012第二章 工程概况及特点2、1工程概况2、1、1 总述本工程为北京旭科置业有限公司新建C2金融商业项目1#、2#配电室永久用电。高压10kV两路供电,高压无联络,电源分别引自新建开闭器K5、K6,新建开闭器K5、K6电源分别引自北京市公共租赁住房发展中心良乡高教园区公共租赁住房项目第2号供电方案新建开闭器K1、K2。2、1、2 工程名称及规模工程名称:北京旭辉E天地项目供电工程工程地点:房山区大学城工程规模:10万平方米2、1、3

8、主要工程量2、1、3、1 1#配电室外电源工程(1)新敷设ZRC-YJY22-10KV/3300mm电缆355米、ZRC-YJY22-10KV/3240mm电缆495米;电缆采用穿现状管线、新设计管线,穿新建开闭器基础敷设方式;新建管线339米;(2)新敷设150玻璃钢管1686米、2D162格栅管366米、150热侵塑钢管1300米、100热侵塑钢管218米;(3)新建2、02、05、0m三通电力人井2座、2、02、05、0m四通电力人井1座、2、02、05、6m直线电力人井2座、2、02、05、6m90度转角电力人井1座。2、1、3、2 1#配电室低压电缆工程(1)新敷设低压电缆5171米

9、、配套电缆终端头80个;(2)新建电缆桥架723米;(3)电缆敷设方式为桥架、穿管敷设。2、1、3、3 2#配电室外电源工程(1)新敷设电缆ZRC-YJY22-10KV/3240mm电缆2条,长度共计:640米;(2)电缆采用穿已设计管线、穿已设计开闭器基础敷设方式,其中利用已设计管线约221延米。2、1、3、4 2#配电室低压电缆工程(1)新敷设低压电缆5504米、配套电缆终端头88个;(2)新建800150电缆桥架共计706米、新建400150电缆桥架共计228米、新建300150电缆桥架共计35米;(3)电缆敷设方式为桥架敷设。2、1、4 工期要求工程工期:具备进场条件为2015年4月份

10、,土建管线要2015年6月30日完成;预计2015年12月份发电,最迟可推迟至2016年4月30日发电。2、1、5 工程承包范围本工程承包范围为:所有工程设计得图纸中所示全部工程内容,包括但不限于: (1)电源工程(含全部土建、电力井新建扩建改造、沟道占用、红线外市政路面破碎、恢复、拉管、高低压电缆);(2)接入开闭站得全部工程(含全部土建、红线外市政路面破碎、恢复、拉管、电力井新建扩建改造、高压电缆);(3)高基配电室设备供货安装(含自动化、设备、母线等全部配电室设备);(4)高基配电室至各楼及地下车库配电柜得室外管线及低压电缆工程(含土建、井、低压电缆等);(5)配电室所带计量装置供货安装

11、;(6)开闭器得设备供货、安装、调试;(7)其她室外电力管线工程,包括但不限于高基配电室至各楼配电室室外管线(含土建、井、电缆);(8)高基至车库得第一段电缆施工,不含桥架;2、1、6交通情况本工程地点位于北京市房山区大学城,交通运输道路条件较好。2、2 工程特点2、2、1工程特点2、2、1、1 本工程要求工期紧,质量高,要做好工程工期整体计划安排及施工前、施工中各项准备工作与安全措施,确保工程顺利实施。2、2、1、2 本工程施工场地已具备施工条件,临水、临电已接至施工现场,施工前做好现场勘测工作,注意施工机械、物资码放要充分考虑交通及施工现场情况,尽量减少对周围环境及人员得影响。2、2、1、

12、3 本工程施工中,如需与其她单位交叉作业时,我公司将积极与相关方相互协调工程进度,确保工程如期完成。2、2、2 自然环境施工电源由临电配电箱内引出。施工中注意围挡、做到文明施工,为工程得顺利施工创造一个良好得环境。2、3 工程重点及难点2、3、1土建部分重点与难点与应对措施边坡失稳、坍塌1、根据土质与场地情况制定施工方案与支护方案2、严格按照土质与工艺要求进行放坡3、控制边坡及附近堆载4、控制基坑附近积水5、保持与地面建筑得安全距离地下管线损坏1、开挖前进行采用仪器与人工结合进行地下管线情况调查2、设置专人指挥机械土方开挖3、危险地段采用人工开挖4、对暴露得管线采取保护措施5、对邻近开挖面得架

13、空电杆、树木进行加固高处坠落1、基坑上口1、5m内禁止堆放施工物料与土方2、搭设安全防护围栏3、上下基坑设置爬梯土方超挖1、开挖中安排测量人员对开挖得平面尺寸、高程进行控制2、槽底预留10cm采用人工清槽3、按照设计开挖坡度拉线进行人工修破管井结构1、钢筋数量与规格必须符合设计与规范要求2、管井结构厚度与商砼得强度、抗渗性能3、管井防水要求必须符合设计、规范要求埋管材料得规格与数量及包封严密被破坏1、按照图纸把埋管材料得规格与数量核实真确2、做包封时仔细检查3、回填时用符合规范要求得土质回填4、做好成品保护2、3、2电缆敷设、电缆头制作安装有限空间内安全1、根据有限空间作业得安全技术要求,各种

14、设施与通风设设备必须到位,程序必须符合安全技术要求按顺序操作2、酒后不允许进入有限空间作业电缆头得制作必须按照施工技术交底,与施工规范操作2、4 工程质量本工程质量:合格并保证一次通过验收。严格执行设计图纸要求,且符合北京市电力公司验收标准。2、5 维修与保养免费保修期为两年(工程竣工验收后1日开始计算),如国家对此有更严格规定得,适用相关规定。在免费维保期内我公司负责免费维修与保养,并负责维修保养期内系统正常运行操作所发生得设备故障得免费维修与更换。在免费保修期外,根据用户需要我公司仍会提供及时优质得维修服务。2、6施工目标工程自始至终贯彻“一个目标,三个确保,四个合理”得指导思想:即以打造

15、精品工程为目标;确保优质得工程质量、确保社会交通得通行顺畅、确保阶段工期得如期完成;安排合理、协调合理、配置合理、安全防范合理。第三章 施工现场组织机构及总平面布置3、1 组织机构为实现房山区大学城安全生产,文明施工,质量优良,符合达标投产得要求,结合我单位进行类似工程施工得丰富经验,我公司决定按照重点工程得各项要求,组建专业化得管理水平优异得项目经理部投入本工程得施工,公司委派具有项目经理二级资质证书并有着丰富施工经验得人员担任本工程项目经理,并在项目经理得组织安排下,以一个整体素质优良、质量进度意识强、经营管理水平高、服务态度一流得项目部形象展开对本工程得组织、指挥。施工班组得选择上,抽调

16、我单位施工经验丰富得施工班组,承担本工程得施工任务,所有进入本工程得管理人员、技术人员以及特殊岗位人员均具有相应得岗位证书与与之相对应得技术职称,在项目经理得领导下,各岗位人员分工明确,责任明确。项目经理部负责本工程得施工组织实施、技术、质量、工期、资源、安全生产、文明施工、保卫消防、环境保护管理及与各有关方面联络、协调等全面工作。包括:编制详细施工方案,合理调配人员及资源、合理安排工序,及时准备物资,严把工程质量关,确保人身及财产安全,实施文明施工、绿色施工、迅速冷静应对突发事件等项工作。3、1、1 项目经理部组织机构图(如下图)项目经理部项目总工质检组技术组工程组安全组质 检 员施 工 员

17、材 料 员资 料 员测 量 员试 验 员专职安全员3、1、2 主要职责: 项目经理部:负责本工程全面施工管理、组织指挥与协调工作,对本工程施工进度、质量、安全、文明施工、保卫消防、环保等方面负全面责任。使合同工程竣工后满足合同规定得工期、质量、环保及文明施工得各项要求,执行公司管理手册及程序文件,主持制定本工程质量、环境目标,组织制订详细施工方案,组织全体人员认真做好各项准备工作,安排总体施工计划并落实总体施工计划得完成情况,拟定重大施工方案,合理调度配置人力、物资、机械、车辆,采取措施有效控制施工进度、质量、成本,安全、文明施工、环境保护。做好与有关各方得沟通、协调、配合。迅速冷静应对突发事

18、件。确保工程圆满完成。项目总工:负责施工过程中得技术、质量及环境控制工作,使工程质量与环境因素处于受控状态。按照本工程具体情况,组织制定具体可操作得施工组织设计、质量管理计划等施工指导性文件。组织制定工程实施得各项技术措施、规范、要求,监督检查现场得施工质量与技术措施得落实情况,及时解决工程中得技术问题,组织技术培训、工程质量验收等施工中得技术质量管理工作并向工程项目经理负责。技术组: 负责制定施工组织设计、工程实施得各项技术措施、规范、要求,及技术文件、施工规范、质量标准及施工作业指导书得贯彻执行,监督检查现场得技术措施得落实情况,组织工程技术交底,做好交底、工程变更洽商等记录,及时解决工程

19、中得技术问题,负责技术培训;负责技术文件资料得整理,内部及外来文件得管理,工程竣工资料得编制整理交付归档工作;质检组: 制定本工程质量管理计划。对各分项、分部工程等工程质量全过程实施监督检查,搞好质量控制,负责对本工程施工原材料得检验工作,组织质量验收与质量评定工作,召开现场质量会,及时解决施工中得质量问题。安全组: 根据工程现场情况制定安全管理工作计划,审核施工安全技术措施。对施工人员进行安全教育,在施工前对现场危险点进行分析,制定预防措施,有效防止事故发生。检查施工中得安全规程及安全技术措施得落实情况,及时解决现场存在得安全问题,进行施工安全评定与考核工作,定期召开现场安全会,分析安全生产

20、情况,消除事故隐患。工程组: 制定施工总体计划,并根据计划及施工进度与现场情况,合理调度配置人力、物资、机械、车辆,保证施工按计划进行。负责进场材料得验收、贮存、包装、防护、标识与发放,并保存相关记录;负责进场材料原始资料管理。对工程材料进行统计核算,按材料供应计划向现场提供施工材料,对进厂设备材料严格验收,严禁不合格品入库及发放。控制材料发放,保证各阶段所需得工程材料及时供应。做好材料保管工作。负责工程施工设备得保管、维护,保证施工设备正常运转。根据项目整体及施工进度情况做好成本核算。负责现场工程技术资料及管理资料得收集、整理、保管、存档等工作。施工班: 负责本工程各项施工工作得具体实施,严

21、格按项目经理部得安排进行工作,严格执行技术、质量、安全、文明施工、环境保护等规范、管理制度,切实落实相应措施。确保工程优质、如期完成。3、2 施工现场总平面布置 3、2、1 施工设备材料存放区、施工现场临时电源、运输通道、消防设施、施工作业场地等由项目经理部负责总体布置,施工机器具及所需安装得设备材料等物资需码放整齐有序,并有必要得标识。施工现场得布置应整齐美观,保证必要得施工通道与施工人员作业时所需得工作环境。施工现场应按要求在适当位置布置一定数量得消防设备,及时清除施工废弃料与包装物,保证施工作业按计划顺利进行。第四章 施工准备进场前得施工准备就是施工管理得重要环节,准备工作得完善与疏漏直

22、接关系到工程施工能否顺利展开,为避免施工管理中得盲目性、随意性,确保高速、优质、安全、低耗、圆满地完成施工任务,我公司根据本工程实际情况,周密地根据施工组织设计作好施工前得人员、材料、技术等各项准备工作,做到科学组织,合理安排,计划在先。一旦中标,接到进场通知,可以确保立即进场。4、1 技术准备4、1、1 会同有关单位搞好现场接收工作现场交接得重点就是施工测量得有关资料得移交,会同监理工程师详细得对建设提供得测量基准点、红线点进行交底、复测,达到要求后办理验收交接手续。布设现场临时用电线路、临时用水管线与其它得临时设施。4、1、2 施工图设计技术交底及图纸会审做好图纸得修订完善工作,组织图纸会

23、审工作与编制工艺文件,充分理解设计与业主意图,组织管理人员与技术骨干会同设计人员认真学习施工图纸、了解设计意图,全面熟悉与掌握施工图得全部内容,对设计文件与图纸进行现场校核,对现场原地貌,现场地下管线进行详细地调查,对一些特殊要求得施工部位、细部节点应进一步深化设计,逐层进行技术交底,使管理人员对工程情况与技术操作方法做到心中有数。4、1、3 施工组织设计与施工方案准备组织有关人员完善投标施工组织设计、施工进度计划,编制工程质量保证计划、安全环保保证计划、模板设计、检验计划、试验计划、现场实施方案、季节施工方案、施工测量方案等,并根据本工程做法编制分部、分项施工方案或施工作业指导,保证优质、安

24、全、文明施工及新技术、新工艺得推广应用。在施工前对现场危险点进行分析,制定有效得预防措施,防止事故发生。4、1、4 图纸、规范、标准、图集、规程等技术资料得收集组织有关人员熟悉图纸,落实解决设计存在得问题。准备本工程所需得得规范、标推、图集等技术资料并确定其有效性。4、1、5 技术交底掌握熟悉施工图纸与有关技术业务资料,包括施工图纸,设计说明书,标准详图,施工定额,组织设计等。在整体施工前进行总体施工技术交底,施工中按分部工程进行分部技术交底、在关键、重点工序开工前再进行分项工程得重复技术交底。开工前对本工程各岗位人员进行技术、质量、安全、文明施工及环境保护等方面得培训。对主要岗位人员进行重点

25、培训。4、2 材料、设备准备4、2、1 本工程所用得材料质量必须达到国家有关标准、规程、规范与设计图纸中规定得标准与要求,必须具备出厂合格证、材质证明或有关试验报告。具体材料、设备见选型方案。4、2、2 根据工程得需要,编制设备材料采购供应计划,并按计划及时采购到位。4、2、3 按公司检验制度及技术标准严格检查进场设备材料得质量,当可直接清点数量与观察到外观得产品运至施工现场时,现场施工人员应验证产品得数量、规格、型号,保存随产品发来得有关资料,并填写相应得开箱检验记录与进货检验记录。4、2、4 进场设备材料设专人管理。施工现场得材料管理人员对到场得设备材料要认真进行开箱检验工作,发现问题及时

26、处理并汇报。同时要及时清点入库,妥善保管。贵重设备材料要有防盗措施。现场材料管理员应按照设备材料供应计划进行发放领用。4、2、5 设备、材料得运输应尽量避免在施工车辆及人员密集得时间进行。4、3 通讯准备4、3、1 施工期间现场配备手机用于通讯联系。4、3、2 设备运输、吊装、安装及电缆敷设与设备传动期间现场配备对讲机,作为近距离通话工具。4、4 施工现场准备4、4、1 临时供水、供电综合考虑生产、生活、消防等各方面得因素,与甲方协商解决临时用电与供水问题。经计算确定需用量、管径、导线截面并合理布置管线。4、4、2大型临设根据施工场地与运输道路得情况,在开工前由项目部与甲方协商确定施工临时使用

27、得场地,做好相应标识,并组织人员清理运输通道,保证设备通道畅通。生产设施:现场模板设加工区,钢筋在公司加工成成品。现场废弃渣土及时清运。生活设施:现场不设生活区及办公区。4、4、3做好现场安全警示标识,提示人们注意安全。4、5 施工力量配置根据本工程得质量、工期要求,以及工程总体施工计划、施工方案、基本工程量,计划投入员工62人,并根据施工进度做相应调整,以满足工程需要。4、5、1 施工劳动力配备计划 劳动力计划表 工 种时 间电工电缆工普工木工泥瓦工钢筋工修理工管理人员2015年4月1日至2015年6月30日24020512252015年7月1日至2015年11月30日5208225总计72

28、048207124104、5、2 主要施工、调试机具配置。见附表:拟投入本合同工作得主要施工设备表第五章 施工总体安排5、1 施工总体安排计划表该工程从具备进场条件为2015年4月1日,于2015年6月30日完成土建,工期为60天。在甲方预计2015年12月份发电前完成整体工程得验收工作,以确保发电时间。时间紧、任务重,对外工作量大,必须要求严格得施工组织机构,过硬得施工队伍,精细得生产计划安排。具体施工安排如下:序号工序名称施工天数(天)实施者1过渡方案实施10土建班、电气班2电力管井及管线施工50土建班3桥架及设备安装15电气班4电缆敷设、电缆头制作安装65电气班5设备调试5电气班5验收、

29、发电、移交5工程项目部5、2 主要施工工序施工中应遵循:先土建后电气施工得原则、先基础设施后电气施工,尽量避免交叉施工作业。在安装与调试过程中必须严格执行设计要求、施工图纸、技术说明书以及安装作业指导书。第六章 主要施工方法及施工工艺6、1电力管井工程施工井室钢筋砼结构施工井室结构施工工艺流程:开槽垫层钢筋混凝土底板侧墙、顶板钢筋绑扎及预埋件安装侧墙、顶板钢筋混凝土浇注土方回填6、2 接柜安装工程6、2、1工序:场内搬运、按图纸顺序就位、找平找正、盘间连接、尺寸校对(整体测量)、固定、尺寸复核。6、2、2 接柜设备安装(1)根据安装序号、箱体尺寸、重量决定起吊、运输、就位方案。(2)接柜设备得

30、二次搬运。设备到场后,一般情况下均需二次搬运,并拆箱检查验收。检查设备有无损伤变形、划痕;检查开箱资料、备品、备件、专用工具就是否齐全;核对设备就是否符合设计图纸并作好记录。此时供货厂家、质检员、工程技术人员到现场共同验收,一旦发现质量问题及时登记,并协商解决办法、解决时间,确保设备得安装。同时将图纸、资料由技术人员检查,合格、齐全后保管好。施工人员将接柜柜设备得附件检查一遍(按厂家发货单验收),同时将母排得数量清点正确无误后,由技术负责人给厂家签字。(出现问题应在验收单上注明,并写出整改日期,督促厂家尽快解决)。(3)接柜柜设备应垂直吊运,运输时要保护盘内设备不受强烈振动与损坏,必须有相应措

31、施,确保箱体不变形,油漆不损坏。配电盘水平搬运时要用专用得小车,平稳运输,尽量避免放倒运输,过门坎时可以侧斜运入。环网柜设备得运输均应平稳移动,不得剧烈振动,以免设备受损。由于环网柜设备得高度、前后门面搬运时均不能受力限制,应侧面放倒且应在环网柜设备下加垫木板或泡沫,以免柜体受力不均变形。正、背面得盘漆一定不能有刮蹭,保证柜面完好。环网柜设备上基础就位时,应平稳移动,不得用力过猛,要有防止柜体倾倒,防止人身伤害与设备损坏得措施。(4)柜体得就位、找平、找正要平稳位移。使用撬棍移盘,方法要得当,不得使盘受强烈振动,保护设备安全,要文明施工。(5)如果就是一列柜,应先从一端安装。首先,将第一面柜找

32、平、找直(前提就是槽钢基础必须平直),然后将柜体固定,并焊牢。之后依序将每面柜用螺栓连接,并找平(柜平、柜体下前边平并与基础槽钢前边平齐)。中间柜基不平该垫则垫,将所有盘连接紧密,盘柜间不得用眼测瞧出明显缝隙,之后用小红绳从两端头柜绷紧,用钢板尺测量中间柜与两边柜得平直误差不得大于3(柜门误差除外)。柜体固定就位后,调整盘头,使柜体整齐、美观。(6)所有调整完毕后,逐一将柜体底部与基础槽钢焊牢,其焊接点不少于4个,每段长度为20-30。焊接得作用:一就是固定柜体,二就是保证柜体得接地。(7)为了保证安装得整体质量,不要急于固定死,要进行整体调整,分别用线坠与钢板尺测量每面柜得正面与侧面得垂直误

33、差,使误差达到合格范围。6、2、3 接柜设备就位,并固定完毕后,其外壳及PE排均应与接地网可靠连接,使柜得接地更加可靠,并保证验收得顺利。6、3 电缆敷设6、3、1工序:准备工作、电缆敷设、水平敷设、垂直敷设、挂标志牌。6、3、2 电缆敷设(1)电缆敷设前应对电缆进行详细检查,规格、型号、截面、电压等级均要符合设计要求,外观无扭曲、损坏现象。施工前,应对电缆进行绝缘摇测或耐压试验。(2)电缆敷设时应根据施工图及现场情况决定具体敷设方式,电缆敷设不应交叉,应排列整齐。(3) 敷设时将电缆放置在得转盘式放线架上,沿水平方向弯直并逐渐拉放出去。无论水平敷设还就是垂直敷设时,视电缆截面大小,每35米站

34、一人,协助电缆敷设直到电缆敷设到位。采用机械法敷设电缆时应事先编制详细得施工方案。(4) 电缆敷设应及时进行标识,标志牌规格应一致,并有防腐性,挂装应牢固;标志牌上应注明线路编号、电缆型号、规格、电压等级、起止点,电缆始端、终端、拐弯处、交叉处应挂标志牌,直线段每20米设标志牌。电缆敷设好后,要检查回路编号就是否正确,完整做好相关资料。(5) 电缆敷设完毕后,所有电缆穿墙套管均可靠封堵。6、3、3 应注意得质量问题(1)电缆进入室内电缆沟时,防止套管防水处理不好,沟内进水。应严格按规范与工艺要求施工。(2)应防止电缆排列不整齐,交叉严重。电缆施工前须将电缆事先排列好,划出排列图表,按图表进行施

35、工。电缆敷设时,应敷设一根整理一根,卡固一根。(3)敷设得电缆应防止弯曲半径不够。施工人员应考虑满足敷设得最大截面电缆得弯曲半径得要求。(4)防止电线标志牌挂装不整齐,或有遗漏。应由专人复查。6、4 10KV电缆头制作安装6、4、1适用范围本工艺标准适用于10kV及以下一般工业与民用建筑电气安装工程得电力电缆头制作工程。6、4、2操作工艺a、设备点件检查:开箱检查实物就是否符合装箱单上数量,外观有无异常现象,按操作顺序摆放在大瓷盘中。b、电缆得绝缘摇测:将电缆封口打开,用2500V摇表测试合格后方可进入下道工序。c、剥除电缆护层。剥外护层:用卡子将电缆垂直固定,从电缆端口量取750mm(户内头

36、量取550mm),剥去外护层。剥恺装:从外护层断口量取30mm恺装,用铅丝绑紧后,其余剥去。剥内垫层:从恺装断口量取20mm内垫层,其余内垫层剥去。然后,摘去填充物,分开线芯。d、焊接地线,用编织铜线作电缆钢带及屏蔽引出接地线。先将编织线拆开分成三份,重新编织分别缠绕各相,用电烙铁、焊锡焊在铜屏蔽带上。用砂布打光钢带焊接区,用铜丝绑扎后与钢带焊接牢固。在密封处得地线用焊锡填满编织线,形成防潮段。e、包绕绝缘自粘带:用绝缘自粘带在相应于手套袖筒部位得护套外面及相应于手套手指部位得屏蔽层外面,包绕绝缘自粘带作填充,包绕层数以手套套入时松紧合适为宜。f、套上塑料手套:选择与电缆截面相适应得塑料手套,

37、套在三叉根部,在手套袖筒下部及指套上部分别用绝缘胶粘带包绕防潮锥,以密封手套。再在防潮锥外面先自上而下,再自下而上以半搭盖方式包绕塑料胶粘带2层。 剥铜屏蔽带与半导电层:由手指套指端量取55mm铜屏蔽层,其余剥去,从屏蔽层端量取20mm半导电层,其余剥去。g、制作应力锥。 清除电缆绝缘表面得半导电层残迹,用酒精将电缆表面擦拭干净。从各线芯半导电层后5mm处开始,将自粘带拉伸100%左右,以半搭盖方式向线芯方向绕包,包带要拉紧,使松紧程度一致,不应有打折、扭皱现象,反复往返包绕成橄榄型得增强绝缘。然后,用半导电橡胶自粘带从电缆半导电屏蔽层上开始绕包到最大直径处,不能超过,再返回到电缆半导电层上。

38、再用屏蔽铜丝网覆盖在绕包得半导电屏蔽层上(也可用直径为2mm得熔丝在绕包得半导电屏蔽层上密集缠绕),下端与电缆屏蔽铜带搭接,搭接长度不小于10mm,并绑扎焊牢。用直径为5mm得粗熔断丝做一屏蔽环套在应力锥最大直径处,并与铜网焊接起来。当采用绕包应力带作为电场处理结构式时,绕包应力带应从电缆半导电层(也可搭接在铜带上,开始,半搭盖绕包,如用非复合应力带时,需拉伸200%,绕包时银灰色朝外。包绕到规定尺寸后,再回到原始位置。在绕包层下端覆盖在电缆半导电层得一段应力带外边包一层半导电自粘带,与屏蔽铜带搭接。 h、安装塑料雨罩(室外)。 按图示尺寸与设备得位置,确定线芯应保留得长度,锯去多余 得线芯。

39、然后在线芯末端(靠近接线端子接管处)得线芯绝缘上,用塑料胶粘带包缠一突起得雨罩座,并套上雨座。 i.安装接线端子。 剥去线芯末端绝缘(长度为端子接管孔深加5mm),选择与线芯截面相适应得接线端子,将接管内壁与线芯表面擦拭干净,并清除氧化层与油迹,然后进行压接或焊接。压接完后用绝缘自粘带在端子接管上端至雨罩上端一段内,包缠成防潮锥体,再在防潮锥外用PVC粘胶带自上而下,再自下而上以半搭盖方式包缠2层。 j.至此即可对电缆头做耐压试验,合格后核对相位,将其与设备相连接,同时应将引出得编织软接地铜线妥善接地。6、5 10kV干包式交联聚乙烯电力电缆接头制作工艺 a、设备点件检查:开箱检查实物就是否符

40、合装箱单上得数量。外观有无异常现象。b、调直电缆:将电缆留适当余度后放平,在待连接得电缆端部得两米内分别调直、擦干净,相互重叠200mm,在中部作中心标线,作为接头中心。c、剥除外层及恺装:从中心标线开始在两根电缆上分别量取800mm, 500mm,剥除外护层:在距外护层断口50mm得恺装上用铜丝绑扎三圈或用恺装带卡好,用钢锯沿铜丝绑扎处或卡子边缘锯一环行痕,深度为钢带厚度得1/2,再用改锥将钢带尖撬起,然后用克丝钳夹穿泪仁将钢带剥除。剥内护层:从恺装断口量取20mm内护层,其余内护层剥除,并摘除填充物。锯芯线:对正线芯,在线芯中心点处锯断。剥除屏蔽层及半导电层,自中心点向两端芯线各量300m

41、m剥除屏蔽,从屏蔽层断口各量取20mm半导电层,其余剥去。彻底清除绝缘体表面得半导电层残迹。 d、套入管材,将热缩护套管、金属护套管套在电缆上,每相线尽上套入铜丝网。 e.压接导体连接管:在线芯端部量取1/2连接管长度加5mm切除线芯绝缘体,由线芯绝缘断口量取绝缘体35mm,削成30mm长得锥体,压接连接管。 f、包绕半导体带:在连接管上用细砂布除掉管子棱角与毛刺,并擦干净。然后,在连接管上用半导体带包绕填平压坑,并与两端半导体层搭接。 g、绕包增强绝缘:将电缆绝缘表面擦拭干净,用绝缘胶粘带拉伸100%,以半搭盖方式在半导体层上缠绕,缠绕时,两端各留出5mm得半导体层,先填平低凹处,再逐渐包绕

42、到规定尺寸。要求绕包平整,不可出现明显得凹凸不平现象。包缠后得增强绝缘为电缆绝缘外径加16mm。 h、缠绕半导体带:在接头增强绝缘完成后,用半导电橡胶自粘带从一端电缆半导电屏蔽层开始,以半搭盖式绕包到另一端电缆半导电屏蔽层,然后返回。 i、安装屏蔽铜丝网:将屏蔽铜丝网移到接头中间位置,向两边均匀拉伸,使之紧密覆盖在半导电管上,两端用铜丝绑扎在三根线芯得屏蔽铜带上,并焊牢。也可采用缠绕方式将屏蔽铜丝网包覆在接头半导电层外面。 j.包缠PVC绝缘带绕包层:用PVC绝缘带从一端铜屏蔽层开始到另一端铜屏蔽层,以半搭盖方式来回绕包两层。 k、焊接过桥线:将规定截面得镀锡铜编织线用裸铜丝分别绑扎并焊接在三

43、根铜芯得屏蔽铜带上,两端用裸铜丝绑扎在电缆屏蔽铜带上,然后将三相线芯捏拢,在线芯之间施加填充物,用白布沙带或PVC绝缘带扎紧。 1、安装护套管:在接头两端电缆内护套外包绕密封胶带,将内护套管移至接头处,两端搭接在电缆内护套上,并加热收缩。(如果不要求将电缆屏蔽铜带与钢带分开接地,则不需用内护套管与钢带跨接线,过桥线应绑扎焊接在电缆屏蔽铜带与钢带上) m.焊接钢带跨接线:用10mm镀锡铜编织线或多股铜绞线,两端分别绑扎并焊接在电缆得钢带上。 n、安装外护套管:将金属护套管移至接头位置,两端用铜丝扎紧在电缆外护层上,再将热缩护套管移至金属护套管上,加热收缩,两端应覆盖在电缆外护层上l00mm。当不

44、用金属护套管时,则应将热缩外护套管移到接头位置,加热收缩覆盖在内护套管上。 o、送电试运行、验收。试验:电缆头制作完毕后,应按规范要求进行试验。验收:送电空载运行24小时无异常现象,办理验收手续交建设单位使用。同时提交变更洽商、产品说明书、合格证、试验报告与运行记录。等技术文件。6、6 电缆头施工注意事项(1)电缆头安装前应对电缆及电缆头内元件进行详细检查,规格、型号、电压等级均要符合设计要求,外观无损坏现象。施工前,应对电缆进行绝缘摇测或耐压试验。(2)电缆头安装时应根据施工图进行安装,安装底座应稳固、可靠。(3)安装过程中应做好保护措施,防治损坏本体及其她设备。(4)安装完毕要进行标识,标

45、志牌规格应一致,并有防腐性,挂装应牢固;标志牌上应注明设备名称、编号,并安装警示牌对周围行人进行提示。第七章 施工保证措施及工程成本控制措施7、1 施工技术保证措施7、1、1严格技术管理制度,施工中得技术问题由现场总工程师处理;7、1、2 严格执行设计变更管理制度,设计变更一般有工程部负责接收,下发到施工班组执行,其她人员不得接受设计变更。没有设计变更不得擅自修改施工图。7、1、3 严格技术交底制度,做到开工前有措施与交底,交底得内容要齐全、准确,施工人员应按交底内容进行施工,任何人不得擅自修改。7、1、4 设备开箱检查,应提前三天通知建设单位、现场工程监理。开箱检查时,应认真核对设备型号参数

46、就是否与设计相符,并认真填写开箱检查记录,发现问题作好记录,并及时汇报现场负责人。7、1、5 开箱检查后得技术资料交资料管理负责人统一登记保管。7、1、6 设备安装前,作好合理安排,有些设备要先试验后安装,防止不必要得返工,对发现问题作好记录,并及时汇报现场负责人。7、1、7 环网柜设备安装。应对其外观进行检验,附件应齐全、无锈蚀及机械损伤,密封良好,发现问题及时更换。施工前要进行技术交底,并在实际工作中认真执行。7、1、8 电力电缆敷设。该工程电缆得敷设工作要按优质工程目标进行施工。因此施工前要仔细核对图纸、电缆规格及走向,避免出现遗漏、规格不对等现象。为了确保电缆敷设美观,施工前要进行技术交底,并在实际工作中认真执行。敷设工作结束后,各种电缆孔洞必须按照北京供电公司达标投产要求与公司作业指导书要求封堵。7、1、9 施工人员应认真填写“安装记录”或“试验报告”及工序控制记录,工
