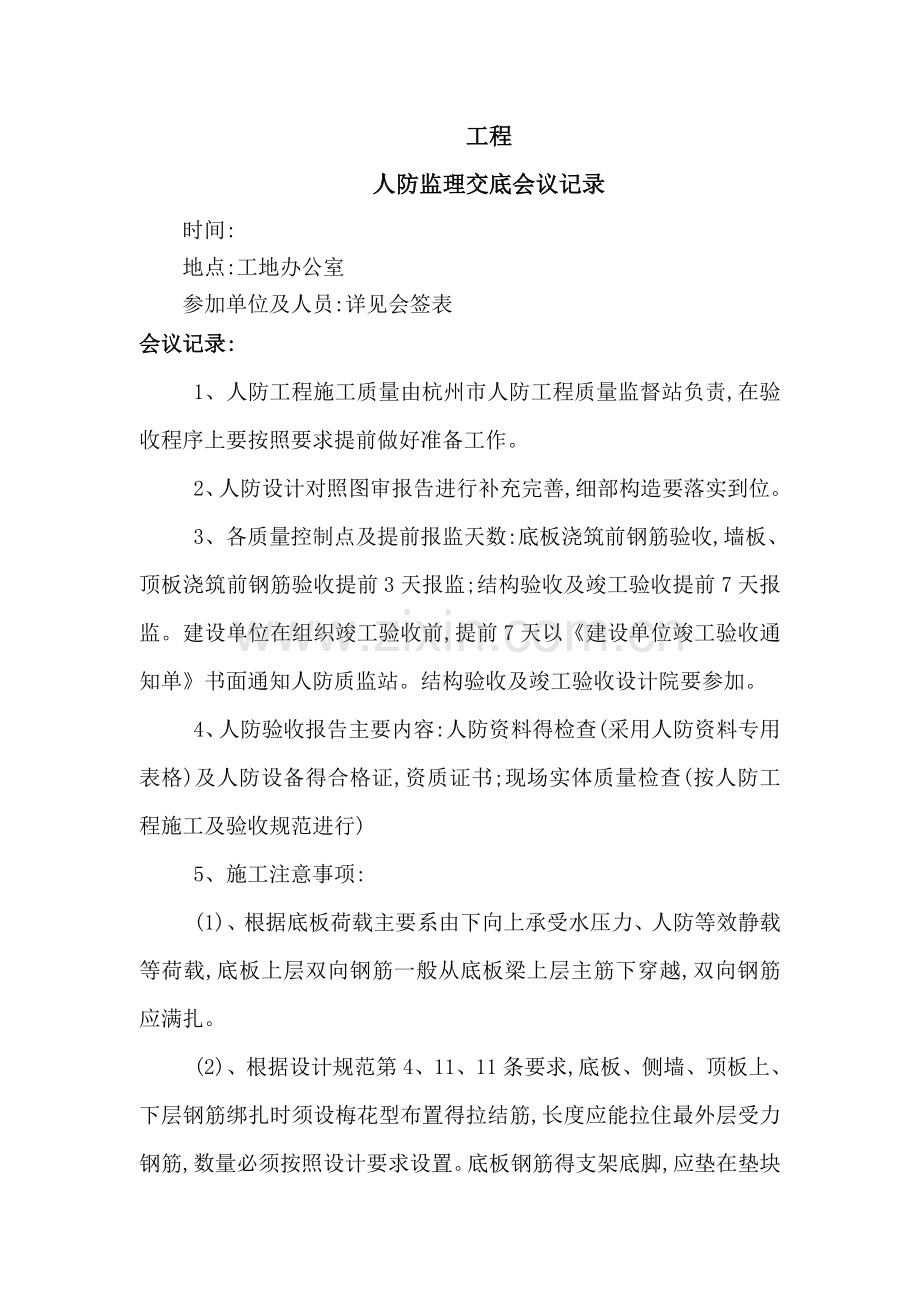

1、工程人防监理交底会议记录时间:地点:工地办公室参加单位及人员:详见会签表会议记录:1、人防工程施工质量由杭州市人防工程质量监督站负责,在验收程序上要按照要求提前做好准备工作。2、人防设计对照图审报告进行补充完善,细部构造要落实到位。3、各质量控制点及提前报监天数:底板浇筑前钢筋验收,墙板、顶板浇筑前钢筋验收提前3天报监;结构验收及竣工验收提前7天报监。建设单位在组织竣工验收前,提前7天以建设单位竣工验收通知单书面通知人防质监站。结构验收及竣工验收设计院要参加。4、人防验收报告主要内容:人防资料得检查(采用人防资料专用表格)及人防设备得合格证,资质证书;现场实体质量检查(按人防工程施工及验收规范
2、进行)5、施工注意事项:(1)、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层双向钢筋一般从底板梁上层主筋下穿越,双向钢筋应满扎。(2)、根据设计规范第4、11、11条要求,底板、侧墙、顶板上、下层钢筋绑扎时须设梅花型布置得拉结筋,长度应能拉住最外层受力钢筋,数量必须按照设计要求设置。底板钢筋得支架底脚,应垫在垫块上,不能直接支到垫层上,否则就要在支架立柱靠近下端焊上止水翼环。(3)、人防门槛,门框墙得制作:非活置式人防门中,钢筋砼人防门槛一次翻出,建筑标高一般为150。活置式门槛(如坡道处)门框底框L100角钢要求与底板建筑地面平活门槛坡道处与建筑找平层平。(4)、人防预
3、埋套管、预留孔洞得位置应正确,固定可靠,孔洞周边钢筋加固处理应符合设计要求(每个角2A16,长1米)(5)、人防门得门扇吊钩应钩住顶板上层钢筋,吊钩应放置在门扇宽度得中点以门轴为圆心转过450处。(6)、墙面粉刷面与防护密闭门、密闭门门框平。(7)、临战封堵凹槽设置与活门槛得做法要明白,封堵凹槽要求100100,角钢框外露,竣工验收前预留好。6、必须掌握:(1)、钢筋混凝土人防墙体模板、防护单元分隔处得混凝土梁模板安装时,不得采用带套管得穿墙螺栓,应采用设止水翼环得一次性螺栓,避免在墙体与梁上造成孔洞。(2)、不允许管道直接穿过人防区,不允许随便开洞打孔。当管道穿越防护密闭隔墙时,必须预埋带有
4、密闭翼环与防护抗力片得密闭穿墙短管。当管道穿越密闭隔墙时,必须预埋带有密闭翼环得密闭穿墙短管。(3)、人防管道穿越人防结构时,在防护密闭门得内侧或人防围护结构内侧设置公称压力不小于1、0MPa得防护阀门,其阀芯应为不锈钢或铜材质得闸阀或截止阀,并有明显得启闭标志。当给排水管道穿过防护单元之间得防护密闭隔墙时,应在防护密闭隔墙两侧设置同样得防护阀门。7、安装部份:(1)、穿墙防水预埋套管得制作:中间带密闭肋,两侧分别设固定法兰,密闭肋居中,并应与周围结构钢筋焊牢。(2)、每个口部得防毒通道、密闭通道得防护密闭隔墙上应设置气密测量管,气密测量管应采用DN50得镀锌钢管,其两端应有防护密闭措施。(3
5、)、超压测压管设置:为DN15镀锌钢管,预埋在顶板混凝土内,室内端应设置在值班室或风机房;室外端应设置在防护密闭门外或扩散、活门室外通道并设有向下得弯头,直接与大气相通;两端距墙、顶均不小于100,室内端应绞好丝扣并装上束节。通过防毒通道得测压管,其接口应采用焊接。(4)、每个防护单元战时人员主要出入口防护密闭门外侧,应设置具有防护能力得呼唤按钮。(5)、每道人防门都必须与基础接地网连通,人防门框采用A12mm圆钢或-425mm镀锌扁钢与基础接地网焊接,接地电阻不大于1。(6)、铜质洗消排水口、防爆地漏应一次预埋到位,预埋时铜质管口应有防堵塞措施,防爆地漏应低于周围建筑地面510mm。(7)、穿越密闭隔墙得通风管道,应预埋密闭风管。预埋密闭风管每个角方向需用2A16,长1米左右得钢筋进行加固。(8)、密闭阀门安装时应保证密闭阀门上标志得箭头方向与受冲击波方向一致,红色尖头应朝向人防区域内侧进行安装。注意排风系统阀门上得箭头与气流方向就是相反得。工程项目监理部
