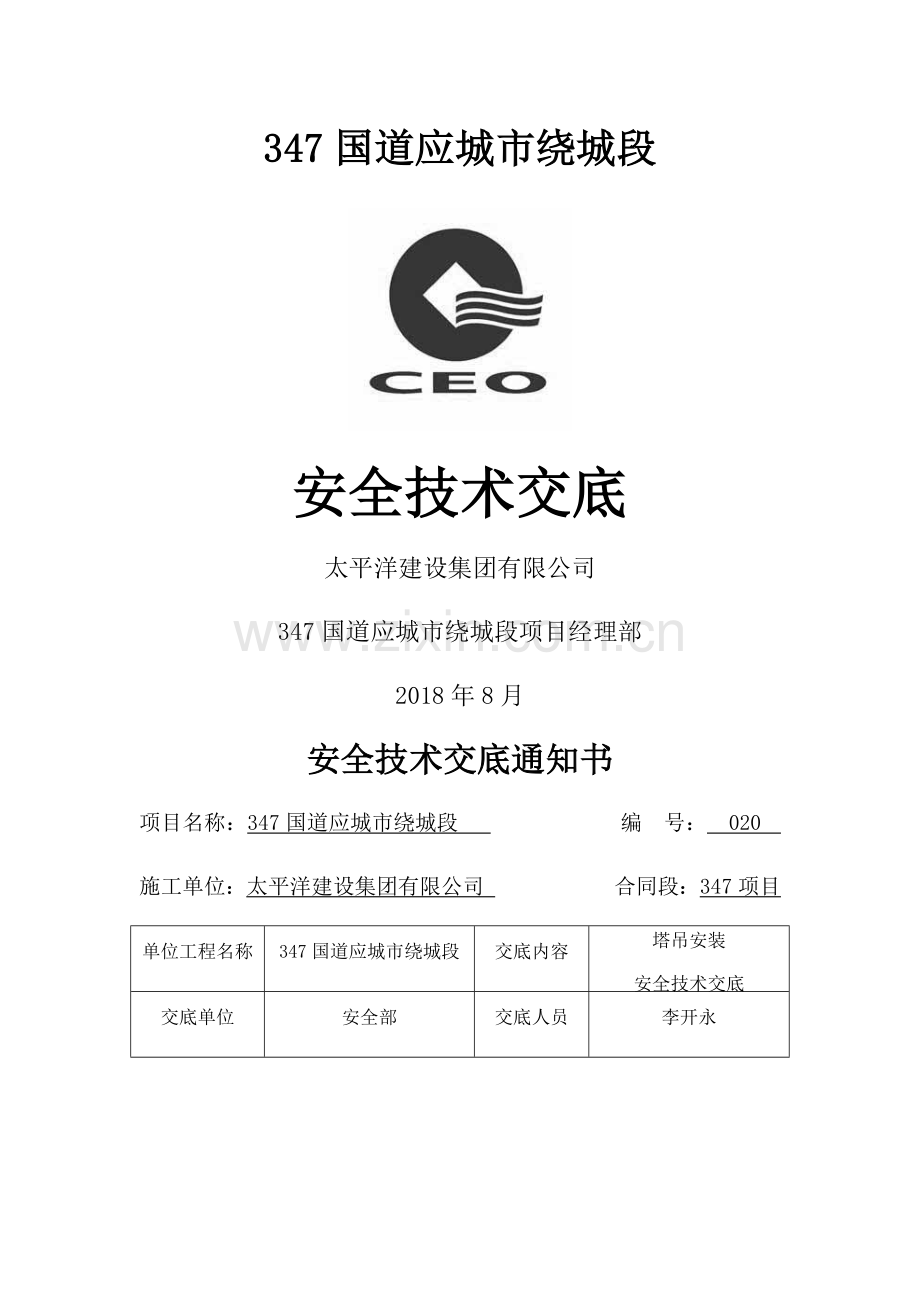

安全技术交底通知书
项目名称:347国道应城市绕城段 编 号: 020
施工单位:太平洋建设集团有限公司 合同段:347项目
单位工程名称
347国道应城市绕城段
交底内容
塔吊安装
安全技术交底
交底单位
安全部
交底人员
李开永

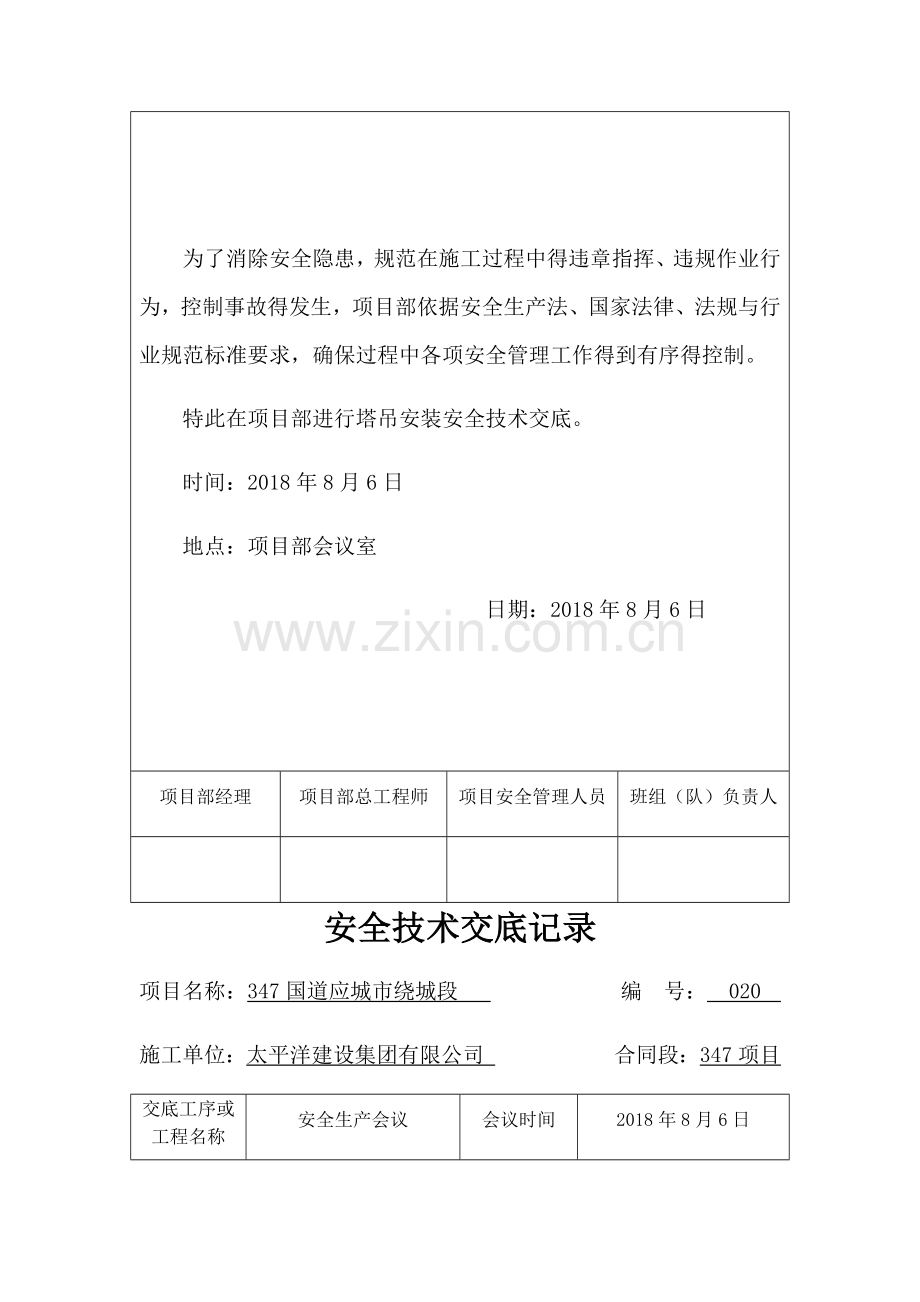

为了消除安全隐患,规范在施工过程中得违章指挥、违规作业行为,控制事故得发生,项目部依据安全生产法、国家法律、法规与行业规范标准要求,确保过程中各项安全管理工作得到有序得控制。
特此在项目部进行塔吊安装安全技术交底。
时间:2018年8月6日
地点:项目部会议室
日期:2018年8月6日
项目部经理
项目部总工程师
项目安全管理人员
班组(队)负责人
安全技术交底记录
项目名称:347国道应城市绕城段 编 号: 020
施工单位:太平洋建设集团有限公司 合同段:347项目
交底工序或工程名称
安全生产会议
会议时间
2018年8月6日
参加对象及人数
塔吊安装人员
交底人
安全部
交底地点
项目部会议室
记录人
邵士兵
交底内容摘要:
1. 塔吊安装应由主管部门按照说明书要求结合施工现场得实际情况制定详细得施工方案。
2. 安装作业人员应具备专业队伍并取得市级有关部门核发得资格证书得人员担任,并设专人指挥。
3. 所有安装拆除人员做到持证上岗,按章操作,全面执行安装方案。
4. 塔吊司机属特种作业人员,应经正式培训并取得合格证书,合格证与培训考核内容,必须与司机所驾驶吊车类型相称。
5. 塔吊得指挥人员应经正式培训考核并取得合格证书。其指挥信号应符合国家标准GBS05C-85《起重吊装指挥信号》得规定。
6. 塔吊司机不能清晰地听到信号指挥人员得笛声与瞧到手势时,应结合现场实际改用旗语或对讲机进行指挥。
7. 塔吊电缆不允许拖地行走,应装设具有张紧装置得电缆卷筒,随塔吊行走卷筒自动将电缆缠绕,防止电缆与枕木磨擦或被轨道上杂物缠绕发生事故。
8、 施工现场架空线路与塔吊得安全距离,按照临时用电规范:“旋转臂转式起重机得任何部位或被吊物边缘于10KV以下得架空线边线最小水平距离不得小于2米”。塔吊应采取良好得重复接地与防霉接地,驾驶室内应铺高压绝缘橡皮垫。
9、塔吊得电源线应做到保护接零与工作接零必须分开。照明及障碍灯控制开关应独立设置,为此应采用五芯电缆线,安装漏电保护器。
10、自升塔得顶升工作,必须有吊臂与平衡臂保持平衡状态得具体要求,与顶升过程中得顶升步骤及禁止回转作业得可靠措施。
11、四级风以上天气不允许顶升作业。
12、安装作业人员严禁饮酒后上岗。
13、塔吊得试运转及验收,应包括技术检查,空载试验,额定荷载得实验三部分,并做到每月检查一次。
14、对试运转及验收得参加人员与检测结果应有详细如实地记录,并由有关人员签字确认符合要求。
15、塔吊基础地耐力如果满足不了设计要求,必须经计算采取加固措施。
16、塔吊安装好后应报经市主管检验部门检查验收颁发准用证才准使用。
主要危险因素、危险特征及防范措施:
本次交底内容有高空作业,机械伤害,漏电触电,高空坠物等意外事故,应当增强安全意识,严格按照交底内容执行,发现有安全隐患得应及时上报给班组长或上级单位。
参加人员签名:
记录人签名:
