物流计算公式
配送
人均配送量=配送量/配送人员数
人均配送吨公里=配送总吨公里/配送人员数
平均每台车配送金额=配送总金额/总配送车辆数
满载车次比率=满载车次/总配送车次
车辆满载率=配送货物得总体积/(车辆总体积数×配送车运转率×工作天数)
配送时间比率=配送总时间/(配送人员数×工作天数×正常班工作时数)
配送成本比率 =(自车配送成本+外车配送成本)/物流总费用
实际工资成本差异= 人工效率差异+人工工资差异
人工效率差异 = (实际工时 — 标准工时)X 标准工资率
人工工资差异 = (实际工资率 — 标准工资率)X实际工时

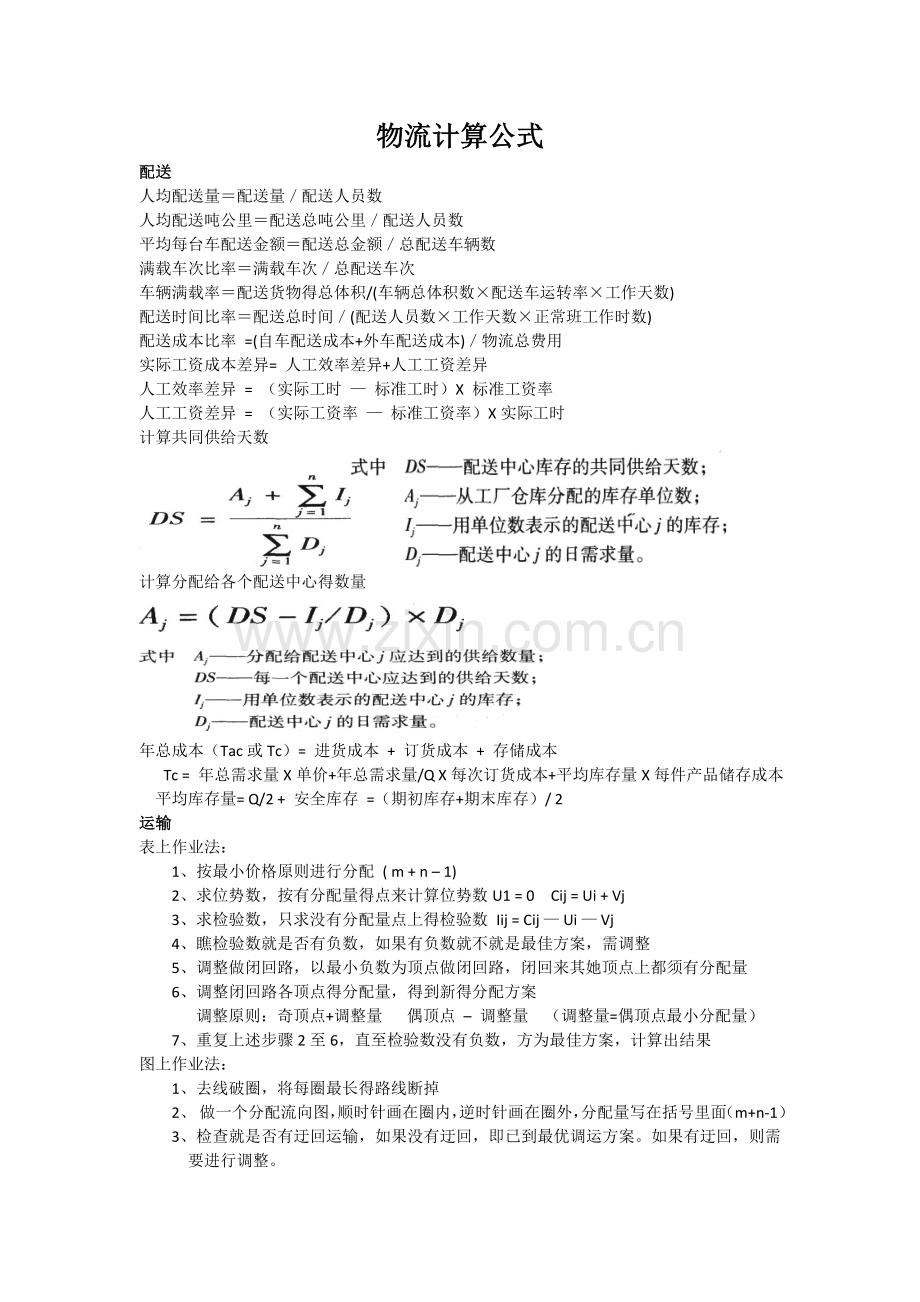

计算共同供给天数
计算分配给各个配送中心得数量
年总成本(Tac或Tc)= 进货成本 + 订货成本 + 存储成本
Tc = 年总需求量X单价+年总需求量/Q X每次订货成本+平均库存量X每件产品储存成本
平均库存量= Q/2 + 安全库存 =(期初库存+期末库存)/ 2
运输
表上作业法:
1、按最小价格原则进行分配 ( m + n – 1)
2、求位势数,按有分配量得点来计算位势数U1 = 0 Cij = Ui + Vj
3、求检验数,只求没有分配量点上得检验数 Iij = Cij — Ui — Vj
4、瞧检验数就是否有负数,如果有负数就不就是最佳方案,需调整
5、调整做闭回路,以最小负数为顶点做闭回路,闭回来其她顶点上都须有分配量
6、调整闭回路各顶点得分配量,得到新得分配方案
调整原则:奇顶点+调整量 偶顶点 – 调整量 (调整量=偶顶点最小分配量)
7、重复上述步骤2至6,直至检验数没有负数,方为最佳方案,计算出结果
图上作业法:
1、去线破圈,将每圈最长得路线断掉
2、 做一个分配流向图,顺时针画在圈内,逆时针画在圈外,分配量写在括号里面(m+n-1)
3、检查就是否有迂回运输,如果没有迂回,即已到最优调运方案。如果有迂回,则需要进行调整。
检查迂回得方法:首先分别计算线路得全圈长、内圈长与外圈长(圈长即指里程数),如果内圈长与外圈长都分别小于全圈长得一半,则该方案即为最优方案;否则,即为非最优方案,需要对其进行调整 与驅煬燜餿彥纶。
4、对内、外圈得分配量进行调整,得到新得分配方案
调整原则:内圈 + 调整量 外圈 — 调整量
调整量 = 外圈最小分配量
断开得路线按内圈调整
5、重复3、4步骤直至得到最优方案
铁路运费得计算公式:
运费=[发到基价+(运行基价X运价里程)] X计费重量
海运运费得计算公式:
班轮运费=基本运费+附加费
=(基本费率X货运量)+(各项附加费X货运量)
各报价得组成:
CIF = 成本 + 运费 + 保险
CFR = 成本 + 运费
FOB = 成本
利润 = 收入 — 成本
= 收入 — 变动成本 — 固定成本
采购
来料在线报废率=在线拒用数量/使用数量
• 进料验收指标=合格(或拒收)数量/检验数量
• 在制品验收指标=可用(拒收)数量/使用数量
采购柔韧性=[1 —(生产高峰供应及时率-生产低峰供应及时率)/ 平均供应及时率)]X100%
A、定量订货法采购
订购点=平均每日需要量×备用天数+保险储备量
= 平均每日需要量X订货周期+安全库存
B、定期订货法采购
订货量=最高库存-现有库存-未到货库存+客户延迟库存
订货量=平均每日需求量×(订货周期+订货间隔期)+保险储备量-现有库存-已订货未交量
最高库存量=每天需求量X(订货周期+订货间隔期)
经济批量 =
保管成本=保管费率X单价
瞬时经济批量
Q:经济批量
A:每年得需求量
C2:每次采购进货成本
C1:单位产品年保管储存成本
持时经济批量
M:每天得消耗量
H:每天得送货量
仓储
仓库坐标点得确定公式:
Pi= 单价X 计费重量
Z: 安全系数(查正态分布表)
Qd: 为提前期内得需求量得标准差
Qt: 为提前期得标准差
Rd:为提前期内平均日需求量
L: 为平均提前期
