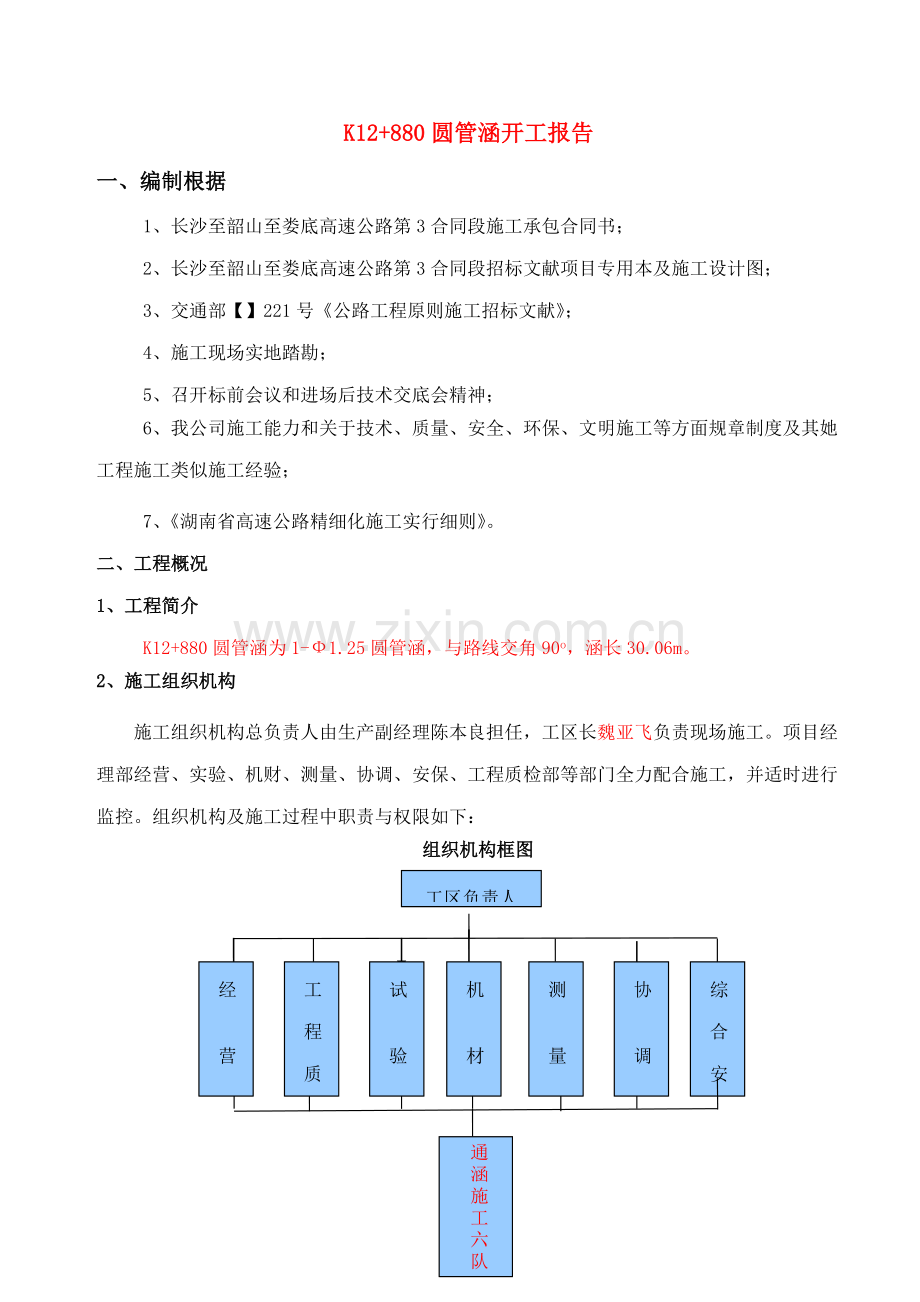

K12+880圆管涵开工报告
一、编制根据
1、长沙至韶山至娄底高速公路第3合同段施工承包合同书;
2、长沙至韶山至娄底高速公路第3合同段招标文献项目专用本及施工设计图;
3、交通部【】221号《公路工程原则施工招标文献》;
4、施工现场实地踏勘;
5、召开标前会议和进场后技术交底会精神;
6、我公司施工能力和关于技术、质量、安全、环保、文明施工等方面规章制度及其她工程施工类似施工经验;
7、《湖南省高速公路精细化施工实行细则》。
二、工程概况
1、工程简介
K12+880圆管涵为1-Ф1.25圆管涵,与路线交角90o,涵长30.06m。
2、施工组织机构

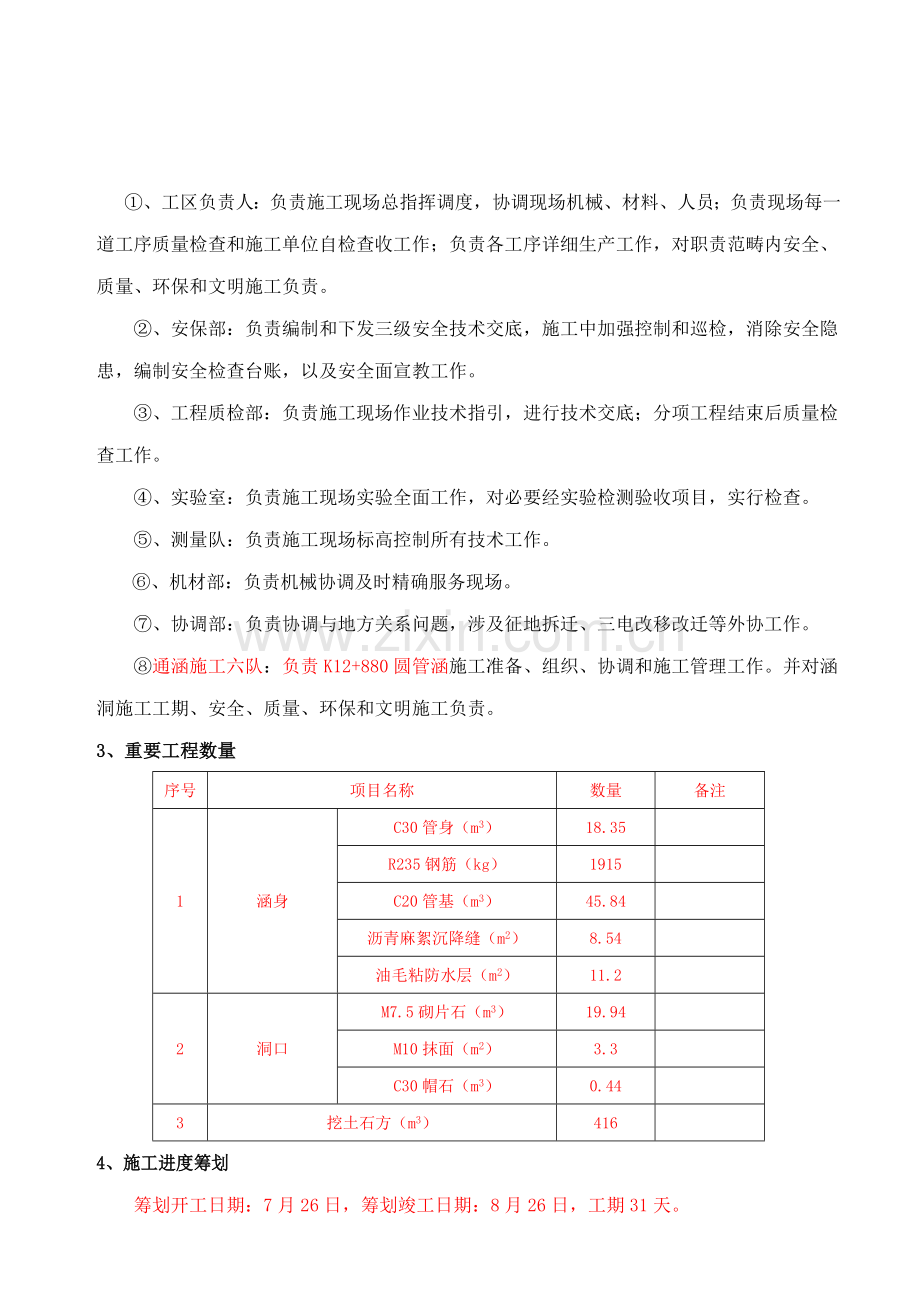

施工组织机构总负责人由生产副经理陈本良担任,工区长魏亚飞负责现场施工。项目经理部经营、实验、机财、测量、协调、安保、工程质检部等部门全力配合施工,并适时进行监控。组织机构及施工过程中职责与权限如下:
组织机构框图工区负责人
经
营
部
工
程
质
检
部
试
验
室
综
合
安
保
部
协
调
部
测
量
队
机
材
部
通涵施工六队
①、工区负责人:负责施工现场总指挥调度,协调现场机械、材料、人员;负责现场每一道工序质量检查和施工单位自检查收工作;负责各工序详细生产工作,对职责范畴内安全、质量、环保和文明施工负责。
②、安保部:负责编制和下发三级安全技术交底,施工中加强控制和巡检,消除安全隐患,编制安全检查台账,以及安全面宣教工作。
③、工程质检部:负责施工现场作业技术指引,进行技术交底;分项工程结束后质量检查工作。
④、实验室:负责施工现场实验全面工作,对必要经实验检测验收项目,实行检查。
⑤、测量队:负责施工现场标高控制所有技术工作。
⑥、机材部:负责机械协调及时精确服务现场。
⑦、协调部:负责协调与地方关系问题,涉及征地拆迁、三电改移改迁等外协工作。
⑧通涵施工六队:负责K12+880圆管涵施工准备、组织、协调和施工管理工作。并对涵洞施工工期、安全、质量、环保和文明施工负责。
3、重要工程数量
序号
项目名称
数量
备注
1
涵身
C30管身(m3)
18.35
R235钢筋(kg)
1915
C20管基(m3)
45.84
沥青麻絮沉降缝(m2)
8.54
油毛粘防水层(m2)
11.2
2
洞口
M7.5砌片石(m3)
19.94
M10抹面(m2)
3.3
C30帽石(m3)
0.44
3
挖土石方(m3)
416
4、施工进度筹划
筹划开工日期:7月26日,筹划竣工日期:8月26日,工期31天。
三、施工前准备
1、场地准备
我标段施工便道已拉通,场地已清理并平整完毕,能满足施工规定,砂石、水泥、施工机械设备堆放。各种材料能运至施工现场,水源能供应施工用水。
2、材料、设备准备状况:
使用各种材料均按招标文献及技术规范规定进入施工现场,水泥从业主承认厂家采购;河砂、砾石、片石等材料从本地经检查合格料场采购;涵管从业主指定厂家进购。且各种施工设备均已进入施工现场,材料及设备准备状况见附表。
3、材料实验准备:
已按技术规范规定做好各种原材料及配合比实验,并已报监理工程师抽检合格。
4、测量放样准备:
a.已测出此涵洞中心线地面标高;b.已实地放出管轴线及控制点位置。
四、施工方案及办法
1、施工复测:由测量工程师依照施工图精确放出该涵轴线及基本边沿线,订好护桩,并于四周设立高程控制点,便于掌握挖基深度。
2、开挖基本:先采用挖掘机,按施工放样规定宽、深下挖,并依照土质、地下水位等进行放坡,保证边坡稳定,做好基坑内排水。挖好后,采用人工整修,达到施工规定后报监理工程师检查。
3、按施工图修整基坑:现场做动力触探实验,如满足规定,则按设计尺寸整修基坑。如承载力不够,则通过触探实验拟定换填深度,换填材料经业主、监理工程师批准。
4、浇筑管基砼:本圆管涵基本为刚性,C20混凝土基本,施工时注意如下事项:
a.在管基砼施工前,一方面在基底铺一层3~5cm厚砂浆垫层。
b.待砂浆达到一定强度后,再在上面安装模板,模板采用钢模板,用钢管及扣件对模板进行支撑及固定。
c.按照设计配合比配料,用重量法严格控制,浇筑时要随浇筑随振捣,控制好顶面平整度、振捣方向和范畴。基本每4~6m设沉降缝一道,按分段长度一次浇筑完毕,现场做好试块。砼浇筑完毕后,报请监理工程师检查,待砼强度达到设计强度70%时,方可进行管节安装。
5、涵管运送:涵管运送、装卸应绝对支垫平衡,防止碰撞,避免管节损坏及产生裂纹,拟采用吊车吊装。
6、吊装管节:恢复中轴线,沿轴线每6米设控制高程桩,挂线安装,然后按对的轴线和坡度从下游开始,每节涵管紧贴于垫层,保证内壁平齐,安装时以内壁齐平挂线为准,同步在安装过程中,保持管内清洁无脏物,无多余砂浆及其他杂物。在涵管两侧以卵石等支垫涵管,以保证管节不移位。
7、接缝解决:涵管接缝采用沥青麻絮填塞,上半圈从外向内填塞,下半圈从里向外填塞。外面用热沥青油毛毡圈裹两道,油毡圈宽度为30cm,使其稳固、耐久和不漏水。
8、浇筑护管砼:a. 在管基砼上安装模板,模板采用钢模板,用钢管及扣件对模板进行支撑及固定。b. 按照设计砼配合比配料,用重量法严格控制,浇筑时要随浇筑随振捣,并控制好顶面标高、振捣方向和范畴,注意沉降缝设立与基本相相应(每4~6m设沉降缝一道),按分段规定一次浇筑完毕,现场做好试块。
9、进出水口:涵洞出入口沟床应整顿顺直,与上、下游导流排水系统连接圆顺、稳固,保证流水顺畅。本圆管涵进水口设计为八字型,出水口为八字型。进、出水口、端墙墙身及基本、洞口铺地、截水墙均为浆砌片石,施工时注意事项如下:
(1)选用石料石质应均匀、不易风化、无裂纹。
(2)自下而上分层砌筑,且分层错缝,较大片石使用于下层且大面朝下,片石厚度不不大于150mm;用做镶面片石,选取表面较平整、尺寸较大者,并稍加修整。
(3)浆砌时坐浆挤紧,砂浆要饱满密实,不得有空洞,砂浆必要具备良好和易性,其稠度以原则圆锥体沉入度表达,宜为50~70mm,气温较高时可恰当增大。浆砌时进出水口,各留一组试样(每组为70.7×70.7×70.7立方体试件),原则养生28d,检查其抗压强度作为水泥砂浆质量评估根据。
(4)片石分层坐浆砌筑,砌筑上层时,不应振动下一层,不得在已砌好砌体上抛掷、滚动、翻转和敲击石块。
(5)八字墙砌体勾缝采用凹缝,勾缝砂浆强度不低于砌体砂浆强度,即不低于M7.5,勾缝嵌入砌缝内约20mm深,缝槽深度局限性时,应凿够深度后再勾缝。
(6)浆砌片石,在砂浆初凝后,洒水覆盖养生7~14d,养护期间避免碰撞、振动或承重。
10、台背回填:当进出水口及护管砼强度达到设计强度75%时,才可进行回填,涵洞处路堤缺口填土从涵洞洞身两侧不不大于2倍孔径范畴内水平分层、对称按照图纸规定压实度填筑、夯实。涵洞顶部填土厚度0.5~1.0m时,用9%石灰土每20cm一层,分层夯实,压实度不不大于90%。水稳碎石底基层施工时, 0.5m以内宜用小型机具夯实,当不不大于0.5m时,才容许振动压实。
以上每一道施工顺序竣工,应申请监理工程师验收,合格后再申请下一道工序开工。
五、施工工艺流程
高程控制
竣工检查
进出水口施工
台背回填
接缝施工
浇筑护管砼
吊装管节
浇筑管基砼
基坑修整
检查基底
制作施工图送审
施工复测
开挖基本
不合格下挖
六、施工注意事项
1、在基坑开挖时始终保持良好地排水,若地下水位较高,在基坑最低位置设立集水井,并在基坑四周设流水沟将水引至集水井中,及时将水排出基坑外。基坑周边不得堆放建筑材料、设备和危及基坑安全杂物。
2、基坑开挖完毕后,应及时报请监理工程师验收并进行管基砼浇筑。
3、管涵基本依照图纸规定需设立上拱度,其数值视基底土种类拟定,但入口流水槽面高程不应低于中心管节流水槽面高程。涵洞上拱度设立如下表:
基底土名称
上拱度
碎石土、砾砂、粗砂、中砂、细砂
H/80
半干硬状态、硬塑状态黏性土及老黄土
H/50
注:(1)、H为线路中线处自涵洞流水槽面至路面高度;
(2)、基底土属软塑状态黏性土或新黄土时,上拱度可恰当加大;
(3)、基底土为岩石、涵洞顶上填方厚度局限性2m以及坡度较陡涵洞,可不设上拱度。
4、管基及护管砼施工时按图纸规定设立沉降缝,沉降缝位置与管节接缝位置一致,且垂直统一。
5、管节安装从下游开始,各管节顺流水面坡度安装平顺,当管壁厚度不一致时调节垫块高度使内壁齐平,管节必要垫稳坐实。管道内保持清洁无脏物,无多余砂浆及其他杂物。
6、涵管接缝宽度不不不大于10mm,禁止加大接缝来满足涵长规定。
7、进出水口沟床应整顿顺直,使上下游水流畅通。
8、涵洞顶上填土厚度必要不不大于0.5m时,才容许机械通过。
七、投入本工程重要人员名单表
序号
姓 名
职务
职 责
备注
1
奉应明
总工程师
技术总负责
2
崔长中
项目副经理
现场施工总负责
3
凌 四
质检工程师
负责质量控制
4
隆海明
测量工程师
负责详细施工测量控制
5
赵红周
实验工程师
负责实验检测
6
魏亚飞
工区长
负责详细施工过程控制
7
鹿忠艳
专职安全员
负责安全
八、质量保证办法
(一)质量保证组织办法
1、建立严格质量管理制度
实行科室负责制和现场施工岗位责任制。对每一详细工序做到定人定岗,职责明确,并建立质量效果奖罚制度,按责任逐级奖罚。
2、严把工序质量关
对各工序质量进行全过程控制和检查;并对每一环节、每一工序严格按照操作规程和监理程序进行施工,并认真进行检查和填写施工跟踪记录,做好施工原始记录,及时备案、存档。
3、尊重业主,服从监理,并密切与监理联系和沟通,认真听取监理工程师指引性意见,服从监理工程师裁决,避免差错和事故损失。
4、工程部对通涵施工按每个工序进行全员技术交底和技术把关;并经常组织学习施工技术规范和专业培训,学习监理实行办法与操作新经验、新技术,不断提高施工技术人员业务素质。
5、严抓现场施工管理,保证工程质量。
(1)搞好施工现场排水系统:在开挖时,开挖好两侧纵横向排水沟等纵横向排水系统设施,并疏通疏通排水渠道,保证基底不受水侵泡。
(2)认真做好场地清理工作:场地清理要达到地表植被(干净清除)、表层松土(至少30cm)、树根(所有挖除)、垃圾、淤泥(依照现场触探深度,清究竟)等不良土质彻底清理,不留隐患,以保证地基具备足够承载力。
(3)为保证填方质量,咱们将密切关注天气状况,合理安排施工时间。
6、质量保证体系如下:
我公司已获得ISO国际质量认证,本项目履行ISO9001质量保证原则,并建立质量保证体系,应用原则质量管理规范和质量保证行为。详细见《质量保证体系框图》。
施工队质量小组
质 量 保 证 体 系
思想保证
组织保证
技术保证
施工保证
制度保证
提高质量意识
集团公司
质量管理部
贯彻ISO9001系
列质量原则,履行全面质量管理
创优规划
经济法规
项目部质量管理领导小组
TQC教诲
各项工作制度和原则
经济责任制
检查创优效果
制定创优办法
明确创优项目
岗前技术培训
熟悉图纸掌握规范
技
术
交
底
质
量
计
划
测
量
复
核
应用新技术工艺
制定教诲筹划
下道工序是顾客
为顾客服务
质量第一
质量工作检查
现场QC小组活动
优
质
优
价
完善计量支付手续
制定奖罚办法
签定包保责任状
提 高 工 作 技 能
技术岗位责任制
质量责任制
奖优罚劣
经济兑现
检查贯彻
质量评估
反 馈
实现质量目的
接受业主和监理监督
定期不定期质量检查
进行自检互检交接检
段加强现场实验控制
充分运用当代化检测手
7、保证工程质量自检体系
质量保证自检体系由人员技术素质保证、执行技术原则保证、仪器设备性能保证、检测环境保证、数据保证等内容构成,施工过程控制见《质量检查过程程序框图》
(1)、质量检查过程程序框图
解决
记录
存档
上报
必定
原结
果
人员
素质
保证
仪器
设备
性能
保证
环
境
保
证
重新检测
重新检测
培
训
专人
管理
定期
检查
环境
控制
记录
颁证准
予上岗
容许
使用
容许
开展
检测
提出
解决
意见
提出
解决
意见
解决
意见
记录
存档
技术质量负责人组织调查,分析因素解决记录存档上报
质量事故解决程序
质量申诉解决程序
技术质量负责人组织调查,分析因素解决记录存档上报
委托
方取
代表
性试
样
填写
委托
单
送达
中心
实验
室
检查仪器设备、被测件状况,并作记录
检
测
数据解决、填写、复核检测
报告
技术质量负责人审查签发
合格
不合格
考试考核
技术质量负责人检查
技术质量负责人检查
检
测
过
程
质
量
保
证
委托方
委托方
无异
有异议
怀疑原成果
(二)、保证工程质量重要技术办法
“保证工程质量,控制施工进度”,是工程施工质量顺利进行核心。在工程开工后来,为了保证工程质量,控制施工进度,必须采用有效质保办法,树立全面质量管理意识。质量保证办法如下:
1、测量放样与控制测量工作质量保证办法
(1)对所有施工用测量仪器,计量实验检测仪器要按计量规定定期到指定单位进行校定,施工过程中,如发现仪器误差过大,及时送去修理,并重新校定,满足精度规定后,方可使用。
(2)一方面制定好切实可行且可以满足精度规定测量放样,有效控制和检查测量方案。安排具备专业知识和测量经验丰富技术人员按拟定好方案进行测量工作。
本工程采用全球定位系统(GPS)测量技术建立测量平面控制网。放样时先将设计提供测设基准资料和测量标志按同级GPS测量精度和原网同一操作规程进行复测控制网,将测量成果提交监理工程师核查,以此作为施工放样根据。并对所有测量控制标志加以保护,并定期复测。
2、混凝土质量保证办法
(1)混凝土原材料质量保证
①、水泥:进场时必要有出厂实验报告单,并按水泥牌号、标号、品种、出厂日期分类堆码,凡对水泥质量有疑问,或监理工程师提出规定,或水泥存储期超过三个月,均应对水泥进行复查检查。
②、砂、石材料:在使用前要进行调查,选定能保证供应量、供应质量供货单位,并按规范规定对其质量进行抽样检查,凡不符合规定者,杜绝进入施工场地。
③、水:水化学分析应按《公路工程水质分析操作规程》(JTJ056-84)进行。
④、外加剂:在使用前应有外加剂产品检查合格证书等关于资料,外加剂应用应符合《混凝土外加剂应用技术规范》(GBJ119-88)规定。
(2)混凝土配合比设计
严格按配合比设计规程进行砼配合比设计,保证混凝土构成材料计量,混凝土拌合物搅拌、运送、浇筑和养护。依照砼强度规定精确计算出砼配合比,并呈报监理工程师审批,监理工程师批准后方可使用,使用过程中,要严格按设计配合比执行。
(3)混凝土原材料计量
每盘混凝土构成材料计量成果偏差,水泥掺合料容许偏差±1%,粗、细骨料容许偏差±2%,水、外加剂容许偏差±1%。每一工作班正式称量前,必要对计量设备进行计量标定。在施工过程中应依照天气变化测定骨料含水率,根据检测成果及时调节用水量。计量器具应定期检查、维修。
(4)混凝土搅拌
混凝土拌合物应颜色一致,不得有离析和泌水现象。混凝土搅拌最短时间应符合国标《混凝土构造工程施工及验收规范》规定。混凝土拌合物稠度在搅拌地点和浇筑地点分别取样检测,每一工作台班不少于三次,在检测坍落度时,可以观测混凝土拌合物粘聚性和保水性。派专人(实验人员)到搅拌站监督检查配合比执行状况以及原材料、坍落度、试件取样、称量衡器检查校准以及拌合时间与否相符。
3、物资采购和进货检查控制
(1)对购进原材料必要有生产合格证、检查实验单,并进行清点验收。
(2)经检查和实验不合格采购物资,应告知供货方以便及时作出解决,不准发放不合格物资到工程施工中去。对于经检查和实验合格采购物资,物资部应按物资保管和发放办法进行管理,及时标记。
4、检查和实验控制
(1)检查、测量和实验设备均由专人保管,数量和精度均要满足本项目规定,并建立设备档案及设备使用维修记录。
(2)所有设备都必要定期在法定计量部门进行检查和校核。
对于试模、坍落筒、钢卷尺、塔尺等非原则计量器具要按非原则计量器检查规程进行定期自检,经自检合格方能使用,并造册登记,作好记录。
九、进度保证办法
1、开工前,发电设备,砼拌和设备和浇筑设备必要到位,并进行试机,核心设备必要有备用。
2、开工前,模板制作必要完毕并经检查。现场砂石、水泥等材料必要充分,并适量富余。所需劳动力,工具齐全。
3、气候容许时,晚上应加班加点。当人员不能满足规定期,及时补足劳动力、工具。
4、杜绝窝工,贻工现象,除下雨或受气温影响不能施工外,普通不能停工。
5、配合监理工程师及时做好每道工序质量检测、验收、计量工作,保证工期不受影响。
十、安全保证体系及保证办法
建立健全各项安全生产规章和管理制度,体现“全员管理、安全第一、防止为主,综合治理”基本思想,明确安全生产责任,做到职责分明,各负其责。
1、安全生产保证体系
本项目部在工程施工前按《施工现场安全生产保证体系》规定建立安全施工保证体系,安全施工保证体系分思想保证、组织保证、工作保证、制度保证、经济保证五个方面。影响因素有人为因素、客观因素。保证范畴分人身安全保证、构造安全保证、施工安全保证。工程安全施工保证体系见《安全施工保证体系框图》。
安全生产保证体系框图
思想保证
组织保证
工作保证
制度保证
经济保证
安全施工保证体系
提高全员意识
分公司
安全领导小组
开工前检查
国家安全法律
承包责任制
安 质 科
施工过程
检查
各项安全
生产规定、规程
项目部
安全领导小组
安全生产第一
生产必要安全
安全为了生产
安 质 科
队安质室
工班、工种
安全检查员
收
尾
过
程
检
查
安全文明施工规定
项目部和地方及业主
各种安全生产制度
集团公司各项安全制度
月季年安全生产检查制度
安全总结评比
经济兑现
奖罚分明
实现安全施工目的
施工技术
安全规则教诲
2.安全生产管理制度
⑴加强职工队伍安全教诲,定期举办安全教诲培训及消防知识培训,提高职工安全素质。
⑵督促制定生产现场安全生产工具管理条例,并经常检查贯彻执行状况。
⑶严把上岗关,禁止无证上岗和无证操作。技术工人必要先培训,经考核合格后再上岗。
⑷定期进行安全检查,发现隐患,及时报告,及时消除不安全因素。
⑸参加工伤及安全事故调查、分析、解决,及时召开安全会议,按照安全事故管理规程,如实拟定事故性质和当事人责任,逐级上报解决意见。
3、安全保卫管理制度
⑴在项目所处区域及工地仓库,建立保卫岗,保卫人员必要夜间巡逻,发现可疑及时上报。
⑵配合公司领导,协调外围关系,及时妥善地解决各类民事纠纷,保证安全、稳定、平和生活环境。
⑶加强对外聘人员管理,督促办理暂时户口,暂住证及关于手续。配合上级保卫部门和公安机关,及时解决关于刑事案件。
4、消防工作管理制度
⑴依照消防规定,在公司辖区内,合理配备消防设施和消防用品。对消防设施和用品定期进行维修、检查、保养,做到用品齐全。
⑵加强对职工消防意识教诲,提高职工防范责任感,协助追查火警事故因素,配合调查解决工作。
⑶坚持各类火源管理。
⑷仓库防火工作,依照仓库存储物资和公安消防关于规定制定其细则,仓库管理人员要严格贯彻执行,同步严格控制仓库出入人员。
5、安全生产技术保证办法
⑴、施工机械安全控制办法
①、各种机械操作人员和车辆驾驶员,必要获得操作合格证,不准将机械设备交给无本机操作证人员操作,对操作人员要建立档案专人管理。
②、操作人员必要按照本机阐明书规定,严格执行工作前检查制度和工作中注意观测及工作后检查保养制度。
③、驾驶室或操作室保持整洁,禁止存储易燃、易爆物品,禁止酒后操作机械,禁止机械带病运转或超负荷运转。
④、禁止对运转中机械设备进行维修、保养、调节等作业。
⑤、指挥施工机械作业人员,必要站在可让人了望安全地点并应明确规定指挥联系信号。
⑥、定期组织机电设备、车辆安全检查,对检查中查出安全问题,按“三不放过”原则进行调查解决,制定防范办法,防止机械事故发生。
⑵、基坑施工安全规定
①、基坑开挖深度超过2m时,必要在边沿设两道护身栏杆,夜间加设红色标志。人员上下基坑应设坡道或爬梯。
②、基坑边沿堆置土方必要远离基坑边沿3~4m,以防导致坑壁塌方。建筑材料沿基坑边沿移动及运送工具和机械必要远离基坑边沿2m以上作业。
③、基坑开挖时,如发现边坡裂缝或不断掉土块时,施工人员应及时撤离操作地点,并应分析因素,采用有效办法解决。
④、深基坑上下应先挖好阶梯或支撑靠梯,或开斜坡道,采用防滑办法,禁止踩踏支撑上下。坑边周边应设安全栏杆。
⑤、人工调运土方时,应检查起吊工具、绳索与否牢固。吊斗下面不得站人。
⑥、用胶轮车运土,应先平整好道路,并尽量采用单行道,以免来回碰撞;用翻斗车运土时,两车先后间距不得不大于10m;装土和卸土时,两车间距不得不大于1m。
⑦、已挖完或某些挖完基坑,在雨季施工时,应仔细观测边坡出水状况,如发现异常状况,应及时解决或排除险情后方可继续施工。
⑶、施工现场用电安全办法
①、施工现场制定详细施工用电组织设计并必要经单位总工程师审批和安全监理审核,同步制定电气安全操作规程、电气安装规程、电气运营管理规程和电气维修检查制度,做好交接班、电气维修作业记录和接地电阻、手持电动工具绝缘电阻、漏电开关测试记录。
②、施工现场输电线路采用三相五线制和 “三级配电二级保护”规定,电线(缆)均按规定架设,不随处拖拉,各类电箱均符合市建委规定原则电箱,总配电箱和分派电箱安装在恰当位置,并有重复接地保护办法,重复接地电阻值不不不大于10欧姆。执行 “一机、一闸、一箱”制。
③、变配电室符合“四防一遍”规定,建立相应管理制度,配备好必要安全防护用品。
④、电工作业时必要穿戴好个人防护用品,并严格执行电气安全操作规程,做到持证上岗。电工作业严格贯彻“装得对的,用得安全,修得及时,拆得彻底”十六字方针。夜间电工值班必要两人同步上岗。
⑷、安全防护用品设立办法
①、安全帽:安全帽质量必要经关于部门检查合格后方能使用;对的使用安全帽并扣好帽带;
②、安全带:安全带质量须经关于部门检查后方能使用;安全带使用两年后,按规定抽验一次,对抽验不合格,必要更换安全绳后才干使用;
③、安全网:网绳无破损,并扎系牢固、绷紧、拼接严密;网宽不不大于2.6m,里口离墙不得不不大于15cm,外高内低,每隔3m设支撑,角度为45°;立网随施工层提高,网高出施工层1m以上。网与网之间拼接严密,空隙不不不大于10cm。
④、建立安全生产岗位责任制,设立专职安全员,保证安全生产责任到人,到位,安全生产责任贯彻状况要检查记录,记录要详细,真实,及时,安全检查采用定期,不定期方式自检形式进行,全员参加,进行全过程,全方位检查,不符合安全规定限期整治,直至停工整顿,经验收合格后方可继续施工。
⑤、夜间作业:工作点周边必要配备一定数量灯光照明设施,必要细心地设立有效保护办法,操作人员一定要全神贯注,避免麻痹大意,保证夜间施工安全。
⑥、防雨防雷办法:对职工,合同工发放雨具,在砼搅拌站,钻孔等处搭设暂时雨棚。受雨季影响施工工作,如砼浇筑,应提前或推迟进行。雨季期间应安排某些不受雨季施工影响施工工作,如材料转运,模板制作,设备维修等。工作区,生活区均设立避雷装置。
⑦、雨季施工:应依照本地气象部门及施工所在地详细实际状况,做好施工期间排涝工作,长时间在雨季中作业要搭设防雨棚;施工中遇有暴风雨时,暂时停止施工。
⑧、高温季节应依照进度筹划和职工人数,合理安排生产班次和劳动作息时间,对在特殊环境下(烈日)施工人员应采用运用早晚时间施工等办法防止中暑、昏迷等事故发生。高温季节,在施工现场应准备凉开水、茶水、绿豆汤等饮品,准备应急药物(如人丹等)防止突发事件发生。
⑨、配备必要交通通讯设施,加强对突发事故解决能力。
十一、环保办法
环保是国内一项基本国策,在公路建设中,应作好公路建设环保工作,减轻因公路建设导致环境污染,保护自然维护生态平衡。
我公司在施工中将严格执行《公路建设项目环保设计规定》及《环保法》关于规定,将严格遵守国家和地方所有控制环境污染法律和法规,采用必要办法防止施工中燃料、油、化学物质、污水、废料和垃圾以及土方等有害物质对沟渠、池塘污染,防止灰尘、噪音和汽油等物质对大气层污染。并采用规范化施工,把施工对环境,附近财产和居民生活影响减少到最低限度。
我公司将积极积极地与本地环保部门联系,定期向她们报告工作,获得本地环保部门支持和对咱们工作指引,加强对全体职工、民工环保思想教诲,注重环保,文明施工。经理部将委任一名环保负责人,经常对所属工地进行检查、评比,奖优罚劣,把环保工作当成一项重要、经常性工作来抓。
1、水冲刷或水污染
(1) 暂时性冲刷水和污水排放和本合同规定永久性防治工程相结合,以便在施工期内和运营期间有效、经济、持续地控制水冲刷和水污染。
(2) 在施工中尽量避开生活水源,如果施工区位于或接近生活水源,则用沟濠同生活水源隔开,在施工期间或拆除这些堤坝时,特别注意避免污染生活水源。
(3) 冲洗骨料水或其他施工废水,在排入河流此前应通过过滤、沉淀或其他有效办法解决,以减少沉淀物对河流污染。
(4) 对废弃土方将统一堆放、整平,做好排水设施,以避免冲刷使水土流失。
2、污水,废油
(1) 来自生活区、办公区和施工区污水通过净化解决,并经检查符合环保原则后才干排放。
(2) 加强对施工机械维修保养,遇到漏油,漏水机械必要修好后方可继续参加施工,废油回收后集中存储,统一解决。
3、废物和垃圾
(1) 施工和生活中废物集中放置,并及时解决或运至监理工程师和本地环保部门都批准地点放置,如无法及时解决或运走,则必要加以掩盖以防散失。
(2) 如果废弃材料有毒话,应将其运至监理工程师和环保部门批准设立永久性废料弃置区予以封闭,以防污染地表水。
4、灰尘
(1) 加强对筑路材料运送车辆管理,所载松散性材料不准高出货箱顶部。
(2) 当运送飞扬材料时,应加以覆盖以防尘土飞扬,储存松散和易于飞扬材料地点应当位于避风处。
(3) 及时清理施工现场,安排专人、专车加强对所需机耕道、便道清扫养护,在干燥季节进行路堤施工时应伴以洒水,以保证材料潮湿,避免尘土飞扬。
5、噪声
在沿线人群居住密集区附近,尽量避免夜间施工,除非监理工程师批准否则不得在夜间安排噪音很大机械施工,推土机和运送车辆应安装消声器且加强维修保养,一切非施工噪声都应竭力避免,通过有效管理和技术手段将施工噪声减少到最低限度。
6、暂时驻地环境卫生管理
暂时驻地是施工人员生活及工作重要场合,应切实加强驻地环境卫生管理。
(1) 生活用水应符合卫生部门对饮用水规定。
(2) 生活和固体垃圾规定固定弃置场地并设立定期解决垃圾箱。
(3) 工程实行期间,提供必要急救和医药服务。
(4) 恰当防火和消防办法。
十二、环保体系
1、 环保体系
建立健全环保和文明施工管理组织机构,如下图所示。
项目环保管理组
组长:孙哲宇
副组长:凌 四
副组长:奉应明
办公室环保办
技术部
办公室环保办
实验室
环保方案编制
环保档案资料管理
环保方案实行和管理
环境状况监测和评测
机材部
环保物资供应
2、水土及生态环保办法
⑴、保护植被,对施工界限内、外植被、树木等尽量维持原状,禁止乱砍乱伐。
⑵、对开挖弃土及时组织平整或外运,保持施工现场整洁。
⑶、对有害物质(如燃料、废料、垃圾等),按规定解决,防止对动、植物导致损害。
⑷、工程竣工后,及时彻底进行现场清理,并采用植被覆盖或其他解决办法。
⑸、运送车辆作好防止漏失办法,以防物料污染道路。
3、环保及粉尘防治
⑴、在设备选型时选取低污染设备。
⑵、运送水泥、砂、石、土等如有漏失,及时清扫干净,保持整洁。
⑶、对施工现场和运送道路经常进行洒水湿润,减少扬尘。
⑷、汽油等易挥发品存储要密闭,并尽量缩短启动时间。
⑸、混凝土拌和站做好防尘办法,操作人员配备必要劳保防护用品。
⑹、注意维护施工便道。
