收藏 分销(赏)

土石方监理规划.doc

上传人:人****来 文档编号:4342455 上传时间:2024-09-08 格式:DOC 页数:19 大小:57KB
下载 相关 举报
土石方监理规划.doc_第1页
第1页 / 共19页
土石方监理规划.doc_第2页
第2页 / 共19页
土石方监理规划.doc_第3页
第3页 / 共19页
土石方监理规划.doc_第4页
第4页 / 共19页
土石方监理规划.doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

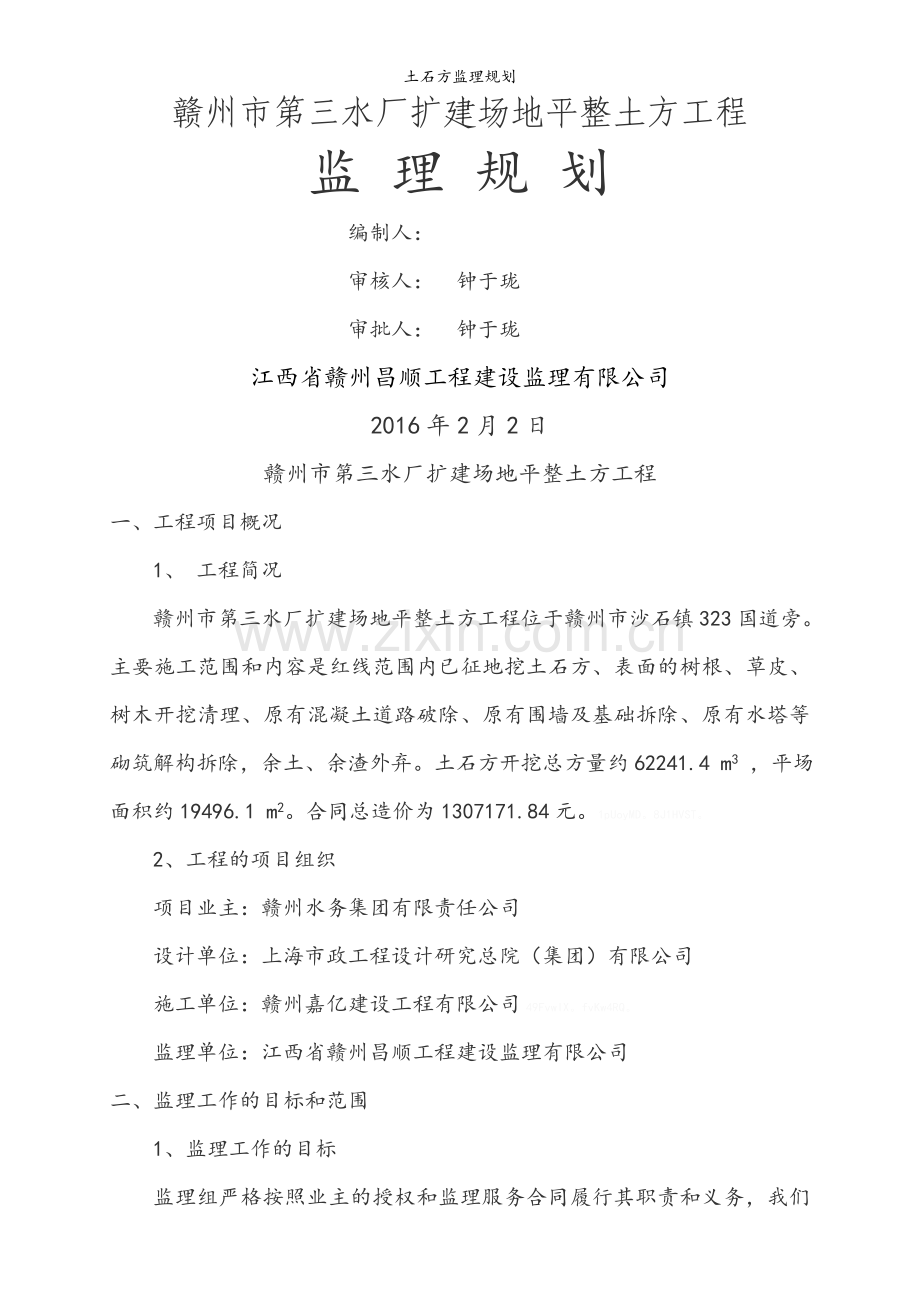

1、土石方监理规划赣州市第三水厂扩建场地平整土方工程监 理 规 划编制人:审核人: 钟于珑审批人: 钟于珑江西省赣州昌顺工程建设监理有限公司2016年2月2日赣州市第三水厂扩建场地平整土方工程一、工程项目概况1、 工程简况赣州市第三水厂扩建场地平整土方工程位于赣州市沙石镇323国道旁。主要施工范围和内容是红线范围内已征地挖土石方、表面的树根、草皮、树木开挖清理、原有混凝土道路破除、原有围墙及基础拆除、原有水塔等砌筑解构拆除,余土、余渣外弃。土石方开挖总方量约62241.4 m3 ,平场面积约19496.1 m2。合同总造价为1307171.84元。1pUoyMD。8J1HVST。2、工程的项目组织

2、 项目业主:赣州水务集团有限责任公司 设计单位:上海市政工程设计研究总院(集团)有限公司 施工单位:赣州嘉亿建设工程有限公司49FvwlX。fvKw4RQ。监理单位:江西省赣州昌顺工程建设监理有限公司二、监理工作的目标和范围 1、监理工作的目标 监理组严格按照业主的授权和监理服务合同履行其职责和义务,我们监理工作的目标是:根据国家监理规范、规定、运行质量保证程序,始终坚持安全、质量第一;严格监督承包人履行施工承包合同,确保工程质量等级达到业主的要求;树立文明服务意识,全面优质地履行监理合同,监理工作达到合同规定的各项要求,恪守监理单位公约和监理工程师职业道德,为业主提供优质高效的监理服务。 2

3、、监理工作的范围 监理服务的工作范围:在业主及其代表的宏观指导下,对于所辖施工范围的全部工程自施工准备期至施工期的质量控制、进度控制、投资控制、安全管理、合同管理、信息管理和其它工作协调实施全过程、全面管理;参与缺陷责任期的工作。三、工程项目的监理依据 (1) 业主提供的本工程土石方开挖工程测量图纸。PVSdXnw。ruRjpXZ。(2)建设工程监理规范(GB50319-2000)(3) 建设单位与施工单位签订的施工承包合同。(4) 业主与监理公司签订的监理合同及监理投标书,经建设单位审核的监理规划和监理实施细则。(5)工程测量规范(GB50026-2007)(6)施工现场临时用电安全技术规范

4、(JGJ46-2005)四、项目监理组织机构和人员调配计划项目监理部代表监理公司履行监理委托合同所赋予的职责、权利和义务,并对委托单位、业主负责。监理部以直线制监理组织,并且随着工程的推进,随时增加监理人员,以满足业主的需要。(具体见监理组织图)9RaxsGw。QX72G4b。昌顺监理公司项目监理部项目总监专业监理工程师监理员五、监理人员的岗位职责1、总监理工程师职责 (1)确定项目监理机构人员的分工和岗位职责; (2)主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作; (3)审查分包单位的资质,并提出审查意见; (4)检查和监督监理人员的工作,根据工程项目的进展情

5、况可进行人员调配,对不称职的人员应调换基工作; (5)主持监理工作会议,签发项目监理机构的文件和指令; (6)审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划; (7)审核签署承包单位的申请、支付证书和竣工结算; (8)审查和处理工程变更; (9)主持或参与工程质量事故的调查; (10)调解业主与承包单位的合同争议、处理索赔、审批工程延期; (11)组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结报告; (12)审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收; (13)主持整理工程项目的监理资料。2.专业监理工程师应履

6、行以下职责 (1) 负责编制本专业的监理实施细则; (2) 负责本专业监理工作的具体实施; (3) 组织、指导、检查的监督本专业监理人员的工作、当人员需要调整时,向总监理工程师提出建议; (4) 审查承包单位提交的涉及本专业的计划、方案、申请、变更,并向总监理工程师提出报告; (5) 定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示; (6) 根据本专业监理工程师实施情况做好监理日记; (7) 负责本专业监理资料的收集、汇总及整理,参与编写监理月报; (8) 负责本专业的工程计量工作,审核工程计量的数据和原始凭证。3、监理员应履行的职责 (1) 在专业监

7、理工程师的指导下开展现场监理工作; (2) 检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行情况,并做好检查记录; (3) 复核或从施工现场直接获取工程量计量的有关数据并签署原始凭证; (4) 按设计图纸及有关标准,对承包单位的工艺流程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录; (5) 担任旁站工作,发现问题及时指出并向专业监理工程师报告; (6) 做好监理日记和有关的监理记录。0VX0mAz。KoNyoUJ。六、监理工作内容、方法和措施本工程施工阶段的监理工作重点为质量控制,并协助建设进行进度控制和投资控制,同时协助业主进行施工安全文明管理。VMXJBg

8、n。2ZwJaPr。1、施工准备测量放线及测量桩点的保护(1)在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经相关部门测量核准。明确在桩基施工阶段红线及定位桩是否产生位移,若有移位应会合相关部门、设计单位、建设单位研究处理方案。7krWDLV。qEBAEXZ。(2)对场边道路及场内的临时设施做好定位标记,以备观测。(3)在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准的轴线桩测放基坑开挖上下口的白灰线。(4)因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引出施工活动区域以外,用大方木桩深打后钉上铁钉并加以保护。FxclB6G。6lvsFjc。(5)所有的测量木桩、红线点

9、一经核实后,项目部就应落实专人对其进行定期检查复核,以确保红线的准确性。2、夜间施工照明的准备基坑开挖期间,夜间照明用电:(1)所有用电均可以从现场配备的配电箱内接引通过手提小电箱架空至土石方开挖区域。(2)整个施工现场的夜间照明通过用钢管架子架高安置的2个5000W大太阳灯照明。(3)施工范围内的夜间照明采用活动灯架,每个灯架安装1000W小碘钨灯,每两个基坑配置一个灯架。(4)现场上,放坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。3、基坑开挖方法(1)、施工顺序1)、本工程采用(4)台反铲挖土机进行机械开挖,挖土时应分层分段开挖。 2)、人员组织设经理1人,工程技术人员2人,安全员

10、1人,3个开挖及运输土石方施工队、1个零星工程施工队。 3)、挖土施工工艺:测量放好灰线,采用机械开挖土方,若遇坚硬石方则用耕山机进行挖除或采用履带式液压锤进行破碎,自卸汽车装碴,运碴至弃土场,场地清理平整。(2)、挖土机械选用根据本工程基坑深度及土方量,拟选用( 4 )台履带式反铲挖土机挖土,配备( 18 )辆( 15T )自卸汽车运土。工期目标:单计挖掘机日生产率(挖每天8h计算)即Pa=8phkb=8120.60.8=771(m3/日) AAycbg9。5KcQ7ZQ。故挖土时间为:60000/(2771)= 天单计挖掘机工作小时和产率: ph=60qhk=601(60/20)0.67-

11、120.6(m3/h) (3)、施工方法 1)、先根据图纸结构图及基坑支护设计方案撒出开挖上口边灰线,经业主、监理现场核验灰线后方可开始开挖。土方放坡开挖,放坡比根据地下室基坑支护设计方案 1:0.3施工。需合理安排,分层分段作业。 2)、土石方开挖前,沿场地四周布设排水沟和截水沟,避免地表水流入开挖基坑内。 3)、挖土从上面下分层分段依次进行,每层开挖深度不得超过规定厚度,每层分段开挖长度不得超过30m,开挖面宽度不得小于同层土钉长度,且不得大于10m,严禁超挖或在上一层未加固完毕就开挖下一层。在挖方边坡上如发现有滑坡等土体,向挖方一侧滑移和软弱夹层、裂隙时,及时清除和采取相应措施,以防上崩

12、塌与下滑;当遇到原暗塘塘坎时,采用人工破除;当遇到地下管线时,应通知市政、电力部门,将期移位后再行施工。4)、在机械挖出支护坡面后,要求人工及时修整边坡。基坑围护紧随上方开挖进行。5)、根据基坑监测提供的数据确定开挖深度,严禁出现超挖现象。6)、基坑的土方完成后排干积水和清底,及时进行下一工序的施工。7)、挖出一段,与喷锚衔接好及时施工,要保护好工程桩。8)、尽可能增加开挖工作面和运输路线,充分利用和保持装运地势差,加快装车速度。9)、施工场地在中部纵向铺设2条运土便道(宽6米、厚0.5米的道碴)。10)、基坑挖土深度不得超过设计基底标高,如个别地方超挖、应用砂、碎石填补夯实;对软弱地基,经设

13、计、监理同意后,可采取换填土层或加强垫层等办法。11)、土方工程不宜在雨天进行。在雨季施工时,工作面不宜过大,应逐段、逐片地完成,并应切实制订雨季施工的安全技术措施。12)、挖土在基底标高以上保留30cm左右有人工挖平清底,特别是承台的开挖必须由人工挖除。13)、开挖中若遇土层性质发生变化时,应根据实际修改挖方边坡,及时报监理审批。14)、开挖过程中严格挖制好挖土标高,边挖边修边坡,以防坍塌,尤其是开挖主楼下的基坑土,应特别注意保护好工程桩。15)、挖至基坑底时,会同建设单位、监理单位、质量检查站和设计人员进行验槽。MUvXvqg。leo19QJ。(4)、分段开挖时的边坡确定: 根据以往施工经

14、验,通过国家规范及各工程施工资料的参考,土石方开挖放坡坡度用1:0.3。1)挖土注意事项:a基坑土石方开挖必须严格按施工方案进行,严禁超挖。b基坑四周不得任意堆放材料。c挖土过程中如出现土体较大位移,应立即停止挖土,分析原因,采取有效措施。d坑周围的地表水应及时排除。e开挖土方时应有足够的照明,电工应日夜值班。2)基坑下人坡道溜槽的搭设等土方挖至一定程度后,就组织人员用竹笆,防滑木条,48mm钢管搭设下人坡道,坡度为1:2。TtvgY2n。n9y6Y7A。3)土石方开挖质量要求和质量保证措施土石方开挖质量要求a主体部分开挖标高允许偏差20cm。b边坡放坡允许偏差25cm,但边坡不得挖陡。4)土

15、石方开挖质量保证措施a开工前要做好各级技术准备和技术底工作。施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同土建代表办理验桩、验线手续。施工要配备专职测量人员进行质量控制。yswXwJx。STvWOAO。b要及时复撒灰线,将基坑开挖下口线测放到基坑底。及时控制开挖土标高、做到5m扇形挖土工作面内,标高白灰点不少于2个。3yTTo1b。NmDNuvU。c认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。51dKZAn。wUYMed2

16、。d开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边下口线。要坚持先修坡后挖土的操作方法。f土石方开挖后,及时跟进浇筑砼垫层,并要注意成品的保护工作。g认真执行项目部制定的技术、质量管理制度。施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。iVrD8LA。A4whm9i。h土方工程竣工后要绘制竣工图,四土建代表和质量检查人员共同检查评定工程质量等级。5)土石方开挖安全要求和安全保证措施a开工前要做好各级安全交底工作。根据本工程施工机械多,配合工作多,土质条件差以及运土路线复杂等特点,制定安全措施,组织职工贯彻落实,并定期开展安全活动。 ewtl946。Kuva0Vd。

17、b每天检查挡土设施是否完好,并及时行修复。c下雨期间进行挖土时,做好防滑措施。d工地全封闭施工,大门口设水龙头、排水沟、集水池,出场时必须冲洗干净,方准离开工地,不准将污泥带出门外,影响市容。RPNj7an。fnH8eNZ。e夜间挖土施工时,应配置足够的灯光照明。f为预防边坡塌方,一般禁止在边坡上侧堆土,当在边坡一侧放置材料时,应距离边坡上边缘1.0m以外,材料堆置高度不得超过去时1.5m。DfpSFXW。YAwKi3g。g提前准备好编织袋、草袋、木桩等物,若边坡局部塌方,则可将坡脚塌方清除。h若边坡经上述措施之后,仍有失稳现象,则应征得设计单位与监理单位同意,采用加大边坡坡度或用压密注浆加固

18、土体等方法,以确保基坑施工的安全。lw6szk2。Pct4vPA。i阴雨天气,在边坡上应加盖塑料薄膜,以防止边坡上的土体流失。5、工序交接检查:坚持上道工序不经检查验收不准进行下道工序施工的原则,上道工序完成后,先由施工单位进行自检,自检认为合格填报验单后再通知现场监理工程师到现场会同检验,检验合格后方能进行下道工序。6、工程变更和处理 工程变更由施工单位书面提出工程变更书,由监理通知业主及设计单位来现场组织审核,协商提出是否同意变更,同意变更的由设计院出变更图等书面文件。7、行使质量监督,对违反操作规程的有权发布各种指令。 为了保证工程质量,出现下列情况之一者,监理工程师有权发布监理工程师通

19、知,直至停工整改通知。 A、未经验收即进行下道工序施工。 B、工程质量下降指出后,未采取有效改正措施或采取了一定措施而效果不好,继续作业者。 C、擅自采用未经许可或批准的材料。 D、擅自变更设计图纸的要求。 E、擅自将工程转包。8、项目竣工验收: 整个工程竣工后,由施工单位提供工程技术资料(含竣工图)质量签证文件,工程结算资料报现场监理工程师审阅确认后,组织初验,监理对工程质量等级评定提出建议意见。七、进度控制 本工程任务重、时间紧,因此必须加强进度控制,及时发现问题,及时解决问题,确保合同工期的顺利执行。 (1)监理人员配合甲方协调施工单位关系,合理平衡、调整进度计划,促使先行施工按时或提前

20、完成,保证后续工程及时顺利施工。 (2)若实际进度滞后计划进度时,协助施工单位分析原因,调整计划,督促施工单位采取有力措施(如增加人力、物力、机械等)加快施工进度,确保进度计划的实施。八、投资控制 (1)以批准的工程量清单为依据,进行工程计量和支付。严格审核每月有效工程量(已经监理签字验收的),并签注意见,作为甲方拨付工程进度款的依据。 (2)按业主的有关规定进行变更工程量的签证,审核变更工程量的合理性,无变更依据(设计变更、甲方指令等)一律不得签证。 (3)以预控方式尽量消除或避免施工单位有向业主索赔的隐含行为,慎重处理索赔事宜做好工程计量台帐,及时对照合同检查费用支付的增加或减少,分析其原

21、因,必要时报告业主。九、信息管理 (1)及时完成监理日记,规范使用监理记录。 (2)及时完成监理台帐记录,包括来发文登记表、试验记录登记表、监理工程师验收台帐记录等。 (3)及时有效处理外来文件,执行设计变更和甲方指令。 (4)施工资料的归档按建设部要求,监理报验资料按规范监理资料。十、工程创优措施 为保证工程达到优良,我监理公司拟采取如下措施: (1) 组织强有力的监理组,使其能贯彻好甲方及我公司的精神,把工程的质量管好; (2) 审查并督促施工单位建立健全三级验收及质保体系; (3) 除开工时的“施工组织设计”和“监理交底”外,针对每一重点工序均要求施工单位报施工方案,监理将进行审批和进行

22、专门的交底,并严格执行分项工程开工报告制度; (4)监理过程中加强预控,现场加强旁站监理,关键工序监理要一直在现场监理。十一、安全生产、文明施工管理 监理组在施工监理过程中应坚持“安全第一,预防为主”和贯彻“质量第一”的方针,依靠管理和技术进步,认真履行有关安全生产、文明施工管理的相应职责,保障人身和工程安全,确保工程质量。 监理组进场后,就对所有监理人员进行施工现场安全生产、文明施工的监理知识和能力的教育,使其掌握有关安全生产规章制度,认真履行相应职责和义务。 在施工监理过程中,监理人员主要督促、检查施工单位做好以下工作: (1)安全生产 1)施工现场(工地)必须具备良好的施工环境和作业条件

23、,实行安全生产,避免发生人身伤亡和工程事故。进入施工现场的所有人员必须遵守施工现场安全管理规定。 2)施工现场(工地)安全生产实行项目经理负责制。应建立健全工地安全组织保障体系,制定和完善安全管理制度,采取各项安全防护措施,确保施工正常进行。 3)施工现场(工地)所有施工人员必须经过上岗前的安全教育。应备有各个工种安全生产手册或须知,做到每个职工人手一册,使从事施工活动的每个职工具备本工种的安全常识,增强防范意识。特种工种须经专业培训,持证上岗。 4)进入施工现场(工地)的所有人员,应穿载、使用有关防护用品、用具。 5)施工现场(工地)应设置必要的提示、警示、警告等各种安全防范标志,避免施工现

24、场人员可能发生的意外伤害。施工现场(工地)应设置醒目的告示牌,禁止闲杂人员进入。未经许可、擅自闯入工地的任何人员应对其行为及由此产生的后果承担相应责任。 6)施工现场(工地)必须杜绝违章指挥、违章作业、违反劳动纪律的“三违”行为。 7)施工现场(工地)必须做好防火、防电、防爆和防坠等防护工作。具体内容如下: a必须遵守国家有关消防规定,各种消防设施配置齐全,并由专人负责,经常检查和定期更换。油库、易燃品存储等重点防火区域必须禁止火源进入。 b供电线路布设及施工用电必须遵守有关安全用电的规程的规定,应避免妨碍作业和交通。 c高压气瓶、氧气瓶等易爆物品的使用和管理性能必须遵守国家有关安全规定,并保

25、持足够的安全距离,确保安全。 d高处作业必须遵守有关作业规程,设置必要的安全防护网或防护栏杆。特殊情况下应使用安全带。 8)施工现场(工地)应建立完善的机具设备例保、检修制度,保证机械设备正常安全动作。 9)施工企业对施工现场(工地)安全生产负有直接领导责任。对施工现场存在的事故隐患必须责令项目经理予以整改。施工企业对施工现场(工地)发生的重大事故应按照“四不放过”原则,除按规定的程序上报有关部门外,同时应向行政主管部门及建设单位提交事故报告,不得隐瞒不报。 (2)、文明施工 1)施工现场(工地)应建立文明施工管理和监督管理网络,建立以项目经理为第一负责人的组织保证体系。推行现代管理方法,组织

26、科学施工,创造一个良好的施工环境和作业条件,保护职工的健康,确保施工活动正常进行。 2)施工现场(工地)项目经理部必须实行目标管理。应将年度目标计划和管理网络制成图表上墙,并按季、月进行目标细化,根据实际进度进行动态跟踪管理,施工企业应推行计算机动态跟踪管理。 3)施工单位应按照场地总平面图设置各项临时设施,必须布局合理,文明责任区划分明确,并有明显标记。同时应设置明显的标牌,标明工程项目名称、工程概况、建设单位、设计单位、监理单位、施工单位、项目经理和技术负责人的姓名,开、竣工日期。 4)施工现场(工地)作业区道路平整、设有路标。机具材料应做到“二整”:施工机械设备应保持状况良好、停置整齐;

27、施工材料堆放有序、存储合理规整。 5)作业区道路和现场按工程需要须有足够的照明设施;施工电源要集中布置,统一接线,专人负责,并定期检查。 6)工地现场外观应做到“三洁”:施工场地整洁、生活环境清洁、施工产品美观净洁。场区及施工范围内的沟道、地面无废料、垃圾和油垢,应做到工完料尽场地清。办公室、作业区、仓库等场所内部应符合卫生通风照明等要求,职工宿舍内外应保持清洁、卫生,施工产品符合规范要求,外观洁净、美观。 7)禁烟区严禁吸烟。禁止边作业边吸烟。 8)施工现场(工地)项目经理部应对全体施工现场人员进行文明施工教育。现场管理员应统一着装,胸前佩挂证卡,并应自觉遵守工地各项规章制度和劳动纪律,杜绝

28、“三违”现象。 9)必须遵守国家有关环境保护规定,避免和降低灰尘等对周围环境的污染。 对未按规定施工,导致施工现场存有事故隐患的施工单位,要求其限期整改,到期未作整改的,令其暂停施工,并上报业主作进一步处理。AVIweoc。sdJ3yTv。十二、主要管理措施1、安全管理及防护技术措施按照我公司职业健康安全管理程序文件及管理手册严格对现场安全防护进行控制。现场成立安全管理领导小组,工地设专职安全员,全面负责安全生产及各种安全教育活动,并由工程部组织有关部门对现场进行经常性检查,发现隐患及时组织人员整改。确保无重大安全施工发生。qwBvy7D。n9JE7pR。 场内按各阶段施工情况在进出口和危险区

29、域挂贴标牌及标语,标牌的设置、数量及挂贴方式应符合0HSMS18001标准及规范要求。各种防护部位防护到位。D3hIrqA。yT8fugs。2、安全教育及安全交底1) 进场前应严格按照公司相关规定做好三级安全教育和本工种安全操作规程的学习,并做好记录。2) 针对本工种及现场具体情况,做好详细的安全交底记录。3) 挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开及时处理;4) 人工挖土,前后操作人员间距不小于23米,堆土要在1米以外,并且高度不得超1.5米;5) 每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其它物件堆在支撑上,不得在支撑下行走或

30、站立;QayYRPM。NVqLZzc。6) 机械挖土,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业;7) 机械操作中进铲不应过深,提升不应过猛;8) 机械不得在输电线路下工作,在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全操作规程要求;TdxbemG。IKvZaYv。9) 机械应停在坚实的基础上,如基础过差,应采取走道板等加固措施,不得将挖土机履带与挖空基坑平行2米停、驶。运土汽车不宜靠近基坑平行行驶,防止坍方翻车;a9lDqhp。oYdU8jv。10) 电缆两侧一米范围内应采用人工挖掘;11) 配合拉铲的清坡、清底工人,不准在机械回转半径

31、内工作;12) 向汽车上卸土应在车子停稳定后进行,禁止铲斗从汽车驾驶室上越过;13) 上班前,班组长应对本班职工进行班前安全教育,以确保安全工作落到实处;保车辆安全畅通,各种车辆应有专人负责指挥引导。O782IOn。t2ii7Kx。3、 基坑的防护(1)土石方开挖要探明地下管网,防止发生意外事故。(2)在距基坑边0.6 m周围用48钢管设置两道防护栏杆,立杆间距4m,高出自然地平1.2m,埋深0.8m。uzRBzBt。JT82Tqz。(3)基坑上口边1m范围内不许堆土、堆料和停放机具;在锚喷支护上口5m范围内不许重车停留。(4)各施工人员严禁翻越护身栏杆;基坑施工期间设警示牌,夜间加设红色灯标

32、志。4、 基坑外施工人员不得向基坑内乱仍杂物,向基坑下传递工具时要接稳后再松手。5、 坑下人员休息要远离基坑边及放坡处,以防不慎。6、 施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。7、 施工场地场容管理及环境保护措施1)、施工现场的用电线路、用电设施的安装和使用必须按照施工组织设计进行架设,严禁任意拉线接电。2)、施工现场的各类机械,必须按照施工现场管理平面布置图规定的位置停放整齐,定期进行保养。3)、现场的施工道路保持畅通,禁止路面堆放材料、设备。4)、在现场出入口设置车辆清洗台,由专人负责清洗,运载工程土方最高点不超过车辆槽帮上沿50cm,边缘不

33、高出车辆槽帮上沿10cm,装载建筑渣土或其他散装材料不超过槽帮上沿,禁止沿途遗撒,必要时车上土应严密遮盖。zkTfqNn。T4tLHvQ。5)、在现场东、西两侧各设置一根洒水用的临时水管,根据现场情况对现场及生活区进行洒水、清扫,防止扬尘。6PH4p65。WTkYHX7。8、 防止扰民措施本工程位于旁边为居民生活区,办公生活区,为确保正常的施工秩序,尽量减少对周围人员办公、生活的影响,制定如下措施:HdFVYDl。qgfSec2。1)、施工现场提倡文明施工,建立健全控制人为噪声的管理制度,尽量避免人为的大声喧哗,杜绝人为敲打、野蛮装卸而引发的噪声等现象,最大限度地减少噪声扰民,增强全体施工人员

34、防噪声扰民的自觉意识。bVmqUdt。s2jdlGO。2)、在施工过程中积极采取新工艺、新机械或更换、调整部分影响较严重的设施和设备,尽量降低施工影响,保证施工进度。CUjd9Js。6syVuyI。3)、随时与现场周围有关部门取得联系,对他们的意见、建议进行合理采纳,对有关施工工序安排、工人操作方面的问题,在生产调度上进行解决。6u4oc4s。Tq5EsWX。4)、合理安排施工工序,尽量将噪声污染严重的工序安排在白天,午休及夜间施工应尽量安排噪声较小的工序施工,若晚上10:00以后需要进行夜间施工的,应提前向当地环保部门申请,并在工地周围显著位置贴出告示,争得居民的理解。4LtNvLJ。F9GPfIM。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
