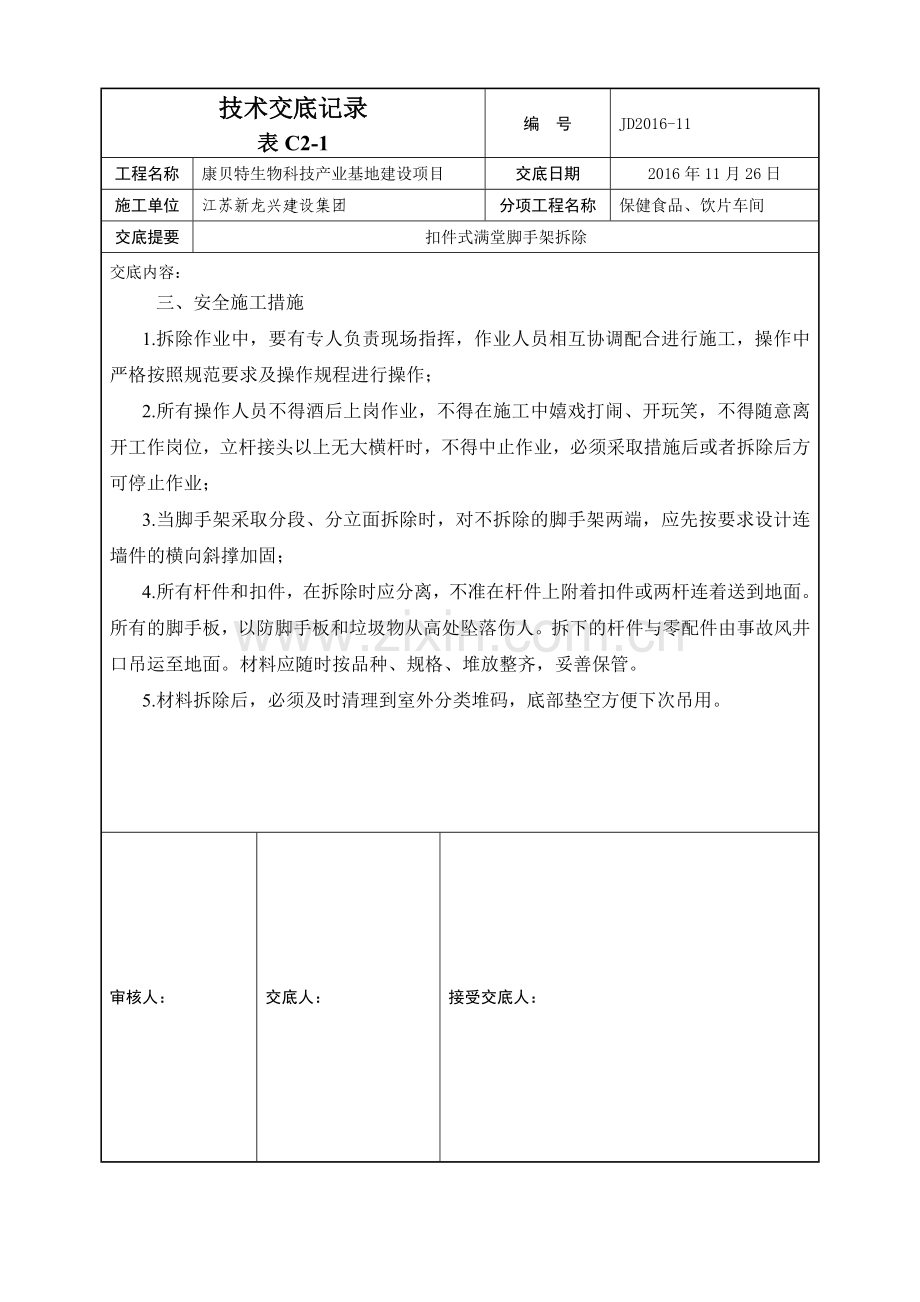

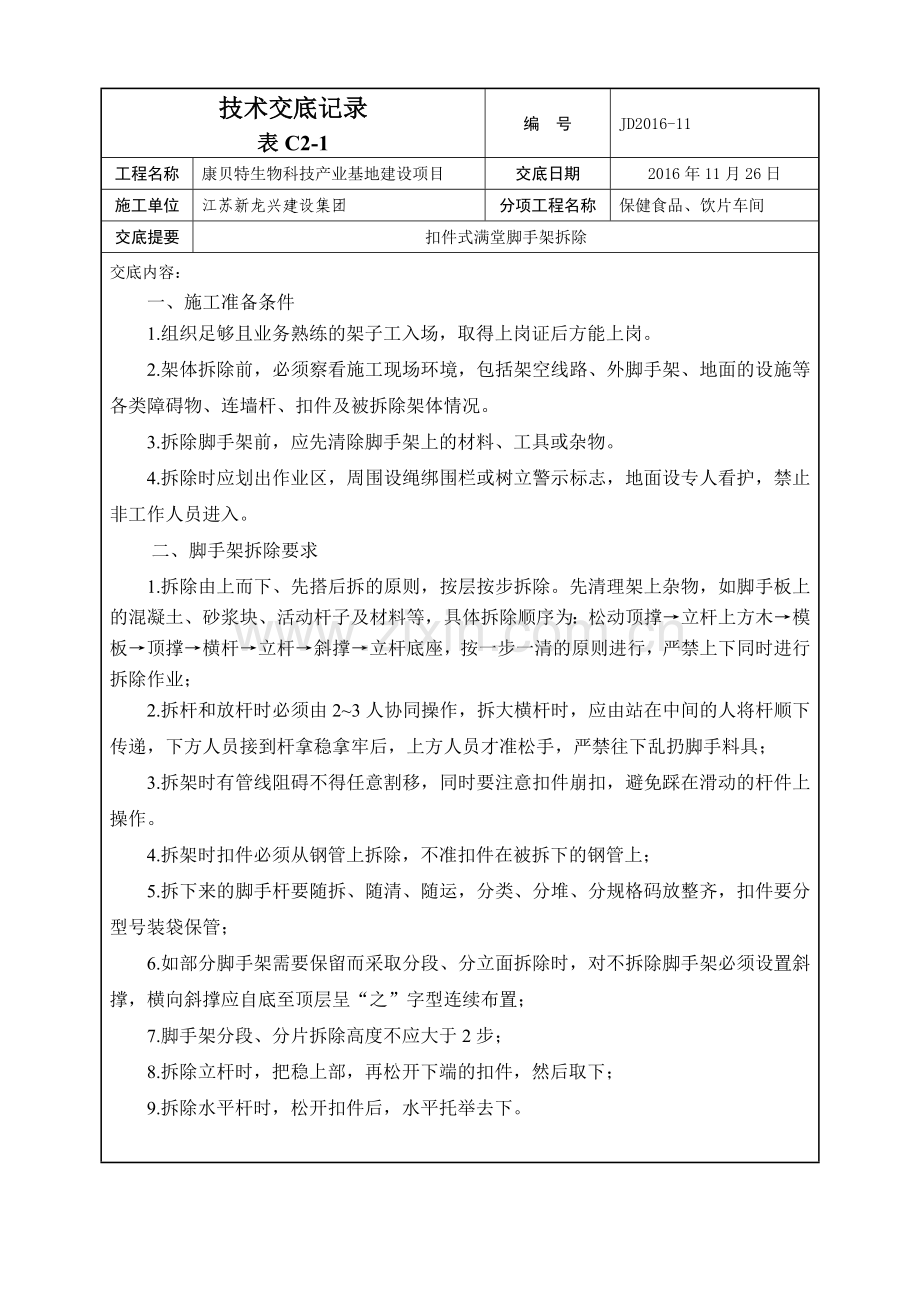

技术交底记录 表C2-1 编 号 JD2016-11 工程名称 康贝特生物科技产业基地建设项目 交底日期 2016年11月26日 施工单位 江苏新龙兴建设集团 分项工程名称 保健食品、饮片车间 交底提要 扣件式满堂脚手架拆除 交底内容: 一、施工准备条件 1.组织足够且业务熟练的架子工入场,取得上岗证后方能上岗。 2. 架体拆除前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物、连墙杆、扣件及被拆除架体情况。 3. 拆除脚手架前,应先清除脚手架上的材料、工具或杂物。 4.拆除时应划出作业区,周围设绳绑围栏或树立警示标志,地面设专人看护,禁止非工作人员进入。 二、脚手架拆除要求 1.拆除由上而下、先搭后拆的原则,按层按步拆除。先清理架上杂物,如脚手板上的混凝土、砂浆块、活动杆子及材料等,具体拆除顺序为:松动顶撑→立杆上方木→模板→顶撑→横杆→立杆→斜撑→立杆底座,按一步一清的原则进行,严禁上下同时进行拆除作业; 2.拆杆和放杆时必须由2~3人协同操作,拆大横杆时,应由站在中间的人将杆顺下传递,下方人员接到杆拿稳拿牢后,上方人员才准松手,严禁往下乱扔脚手料具; 3.拆架时有管线阻碍不得任意割移,同时要注意扣件崩扣,避免踩在滑动的杆件上操作。 4.拆架时扣件必须从钢管上拆除,不准扣件在被拆下的钢管上; 5.拆下来的脚手杆要随拆、随清、随运,分类、分堆、分规格码放整齐,扣件要分型号装袋保管; 6.如部分脚手架需要保留而采取分段、分立面拆除时,对不拆除脚手架必须设置斜撑,横向斜撑应自底至顶层呈“之”字型连续布置; 7.脚手架分段、分片拆除高度不应大于2步; 8.拆除立杆时,把稳上部,再松开下端的扣件,然后取下; 9.拆除水平杆时,松开扣件后,水平托举去下。 技术交底记录 表C2-1 编 号 JD2016-11 工程名称 康贝特生物科技产业基地建设项目 交底日期 2016年11月26日 施工单位 江苏新龙兴建设集团 分项工程名称 保健食品、饮片车间 交底提要 扣件式满堂脚手架拆除 交底内容: 三、安全施工措施 1.拆除作业中,要有专人负责现场指挥,作业人员相互协调配合进行施工,操作中严格按照规范要求及操作规程进行操作; 2.所有操作人员不得酒后上岗作业,不得在施工中嬉戏打闹、开玩笑,不得随意离开工作岗位,立杆接头以上无大横杆时,不得中止作业,必须采取措施后或者拆除后方可停止作业; 3.当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按要求设计连墙件的横向斜撑加固; 4.所有杆件和扣件,在拆除时应分离,不准在杆件上附着扣件或两杆连着送到地面。所有的脚手板,以防脚手板和垃圾物从高处坠落伤人。拆下的杆件与零配件由事故风井口吊运至地面。材料应随时按品种、规格、堆放整齐,妥善保管。 5.材料拆除后,必须及时清理到室外分类堆码,底部垫空方便下次吊用。 审核人: 交底人: 接受交底人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
