收藏 分销(赏)

防辐射施工组织设计.doc

上传人:人****来 文档编号:4288445 上传时间:2024-09-03 格式:DOC 页数:37 大小:58.37KB
下载 相关 举报
防辐射施工组织设计.doc_第1页
第1页 / 共37页
防辐射施工组织设计.doc_第2页
第2页 / 共37页
防辐射施工组织设计.doc_第3页
第3页 / 共37页
防辐射施工组织设计.doc_第4页
第4页 / 共37页
防辐射施工组织设计.doc_第5页
第5页 / 共37页
点击查看更多>>
资源描述

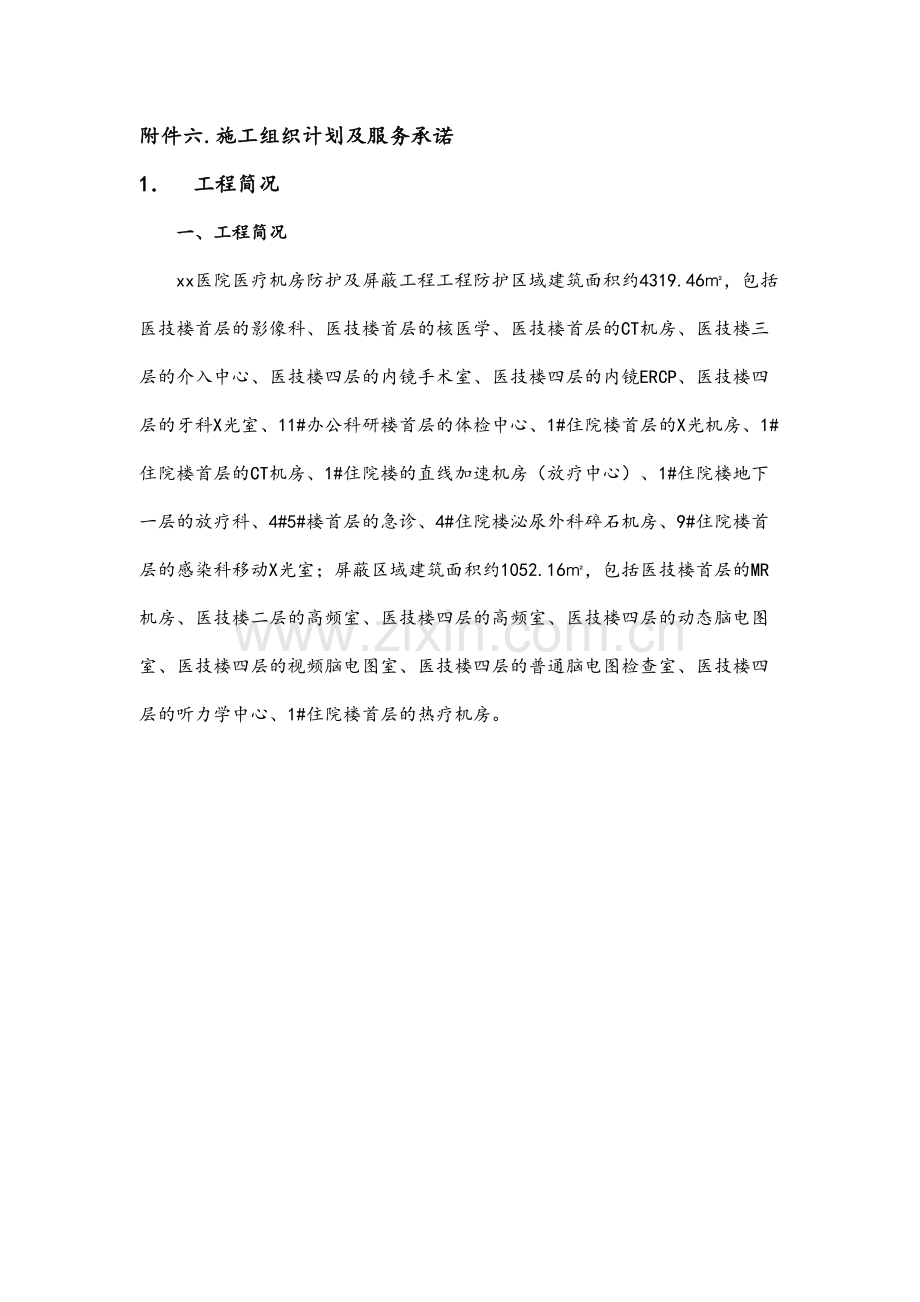

1、附件六.施工组织计划及服务承诺1工程简况一、工程简况xx医院医疗机房防护及屏蔽工程工程防护区域建筑面积约4319.46,包括医技楼首层的影像科、医技楼首层的核医学、医技楼首层的CT机房、医技楼三层的介入中心、医技楼四层的内镜手术室、医技楼四层的内镜ERCP、医技楼四层的牙科X光室、11#办公科研楼首层的体检中心、1#住院楼首层的X光机房、1#住院楼首层的CT机房、1#住院楼的直线加速机房(放疗中心)、1#住院楼地下一层的放疗科、4#5#楼首层的急诊、4#住院楼泌尿外科碎石机房、9#住院楼首层的感染科移动X光室;屏蔽区域建筑面积约1052.16,包括医技楼首层的MR机房、医技楼二层的高频室、医技

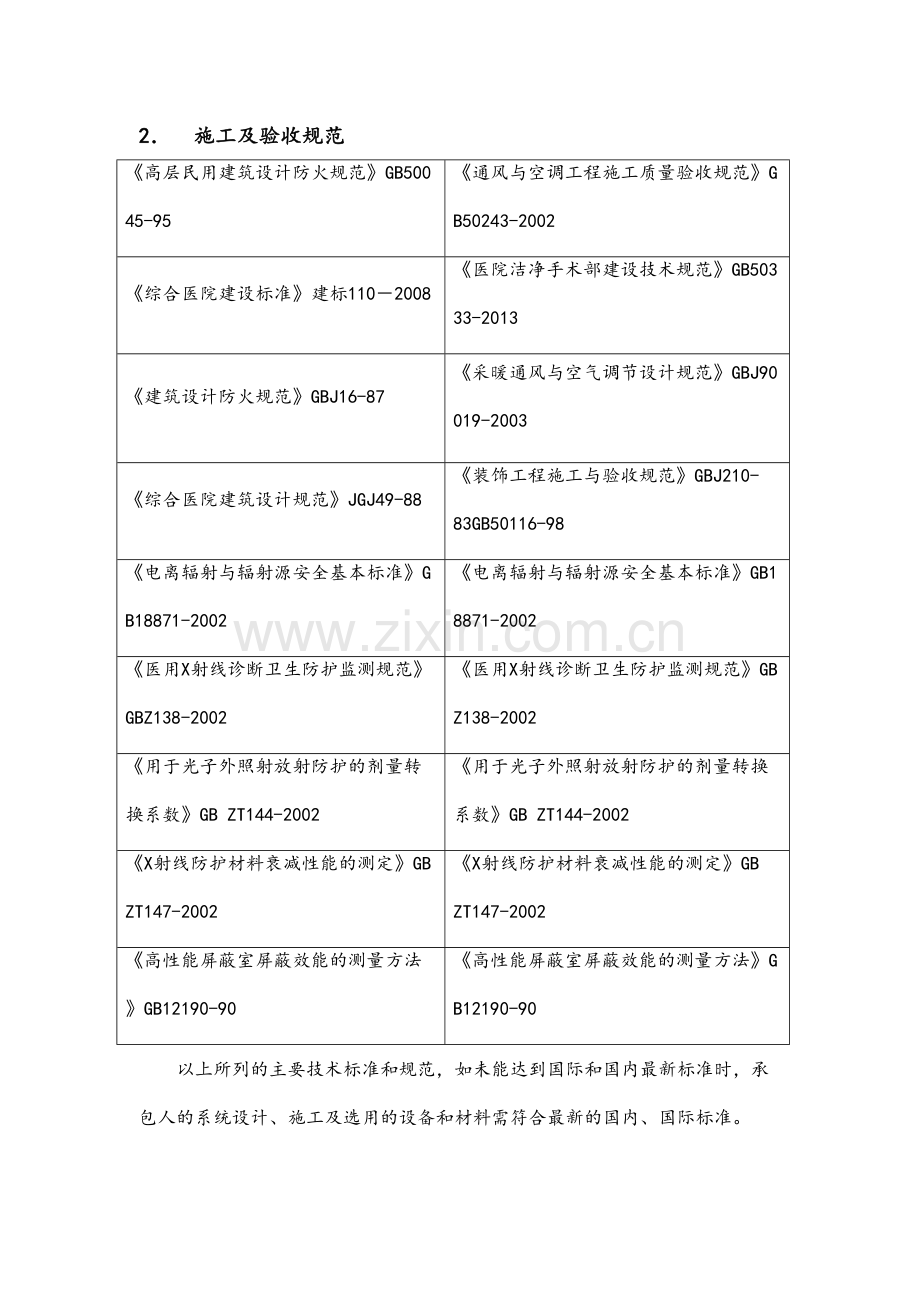

2、楼四层的高频室、医技楼四层的动态脑电图室、医技楼四层的视频脑电图室、医技楼四层的普通脑电图检查室、医技楼四层的听力学中心、1#住院楼首层的热疗机房。2施工及验收规范高层民用建筑设计防火规范GB50045-95通风与空调工程施工质量验收规范GB50243-2002综合医院建设标准建标1102008医院洁净手术部建设技术规范GB50333-2013建筑设计防火规范GBJ16-87采暖通风与空气调节设计规范GBJ90019-2003综合医院建筑设计规范JGJ49-88装饰工程施工与验收规范GBJ210-83GB50116-98电离辐射与辐射源安全基本标准GB18871-2002电离辐射与辐射源安全基

3、本标准GB18871-2002医用X射线诊断卫生防护监测规范GBZ138-2002医用X射线诊断卫生防护监测规范GBZ138-2002用于光子外照射放射防护的剂量转换系数GB ZT144-2002用于光子外照射放射防护的剂量转换系数GB ZT144-2002X射线防护材料衰减性能的测定GB ZT147-2002 X射线防护材料衰减性能的测定GB ZT147-2002 高性能屏蔽室屏蔽效能的测量方法GB12190-90高性能屏蔽室屏蔽效能的测量方法GB12190-90以上所列的主要技术标准和规范,如未能达到国际和国内最新标准时,承包人的系统设计、施工及选用的设备和材料需符合最新的国内、国际标准。

4、3.完整的工程质量管理体系1)我公司从1998年建立至今,一直从事医院工程建设,组织施工管理经验丰富、拥有一大批思想好、业务精的管理人才和施工技术人员与生产人员,届时选拔其中的富有施工经验的、各项素质较好专多能的工程技术人员和能工巧匠进行工程实施,可为本工程顺利实施提供技术保障。2)我公司不仅已形成独立的质量管理体系及科学的管理模式,且已通过ISO9001:2008质量管理体系认证、ISO14001:2004环境管理体系认证、OHSAS18001:2007职业健康安全管理体系认证,能确保本工程实施过程进行全程贯标。3) 我公司具有承接大型三甲医院的丰富经验,具有良好的市场信誉,且近期有过类似成

5、套工程的成功施工经验,有能力有信心保质保量按时完成本工程的实施任务。 4) 我司有自己大型加工厂及与多家设备厂家、材料供应商保持多年的友好合作关系,一旦我司中标,可以尽快地、有条不紊地组织各类物资,确保本工程在如期开工,认真组织流水作业,并认真计划并配足周转材料,精确划分施工阶段,保证施工现场既做到施工顺利,又不至于材料堆积。5) 我公司拥有一支正规、专业的保修队伍,为本工程竣工后的售后服务工作提供强有力的保证。4.工程总体部署1、施工部署(1) 复核施工图纸及设计交底根据现场的实际情况,结合施工图对整个工程进行分析。对工程部的管理人员和专业工程师在设计理念,工艺流程,重要节点和质量目标进行交

6、底工作。使每位参战人员在思想意识和技术环节上有统一的认识。同时会同设计人员开始绘制各专业的节点详图,剖面图和综合管道走线图。(2) 组织施工队伍按照公司要求和ISO9001程序组织各专业施工队伍;结合各施工队报价,技术力量和工程力量,尽量选择在医院净化行业有较多年施工经验的专业施工队伍。(3) 临时设施的组建根据施工现场情况确定现场办公场所、库房和材料堆放地点,开通施工用电。进场后绘制全体施工作业平面图。3.1临时设施布置办公设施:及时进入现场,落实现场办公场所及办公设施,办公室选定坚持就近、方便的原则,并及时把联络电话等通报业主等相关方;食宿:按照工程规模,工期要求和劳动力计划表(预计施工期

7、内最高峰期施工人员将达30人左右),落实好人员的食宿,人员入住后及时向总包,业主等汇报,并向当地职能部门作好各项申报办证工作;材料堆放:尽量采取场外加工,现场拼装的施工方法。减少施工现场临时设施的占地面积和施工垃圾的产生。所有进场材料均需按施工总平面图堆放整齐,且有支架,不得直接下地堆放。库房:结合现场的平面布置,选取有现成隔断,便于单独封闭的区域作为现场材料库房(面积在40平方M为佳)。并在边上设立危险品库房,加锁,派专人看管(面积在20平方M为佳)。暂定为紧临手术部的总包区域内的二房间。3.2工地临时用电施工现场安装的线路、电气设备必须符合施工现场临时用电建设规范JGJ46-88中的各项要

8、求,不得有接头和随地拖拉。所有电动机具必须执行“一机一阀一漏”制。严禁采用铜、铁、铝丝线替代保险丝,应采用合格并与负荷相匹配的丝。严禁保护零线与工作零线混合使用、严禁私拉接电气设备。现场施工用电采取三级配电原理。即在我司的各个施工区域分别设立总配电箱(从总包的总配电柜里引出),之后各专业施工队再从总配电箱里接到各自的分配电箱。所有配电箱必须装设漏电保护开关,配电箱外壳必须良好接地。所有临时电缆必须架空敷设(紧贴梁柱排布)。保证零线的截面,应不小于工作截面,同时必须满足机械强度要求,保护零线必须选择不小于10mm2的绝缘铜线。电气设备相连的保护零线应用截面不小于2.5mm2绝缘RVV多胶铜线。保

9、护零线统一用绿、黄双色线。分配电箱和开关箱的进、出线必须采用橡皮绝缘电缆,进入箱体的电源线,严禁用插销连接。3.3施工现场的布置施工现场布置是工程工程和为其施工所需的各项设施,按照施工布置、施工方案和施工进度计划在施工场地平面和空间上的周密规划和合理布局,是准备工作的一项重要内容,也是实现场地文明施工,节约用地、减少临时设施费用的基本条件。本工程施工现场平面布置是在保证施工顺利进行的前提下,尽量减少用地面积;且仓库及堆场应尽量在使用地点附近,减少场内运输及二次搬运;要满足防火和生产安全方面的要求。施工现场布置的内容包括:一切地上的已有的管线的位置和尺寸;现场的运输道路;各种临时加工区。库房及堆

10、场;临时设施;水电线路盒安全防火设施等。(4) 办理开工手续根据工程合同与相关单位办理开工前所需要的各种手续及开工报告。5.施工方法1、 主要施工技术措施、关键施工技术与工艺施工方案1.1施工之前的准备工作根据图纸、结合现场情况检查如下事项:1、 地面状态:在地面不平整、主体不能安装时,进行地坪处理。要求:FL-5MM.误差3MM。2、 确认影像科设备(包括防水翻边)和混凝土基础的尺寸、位置;开孔和混凝土基础的浇筑工作如已完成,只剩防水翻边工事。3、 确认土建、风管、给排水、医用气体管线等工程是否已按施工划界处结束。4、 确认现场有无与施工图不符之处,特别是基准线到整体的尺寸和柱、梁的大小,理

11、入器具有无与墙体相碰的情况。5、 确认基准墨线。6、 确认大楼升降设备及折除日期。7、 确认搬运通道是否畅通。8、 确认临时用电和施工用水。9、 确认就近施工建材临时存放点。10、 布置现场安全措施,每日工作告示牌、进程表、文明施工标志等。1.2施工顺序遵循先土建后装修、先管道后设备、先天上后地下、先隐蔽后封闭、先里面后外面等工序原则。具体内容及顺序详见施工进度表。2.主要工艺屏蔽辐射工程具有多种施工方案,防护工程。我公司拟采用铅板及防护涂料方案防止射线的穿透,形成一个保护层,达到防护的功能。屏蔽工程屏蔽主体我公司拟采用紫铜板焊接工艺。隔音屏蔽采用整体悬浮结构。上述方案具有施工简便、效率高、造

12、价合理等特点,我公司有一套完整先进的制作方法和成熟的安装工艺,下面将具体的设计理念阐述如下:一、 防护地面设计方案地面防护层使用防护涂料防护,防护当量按防护技术参数表。地面混凝土叠合层强度达到要求后,采用30mm厚水泥砂浆找平,涂防护涂料层后刷30mm厚水泥砂浆保护层,5mm自流平后按相应装饰面层做地面装饰。二、 防护墙面设计方案1、墙面防护层主要使用钢丝网加防护涂料层防护,防护当量按防护技术参数表。墙基面用水泥砂浆找平后挂钢丝网,涂刷防护涂料后,下一步进行相应墙面装饰层。2、墙面防护的关键技术点之一:挂钢丝网,每2mmpb防护涂料挂一次钢丝网,可以有效防止防护层脱落、开裂等事故,用户可以安全

13、使用。3、墙面防护关键技术点之二:防护层与开关、灯具、风口等之间孔的补铅板。三、 安装工艺:1、工艺流程:找线定位 核查预埋件及洞口钉装铅木复合板。 2、找位与划线:铅木复合板板安装前,应根据设计图要求,先找好标高、平面位置、竖向尺寸,进行弹线。 3、核预埋件及洞口:弹线后检查预埋件、木砖是否符合设计及安装的要求,主要检查排列间距、尺寸、位置是否满足钉装铅木复合板的要求;量测门窗及其他洞口位置、尺寸是否方正垂直,与设计要求是否相符。 4、铅木复合板安装:铅木复合板接头处应涂胶与墙面钉牢,钉固面板的钉子规格应适宜,钉长约为面板厚度的22.5倍,受力向钉距一般为不大于200mm,钉帽应砸扁,并用尖

14、冲子将针帽顺木板方向冲入面板表面下l2mm 。四、 防护顶棚设计方案1、顶棚防护层使用铅板,防护当量根据施工要求。顶棚采用铅板与水泥板复合用涨栓固定安装,接缝处搭接20mm。五、 防护门设计方案1)钢质平开防护门内部使用钢质结构,表面使用不锈钢或冷板喷塑,整体结构坚固耐用、外观大方。手动平开门分成门扇和门框两个部分,采用特制天地轴合页连接,保证平开防护门的长期使用。不锈钢防护门,门框采用1.5mm的304拉丝不锈钢制作,门体采用1.0mm的304拉丝不锈钢制作,门体采用一次成型技术,将铅板直接复合在门体里面。普通钢质防护门,门框采用2.0mm的冷轧钢板制作,门体采用1.5mm的冷轧钢板制作,门

15、体同样采用一次成型技术,将铅板直接复合在门体里面。2) 门外观设计图门体内部铅板为整张铅板,表面无接缝,无螺钉,保证铅板防护无漏点。门体与门框内部均有铅板,防护搭接量不小于15mm,缝隙小、均匀,可以保证门缝处防护效果。防护门节点如图所示:3) 门体防护示意图防护门的安装1、工艺流程:划好门窗安装位置及标高 运门窗口扇 立钢门窗 木楔临时固定 按水平线复核安装标高,按中线复核安装位 焊接固定 堵洞 装五金配件 装门扇 2、划线找规矩:按设计图纸防护门的安装位置、尺寸、标高,以窗中线为准往两侧量出窗边线。3、按图纸门窗编号要求,将防护门分别运到安装地点,并靠垫牢固,防止碰撞伤人。4、防护门门框就

16、位,将固定铁脚插入预留洞内找正吊直,且保证位置准确,用木楔临时固定,窗上框距过梁留2cm缝,挺左右缝隙均匀,宽度一致,距外墙尺寸符合设计要求。5、钢门框立好后,要进行位置及标高的检查,符合要求后,上框铁脚与过梁铁件焊牢,窗两侧铁脚插入预留洞内,用水润湿,采用13干硬性砂浆堵塞密实,洒水养护。6、门扇的安装:检查门框上、中、下三部分的宽度是否一致,明确开启方向后量出门窗框口净尺寸,再确定扇的高度和宽度。将扇挂上,检查缝隙是否符合要求,扇与框是否齐平,扇能否关好。检查合格后,再将螺丝钉全部上齐。对于双扇门的安装,还需注意其错口工序,按其开启方向看,右手门是盖口,左手门是等口。六、 铅玻璃观察窗设计

17、方案观察窗口先用铅木复合板收口,然后再安装铅玻璃,最后用1.0mm拉丝不锈钢包边,或采用喷塑钢板包边。采用广角收口方式,保证医生的观察视野。七、 屏蔽工程设计方案MRI机房: 采用传统工艺铜板焊接式1、 技术指标:频率范围在10- 150MHz内,平面波衰减大于100dB。绝缘电阻大于1K,接地电阻小于1(院方负责)。2、工程方案:2.1传统工艺:铜板焊接式射频屏蔽机房(MRI)2.1.1屏蔽体技术设计方案: 按照磁体公司的技术要求,选择标准厚度紫铜皮,采用氩弧焊同质材料焊接,避免非同质性材料焊接其接缝与屏蔽体伸缩不一的缺点,屏蔽主框架采用长白山白松。2.1.2屏蔽主要配件:1)屏蔽门:该型屏

18、蔽门专供MRI屏蔽机房,系本公司定型产品,门框、门扇皆为双层屏蔽,门扇上设置门锁及拉手。铍青铜簧片,性能高,寿命长,开关省力。该标准门由专业技工制造,质量保证。2)屏蔽窗(观察窗):窗框屏蔽材料由优质无磁性型材加工而成,窗面屏蔽材料为双层紫铜网,其中一面斜一定角度,以消除干涉纹,表面喷黑漆,清晰度高,由专业技工用绷网机装配,两面用白玻璃覆盖,形成一体化屏蔽窗。3)通风波导窗:铜质蜂窝状波导窗,具有各种规格。2004年新开发的大孔径,低风阻、高风效、高屏效,全不锈钢通风波导窗填补了国内空白。得到多家磁体公司的青睐!4)传导板框:由=2mm优质黄铜板焊接而成,进行表面氧化处理。安装完毕,内外各做一

19、套小门,材质:里面与装饰相同,外面用细木工板,木线条加门锁,表面油漆。3、 生产工艺流程:屏蔽体经专业设计,经专业设备加工成型(下料剪切折弯现场安装焊接) 主配件加工(门、窗、波导窗、传导板框等)检查合格 装箱 发运。说明:3.1屏蔽门、屏蔽窗、通风波导窗、滤波器等均在工厂专用屏蔽室内由质检工程师检测合格,方可出厂。3.2屏蔽门、屏蔽窗、波导窗等与屏蔽壳体用压条、导电衬、螺钉连接。3.3内装饰、墙体、龙骨、装饰板、吊顶、地面材料在工厂配制好,现场无须加工,只要安装施工,既保证质量,又省工时。3.4现场安装工艺流程:PVC板绝缘,安装四周模框 安装顶部模框(有梁的安梁或安绝缘吊挂件) 贴铜皮、焊

20、接 屏蔽门 屏蔽窗 传导板框(板) 波导窗滤波器及电气布线 混凝土回填 内装饰(墙:安装龙骨+墙面饰板,顶:安装吊件、顶装饰板) 安装灯具、插座 进磁体定位固定(核磁公司完成) 物理连接(核磁公司完成)安装地板 二次进场封洞口及装饰 直流电源、滤波器连线,通电检查 测试,出测试报告 。3.5安装规范双层SBS防潮层采用拼缝,第二层压在第一层缝的中心。地面PVC板绝缘应铺平整、整齐,无残缺、无搭缝。屏蔽室尺寸一定要与图纸相符。屏蔽门、观察窗、传导板框垂直(双向吊线),垂直度误差不超过2mm。二次双层SBS防潮完成后,待完全干燥后作装饰地面。磁体预留洞超导:不能小于2500mm(宽)2800mm(

21、高)下口与0平,以方便磁体进入。磁体应严格按图尺寸定位。地板及防潮在磁体固定后进行。磁体下的补偿钢板在水泥地面下3-5cm,平整度要求不超过2mm。内装饰地面的走线槽为500mm(宽)300mm(高)。不能下沉的地面可做明线槽。屏蔽绝缘电阻大于1K,接地电阻小于2。严格按照客户的施工进度和质量操作。3.6 脑电图机房墙面与顶棚采用铜网搭接屏蔽,地面采用标准厚度紫铜皮焊接屏蔽。4. 施工界面4.1合同签订,甲方向屏蔽公司提供医疗设备公司屏蔽施工要求及平面图纸。4.2土建的完成:1)扫描室的磁体基座根据图纸要求请土建工程师评估,承重达到磁体公司要求,然后作好砼垫层,然后做至(-300mm传统工艺)

22、/(-450mm进口工艺),基础地面要平整,完全干燥后做双层SBS防潮层,周边要求上翻1M。2)按照相应的高度打出预留洞(进磁体预留洞、屏蔽门预留洞、观察窗预留洞、进、回风口预留洞、传导板预留洞、滤波器预留洞)。3)按照图纸的要求打出设备间和操作间的预留洞。同时做好操作间的电缆槽。4)防潮层要求按照防潮的要求做好二层SBS防潮层(拼接,第二层错缝)周边上卷1M。混凝土回填:屏蔽公司屏蔽施工完成后,医院按照防潮的要求做好第二层SBS或其他材料的防潮层周边上卷5-10公分即可并进行混凝土回填,混凝土回填的同时留出电缆槽。(传统工艺要求)6.施工管理、施工进度计划一、 材料、劳动力用量计划及工程进度

23、计划1)劳动力计划我公司是按工程进度来调配工地的施工人员,此工程各工序人员配置请参阅下面的劳动力计划表。劳动力计划表 单位:人工 种级 别按工程施工阶段投入劳动力情况前期中期后期工程经理111工程技术负责人111质检员111安全员111技术人员222焊接专业工长123焊接专业施工人员234电气专业施工人员265调试工程师1在表中可看出劳动力的分配情况,其目的是保证该工程的施工,公司工程管理部进行跟踪监督,信息来源于一线又服务于一线。即做好劳动力的配备,又考虑到施工工序的平衡,实行工程经理负责制、工程队长落实制。一旦劳动力有倾斜现象出现,我们的实物量及施工进度上就反映出,工程经理就要平衡劳动力来

24、支配施工。循环地运作以保证施工进度。二、 材料计划为确保工程顺利完成,我公司将依工程进度周密的材料准备、供应工作,整个工程分四个区保障材料的供应,同时公司保障将依施工进度情况依时跟进材料的供应。材料将依据详细的施工图纸,分部分项进行核算,确保不遗漏,同时依据要求确保材料质量符合相关要求,使业主用得放心。三、 工程进度计划及保证措施为确保施工进度按时按质完成,公司详细制定了施工进度周计划,并落实到人,每天由施工队长进行班前交底,具体安排施工人员每天的工作量,每周由施工队长向工程经理报告周计划完成情况,并安排下周工程进度及需要完成的工作量,如没有完成预定的周计划,则由工程经理组织进行会审,查找原因

25、,并提出惩办方案,由施工队长落实,提前完成则接工程进度奖励。如非本身原因造成停工或窝工,则由工程经理负责协调,尽快恢复施工确保工期。四、 工程进度表序号工序名称 时间施工总天数60天1020304050601施工前准备2土建围护砖墙砌筑3圈梁、构造柱浇筑4防护地面浇筑5防护墙体搭建6防护顶棚搭建7各专业管线布线8内装修施工9设备就位(由设备厂家 提供)10通电试运行11验收、整改五、施工现场平面布置由于该工程属医院的配套工程工程,加之现场施工时使用的系统零部件部分为半成品和成品,不需要现场制作,只需现场安装即可,混凝土建筑需现场制作,故施工现场要有仓库即,也需要加工的临时设施、机械设备和场地。

26、施工用电现场用表计量,并按相关要求承担费用。具体施工现场平面布置参照大楼的各层平面布置图和医院土建的施工平面布置图即可。以下为用于堆放材料的临时用地库房面积:用途面积(m2)位置需用时间临时设施、加工场地150一楼影像科20天原材料堆放50库房50天施工机具30施工现场60天设备40施工现场50天办公30施工现场60天合计3007.施工组织部署施工管理组织架构一、 施工组织机构工程管理机构设置:为使工程达到既定的质量、工期、安全文明施工等目标,并完成公司下达的各项技术经济指标。为此,我公司决定对该工程实行工程管理,配备素质高、业务水平强、管理经验丰富的管理人员组成工程管理班子,实施对本工程的进

27、度控制、质量控制、资金控制、合同管理、信息管理、组织协调。工程管理结构如下:工程工程经理工程技术负责人安全组财务组材库组质检组工艺组绘图组施工组电控组调试组管道组设备组工程施工期间,将由工程经理统筹,并由工程工程师长期驻工地监督指导施工,施工队长长期驻工地管理。工程工程师具有多年工作经验,无论在施工现场还是管理工作都具有丰富的经验。另外配备不同的安装施工班组,皆由一名经验至优的组长管理并直接带领施工人员进行施工及安装质量自检,以确保施工质量达到应有的水平和要求。所有工程工程经理、工程工程师、队长及组长,皆由公司工程管理部委派及参与,而组长及施工队长皆我公司直接培训及聘用,以确保质量第一为前提。

28、二、 职责1. 工程部经理职责a 贯彻实施公司的质量方针、目标和各项质量文件、规章制度,对工程质量负责。b 负责明确工程部人员的岗位职责。c 负责本工程施工过程的资源配置与质量控制工作,认真执行合同,确保工程质量。d 负责工程施工安全管理,认真抓好作业安全和现场安全管理。2. 工程部工程师职责a 贯彻实施公司质量方针、目标和各质量体系文件及规章制度,在工程经理领导下负责本工程具体施工生产及安全质量管理。b 负责对工程的质量检查及工程的检验和实验状态的标识工作,指导和解决施工班组施工过程所发生的各种技术难题,及时处理施工过程中的不符合要求的地方。c 在工程经理的领导下,提出施工资源配置计划,对施

29、工过程中发生的工程变更、材料变更、关键过程、特殊过程、例外放行等情况及时做好标识和办理相应的签证、报批手续及调度工作,保证施工生产的正常进行。d 参加工程分项、分部及最终的质量检验工作,制定纠正和预防措施,经批准或确认后负责组织实施。e 负责填写、收集、整理和汇总工程有关的技术资料和质量保证资料,及时传递给监理部,做到工程资料与施工进度同步,确保工程资料齐全,归档资料完整可靠。3、质检员职责配合工程工程师做好工程施工的技术、质量交底工作,督促施工班组执行下发的各种质量文件,按图施工,对工程施工的质量负督促检查工作。4、安全员职责a 贯彻执行国家安全方针政策、规范、规定和标准,贯测执行企业安全生

30、产规章制度,负责分管范围内的安全生产日常工作。b 参与拟定施工安全措施,配合工程工程师做好工程的安全技术交底,并检查执行情况。c 对新工人实行安全教育、换岗教育,陪同新工人到班组作三级教育等工作。d 参加公司各项安全活动和安全措施检查,并对工程部实行安全指标的考核管理工作。e 制止、教育违章作业人员的不安全行为,对不听制止者按公司处罚规定执行。5、工程部材料员职责。a 负责办理工程材料的领用、发放、入库及变更代用手续,并组织好材料的进退场,确保工程施工的需要。b 负责工程工程材料有关资料的填报、归档工作,做到帐务相符。6、操作工人职责a 熟悉本岗位、本专业的操作规程,严格按照质量要求、施工方案

31、、作业指导书、技术安全交底和工程图样、安全文明的要求进行施工,做好每道工序的质量自检工作,确保每道工序符合质量要求。b 尊重院方工作人员,尽心尽职为院方提供完善的服务和优质的工程产品。拟安排本工程工作组人员说明名 称姓 名职 务证书编号职称现场工程负责人吴美霞工程经理粤244131446916/技术负责人范雪云工程总工1200102098290中级工程师质量管理陈均勇质量检查员1401B6141资料管理陈汉仁资料员1401F3928预算员熊晓号预算员粤130B00923材料管理陈恩琪材料员1401C5671安全管理叶健辉安全员1401D9302施工现场管理马强宝装饰施工员1437A38018.

32、施工机械设备计划拟投入的主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1剪板机QC12Y1中国扬州201082.5t/班射线防护制品2折弯机WF67K-320/40001中国扬州2010122.1t/班射线防护制品3开式可倾压力机J23-252中国长春20102.21.8t/班射线防护制品4热压机TDY10-20001中国天津201111090平M/班射线防护制品5二氧化碳气体保护焊机NBC-3154中国广东201076射线防护制品6氩弧焊机ZX7-400S)4中国广东201217射线防护制品7云石机4100NH5日本20101.2射线

33、防护制品8角磨机TGC-100SA5韩国20120.6射线防护制品9电锤GBH 2-264德国20100.81防护装修10电圆锯C7U23日本20111.2防护装修11电焊机NB-5002广东201229.2射线防护制品主要测试设备表序号名称产地型号数量购买日期自有/租赁1水准仪国产AL3321台2010自有2自动水平仪国产ALL25A1台2010自有3工程检验尺国产JZC-8型1把2010自有4水准标尺国产5m1把2010自有5光学经纬仪国产TDJ2E1台2012自有6卷尺国产5m10把2010自有7钢卷尺(标)国产L-5m5把2009自有8阴阳角尺国产JZC-8型2把2012自有9塞尺国产

34、JZC-8型2把2011自有10游标卡尺国产0-150mm1把2012自有11直角检测尺国产2把2011自有12钢直尺国产5把2012自有13水平靠尺国产2m2把2012自有9.安全生产与文明施工保证措施、安全管理措施为确保医院工程施工安全,我公司特制定以下守则,务求施工人员在施工过程中,注意施工场地及个人身体安全,使工程能够顺利完成。(一)安全管理一、设有专门的安全技术部门,工程部设有专职安全员,施工班组设有兼职的安全员。二、认真贯测执行公司颁发的安全管理制度(包括安全责任、安全教育、安全措施、安全监督、事故处理等)。三、特殊工种必须持有劳动部门要求的合格证,没有合格证的,不得上岗操作。四、

35、职工在工作中,应遵守下列规定。1、工作时应思想集中;2、按规定穿戴防护用品;3、机械、工具应有专人管理、保养,经常保持性能完好,别人负责管理的机械严禁乱动;4、高处作业必须系安全带;5、入施工现场必须戴安全帽;6、现场行走必须注意周围环境,以及附近的机械、车辆;7、多人工作时,必须互相注意安全;8、禁止烟火的场所严禁吸烟和用火;9、班前、班中严禁饮酒;10、工作中严禁打闹、开玩笑。(二)施工现场一、施工总平面布置应符合国家现行的防火、工业卫生等有关安全规定。二、施工现场应设置安全围栏。影响安全施工的坑、洼、沟等均应填平或铺设与地面平齐的盖板。危险处所,夜间应设红灯示警。三、施工现场的排水设施,

36、应作全面规划,合理布置,防水积水。排水沟的截面及坡度应经过计算。四、施工现场的用水系统应铺设临时性或永久性的消防用水管道。五、施工残渣和边角料应集中堆放在指定地点,并及时运走。六、施工现场的危险作业区域:大型设备吊装,结构预制,电气耐压实验,设备、管道脱脂、试压作业等警戒区,均应设置明显的警告牌,非工作人员不得入内。七、施工现场的噪声标准应限制在国家现行规定以内,超过者应装设消音设施或采取其他有效措施。安全体系图安装工程经理质安负责人生产实施体系管理监督体系机电设备管理技术管理质量管理总平面管理安全监督现场环境管理现场施工协调现场综合治理(三) 文明施工、安全生产措施1.施工人员必须服从院方安

37、排,按总包方要求积极配合施工进度,并协调好各工种之间的关系。2.文明施工、安全生产,施工人员遵守院方、总包方及施工地区的法律、法规和一切规章制度。3.凡进入岗位作业的人员必须持有上岗证及设备操作证。各类设备由专人管理和操作,严格按安全技术操作规程操作。生产过程中必须坚持“安全第一,预防为主”的方针。凡发现不符合安全生产要求,有危害安全健康的设备、设施、环境等,应该及时报告。遇有可能发生危机人身、财产安全的紧急情况,施工人员有权暂停工作,并立即报告领导处理。4.工作前必须按规定穿戴好本岗位所需要劳保用品。一切人员进入生产现场,必须戴好工作帽,并将长发压入帽内;不准赤脚、赤臂;不准穿凉鞋;不准穿短

38、裤和无袖背心;不准戴长围巾。操作各类运转机械严禁戴手套。5.开始工作前,首先认真检查设备的电气、制动、运转等系统是否正常,防护装置、信号、仪表等安全附件是否正常、完好、灵敏可靠。设备所有外露的齿轮、皮带、联轴器等危险部位都应设完好的防护装置。职工要严格执行设备的检查维护保养制度。禁止使用汽油等易挥发、易燃物料擦洗设备或清洗零件。6.设备在运转中,不准从上跨越或传递物件;不准触摸或触及设备的工作台面、齿轮、丝杠、皮带、滚筒、导轨等危险部位;不准用设备、工具对人开玩笑。二人以上共同操作,必须明确主、从,统一指挥。进入设备、容器内作业,必须设人监护。加班或夜班工作,现场不许有两人以上。7.工作中精神

39、要集中,要坚守岗位,不准擅自离开岗位或随意找人替岗;不准串岗;不准打闹、睡觉和做与本职无关的事;不准带小孩进入工作现场。班前、班中严禁喝酒。工作现场、操作中禁止吸烟。8.严格执行交接班制和岗位责任制。班后应认真清理现场,切断电源、水源、气源,熄灭火种。9.各种安全、卫生、防护、交通、消防和环境保护设施,包括装置、器材、信号、检测仪器、仪表、照明、防雷装置和各种警示牌、标识及标语等,要注意防护金和保养,不准随意拆除和挪为它用。10.凡发生工伤事故或重大未遂事故,发现者应立即关掉设备,切断电源,及时抢救,并注意保护好现场,立即报告领导。对工伤事故要坚持“三不放过”的原则,积极协助做好调查和分析工作

40、。11.高空作业时不得往下扔各种物体,手持工具和零星杂物随手放入工具袋内。12.危险作业区域应用红白小旗围起来警戒。13.洞口、临边等危险区域张挂警示标识,以示提醒。(四)、减少扰民降低环境污染和噪音的措施:施工中切割型材等材料时,要将切割机对着墙壁,以减少施工噪音,晚十点以后不使用电动机械。含油机电设备要维护好,以降低环境污染,严禁油污侵蚀铜管。夜晚卸货时禁止大声喧哗,搬运材料时要轻拿轻放,减少扰民。10.工程质量承诺、工期保证措施1、 质量控制目标本工程质量目标为合格,“交钥匙”工程。2、 质量体系管理图公司总部分公司经理总工程师办公室人力资源部财务部质量管理部设计部工程工程部市场部物资部

41、采购部工程经理部施工工长工程质检员工程材料员工程安全员工程预算员3、 质量控制原则1)以施工及验收规范、工程质量验评标准等为依据,督促各施工单位全面实现工程工程合同约定的质量目标。2)对工程工程施工全过程实施质量控制,以质量控制为重点。a对工程的人机料等因素进行全面的质量控制,监督分包单位的质量体系落实到位。b严格要求分包单位执行有关材料实验制度和设备检测制度。c坚持不合格的建筑材料、构配件和设备不进场,更不准在工程上使用。d坚持本工序质量不合格或未进行验收确认,下一道工序不得施工。e质量控制具体措施f严格按照行业标准及ISO9001贯测标准进行质量控制。g工程经理、现场工程师和各施工队长对施

42、工质量负责,应严格按照质量标准组织现场施工。h严格材料和各工序报验制度,施工材料和各道工序应由资料员及时上报监理工程师,经检验合格后,方可进行施工。i施工现场设质量监督员,每日对每道工序进行检查,发现不合格处尽快处理。j现场工程师不定期对工程质量进行检查,如有不合格标准之处即时指正。k竣工验收前,由现场工程师组织对工程质量进行自检,并做好自检记录,对自检过程中发现的问题,工程队应及时予以处理。l工程竣工验收时,公司组织对各项指标进行测试,根据测试结果评出质量等级,根据质量等级给予工程队奖励。4.1施工人员控制保证措施4.1.1加强政法思想教育、劳动教育、职业道德教育、专业技术培训;4.1.2健

43、全岗位责任制,改善劳动条件,公平合理的激励劳动热情;4.1.3根据工程特点,从确保质量出发,在人的技术水平、人的生理缺陷、人的心理行为、人的错误行为等方面来控制人的使用;4.1.4技术复杂、难度大、精度高的工序或操作,应由技术熟练、经验丰富的工人来完成;反应迟钝、应变能力差的人,不能操作快速运行、动作复杂的机械设备;对某些要求万无一失的工序和操作,一定要分析人的心理行为,控制人的思想活动,稳定人的情绪;对具有危险源的现场作业,应控制人的错误行为,严禁吸烟、打赌、嬉戏、误判断、误动作等;严格禁止无技术资质的人员上岗操作;对不懂装懂、图省事、碰运气、有意违章的行为,必须及时制止;在使用人的问题上,应从政治素质、思想素质、业务素质和身体素质等方面综合考虑,全面控制。4.2材料供应控制保证措施4.2.1掌握材料信息,优选供货厂家掌握材料质量、价格、供货能力的信息,选择好供货厂家,就可确保工

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
