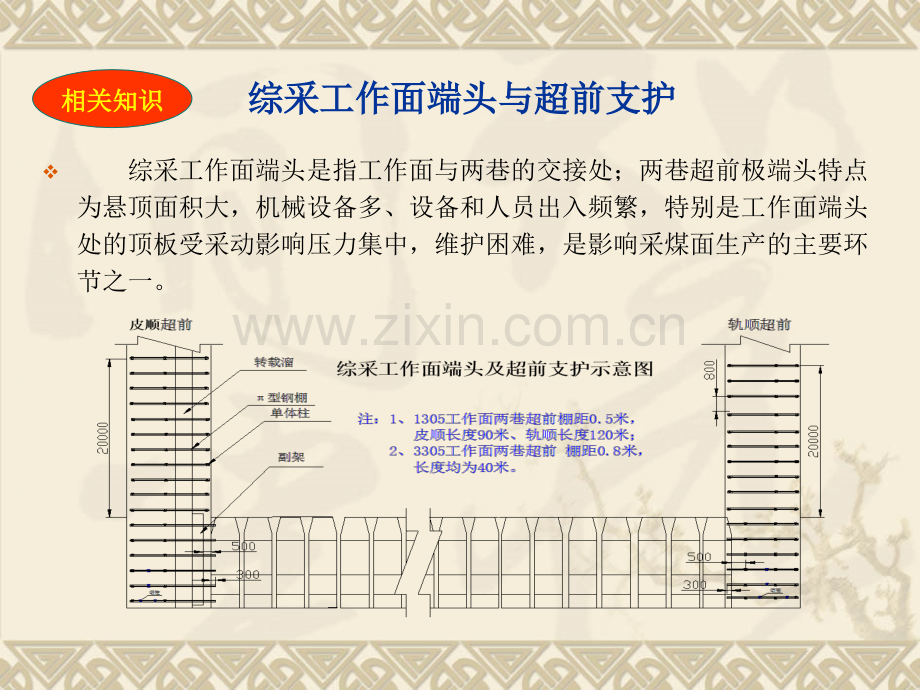

综采工作面端头与超前支护综采工作面端头与超前支护 生产技术部生产技术部 二零一五年十月二零一五年十月综采工作面端头与超前支护综采工作面端头与超前支护v 综采工作面端头是指工作面与两巷的交接处;两巷超前极端头特点为悬顶面积大,机械设备多、设备和人员出入频繁,特别是工作面端头处的顶板受采动影响压力集中,维护困难,是影响采煤面生产的主要环节之一。相关知识相关知识综采工作面端头支护及要求综采工作面端头支护及要求一、端头支护方式及要求 端头采用型钢梁加单体柱一梁二柱配副架管理端头。1、退锚范围为支架前梁端至支架后立柱之间,严禁人员进入支架后立柱后方退锚。2、下隅角悬顶长度不超过5米,切顶线处戗柱打设不少与三排四柱,即:第一排2根,第二排及第三排各一根,戗柱角度与铅垂线成30夹角。3、前移1#架时,副架支护钢,钢与副架间不得有间隙,移架完成后副架接顶但不承压。4、前移副架时,端头钢必须保证与1#架搭接不少于300mm,副架与1#架间距不大于500mm,否则必须在副架与1#架间打设辅助支护钢,加强端头支护。1、转载溜、转载溜 2、前溜、前溜 3、后溜、后溜 4、副架、副架综采工作面端尾支护及要求综采工作面端尾支护及要求二、端尾支护方式及要求 端尾采用型钢梁加单体柱一梁三柱管理端尾。1、退锚范围为支架前梁端至支架后立柱之间,严禁人员进入支架后立柱后方退锚。2、上隅角悬顶长度不超过1米,切顶线处戗柱打设不少与三排四柱,即:第一排2根,第二排及第三排各一根戗柱,戗柱角度与切顶处支柱成30夹角。3、端尾钢与1#架搭接长度不小于300mm,端尾1#架侧支柱与架间距离不得大于500mm,否则必须打设辅助抬棚加强端尾支护。1、前溜、前溜 2、后溜、后溜采空区采空区钢综采超前支护方式及要求综采超前支护方式及要求三、综采工作面超前支护及要求 1、综采工作面超前使用单体柱配型钢支护长度不小于20米,超前支柱间、排距不得大于作业规程规定的50mm。2、单体柱打设垂直、迎山有力,成线布置,并安装有防倒装置。3、单体柱上方绞顶实在,单体柱初撑力不小于12Mpa,绞顶区域不小于8Mpa,单体柱测力计完好。4、底板松软时,单体柱必须穿鞋保证钻底量小于100mm。5、单体柱明柱必须预留不少于200mm活柱伸缩量,严禁超高使用或压死支柱。6、超前支柱一般布置为一梁三柱,支柱迎山角在斜巷中支护时每68,支柱垂直顶底板向上山方向退一度。即:迎山角等于巷道自然倾角的1/61/8。谢谢 谢!谢!
