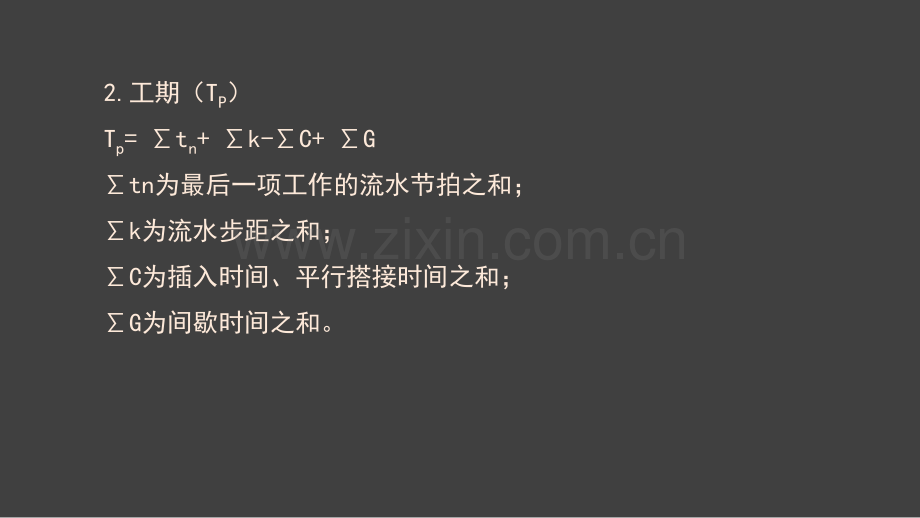

2.工期(TP)Tp=tn+k-C+Gtn为最后一项工作的流水节拍之和;k为流水步距之和;C为插入时间、平行搭接时间之和;G为间歇时间之和。3.典型案例背景:某工程由主楼和塔楼组成,现浇钢筋混凝土柱,预制梁板,框架剪力墙结构。工程拟分成四段进行流水施工,梁与板之间有1天的间歇时间。拟组织无节奏流水施工,各段流水节拍见表221。表221序号施工过程流水节拍一段二段三段四段1柱24322梁33223板4232【问题】1.试述无节奏流水施工的特点。2.确定此流水施工的流水步距、流水工期及工作队总数。3.组织无节奏流水施工并绘制流水施工计划横道图。【答案】1.无节奏流水施工的基本特点是:(1)各个施工过程在各个施工段上的流水节拍不全相等(通常为不相等);(2)流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;(3)每个专业工作队都能够连续作业,施工段可能有间歇。2.组织无节奏流水施工的关键是正确计算流水步距。计算流水步距可采用取大差法,计算步骤为:a)累加各施工过程的流水节拍,形成累加数据系列;b)相邻两施工过程的累加数据系列错位相减;c)取差数之大者作为该两个施工过程的流水步距。所以本案例:柱、梁两个施工过程的流水步距为:(大差法)2 6 9 11 3 6 8 102 3 3 3 -10故取3天梁、板两个施工过程的流水步距为:3 6 8 10 4 6 9 113 2 2 1 -11故取3天本案例工作队总数为3个因为无节奏流水施工工期的计算公式为:Tp=Ki+tn+GC,式中Ki为各流水步距之和,tn为最后一个施工过程在各施工段的持续时间之和。即本案例流水工期为:TP(4+2+3+2)+(3+3)+118天3.横道图如图所示。等节奏流水施工(特点、工期、横道图)1.特点:(1)所有的流水节拍都相等(2)流水步距等于流水节拍(3)工作队能连续工作,施工段没有间歇(4)施工过程数等于工作队数2.工期(TP):说明:C为插入时间、平行搭接时间,G为间歇时间,M为施工段数,N为施工队总数,K为流水步距Tp=(MN1)K G tn+K C G3.横道图的识读与绘制4.典型案例2012真题背景资料:某大学城工程,包括结构形式与建设规模一致的四栋单体建筑。每栋建筑面积为21000m2,地下2层,地上四层,层高4.2m,钢筋混凝土框架-剪力墙结构。A施工单位与建设单位签订了施工总承包合同,合同约定,除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。合同履行过程中,发生了下列事件:事件一:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表:施工过程流水节拍(单位:周)单体建筑一单体建筑二单体建筑三单体建筑四I222222222222其中:施工顺序;施工过程与施工过程之间存在工艺间隔时间1周。问题:1.事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?2.绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。【答案】1.事件一中,最适宜采用等节奏流水施工组织形式,除此之外还有异节奏流水施工(成倍流水)、无节奏流水施工组织形式。工期T=(M+N-1)K+G=(4+3-1)2+1=13(周)施工过程施工工期(周)1 2 3 4 5 6 7 8 9 10 11 12 13I 2.流水施工进度计划横道图【典型案例二】背景:某工程由A、B、C、D四个分项工程组成,分别为施工准备、挖土、砌砖基础、回填土工程,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天,其中A、B施工过程和B、C施工过程允许平行搭接1天,C、D施工过程之间有2天的技术间歇时间。【问题】1.试述等节奏流水施工的特点。2.用等节奏流水施工方法组织施工并绘制流水施工横道图。3.确定等节奏流水施工的流水步距、流水工期及工作队总数。【答案】1.等节奏流水施工的特点是:所有流水节拍都彼此相等;所有流水步距都彼此相等,而且等于流水节拍;每个专业工作队都能够连续作业,施工段没有空闲时间;专业工作队数等于施工过程数。2.流水施工横道图见图221。异节奏流水施工包括等步距异节奏流水和异步距异节奏流水(一)等步距异节奏流水施工(成倍节拍流水)1.特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数。(2)流水步距等于各个流水节拍的最大公约数。(3)每个专业工作队都能够连续作业,施工段没有间歇时间。(4)专业工作队数目大于施工过程数目(某施工过程应组织的工作队数=该过程的流水节拍/最大公约数)。2.工期(Tp)Tp=(MN1)K G3.横道图的识读及绘制(二)异步距异节奏流水(无节奏流水施工的特例)1.特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数。(2)相邻施工过程之间的流水步距不尽相等。(3)每个专业工作队都能够连续作业,施工段没有间歇时间。(4)专业工作队数目等于施工过程数目(某一个过程组织一个专业队)。2.工期(Tp)Tp=(MN1)K G3.横道图的识读及绘制2014真题下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是()A.等节奏流水施工B.异步距异节奏流水施工C.等步距异节奏流水施工D.无节奏流水施工【答案】C4.典型案例背景:某建筑工程的某分部工程由支模、绑扎钢筋和浇筑混凝土三个施工过程组成,每个施工过程均有六个施工段,三个施工过程的流水节拍分别为6天、4天、2天。【问题】1.试述成倍节拍流水施工的特点。2.组织等步距异节奏流水施工并绘制流水施工横道图。3.确定此流水施工的流水步距、流水工期及工作队总数。【答案】1.成倍节拍流水施工的特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数。(2)流水步距等于各个流水节拍的最大公约数。(3)每个专业工作队都能够连续作业,施工段没有间歇时间。(4)专业工作队数目大于施工过程数目。2.流水施工计划横道图如图222所示3.流水步距为2天,工作队总数为:6/2+4/2+2/2=6个,工期为:(6+6-1)2=22天。综合案例解析:教材案例解析P199【案例1A420011】背景:某工程包括三个结构形式与建造模式完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。根据施工工艺要求,地上结构、二次砌筑两施工过程间时间间隔为2周。现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A420011表1A420011施工过程编号施工过程流水节拍(周)土方开挖2基础施工2地上结构6二次砌筑4装饰装修4【问题】(1)按上述五个专业工程队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工期。(2)根据本工程的特点,本工程比较适合采用何种形式的流水施工形式,并简述理由。(3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。【答案】(1)按上述五个专业工作队组织的流水施工属于无节奏流水施工(也可理解为异步距异节奏流水)。根据表1A420011中数据,采用“大差法”(累计相加,错位相减,取大差值)计算流水步距:各施工过程流水节拍的累加数列:施工过程:2 4 6施工过程:2 4 6施工过程:6 12 18施工过程:4 8 12施工过程:4 8 12错位相减,取最大值得流水步距K,2 4 6)2 4 6 2 2 2 -6所以:K,=2K,2 4 6 )6 12 18 2 -2 -6 -18所以:K,=2K,6 12 18)8 12 6 8 10 -12所以:K,=10K,4 8 12)12 4 4 4 -12所以:K,=4总工期T=Kij+1 tn+G=(2+2+10+4)+(4+4+4)+2=32(周)图1A420011-1 流水施工进度计划施工过程施工进度(周)2468101214161820222426283032土方开挖基础施工地上结构二次砌筑装饰装修(2)本工程比较适合成倍节拍流水施工。理由:因五个施工工程的流水节拍分别为2、2、6、4、4,存在最大公约数,且最大公约数为2,所以本工程组织成倍节拍流水施工最理想。(3)如采用成倍节拍流水施工,则应增加相应的专业队。流水步距:K=min(2,2,6,4,4)=2(周)确定专业队数:b=2/2=1b=2/2=1b=6/2=3b=4/2=2b=6/2=2故:专业队总数N=1+1+3+2+2=9流水施工工期:T=(M+N-1)K+G=(3+9-1)2+2=24(周)施工过程专业队施工进度(周)24681012141618202224土方开挖I基础施工II地上结构III1III2III3二次砌筑IV1IV2装饰装修V1V2图 1A420011-2 成倍节拍流水施工进度计划
