1、一、工艺参数1、施工过程(N)(1)概念:指参与流水施工的施工过程数目.(2)划分数目的多少考虑的因素 施工计划的性质和作用 施工方案及工程结构 劳动组织及劳动量大小 劳动内容和范围2 2、流水强度、流水强度(V)(V)是每一施工过程在单位时间内所完成的工作量是每一施工过程在单位时间内所完成的工作量二、空间参数空间参数空间参数施工段施工段(M)(M)施工层施工层工作面工作面(a)(a)划分施工段要求划分施工段要求:施工段的数目要适宜施工段的数目要适宜 各施工段的劳动量一般应大各施工段的劳动量一般应大致相等致相等,以保证各施工班组连以保证各施工班组连续、均衡地施工续、均衡地施工 施工段的划分界限

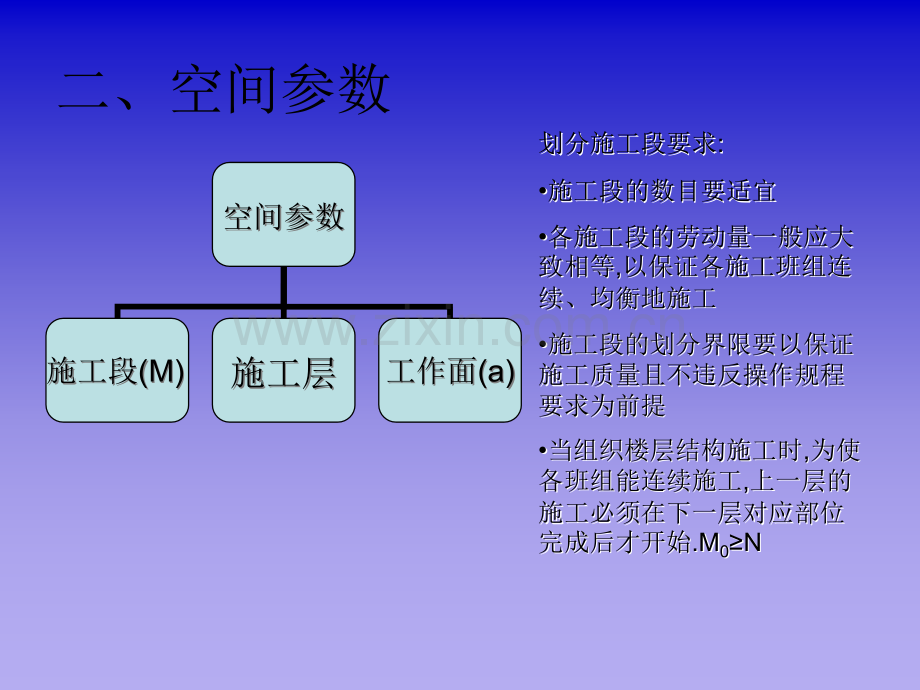

2、要以保证施工段的划分界限要以保证施工质量且不违反操作规程施工质量且不违反操作规程要求为前提要求为前提 当组织楼层结构施工时当组织楼层结构施工时,为使为使各班组能连续施工各班组能连续施工,上一层的上一层的施工必须在下一层对应部位施工必须在下一层对应部位完成后才开始完成后才开始.M.M0 0NNM0=N施工过程施工进度计划246810121416182022242628砌筑砖墙安装楼板-1 1-2 2-1 1-2 2-1 1-2 2-1 1-2 2-1 1-2 2-1 1-2 2M0N施工过程施工进度计划(天)246810121416182022242628303234363840砌筑砖墙安装楼板
3、-1 1-1 1-2 2-2 2-3 3-1 1-3 3-1 1-2 2-1 1-3 3-2 2-2 2-3 3-3 3-2 2-3 3-2 2-1 1-3 3M0N施工过程施工进度计划246810 12 14 16 18 20 22 24砌筑砖墙安装楼板R Rib三、时间参数P Pi Q Qi SRSRibt ti i-在一个施工段上完成某施工过程所需的劳动量在一个施工段上完成某施工过程所需的劳动量(工日数工日数)或机械台班量或机械台班量R Ri-某施工过程的施工班组人数或机械台数某施工过程的施工班组人数或机械台数b-b-每天工作班数每天工作班数QQI I-过程在某施工段上的工程量过程在某施
4、工段上的工程量1、流水节拍(ti)是指一个施工过程在一个施工段上的作业时间(1)流水节拍的确定ti=2、流水步距(Ki,i+1)相邻两个施工班组先后进入同一施工段开始施工的间隔时间 Ki,i+1=t ti i+(t+(tj j-t-td d)(当(当 ti ti ti+1ti+1时)时)MtMti i-(M-1)t-(M-1)ti+1i+1+(t+(tj j-t-td d)(当(当ti titi+1 ti+1 时)时)i,+i+1i,+i+1MtMti i-(M-1)ti-(M-1)tiMtMti i+t+ti+1i+1-Mt-Mti i=Mti-(M-1)ti+13、工期i,i+1施工过程施工进度计划例题:某工程划分为A、B、C、D四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍tA=3天,tB=4天,tC=5天,tD=3天;施工过程B完成后需有2天技术和组织间歇时间.试求各施工过程之间的流水步距及该工程的工期解:KAB=3天 KBC=6天 KCD=11 T=Ki,i+1+TN =(3+6+11)+12=32天施工过程施工进度计划(天)2468101214161820222426283032ABCD
