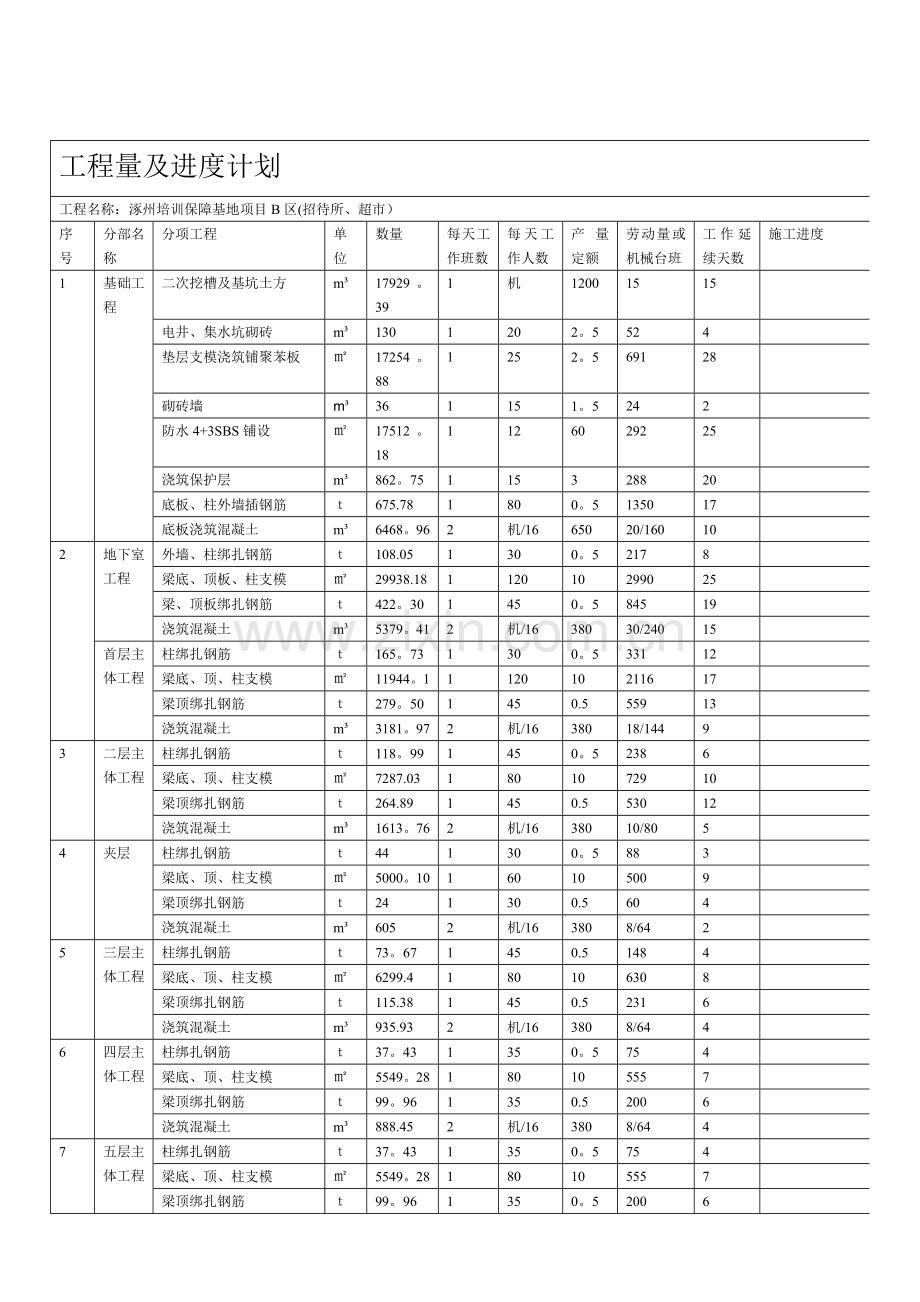

工程量及进度计划
工程名称:涿州培训保障基地项目B区(招待所、超市)
序号
分部名称
分项工程
单位
数量
每天工作班数
每天工作人数
产量定额
劳动量或机械台班
工作延续天数
施工进度
1
基础工程
二次挖槽及基坑土方
m³
17929。39
1
机
1200
15
15
电井、集水坑砌砖
m³
130
1
20
2。5
52
4
垫层支模浇筑铺聚苯板
㎡
17254。88
1
25
2。5
691
28
砌砖墙
m³
36
1
15
1。5
24
2
防水4+3SBS铺设
㎡
17512。18
1
12
60
292
25
浇筑保护层
m³
862。75
1
15
3
288
20
底板、柱外墙插钢筋
t
675.78
1
80
0。5
1350
17
底板浇筑混凝土
m³
6468。96
2
机/16
650
20/160
10
2
地下室工程
外墙、柱绑扎钢筋
t
108.05
1
30
0。5
217
8
梁底、顶板、柱支模
㎡
29938.18
1
120
10
2990
25
梁、顶板绑扎钢筋
t
422。30
1
45
0。5
845
19
浇筑混凝土
m³
5379。41
2
机/16
380
30/240
15
首层主体工程
柱绑扎钢筋
t
165。73
1
30
0。5
331
12
梁底、顶、柱支模
㎡
11944。1
1
120
10
2116
17
梁顶绑扎钢筋
t
279。50
1
45
0.5
559
13
浇筑混凝土
m³
3181。97
2
机/16
380
18/144
9
3
二层主体工程
柱绑扎钢筋
t
118。99
1
45
0。5
238
6
梁底、顶、柱支模
㎡
7287.03
1
80
10
729
10
梁顶绑扎钢筋
t
264.89
1
45
0.5
530
12
浇筑混凝土
m³
1613。76
2
机/16
380
10/80
5
4
夹层
柱绑扎钢筋
t
44
1
30
0。5
88
3
梁底、顶、柱支模
㎡
5000。10
1
60
10
500
9
梁顶绑扎钢筋
t
24
1
30
0.5
60
4
浇筑混凝土
m³
605
2
机/16
380
8/64
2

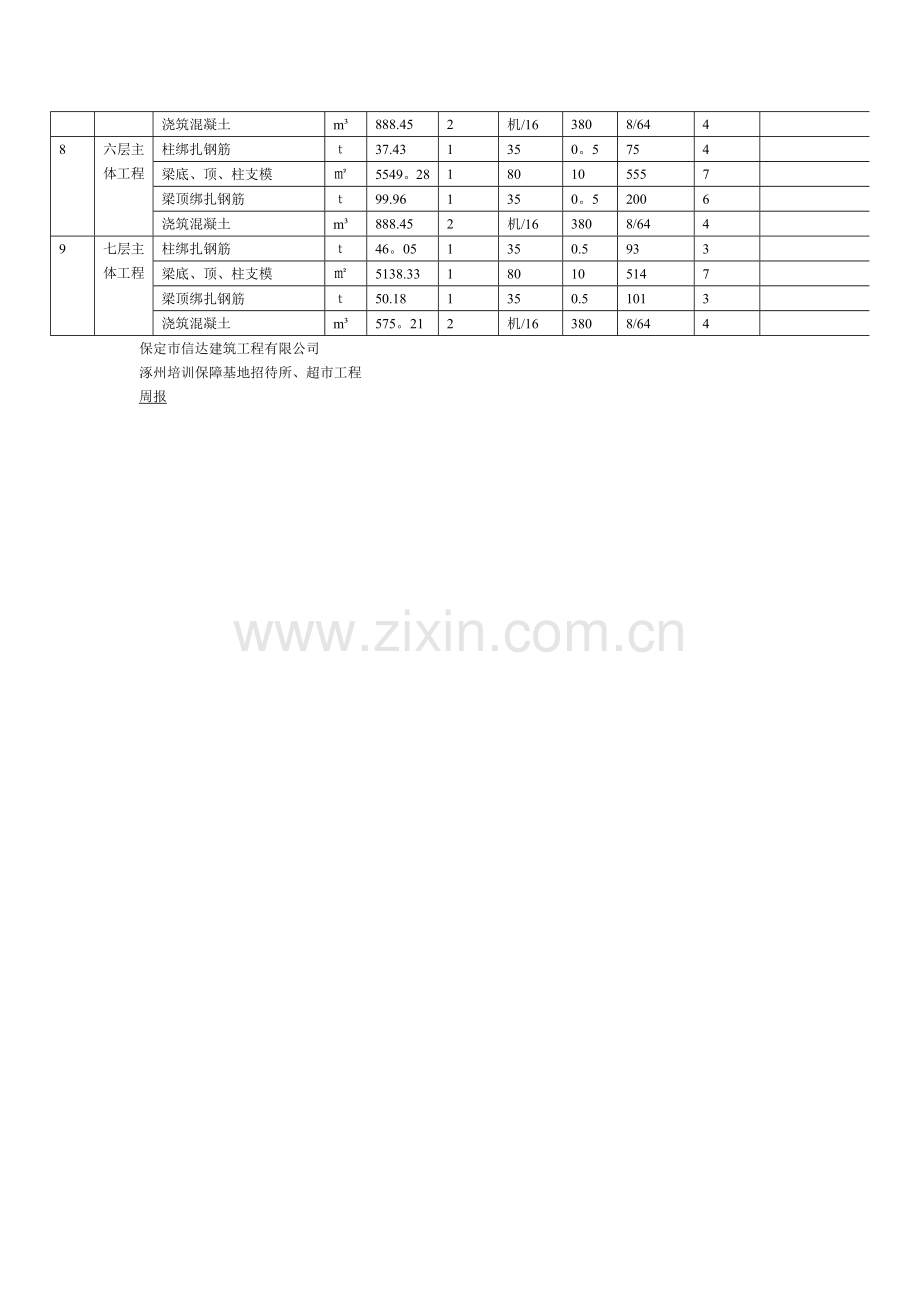

5
三层主体工程
柱绑扎钢筋
t
73。67
1
45
0.5
148
4
梁底、顶、柱支模
㎡
6299.4
1
80
10
630
8
梁顶绑扎钢筋
t
115.38
1
45
0.5
231
6
浇筑混凝土
m³
935.93
2
机/16
380
8/64
4
6
四层主体工程
柱绑扎钢筋
t
37。43
1
35
0。5
75
4
梁底、顶、柱支模
㎡
5549。28
1
80
10
555
7
梁顶绑扎钢筋
t
99。96
1
35
0.5
200
6
浇筑混凝土
m³
888.45
2
机/16
380
8/64
4
7
五层主体工程
柱绑扎钢筋
t
37。43
1
35
0。5
75
4
梁底、顶、柱支模
㎡
5549。28
1
80
10
555
7
梁顶绑扎钢筋
t
99。96
1
35
0。5
200
6
浇筑混凝土
m³
888.45
2
机/16
380
8/64
4
8
六层主体工程
柱绑扎钢筋
t
37.43
1
35
0。5
75
4
梁底、顶、柱支模
㎡
5549。28
1
80
10
555
7
梁顶绑扎钢筋
t
99.96
1
35
0。5
200
6
浇筑混凝土
m³
888.45
2
机/16
380
8/64
4
9
七层主体工程
柱绑扎钢筋
t
46。05
1
35
0.5
93
3
梁底、顶、柱支模
㎡
5138.33
1
80
10
514
7
梁顶绑扎钢筋
t
50.18
1
35
0.5
101
3
浇筑混凝土
m³
575。21
2
机/16
380
8/64
4
保定市信达建筑工程有限公司
涿州培训保障基地招待所、超市工程
周报
