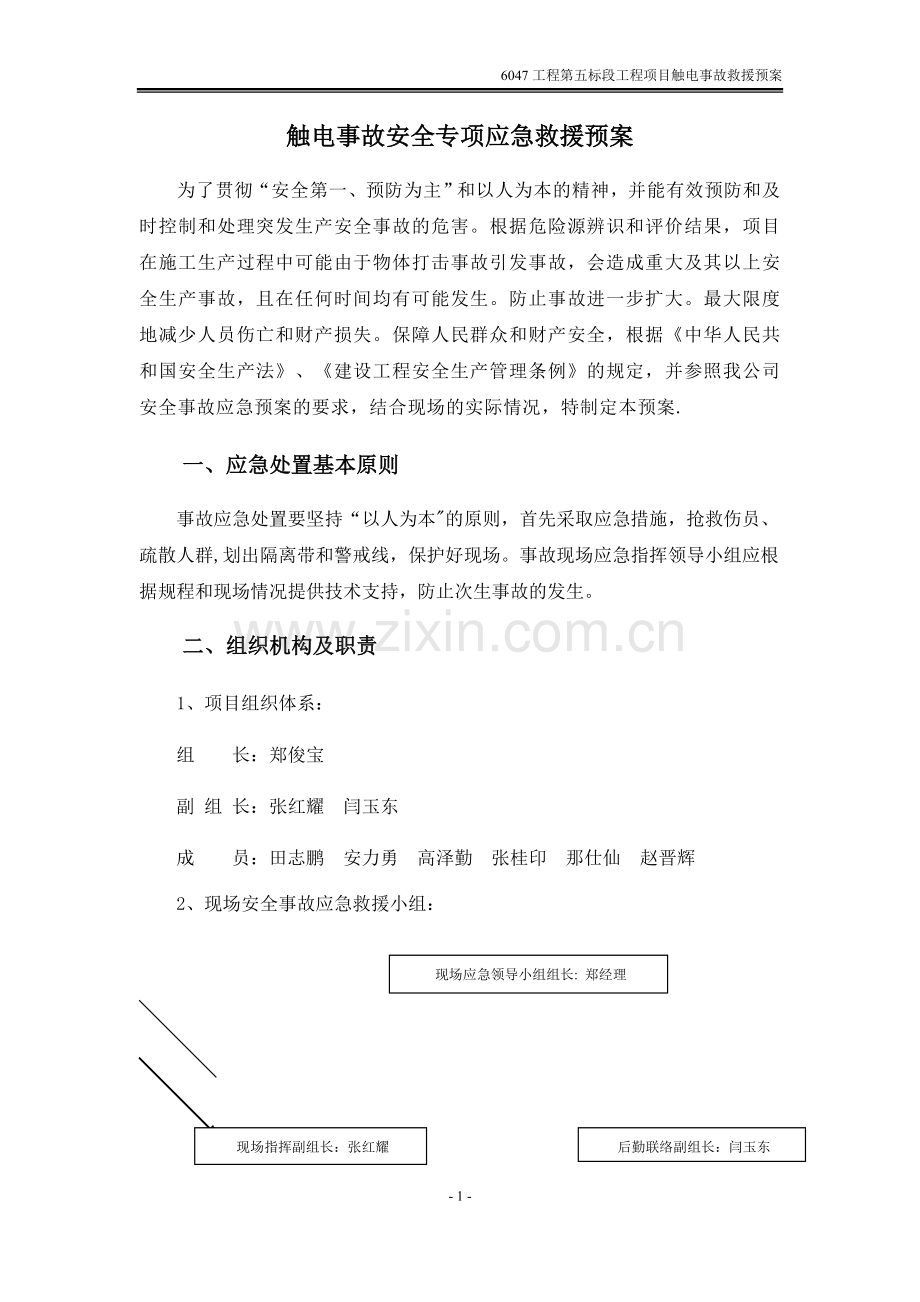

1、 6047工程第五标段工程项目触电事故救援预案目 录 一、应急处置基本原则二、组织机构及职责三、安全事故应急救援小组职责四、预防与预警五、安全事故应急救援预案六、应急物资与装备保障触电事故安全专项应急救援预案为了贯彻“安全第一、预防为主”和以人为本的精神,并能有效预防和及时控制和处理突发生产安全事故的危害。根据危险源辨识和评价结果,项目在施工生产过程中可能由于物体打击事故引发事故,会造成重大及其以上安全生产事故,且在任何时间均有可能发生。防止事故进一步扩大。最大限度地减少人员伤亡和财产损失。保障人民群众和财产安全,根据中华人民共和国安全生产法、建设工程安全生产管理条例的规定,并参照我公司安全事
2、故应急预案的要求,结合现场的实际情况,特制定本预案. 一、应急处置基本原则事故应急处置要坚持“以人为本的原则,首先采取应急措施,抢救伤员、疏散人群,划出隔离带和警戒线,保护好现场。事故现场应急指挥领导小组应根据规程和现场情况提供技术支持,防止次生事故的发生。 二、组织机构及职责1、项目组织体系:组 长:郑俊宝副 组 长:张红耀 闫玉东成 员:田志鹏 安力勇 高泽勤 张桂印 那仕仙 赵晋辉 2、现场安全事故应急救援小组:现场应急领导小组组长: 郑经理现场指挥副组长:张红耀后勤联络副组长:闫玉东 赵晋辉后勤供应小组 那仕仙保卫警戒小组 张桂印机械设备小组 高泽勤医疗急救小组 田志鹏工程抢险小组 安
3、力勇事故现场安全员3、通讯和报警的联络方式3。1内部联络方式(1)应急救援领导小组成员的移动电话必须保证24小时开机;(2)项目经理、技术负责人、安全员、质检员移动电话必须24小时开机,具体联系方式进场后上报有关方. 3。2外部联络方式项目部应在现场建立应急救援联系电话单,包括(1)报警电话:110(2)火警电话:119 (3)医疗救援电话:120 三、安全事故应急救援小组职责:1、组织检查各施工现场及其它生产部门的安全隐患,落实各项安全生产责任制,贯彻执行各项安全防范措施及各种安全管理制度.2、进行教育培训,使小组成员掌握应急救援的基本常识,同时具备安全生产管理相应的素质水平,小组成员定期对
4、职工进行安全生产教育,提高职工安全生产技能和安全生产素质。3、制定生产安全应急救援预案,制定安全技术措施并组织实施,确定企业和现场的安全防范和应急救援重点,有针对性的进行检查、验收、监控和危险预测.4、应急救援总指挥(a)应急反应组织的启动;(b)分析紧急状态确定相应报警级别,根据相关危险类型、潜在后果、现有资源控制紧急情况的行动类型;(c)指挥、协调应急反应行动;(d) 与企业外应急反应人员、部门、组织和机构进行联络;(e) 直接监察应急操作人员行动;(f) 最大限度地保证现场人员和外援人员及相关人员的安全;(g) 协调后勤方面以支援应急反应组织;(h) 通报外部机构,决定请求外部援助;(i
5、) 决定应急撤离,决定事故现场外影响区域的安全性。5、应急救援领导小组办公室(a) 协助应急总指挥组织和指挥应急操作任务;(b) 向应急总指挥提出采取的减缓事故后果行动的应急反应对策和建议;(c) 保持与事故现场指挥的直接联络;(d) 协调、组织和获取应急所需的其它资源、设备以支援现场的应急操作;(e) 组织企业总部的相关技术和管理人员对施工场区生产过程各危险源进行风险评估;(f) 定期检查各常设应急反应组织和部门的日常工作和应急反应准备状态;(g) 根据各施工场区、加工厂的实际条件,努力与周边有条件的企业为在事故应急处理中共享资源、相互帮助、建立共同应急救援网络和制定应急救援协议。6、现场救
6、援组(a) 抢救现场伤员;(b) 抢救现场物资;(c) 组建现场消防队;(d) 保证现场救援通道的畅通.7、技术专家组(a) 应急评估、向应急总指挥提出升高或降低应急警报级别的建议;(b) 对各施工现场特点以及生产安全过程的危险源进行科学的风险评估;(c) 指导生产安全部门安全技术措施的落实和监控工作;(d) 完善危险源的风险评估资料信息,为应急反应的评估提供科学的合理的、准确的依据;(e) 落实周边协议应急反应共享资源及应急反应最快捷有效的社会公共资源的报警联络方式,为应急反应提供及时的应急技术支援措施;(f) 科学合理地制订应急救援物资、资源配备方案。8、善后工作组(a) 做好伤亡人员及家
7、属的稳定工作,确保事故发生后伤亡人员及家属思想能够稳定,大灾之后不发生大乱;(b) 做好受伤人员医疗救护的跟踪工作,协调处理医疗救护单位的相关矛盾;(c) 与保险部门一起做好伤亡人员及财产损失的理赔工作;(d) 慰问有关伤员及家属。9、财务行政组(a) 建立应急救援专项资金;(b) 为后勤保障提供购买应急设备的必要资金;(c) 应急预案启动后,按应急总指挥的部署,提供专项资金。10、后勤保障组(a) 协助制订施工项目应急反应物资资源的储备计划,检查、监督、落实应急反应物资的储备数量,收集和建档;(b) 定期检查、监督、落实应急反应物资资源管理人员的到位和变更情况及时调整应急反应物资资源的更新和
8、达标;(c) 定期收集和整理各项目经理部施工场区的应急反应物资资源信息、建立档案并归档,为应急反应行动的启动,做好物资源数据储备;(d) 应急预案启动后,按应急总指挥的部署,有效地组织应急反应物资资源到施工现场,并及时对事故现场进行增援,同时提供后勤服务。11、事故调查组(a) 保护事故现场;(b) 对现场的有关实物资料进行取样封存;(c) 调查了解事故发生的主要原因及相关人员的责任;(d) 按“四不放过”的原则对相关人员进行处罚、教育、总结.12、医疗救护组 (a) 对事故现场伤员进行紧急急救;(b) 和医疗救护机构联系,协助医疗救护机构做好受伤人员医疗救护。13、信息管理组(a) 建立应急
9、救援预案数据库;(b) 建立应急救援组织及人员数据库;(c) 建立应急救援力量、资源信息数据库;(d) 建立重大危险源数据库(e) 建立事故数据库和国内外典型事故案例数据库;(f) 应急救援支持信息系统的建立、更新和完善(g) 新闻发布。 四、预防与预警4。1危险源监控触电是指电器设备(设施)或电缆线路破损、外电高压线路在最小安全距离内未采取防护措施、未按照TNS系统设置保护接零和接地、未按规定装设漏电保护器或失灵、雷击等。公司承建的工程项目,极有可能发生,造成人员触电伤亡事故.因此应重点做好以下监控:4。1。1必须认真贯彻建设部JGJ46-2012施工现场临时用电安全技术规范和GB/T138
10、69-2008用电安全导则的相关要求,在项目实施前,必须针对工程特点编制临时用电施工组织设计或方案,制定安全措施,并报监理单位,经审核批准后实施。4.1.2现场施工用电,必须单独编制专项的临时用电方案,制定安全技术措施,防止触电事故,并严格做到:4。1。2.1 施工与外电线路各类机械金属架体、吊车臂、混凝土泵车输送管和吊起的钢筋、钢管的外侧边缘到外电架空线路边线间的最小安全距离必须符合施工现场临时用电安全技术规范的相关要求。4.1。2。2 外电线路防护当小于最小安全距离施工时,必须采取设置防护遮拦、栅栏,并悬挂警示牌,或采取停电、迁移外电线路、改变杆位等安全防护措施。严禁在外电线路正下方作业、
11、搭设作业棚、建造生活设施或堆放物料器材等.4。1.2。3 接地与接零保护在施工现场采用中性点直接接地的供电电源,必须采用TNS接零保护系统,工作零线与保护零线必须分开设置,不得一部分设备做保护接零,另一部分设备做保护接地。在TNS系统中,保护零线每一处重复接地装置的接地电阻值不应大于10.同时做好防雷设置。4.1.2。4 配电线路电缆线路应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀.4。1。2。5 配电箱及开关箱每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制2台及2台以上用电设备(含插座)。配电箱、开关箱应装设在干燥、通风及常温场所,不得装设在有严重损伤作用
12、的瓦斯、烟气、潮气及其他有害介质中,亦不得装设在易受外来固体物撞击、强烈振动、液体浸溅及热源烘烤场所.4。1。3 使用与维护配电箱、开关箱门锁应齐全,并应由专职电工负责,非专职电工严禁擅自接线.定期维修、检查时,必须将前一级相应的电源隔离开关分闸断电,并悬挂“禁止合闸、有人工作”停电标志牌,严禁带电作业。 五、安全事故应急救援预案:5.1在本工地临时用电中,由于电器设备、电缆反复移动,临时用电的作业人员多、环境在不断变化,工地触电事故随时可能发生.所以本工地编制触电应急预案具体如下:5.2应急准备:1)触电抢险指挥组即项目部的安全抢险领导组,下设的抢救组、救护组,防护组,其中抢救人员有变动如下
13、:2)抢救备用器材:5m绝缘1根,钢筋场地备用的短路接地极两处,用501500钢筋打入地下1.5m,焊好接电线的螺杆,拧上螺帽M12(不拧紧)。备两根70mm2铝芯线各长 50m。备一根20综绳长 30m。备一根12尼龙绳长 30m(存项目部)。急救药箱2个。手电 6个(电工、抢险组、防护组、救护组、经理、副经理各1个)。对讲机6部.符合安全的电工工具由电工自带。3)应急联系电话市急救中心:1204)本应急预案只能模拟演练,要求抢险组、救护组的每一个同志熟知.5.3事故险情内部快速通报:如遇触电事故时,在现场的项目人员要立即用对讲机向项目经理汇报险情;在保证自身安全的情况下,现场人员迅速进行抢
14、救触电者脱离电源。 项目经理立即带领抢救指挥组成员赶赴出事现场。抢救、救护、防护组成员携带着各自的抢险工具,赶赴出事现场.5。4抢救组到达出事地点,在经理指挥下分头进行工作。5。4.1首先抢救组和经理一起查明险情:确定触电者的电源是高压电还是低压电,触电电源是否被切断,是否还有发生触电的可能和危险物,抢救组提出救护方案;项目经理主持商定抢救方案.对低压触电事故的处理,采取边抢救边汇报的处理方式。对高压触电事故采取边准备边汇报的处理方式,经理向公司主管副总经理请示汇报批准后组织实施。5。4.2防护组负责把出事地点附近的作业人员疏散到安全地带,并进行警戒不准闲人靠近,对外注意礼貌用语。5.4。3抢
15、救组电工负责快速使触电者脱离低压电气线路的电源。其方法: 如果事故离电源开关较近,应立即切断电源开关;如果事故离电源开关太远,不即立即断开,救护人员可用干燥的衣服、手套、绳索、木板、木棒等、绝缘杆等绝缘物作为工具,拉开触电者或挑开电源线使之脱离电源;如果触电者因抽筋而紧握电线,可用干燥的木柄斧、胶把钳等工具切断电线;或用干木板、干胶木板等绝缘物插入触电者身下,以隔断电流.5.4。4脱离电源后的救护。触电者脱离电源后,应尽量在现场救护,先救后搬;搬运中也要注意触电者的变化,按伤势轻重采取不同的救护方法: 如触电者呈一定的昏迷状态,还未失去知觉,或触电时间较长,则应让他静卧,保持安静,在旁看护,并
16、召请医生。 如触电者已失去知觉,但还有呼吸和心脏跳动,应使他舒适地静卧解开衣服,让他闻些氨水,或在他身上洒些冷水,摩擦全身,使他发热。如天冷还要注意保温。同时,迅速请医生诊治如发现呼吸困难,或逐渐衰弱,并有痉挛现象,则应立即进行人工氧合-即用人工的方法,以起到恢复心脏跳动和人工呼吸互相配合的作用。 如触电者呼吸、脉搏、心脏均已停止,也不能认为已经死亡必须立即进行人工氧合,进行紧急救护.同时迅速请医生抢救。5.5人工氧合基本内容和步骤:人工氧合是触电急救行之有效的科学方法。人工氧合包括人工呼吸和心脏挤压(即心脏按摩两种方法)。根据触电者的具体情况,这两种方法可单独应用,也可以配合应用.5。5。1
17、口对口(鼻)式人工呼吸法的步骤:使触电者仰卧,头部尽量后仰鼻孔朝天,下鄂尖部与前胸大体保持在一条水平线上;触电者颈部下方可以垫起,但不可在触电者头部下方垫枕头或其他物品,以免堵塞呼吸道。使触电者鼻孔(或口)紧闭,救护人深吸一口气后紧靠触电者的口(鼻)向内吹气,为时约S。吹气完毕,立即离开触电者的口(鼻),并松开触电者的口(或鼻),让他自行呼气,为时S.5。5。2心脏挤压的操作方法、步骤:如果触电者呼吸没停而心脏跳动停止了,则应进行心脏挤压。施行胸外挤压是使触电者仰卧在比较坚实的地或地板上,仰卧姿势与口对口(鼻)人工呼吸的姿势同。操作方法如下: 救护者跪在触电者腰部一侧,或者骑跪在他的身上,两手
18、相叠,手掌根部放在心窝稍高一点的地方,即两乳头间略下一点,胸骨下三分之一处。 掌根用力向下(脊背方向)挤压,压出心脏里面的血液。对成人应压陷34cm.以每秒挤压一次,每分挤压60次为宜。 挤压后,掌根迅速全部放松,让触电者胸廓自动复原,血液充满心脏。放松时掌根不必完全离开胸廓.触电者如系儿童,只用一只手挤压,用力要轻一些,以免损伤胸骨,而且每分钟挤压100次。应当指出,心脏跳动和呼吸互相联系的,心脏跳动停止了,呼吸很快就会停止;呼吸停止了.心脏跳动也维持不了多久.一旦呼吸和心脏跳动都停止了,则应当同时进行口对口(鼻)人工呼吸和胸外心脏挤压。如果现场仅一个人抢救,则两种方法交替进行,每吸气23次
19、,再挤压1015次。急救过程中,如果触电者身上出现尸斑或身体僵硬,经医生做出无法救活的诊断后方可停止人工氧合。 对特殊的触电险情工地无法抢救时,工地只能经领导同意后向当地供电局调度室报警求救。救护组在抢救触电者恢复清醒的情况下,联系救护车,用担架将伤员抬到车上,送往医院继续救护。对发生触电事故的电气线路设备,进行全面检查和修复工作。5。6 触电事故应急抢险完毕后:经理立即召集土建队长、安全员、机械员和有关班组的全体同志进行事故调查,找出事故原因、责任人以及制订防止再次发生类似的整改措施,并对应急预案的有效性进行评审、修订. 六应急物资与装备保障项目部配备急救设备、应急照明及动力、通讯及运输设备,建立应急救援设施清单,明确贮存地点,并保持状态完好.- 10 -
