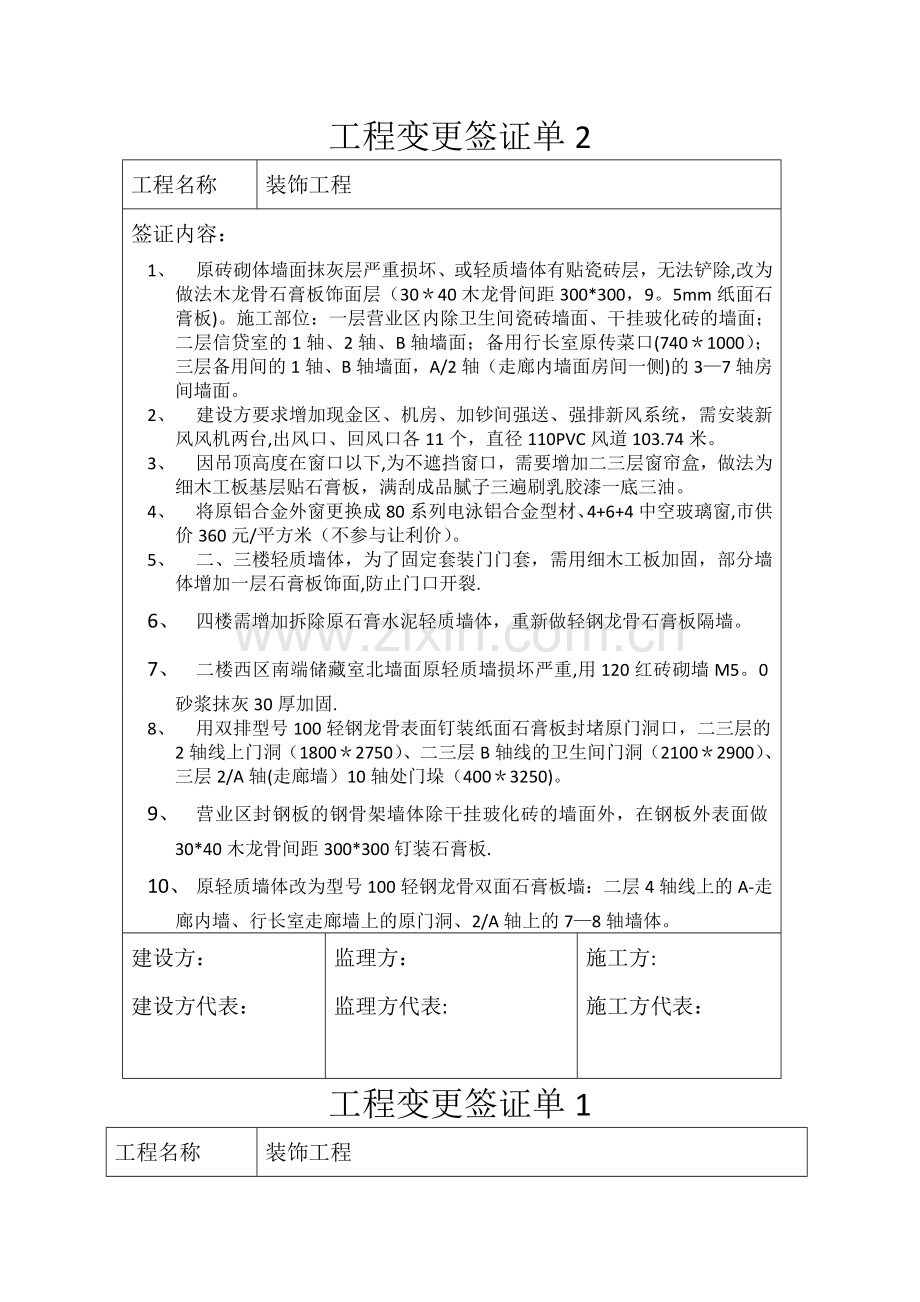

1、工程变更签证单2工程名称装饰工程签证内容:1、 原砖砌体墙面抹灰层严重损坏、或轻质墙体有贴瓷砖层,无法铲除,改为做法木龙骨石膏板饰面层(3040木龙骨间距300*300,9。5mm纸面石膏板)。施工部位:一层营业区内除卫生间瓷砖墙面、干挂玻化砖的墙面;二层信贷室的1轴、2轴、B轴墙面;备用行长室原传菜口(7401000);三层备用间的1轴、B轴墙面,A/2轴(走廊内墙面房间一侧)的37轴房间墙面。2、 建设方要求增加现金区、机房、加钞间强送、强排新风系统,需安装新风风机两台,出风口、回风口各11个,直径110PVC风道103.74米。3、 因吊顶高度在窗口以下,为不遮挡窗口,需要增加二三层窗帘
2、盒,做法为细木工板基层贴石膏板,满刮成品腻子三遍刷乳胶漆一底三油。4、 将原铝合金外窗更换成80系列电泳铝合金型材、4+6+4中空玻璃窗,市供价360元/平方米(不参与让利价)。5、 二、三楼轻质墙体,为了固定套装门门套,需用细木工板加固,部分墙体增加一层石膏板饰面,防止门口开裂.6、 四楼需增加拆除原石膏水泥轻质墙体,重新做轻钢龙骨石膏板隔墙。7、 二楼西区南端储藏室北墙面原轻质墙损坏严重,用120红砖砌墙M5。0砂浆抹灰30厚加固.8、 用双排型号100轻钢龙骨表面钉装纸面石膏板封堵原门洞口,二三层的2轴线上门洞(18002750)、二三层B轴线的卫生间门洞(21002900)、三层2/A

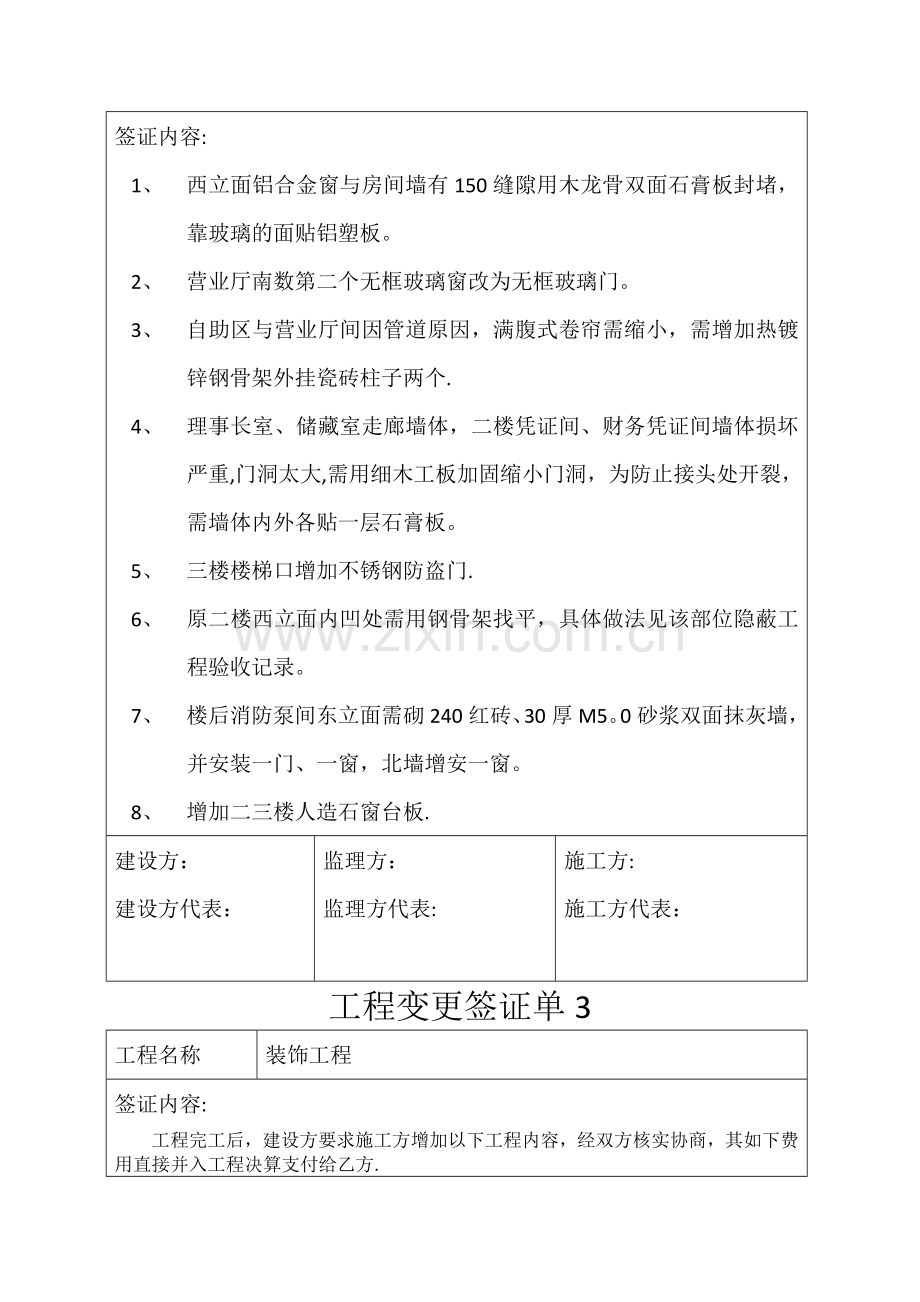

3、轴(走廊墙)10轴处门垛(4003250)。9、 营业区封钢板的钢骨架墙体除干挂玻化砖的墙面外,在钢板外表面做30*40木龙骨间距300*300钉装石膏板.10、 原轻质墙体改为型号100轻钢龙骨双面石膏板墙:二层4轴线上的A-走廊内墙、行长室走廊墙上的原门洞、2/A轴上的78轴墙体。建设方:建设方代表:监理方:监理方代表: 施工方:施工方代表: 工程变更签证单1工程名称装饰工程签证内容:1、 西立面铝合金窗与房间墙有150缝隙用木龙骨双面石膏板封堵,靠玻璃的面贴铝塑板。2、 营业厅南数第二个无框玻璃窗改为无框玻璃门。3、 自助区与营业厅间因管道原因,满腹式卷帘需缩小,需增加热镀锌钢骨架外挂瓷
4、砖柱子两个.4、 理事长室、储藏室走廊墙体,二楼凭证间、财务凭证间墙体损坏严重,门洞太大,需用细木工板加固缩小门洞,为防止接头处开裂,需墙体内外各贴一层石膏板。5、 三楼楼梯口增加不锈钢防盗门.6、 原二楼西立面内凹处需用钢骨架找平,具体做法见该部位隐蔽工程验收记录。7、 楼后消防泵间东立面需砌240红砖、30厚M5。0砂浆双面抹灰墙,并安装一门、一窗,北墙增安一窗。8、 增加二三楼人造石窗台板.建设方:建设方代表: 监理方:监理方代表:施工方:施工方代表: 工程变更签证单3工程名称装饰工程签证内容:工程完工后,建设方要求施工方增加以下工程内容,经双方核实协商,其如下费用直接并入工程决算支付给
5、乙方.1、 三楼原餐厅改为活动间,地面铺装塑胶地板,工料费合计8987.08元.2、 行长室、三楼四个备用间墙面刷乳胶漆后贴壁纸,壁纸工料费合计14201.71元。3、 三楼北区三个备用间瓷砖贴好后加铺复合木地板 、走廊铺复合木地板,木地板工料费合计21168.38元。4、 给办公室购置沙发,工料费合计13240.24元.5、 将三楼茶水间改为厨房,购置厨柜、厨具费用合计14717。56元.6、 购置餐桌椅,工料费合计17975.61元。7、 茶水间改厨房、上下水改造及户外管网改造工料费合计23131。71元。8、 门前地面拆除原水泥方砖地面及垫层,铺装大理石地面工料费合计26185。14元。
6、 9、购买餐具工料费合计14367.07元。建设方:建设方代表: 监理方:监理方代表:施工方:施工方代表: 工程变更签证单5工程名称济南装饰工程签证内容:1、 建设方要求,四楼通三楼顶的两个门,安装防盗门,两门市供价共2880元;楼后通勤门安装盼盼牌75厚防盗门,市供价2180元;楼后消防泵房室安装盼盼牌55厚防盗门,市供价1760元,;三楼通四楼楼梯口增加不锈钢防盗门,市供价260元/平方米。以上各项为未取费、不参与让利价格。2、 门头牌匾亚克力LED发光字同楼顶广告牌字,结算时参照楼顶广告牌字体价格。3、 工程所用材料价格与茌平沪农商村镇银行装饰工程相同,决算时相互参照执行。建设方:建设方
7、代表: 监理方:监理方代表:施工方:施工方代表: 长清工程签证单4工程名称装饰工程签证内容:以下变更增加内容并入工程决算:1、施工方按建设方要求将二楼行长办公室木地板铺装好后,建设方要求更改木地板颜色,将铺装好的木地板拆除,重新铺装木地板(市供价80元/平方米、不参与让利价),拆除后的木地板由建设方处理。2、三楼董事长室、二楼市场部、综合部、风险部需增加强电电源五孔插座11个和不锈钢线槽并穿线;施工方按设计将空调配电柜配装好后,由于空调实际安装用电量大于设计,建设方要求施工方将空调柜原电气元件拆除更换成200的熔断器3个、250的空气开关一个。3、外墙铝塑板贴完后,建设方要求将原教育学院会议室空调移机,移机费用800元、加氟费400元,先有施工方垫付,并入决算、不参与让利。另需更换原空调管口的位于二三楼窗之间、三楼窗与楼顶之间的宽为1220的铝塑板两块。4、后院消防泵房中间增加轻钢龙骨石膏板隔墙,其他墙面清除油污后刮白刷涂料。建设方:建设方代表: 监理方:监理方代表: 施工方:施工方代表: 工程变更签证单工程名称综合营业部业务用房幕墙工程签证内容: 根据工程的具体情况,建设方要求将一楼门厅原设计的圆柱改为相同石材的方柱,并增加大厅南、东、西墙面半柱、1/4柱柱面干挂同材质理石。建设方:建设方代表: 监理方:监理方代表:施工方:施工方代表:
