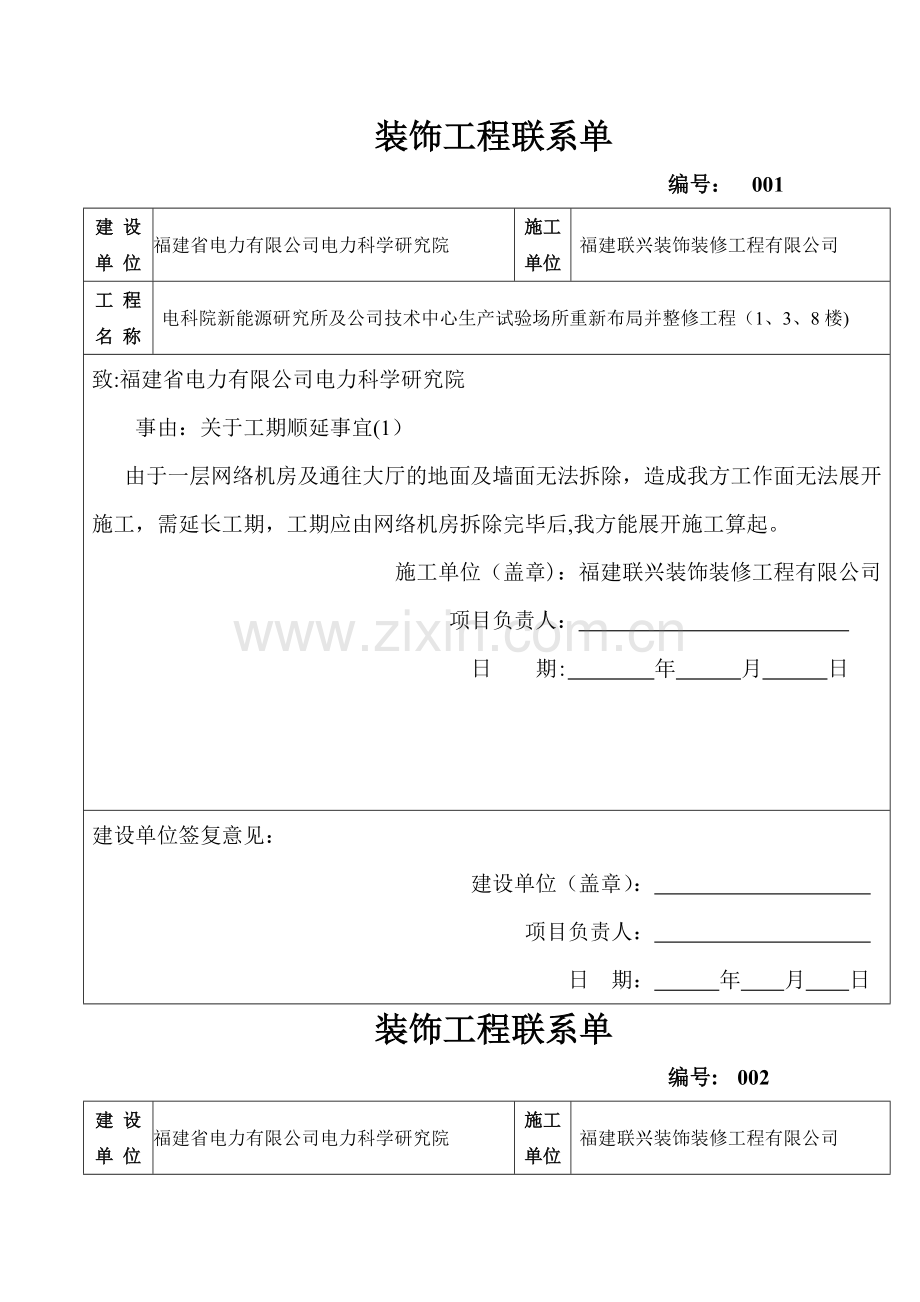

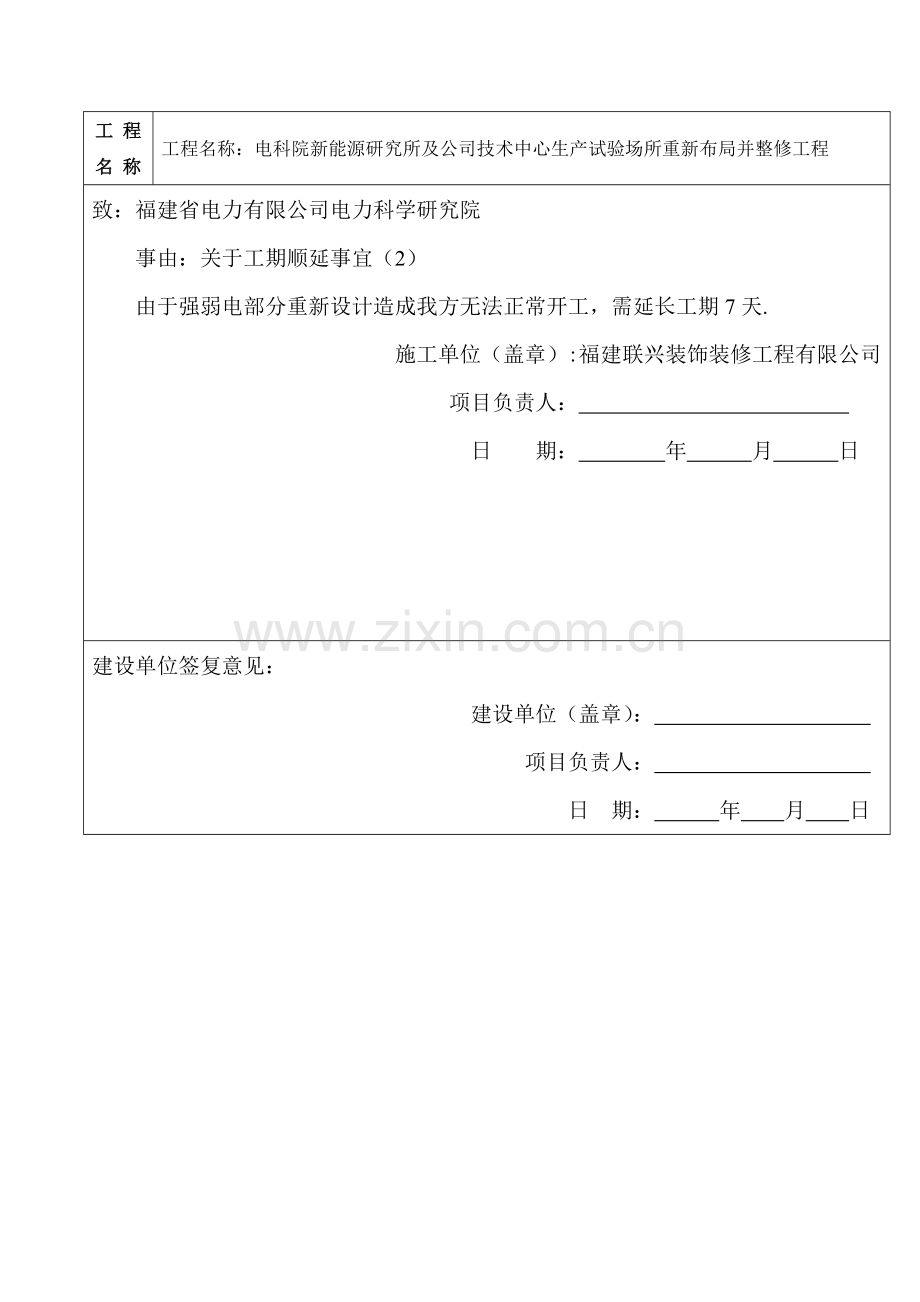

装饰工程联系单编号: 001建 设单 位福建省电力有限公司电力科学研究院施工单位福建联兴装饰装修工程有限公司工 程名 称电科院新能源研究所及公司技术中心生产试验场所重新布局并整修工程(1、3、8楼)致:福建省电力有限公司电力科学研究院 事由:关于工期顺延事宜(1) 由于一层网络机房及通往大厅的地面及墙面无法拆除,造成我方工作面无法展开施工,需延长工期,工期应由网络机房拆除完毕后,我方能展开施工算起。施工单位(盖章):福建联兴装饰装修工程有限公司项目负责人: 日 期: 年 月 日建设单位签复意见:建设单位(盖章): 项目负责人: 日 期: 年 月 日装饰工程联系单编号: 002建 设单 位福建省电力有限公司电力科学研究院施工单位福建联兴装饰装修工程有限公司工 程名 称工程名称:电科院新能源研究所及公司技术中心生产试验场所重新布局并整修工程致:福建省电力有限公司电力科学研究院 事由:关于工期顺延事宜(2) 由于强弱电部分重新设计造成我方无法正常开工,需延长工期7天.施工单位(盖章):福建联兴装饰装修工程有限公司项目负责人: 日 期: 年 月 日建设单位签复意见:建设单位(盖章): 项目负责人: 日 期: 年 月 日
