资源描述
顺义新城2#地B1地块三、四期工程

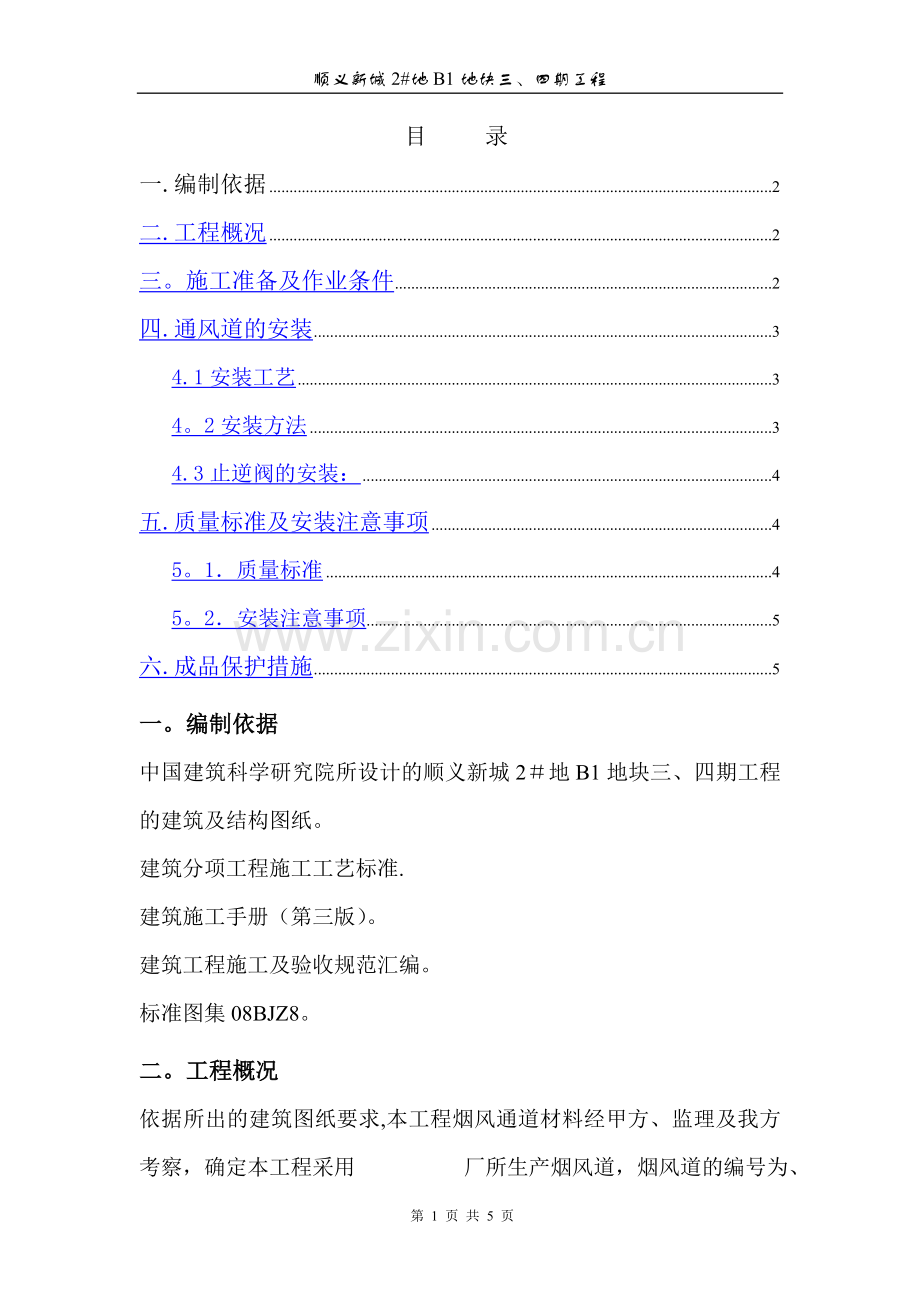

目 录
一.编制依据 2
二.工程概况 2
三。施工准备及作业条件 2
四.通风道的安装 3
4.1安装工艺 3
4。2安装方法 3
4.3止逆阀的安装: 4
五.质量标准及安装注意事项 4
5。1.质量标准 4
5。2.安装注意事项 5
六.成品保护措施 5
一。编制依据
中国建筑科学研究院所设计的顺义新城2#地B1地块三、四期工程的建筑及结构图纸。
建筑分项工程施工工艺标准.
建筑施工手册(第三版)。
建筑工程施工及验收规范汇编。
标准图集08BJZ8。
二。工程概况

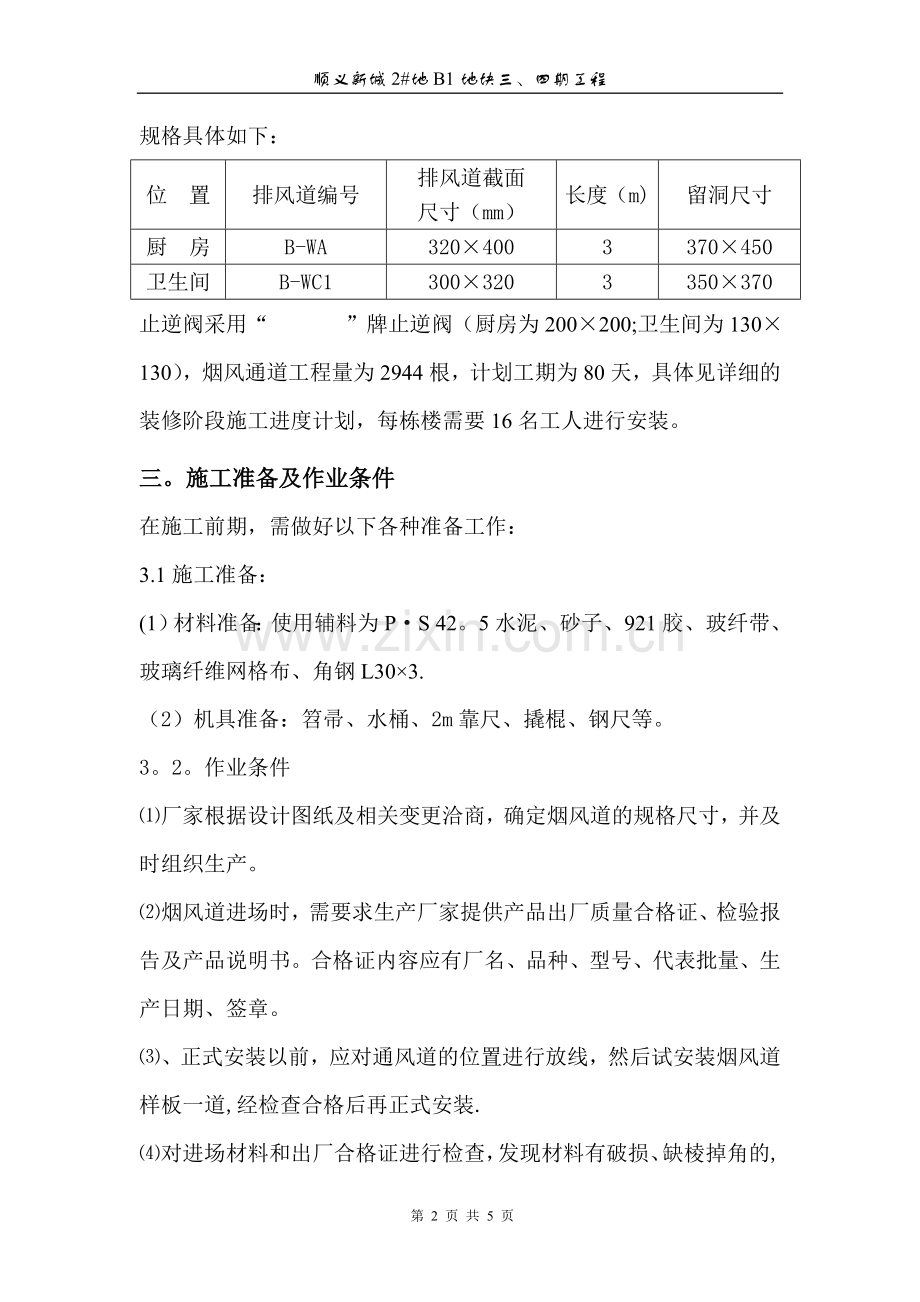

依据所出的建筑图纸要求,本工程烟风通道材料经甲方、监理及我方考察,确定本工程采用 厂所生产烟风道,烟风道的编号为、规格具体如下:
位 置
排风道编号
排风道截面
尺寸(mm)
长度(m)
留洞尺寸
厨 房
B-WA
320×400
3
370×450
卫生间
B-WC1
300×320
3
350×370
止逆阀采用“ ”牌止逆阀(厨房为200×200;卫生间为130×130),烟风通道工程量为2944根,计划工期为80天,具体见详细的装修阶段施工进度计划,每栋楼需要16名工人进行安装。
三。施工准备及作业条件
在施工前期,需做好以下各种准备工作:
3.1施工准备:
(1)材料准备:使用辅料为P·S 42。5水泥、砂子、921胶、玻纤带、玻璃纤维网格布、角钢L30×3.
(2)机具准备:笤帚、水桶、2m靠尺、撬棍、钢尺等。
3。2。作业条件
⑴厂家根据设计图纸及相关变更洽商,确定烟风道的规格尺寸,并及时组织生产。
⑵烟风道进场时,需要求生产厂家提供产品出厂质量合格证、检验报告及产品说明书。合格证内容应有厂名、品种、型号、代表批量、生产日期、签章。
⑶、正式安装以前,应对通风道的位置进行放线,然后试安装烟风道样板一道,经检查合格后再正式安装.
⑷对进场材料和出厂合格证进行检查,发现材料有破损、缺棱掉角的,需要求厂家进行更换,确保材料质量达到规范要求。
⑸排风道成品验收后应堆放在平整的场地上,整齐堆放,堆放高度不得超过6皮。
四.通风道的安装
4。1安装工艺
洞口剔凿、放线--→吊装找准洞口位置——→在首层通风道位置处坠浆 ——→通风道就位接第二节通风道——→一次安装标准层通风道
4。2安装方法
⑴烟风道安装前应对其进行检查,凡外形尺寸超出允许偏差或有严重缺陷的不合格产品不得使用。
⑵根据预留洞口位置在洞内用吊线锤的方法校核洞口位置是否准确,在首层弹出通风道位置线作为通风道的安装定位线,通风道安装前在安装位置处用水泥胶浆(921胶:水泥=1:2)坠浆,作为通风道与楼面的粘结层,然后将通风道就位校正垂直。
(3)将首层的通风道利用平拉葫芦从安装楼层上一层的洞口吊下,注意应在接头部位用水泥胶浆粘结,同时用靠尺和线锤校正垂直,在通风道上口和楼面交接处用木楔将通风道上口固定牢靠,待每层安装完成后派专人将风道与楼面洞口之间的缝隙用C20细石砼填实。
(4)每层安装时接缝处必须用水泥胶浆(921胶:水泥=1:2)找平
(5)通风道每层做承托处理:做法:把角钢托(L30×3)承放在楼板基层上,角钢搭接于楼板上10cm,角钢须刷防锈漆。通风道对正坠浆后将通风道放在角钢上,角钢对通风道起到卸载的作用,将角钢以上部位的通风道卸载到角钢所在的楼层上.
(6)为了满足厨房、卫生间吊顶要求,厨房统一距顶200预留165×165方孔,卫生间距顶300预留110×110方孔。
4。3止逆阀的安装:
通风道安装好后在通风道进风口处用两个木螺丝固定好止逆阀,要求安装方正,厨房止逆阀为200×200,卫生间止逆阀为130×130.
五。质量标准及安装注意事项
5.1.质量标准
1、通风道的各项技术指标必须满足标准和规定的要求。配制胶粘剂的原料质量必须符合规定要求,在进场时需检查其产品合格证。
2、节点的构造和构件的位置以及连接锚固的方法,应符合设计要求.
3、通风道所有接缝处应采用水泥砂浆粘结牢固,应填塞密实,水泥胶浆应涂抹均匀、饱满,以防漏气。
4、通风道安装应满足垂直度和平整度的要求,垂直度偏差不超过3mm,平整度偏差不超过5mm。
5、卸载角钢必须与结构连接牢固。
6、有通风道必须按编号逐层安装,不能将层号装错.
5.2.安装注意事项
1、通风道安装应在工程管道安装完成之后,楼地面、墙面装修前进行.出屋面的排风道安装应在屋面保温、防水层施工前进行。
2、楼板地面预留排风道位置必须准确,保证各预留洞孔上下垂直。
3、排风道内壁必须光滑,外表面应平整,不得有裂纹和凸凹不平,断头应平正方直无毛边.
4、在搬运和安装时应轻放、不得碰撞、敲击。
六.成品保护措施
1.将通风道按生产厂家的翻样图纸编号配套运至施工现场时,应注意运输时应注意轻拿轻放,侧抬侧立,不得平抬平放;通风道间不得夹有杂物,以免板面划痕,影响质量;
2。通风道进场后,需按不同规格、型号分类堆放,并设置标牌,以便于安装时查找。堆垛上严禁蹬踏或堆放其他材料.
3。在调配下一盘粘结剂之前,需将槽内剩余的粘结剂清理干净,否则,上一次剩余的粘结剂会产生促凝作用。在通风道未粘结牢固之前,应有人扶正,掉在地上和板面上的粘结剂要及时清理。
4。在施工过程中,要与暖、卫、电气各工种密切配合,合理安排工序搭接,严禁颠倒工序作业,不得任意挪动和损坏。
6.通风道在搬运时应防止裂缝、破损,如发现破损应停止安装。
风道安装完成后应在通风道盖上木板防护,以防止垃圾掉到同风道内,影响通风道的使用功能。
第 5 页 共 5 页
