收藏 分销(赏)

自来水公司停水工作流程.doc

上传人:丰**** 文档编号:4114451 上传时间:2024-07-30 格式:DOC 页数:4 大小:25.04KB
下载 相关 举报
自来水公司停水工作流程.doc_第1页
第1页 / 共4页
自来水公司停水工作流程.doc_第2页
第2页 / 共4页
自来水公司停水工作流程.doc_第3页
第3页 / 共4页
自来水公司停水工作流程.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

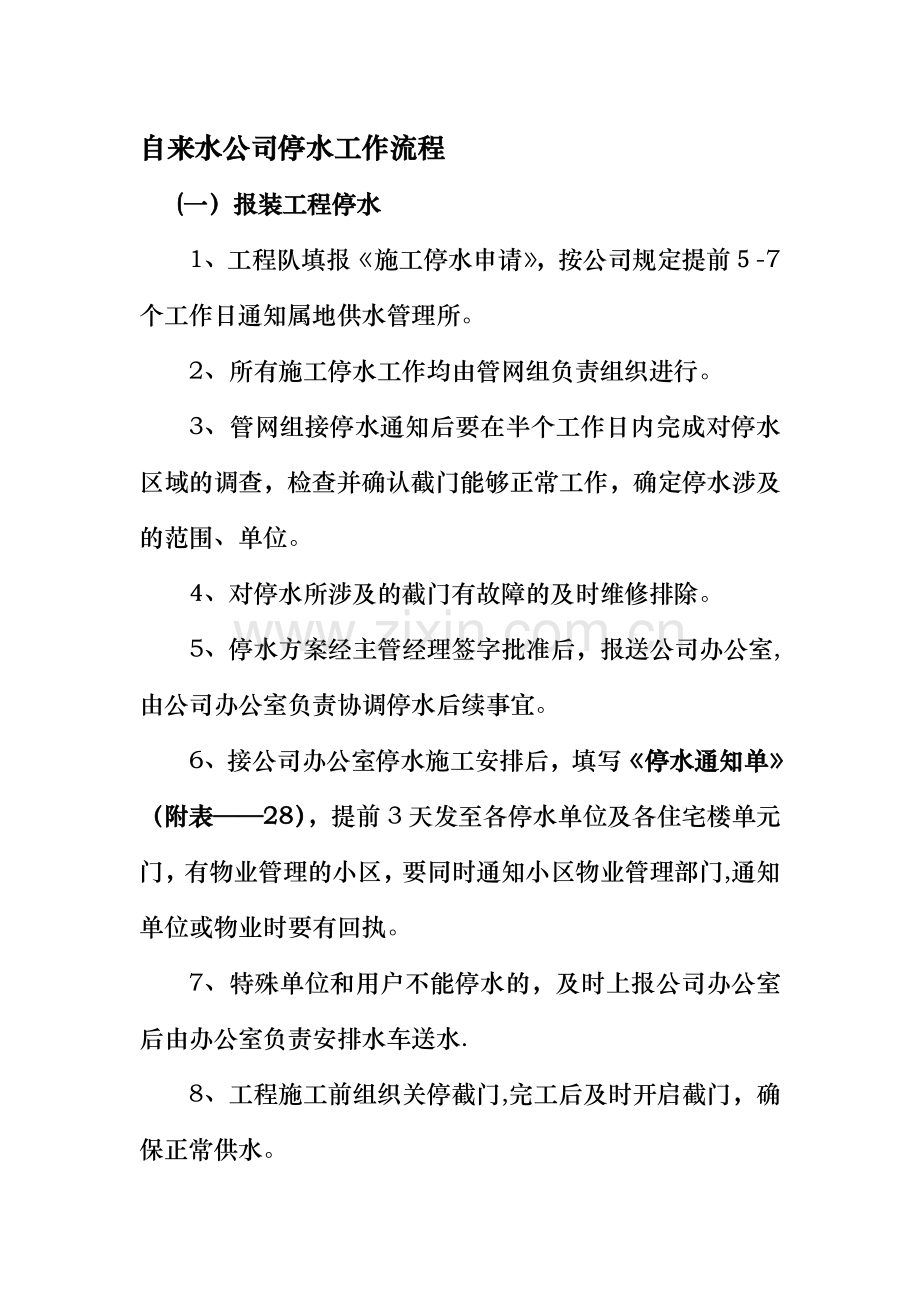

1、自来水公司停水工作流程(一)报装工程停水1、工程队填报施工停水申请,按公司规定提前-7个工作日通知属地供水管理所。2、所有施工停水工作均由管网组负责组织进行。3、管网组接停水通知后要在半个工作日内完成对停水区域的调查,检查并确认截门能够正常工作,确定停水涉及的范围、单位。4、对停水所涉及的截门有故障的及时维修排除。5、停水方案经主管经理签字批准后,报送公司办公室,由公司办公室负责协调停水后续事宜。6、接公司办公室停水施工安排后,填写停水通知单(附表28),提前3天发至各停水单位及各住宅楼单元门,有物业管理的小区,要同时通知小区物业管理部门,通知单位或物业时要有回执。7、特殊单位和用户不能停水的

2、,及时上报公司办公室后由办公室负责安排水车送水.8、工程施工前组织关停截门,完工后及时开启截门,确保正常供水。9、在规定时间内不能按时完工的,要将延时原因和估算完工时间上报公司办公室、供水服务热线及中调室。10、工程完工恢复供水后及时通知公司办公室、供水服务热线及中调室.11、关停截门导致损坏、漏水的及时安排维修.12、填写管网施工用水流量单(附表29),统计施工用水流量,报部门主管存档。附表:(28) 自来水公司停水通知单编号: 号 年 月 日停水时间年 月 日 时 日 时停水原因管网维护 管道施工 应急抢修 停水范围管理单位管理所自来水有限责任公司 管理所(盖章)联系电话-回 执编号: 号

3、 年 月 日被通知单位送达时间年 月 日 时停水时间年 月 日 时 日 时停水范围被通知人意见被通知人签字联系电话(29) 自来水公司管网施工用水流量单编号: 号 年 月 日施工单位项目名称施工地点施工时间用水原因管 径DN用 时 小时 分损失水量 吨施工负责人管理所注:流量单管网组、统计人员各一份并存档(二)维修工程停水维修工程停水面积在整栋楼以上的,维修组应于3日前通知管网组,由管网组按(一)款的311条程序执行。(三)抢修施工停水1、正常工作时间遇抢修管线需停水施工的,管网组要在第一时间赶到施工现场协助停水。2、停水后,由部门主管将抢修地点、停水范围、停水时间(预计时间)及时通知公司办公室、供水服务热线及中调室.3、根据管径及停水范围的大小,将事故情况逐级上报。4、停水面积大、时间长(超过四小时)的抢修工程,要联系水车保证用户基本用水。5、确保重点单位和部门特别是党政机关、医院、学校、部队、科研、供暖等部门的基本用水.6、工程完工后要及时开启截门,确保正常供水。故障截门及时维修。7、恢复供水后及时通知公司办公室、供水服务热线及中调室。注:所有停水施工均应提前将停水原因、停水时间、涉及范围、重点单位等相关情况以书面形式向供水热线汇报.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
