收藏 分销(赏)

污水管道危险性较大的专项方案.doc

上传人:天**** 文档编号:4114388 上传时间:2024-07-30 格式:DOC 页数:8 大小:25.04KB
下载 相关 举报
污水管道危险性较大的专项方案.doc_第1页
第1页 / 共8页
污水管道危险性较大的专项方案.doc_第2页
第2页 / 共8页
污水管道危险性较大的专项方案.doc_第3页
第3页 / 共8页
污水管道危险性较大的专项方案.doc_第4页
第4页 / 共8页
污水管道危险性较大的专项方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

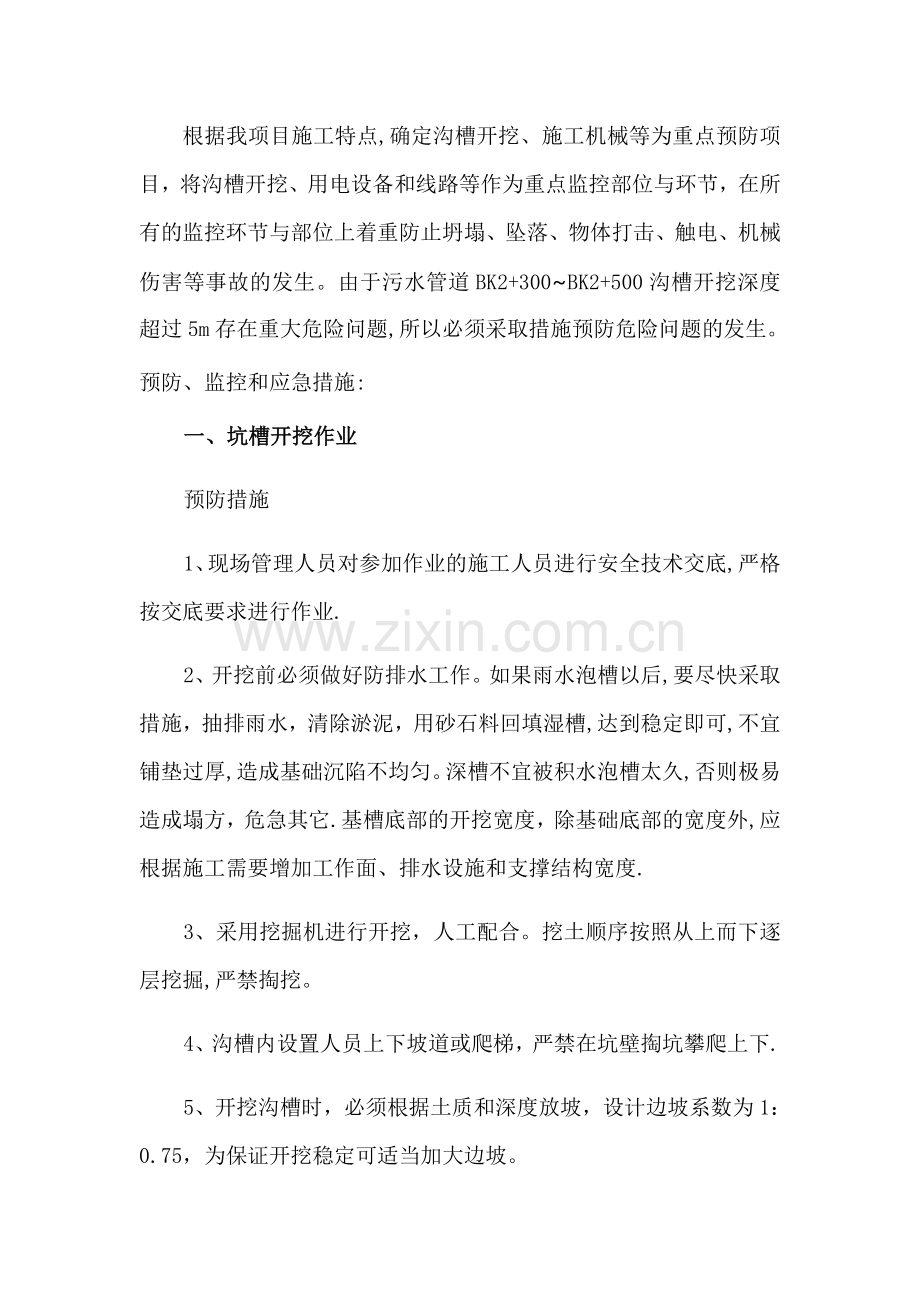

1、根据我项目施工特点,确定沟槽开挖、施工机械等为重点预防项目,将沟槽开挖、用电设备和线路等作为重点监控部位与环节,在所有的监控环节与部位上着重防止坍塌、坠落、物体打击、触电、机械伤害等事故的发生。由于污水管道BK2+300BK2+500沟槽开挖深度超过5m存在重大危险问题,所以必须采取措施预防危险问题的发生。预防、监控和应急措施:一、坑槽开挖作业预防措施1、现场管理人员对参加作业的施工人员进行安全技术交底,严格按交底要求进行作业.2、开挖前必须做好防排水工作。如果雨水泡槽以后,要尽快采取措施,抽排雨水,清除淤泥,用砂石料回填湿槽,达到稳定即可,不宜铺垫过厚,造成基础沉陷不均匀。深槽不宜被积水泡槽

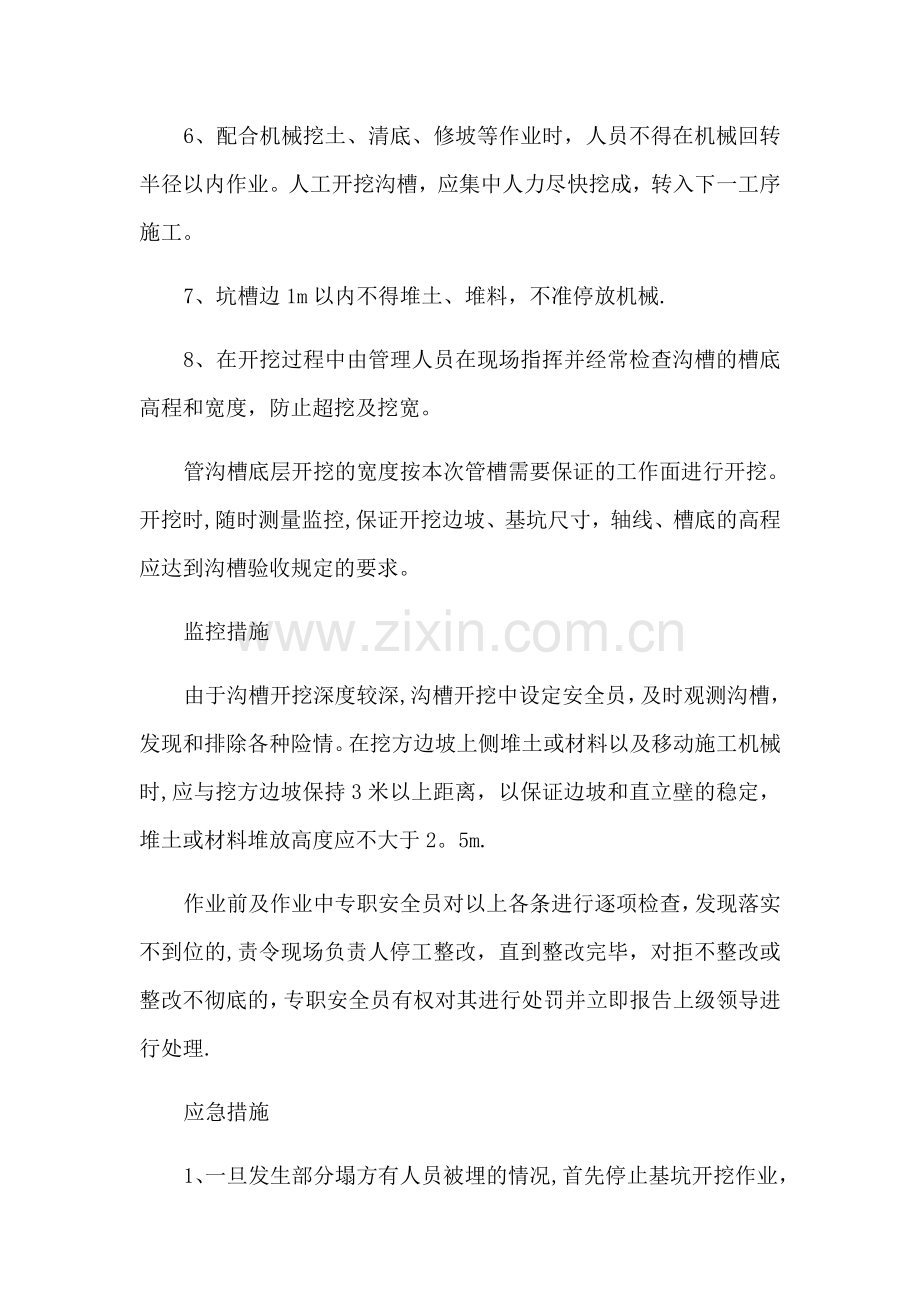

2、太久,否则极易造成塌方,危急其它.基槽底部的开挖宽度,除基础底部的宽度外,应根据施工需要增加工作面、排水设施和支撑结构宽度.3、采用挖掘机进行开挖,人工配合。挖土顺序按照从上而下逐层挖掘,严禁掏挖。4、沟槽内设置人员上下坡道或爬梯,严禁在坑壁掏坑攀爬上下.5、开挖沟槽时,必须根据土质和深度放坡,设计边坡系数为1:0.75,为保证开挖稳定可适当加大边坡。6、配合机械挖土、清底、修坡等作业时,人员不得在机械回转半径以内作业。人工开挖沟槽,应集中人力尽快挖成,转入下一工序施工。7、坑槽边1m以内不得堆土、堆料,不准停放机械.8、在开挖过程中由管理人员在现场指挥并经常检查沟槽的槽底高程和宽度,防止超挖

3、及挖宽。管沟槽底层开挖的宽度按本次管槽需要保证的工作面进行开挖。开挖时,随时测量监控,保证开挖边坡、基坑尺寸,轴线、槽底的高程应达到沟槽验收规定的要求。监控措施由于沟槽开挖深度较深,沟槽开挖中设定安全员,及时观测沟槽,发现和排除各种险情。在挖方边坡上侧堆土或材料以及移动施工机械时,应与挖方边坡保持3米以上距离,以保证边坡和直立壁的稳定,堆土或材料堆放高度应不大于2。5m.作业前及作业中专职安全员对以上各条进行逐项检查,发现落实不到位的,责令现场负责人停工整改,直到整改完毕,对拒不整改或整改不彻底的,专职安全员有权对其进行处罚并立即报告上级领导进行处理.应急措施1、一旦发生部分塌方有人员被埋的情

4、况,首先停止基坑开挖作业,并将基坑内作业人员撤离事故现场.2、向项目经理报告,立即成立两个应急救援小组,第一组组长由出事地点负责人担任,主要负责组织人员对基坑塌方部位进行安全技术加固,确保抢救人员的安全,第二组组长由项目经理担任,主要负责施工现场的全局指挥,协助第一组组长做好救援抢救工作,维持事故现场治安秩序,两小组成员控制在15名左右,必要时可增加45名,以不影响施救作业工作效率、耽误抢救时间为宜。3、在抢救过程中所有参加抢救工作的人员都不得被临时抽调.4、拨打120抢救电话,就近联系医院联系抢救事宜,项目经理上报有关事故发生的具体情况及其发展动态。二、施工机械作业预防措施1、严格执行定人、

5、定机、定岗的“三定”制度,把机械使用、保养和维护等各环节都落实到每个人身上。2、机械、设备操作人员必须参加相应的培训并经考核合格后持证上岗。3、每种机械都必须制定相应的安全操作规程,严格执行国家及劳动部门颁发的有关规定。4、机械作业时,操作人员不得擅自离开工作岗位,不准将机械设备交给非本机操作人员操作,工作时,思想要集中,严禁酒后操作。5、机械设备在施工作业前,施工技术人员向操作人员做施工任务及安全技术措施交底,操作人员服从现场施工管理人员的调度指挥,遵守现场施工安全管理。6、下挖工程,施工作业区域内有地下电缆、光缆及其他管线时,应查明位置和走向,用明显标号标示,严禁在离上述管线2m距离内作业

6、。7、起重机作业时,在起重臂下严禁站人。禁止被起吊的重物从人、汽车驾驶室上方通过,禁止无关人员在施工现场附近停留或通过。8、起重质量不得大于制造厂规定允许值,严禁超负荷起重和起重不名质量的物体,遇有风速大于10m/s时,不准工作.监控措施施工机械作业前和作业过程中,项目部技术、管理人员经常性进行检查与监督,项目部领导和专职安全员适时进行抽查,发现有违章现象或不安全隐患时,责令现场施工人员进行整改,直至整改完毕.对拒不整改或整改不彻底的,专职安全员有权对其进行处罚并立即上报领导进行处理。应急措施1、一旦发生施工机械伤亡事故时,首先必须停止作业,疏散作业区人员并封闭工作区。2、向项目领导报告后,立

7、即成立应急小组,第一组组长由发生事故地点的负责人担任,主要负责组织人员将受伤的人员抬到安全地带后先自行组织抢救。第二组组长由现场技术负责人担任,主要负责组织专业人员对机械设备的完好性及安全使用性核查及抢修,同时对现场的安全防护设施进行检查和加固,排除一切不稳定因素,确保机械、设备恢复正常且使用性能安全可靠后方可继续作业.三、施工方法先进行测量放样,用灰线洒出沟槽开挖边线,并每隔20m设控制桩;表层土、不能用于回填的土用挖掘机或装载机装自卸车运输到甲方指定的弃料场,回填土堆放于沟槽外侧。清理场地测量放线第一层降土设置换坡平台沟槽开挖至沟槽底挖排水沟降水管道基础管道安装管道回填压实达到设计及规范要

8、求.沟槽开挖注意事项:1、开挖过程中注意保护地下公共设施,如各种管道、电缆线等,遇到这些设施,及时报告监理工程师。2、开挖过程中注意观察地下水位及开挖边坡的稳定性,随时做好排水及处理塌方的准备工作.3、沟槽底部预留10cm人工开挖,以保证不扰动基础下部土层。4、沟槽开挖完成后,由建设单位、监理工程师、设计单位、施工单位联合验槽后,方可进行下道工序施工。5、管槽土方开挖技术措施(1)管道开挖前,首先测放出管道中心线,按不同管径的沟槽宽度用白灰撒出沟槽边线,然后开挖,使管道的线型控制在质量标准范围内。(2)开挖前应摸清沟槽开挖面附近地下管线的情况。对地下管线和各种构筑物应尽可能临时迁移,如无法移动

9、,必须挖出使其外露,并采取吊、托等加固措施,必要时要事先通知有关单位进行现场监护,对挖掘机司机作详细交底,如无把握,应改用人工挖土.(3)挖槽边坡必须确保安全,以防地面塌陷,或影响附近的铺装地面和构筑物,必要时加支撑。(4)沟槽开挖采用机械开挖和人工开挖的方式,开挖机械选用液压反铲,为确保沟底土层不被扰动,槽底标高以上10cm的底层土应用人工挖除、修整槽底,边挖边修并立即进行基础施工。槽内工作人员佩戴安全帽,上下沟槽时用梯子或走坡道.(5)槽边单向堆土高度不得大于1。5m,离沟槽边的距离不得小于1。2m,挖掘机和吊车一般离沟槽边不得小于0.8m。同时保证不压盖任何公共设施并不得阻碍交通;双侧堆

10、土离槽边的距离不得小于1.0m。上部人员应离沟槽上部边缘有一定的距离,以防止上部边缘壁土受扰松动,发生坍塌滑移事故.(6)当开挖接近槽底高程时,随时复核槽底标高,并钉设标桩;沟底若遇大颗粒石块,将其开挖至沟底设计标高以下0。2米,再用粗砂或软土回填夯实。(7)过路开挖沟槽时在沟槽施工两端设立警告标志,夜间悬挂红灯。同时沟槽开挖时,注意邻近建筑物的安全。(8)开挖出的土料预留出回填部分堆放在外侧,多余土方按工程师要求处理。(9)开挖过程中,如遇地表水,应及时处理,严禁槽底受水浸泡。(10)沟槽开挖后,要尽量减少暴露时间,及时加固进行下道工序,如果不能立即进行,应在坑底内留1530cm浮土,待作业

11、时人工予以清除.四、沟槽垮塌应急预案1、当施工现场的监控人员发现土方或建筑物有裂纹或发出异常声音时,应立即报告给应急救援领导小组组长,并立即下令停止作业,并组织施工人员快速撤离到安全地点。2、当土方或建筑物发生坍塌后,造成人员被埋、被压的情况下,应急救援领导小组全员上岗,除应立即逐级报告给主管部门之外,应保护好现场,在确认不会再次发生同类事故的前提下,立即组织人员进行抢救受伤人员.3、当少部分土方坍塌时,现场抢救组专业救护人员要用铁锹进行撮土挖掘,并注意不要伤及被埋人员;当建筑物整体倒塌时,造成特大事故时,由市应急救援领导小组统一领导和指挥,各有关部门协调作战,保证抢险工作有条不紊的进行。要采用吊车、挖掘机进行抢救,现场要有指挥并监护,防止机械伤及被埋或被压人员.4、被抢救出来的伤员,要由现场医疗室医生或急救组急救中心救护人员进行抢救,用担架把伤员抬到救护车上,对伤势严重的人员要立即进行吸氧和输液,到医院后组织医务人员全力救治伤员。5、当核实所有人员获救后,将受伤人员的位置进行拍照或录像,禁止无关人员进入事故现场,等待事故调查组进行调查处理。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
