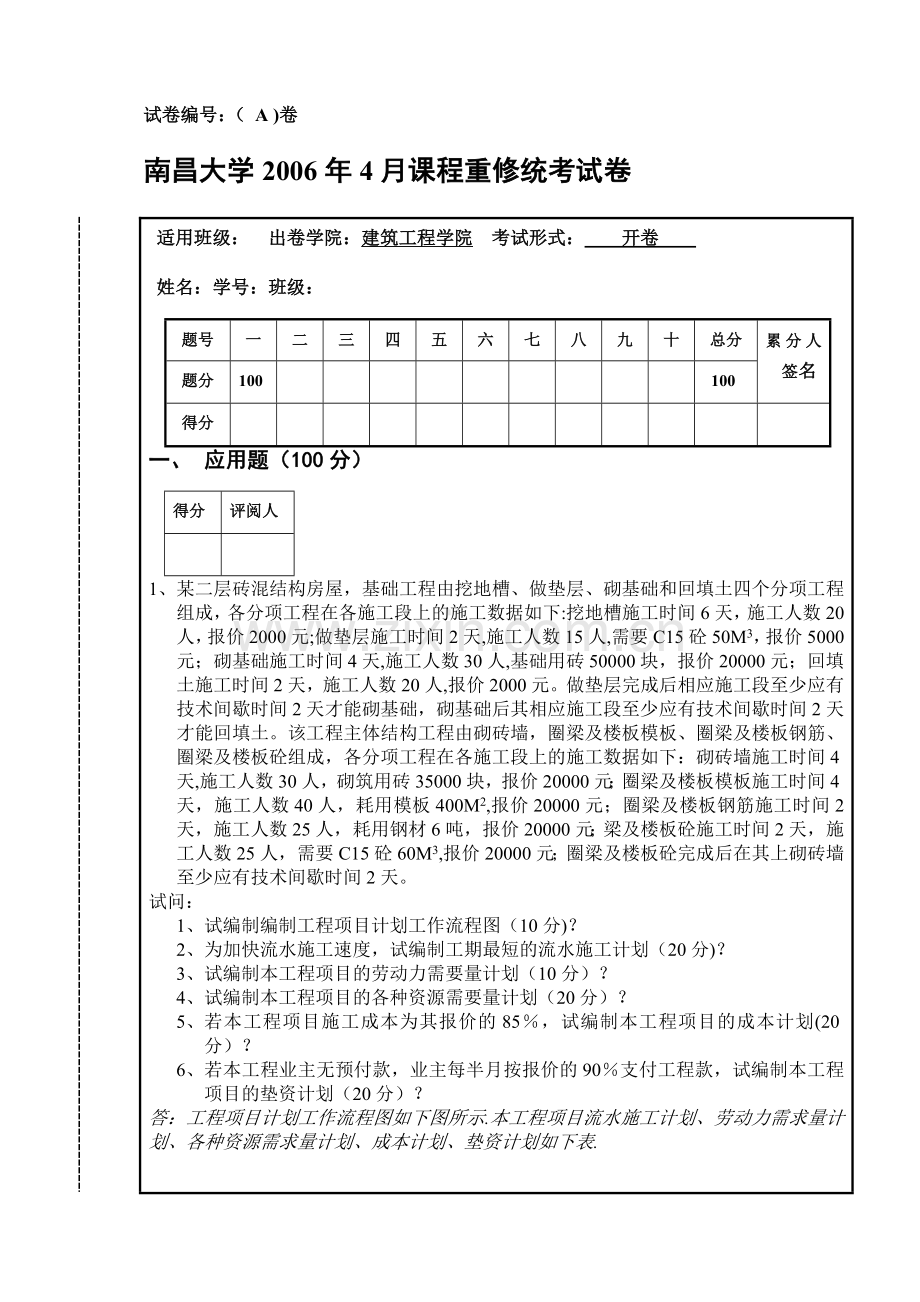

1、适用班级: 出卷学院:建筑工程学院 考试形式: 开卷 姓名:学号:班级:题号一二三四五六七八九十总分累分人 签名题分100 100得分一、 应用题(100分) 得分评阅人 1、 某二层砖混结构房屋,基础工程由挖地槽、做垫层、砌基础和回填土四个分项工程组成,各分项工程在各施工段上的施工数据如下:挖地槽施工时间6天,施工人数20人,报价2000元;做垫层施工时间2天,施工人数15人,需要C15砼50M3,报价5000元;砌基础施工时间4天,施工人数30人,基础用砖50000块,报价20000元;回填土施工时间2天,施工人数20人,报价2000元。做垫层完成后相应施工段至少应有技术间歇时间2天才能砌
2、基础,砌基础后其相应施工段至少应有技术间歇时间2天才能回填土。该工程主体结构工程由砌砖墙,圈梁及楼板模板、圈梁及楼板钢筋、圈梁及楼板砼组成,各分项工程在各施工段上的施工数据如下:砌砖墙施工时间4天,施工人数30人,砌筑用砖35000块,报价20000元;圈梁及楼板模板施工时间4天,施工人数40人,耗用模板400M2,报价20000元;圈梁及楼板钢筋施工时间2 天,施工人数25人,耗用钢材6吨,报价20000元;梁及楼板砼施工时间2天,施工人数25人,需要C15砼60M3,报价20000元;圈梁及楼板砼完成后在其上砌砖墙至少应有技术间歇时间2天。试问:1、 试编制编制工程项目计划工作流程图(10
3、分)?2、 为加快流水施工速度,试编制工期最短的流水施工计划(20分)?3、 试编制本工程项目的劳动力需要量计划(10分)?4、 试编制本工程项目的各种资源需要量计划(20分)?5、 若本工程项目施工成本为其报价的85,试编制本工程项目的成本计划(20分)?6、 若本工程业主无预付款,业主每半月按报价的90支付工程款,试编制本工程项目的垫资计划(20分)?答:工程项目计划工作流程图如下图所示.本工程项目流水施工计划、劳动力需求量计划、各种资源需求量计划、成本计划、垫资计划如下表.试卷编号:( A )卷南昌大学2006年4月课程重修统考试卷2468101214161820222426283032
4、343638404244464850525456挖地槽垫层砌基础回填土砌砖墙模板钢筋砼劳动力需求计划(每天)2040607575105135115115125140180190185210190190190190190190190190160130905025砼需求计划(每天)0002525252525252500003030303030303030303030303030砖需求计划(每天)0000012500250002500025000337504250042500300001750017500175001750017500175001750017500175001750087500000
5、模板需求计划(每天)0000000000010020020020020020020020020020020020020020010000钢筋需求计划(每天)0000000000000333333333333330成本计划(每天)2835678502975297572251147511192117581572517850221002210026350348503400034000340003400034000340003400034000297502550021250170008500垫资计划(偶数天未累计)56717003400935015300297505270063892638926389298100142300186500239200308900308900308900308900308900317850385850453850487850487850487850487850487850487850项目目标确定和分析工程技术系统策划和分析环境调查和制约条件分析确定项目范围和项目工作分解实施方案和实施策略组织策略工期计划资源用量计划其他保障计划其他费用计划资源曲线采购计划项目承发包策划资源用量计划招标和合同策划招标文件和合同文件策划项目管理模式项目管理组织管理职能分解管理工作流程合同、项目手册成本计划资金计划计划文件风险分析和应对计划质量、安全、环境等管理计划
