收藏 分销(赏)

屋面渗漏处理方案34984.doc

上传人:快乐****生活 文档编号:4110315 上传时间:2024-07-30 格式:DOC 页数:5 大小:19.54KB
下载 相关 举报
屋面渗漏处理方案34984.doc_第1页
第1页 / 共5页
屋面渗漏处理方案34984.doc_第2页
第2页 / 共5页
屋面渗漏处理方案34984.doc_第3页
第3页 / 共5页
屋面渗漏处理方案34984.doc_第4页
第4页 / 共5页
屋面渗漏处理方案34984.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、15、20楼屋面渗漏水处理方案一、工程概况:钱隆城二期15、20楼工程位于淮安生态新城白云路南侧,康体嘉苑东侧,淮安体育中心北侧.框架剪力墙结构.其中15#楼地上29层20楼地上28层、标准层高2.9米。二、分析原因:屋面混凝土由于在冬季浇筑,可能存在漏振或未进行覆盖保养,个别板面产生裂缝,现针对屋面渗漏水现象,我方将采取高分子聚合物化学高压注浆堵漏法修复漏点。三、整改措施:1、施工准备:清理:详细检查、分析渗漏情况,确定灌浆孔位置及间距。清理干净需要施工的区域,凿除砼表面析出物,确保表面干净、润湿.2、施工工艺:(1)、钻孔:使用电锤等钻孔工具沿裂缝两侧进行钻孔,钻头直径与注浆嘴(止水针头)

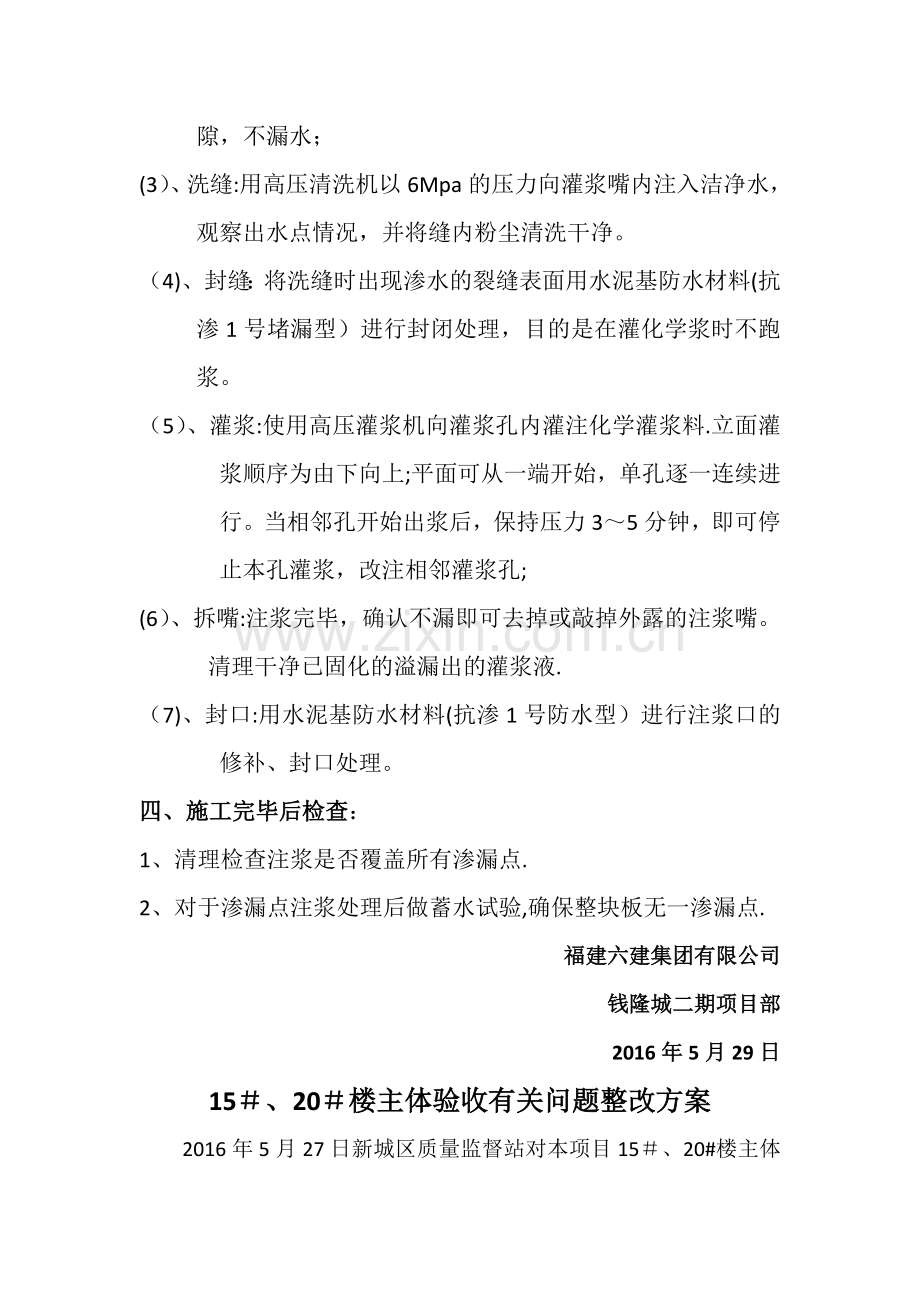

2、直径一致,钻孔角度宜45,钻孔深度结构厚度的2/3,钻孔必须穿过裂缝。但不得将结构打穿(壁后灌浆除外)钻孔与裂缝间距1/2结构厚度.钻孔间距20cm30cm。(2)、埋嘴:在钻好的孔内安装灌浆嘴(又称之为止水针头),并用专用内六角扳手拧紧,使灌浆嘴周围与钻孔之间无空隙,不漏水;(3)、洗缝:用高压清洗机以6Mpa的压力向灌浆嘴内注入洁净水,观察出水点情况,并将缝内粉尘清洗干净。(4)、封缝:将洗缝时出现渗水的裂缝表面用水泥基防水材料(抗渗1号堵漏型)进行封闭处理,目的是在灌化学浆时不跑浆。(5)、灌浆:使用高压灌浆机向灌浆孔内灌注化学灌浆料.立面灌浆顺序为由下向上;平面可从一端开始,单孔逐一连

3、续进行。当相邻孔开始出浆后,保持压力35分钟,即可停止本孔灌浆,改注相邻灌浆孔;(6)、拆嘴:注浆完毕,确认不漏即可去掉或敲掉外露的注浆嘴。清理干净已固化的溢漏出的灌浆液.(7)、封口:用水泥基防水材料(抗渗1号防水型)进行注浆口的修补、封口处理。四、施工完毕后检查:1、清理检查注浆是否覆盖所有渗漏点.2、对于渗漏点注浆处理后做蓄水试验,确保整块板无一渗漏点.福建六建集团有限公司钱隆城二期项目部2016年5月29日15、20楼主体验收有关问题整改方案2016年5月27日新城区质量监督站对本项目15、20#楼主体进行监督验收检查,提出相关问题,我部就相关问题已积极安排现场管理人员进行全面普查,现

4、对照发现问题做如下整改回复:一、放线洞、泵管洞封堵:(1)、先将放线洞、泵管洞清洗干净,侧边凿毛,下侧支模,采用C35微膨砼分二次浇筑(楼面C30),以防出现渗漏现象。(2)、对已浇筑的出现渗漏水的及观感差的部位进行凿除处理,采取上述相同措施进行浇筑。二、锈渍处理:对于15#、20所有楼层逐一进行排查,发现类似板底存在锈渍现象进行统一汇总,并提出采用钢丝刷进行锈渍处理,直至板底无锈渍为止。三、剪力墙(外墙)螺杆洞封堵措施:1、施工准备:螺杆洞封堵前,将混凝土表面PVC套管铲平,并及时用小型鼓风机清理孔内粉尘垃圾。2、施工步骤:外墙所有螺杆洞采用发泡剂进行填堵密实,填充至外口凹进墙体12cm为宜

5、,并用手搓平,严禁破坏外部保护膜,外部用防水砂浆对孔洞四周进行填堵。3、施工完后保养:外侧砂浆有强度后,保养23次即可.4、钢丝网张挂:对15、20#楼所有楼层进行逐一排查,发现类似存在钢丝网未张挂到位的问题,我部已进行统一汇总后安排相关人员按要求张挂到位。福建六建集团有限公司钱隆城二期项目部2016年5月29日关于14#、19楼基础分部验收相关问题整改方案2016年5月25日新城区质量监督站对本项目14、19楼基础进行监督验收检查,提出相关问题,我部就相关问题已积极安排现场管理人员进行全面普查,现对照发现问题做如下整改回复:一、 基础剪力墙烂根、挂浆、蜂窝麻面、露筋整改措施:(1)、剪力墙烂

6、根现象,先剔除根部杂物,用水泥水进行接缝处理后,用同标号混凝土进行填堵处理.(2)、挂浆的进行凿出处理。(3)、蜂窝:对于出现蜂窝的区域,剔凿松散层并冲洗后,采用比原标号高一级的细石混凝土填补,并及时保养,使其强度达到设计要求。(4)麻面:将出现麻面的混凝土表面用钢丝刷冲洗,用1:1水泥砂浆抹面、压光,修补完后要适时浇水养护。二、露筋:清除外露钢筋上的石子、砂浆。并将该处不密实的混凝土凿掉,用冲毛机冲洗后,用比原标号高一级的细石混凝土填补,并仔细捣实.修补完善后适时浇水养护,使其强度达到设计要求。三、梁涨模、变形:对于地下室顶板部分梁浇筑成型后存在涨模、变形问题,我部采取弹线剔除,浇水清理干净后,采用高标号混凝土修补,并及时保养。福建六建集团有限公司钱隆城二期项目部2016年5月26日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
