收藏 分销(赏)

工程测量学基础知识总结.doc

上传人:精**** 文档编号:4106786 上传时间:2024-07-30 格式:DOC 页数:3 大小:17.04KB
下载 相关 举报
工程测量学基础知识总结.doc_第1页
第1页 / 共3页
工程测量学基础知识总结.doc_第2页
第2页 / 共3页
工程测量学基础知识总结.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

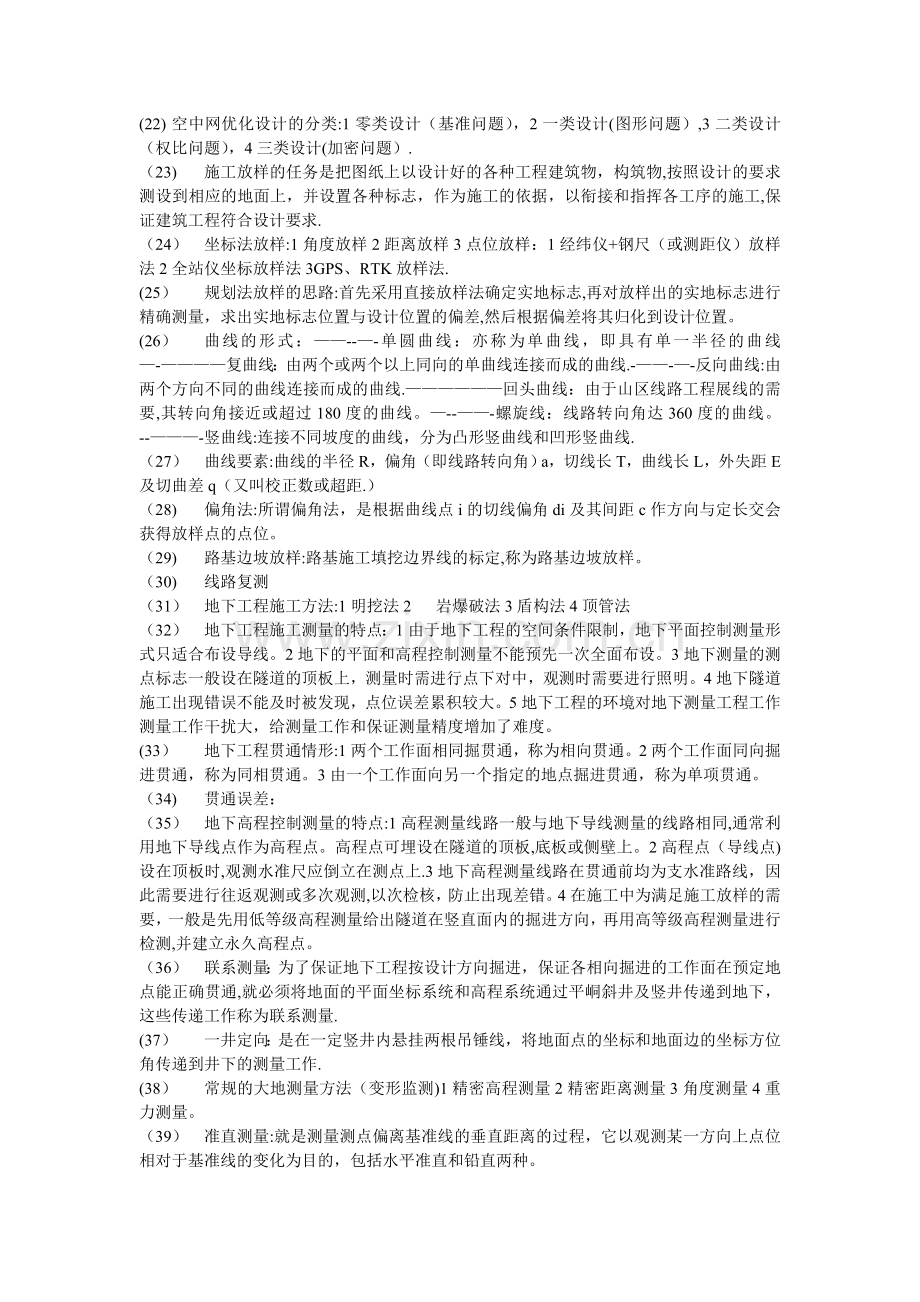

1、(1)工程建设的三个阶段1规划设计阶段2建筑施工阶段3运营管理阶段(2)工程测量学就是研究各项工程在规划设计、施工建设和运营管理阶段虽进行的各种测量工作的学科.主要任务就是解决工程建设中规划设计所需各种比例尺地形图这个问题。(3)数字地面模型(DTM)是表示地面起伏形态和地表景观的一系列离散点或规则点的坐标值集合的总称.(4)在测绘领域,用一系列地面点的x,y坐标及其相联系的高程表示区域地面形状的模型,称为数字高程模型(DEM).(5)铁路、公路、输电线路以及输油(汽)管道等均属于线性工程,它们的中线通称线路.(6)铁路勘测设计的过程:1方案研究2初测3初步设计4定测5施工设计(7)初测是初步

2、设计阶段的勘测工作,其主要任务是提供沿线大比例尺带状地形图以及地质和水文方面的资料(纸上定线).(8)定测的主要任务是把初步设计中选定的线路中线测设到实地上。(9)勘测设计阶段的测量工作有草测、初测和定测工作。(10)公路的结构组成:路基,路面,桥涵,隧道,路线交叉和沿线设施等。(11)根据线路工程的作业内容,线路测量具有全线性,阶段性和渐近性的特点。(12)导线点的布设要求:1导线点宜选在地势较高的地方,且前后相互通视。2导线点应选在开阔的地方,以便作为图根控制,进行地形测量。3导线点间的距离要适中.4导线点应尽可能接近将来的线路的位置,以便为定测时所利用。5桥梁及隧道两端附近,严重地质不良

3、地段以及越岭垭口处应设置导线点。(13)基平测量是沿线路布设水准点。2中平测量是测定导线点及中桩高程。(14)将纸上线路测设到实地上的工作称为中线测量.(15)线路纵断面的测绘:(16)水下地形测绘技术说明书的内容为:1任务的来源、性质、技术要求,测区的自然地理特点,技术设计的依据及原有测量成果的采用情况。2各施测控制点的等级,标石及造埋数量,水深测量图幅,测深面积及障碍物的大致分布情况。3作业所需的各种主要仪器、器材、船只类型和数量。4根据测区地理气象及技术装备条件,确立的不同测区的作业率,计算的各种测量作业的工作量和工作天数及时间安排。5根据测区特点和作业技术水平,重点提出的适当的作业方法

4、和注意事项,以及一些具体技术指示。(17)检查线的方向应尽量与主测线垂直,分布均匀,并要求布设在较平坦处,能普遍检查主测深线.检查线一般应占主测线总长的510%。(18)编绘竣工图的目的:1在施工过程中可能由于设计时没有考虑到的问题而使设计有所变更,这种临时变更设计的情况必须通过测量反映到竣工图上,以竣工图作为检验设计的正确性,阐明工程竣工最终成果的技术资料。2为改建扩建提供原有各项建筑物,构筑物,地上和地下各种管线及交通线路的坐标,高程等资料,作为改建扩建设计的依据。3便于工程交付使用后进行生产管理和各种设施的维护检修工作,特别是地下管线等隐蔽工程的检查和维修工作。(19)竣工图的特点:1竣

5、工图的图面内容相当复杂。2竣工图上所有建筑物,管线等重要地物的细部特征点的坐标和高程采用解析法测定并在图上注记,精度取决于细部特征点的坐标和高程测量精度.(20)施工控制网与国家或城市控制网比较:最大的不同点是在精度上不遵循“由高级到低级的原则。(21)控制网优化设计的质量标准-精度,描述误差分布离散程度的一种度量。-可靠性,发现和抵抗模型误差的能力的大小的一种度量。-灵敏度,监测网发现某一变形的能力大小的一种度量。-经济,建网费用。(22)空中网优化设计的分类:1零类设计(基准问题),2一类设计(图形问题),3二类设计(权比问题),4三类设计(加密问题).(23)施工放样的任务是把图纸上以设

6、计好的各种工程建筑物,构筑物,按照设计的要求测设到相应的地面上,并设置各种标志,作为施工的依据,以衔接和指挥各工序的施工,保证建筑工程符合设计要求.(24)坐标法放样:1角度放样2距离放样3点位放样:1经纬仪+钢尺(或测距仪)放样法2全站仪坐标放样法3GPS、RTK放样法.(25)规划法放样的思路:首先采用直接放样法确定实地标志,再对放样出的实地标志进行精确测量,求出实地标志位置与设计位置的偏差,然后根据偏差将其归化到设计位置。(26)曲线的形式:-单圆曲线:亦称为单曲线,即具有单一半径的曲线-复曲线:由两个或两个以上同向的单曲线连接而成的曲线.-反向曲线:由两个方向不同的曲线连接而成的曲线.

7、回头曲线:由于山区线路工程展线的需要,其转向角接近或超过180度的曲线。-螺旋线:线路转向角达360度的曲线。-竖曲线:连接不同坡度的曲线,分为凸形竖曲线和凹形竖曲线.(27)曲线要素:曲线的半径R,偏角(即线路转向角)a,切线长T,曲线长L,外失距E及切曲差q(又叫校正数或超距.)(28)偏角法:所谓偏角法,是根据曲线点i的切线偏角di及其间距c作方向与定长交会获得放样点的点位。(29)路基边坡放样:路基施工填挖边界线的标定,称为路基边坡放样。(30)线路复测(31)地下工程施工方法:1明挖法2 岩爆破法3盾构法4顶管法(32)地下工程施工测量的特点:1由于地下工程的空间条件限制,地下平面控

8、制测量形式只适合布设导线。2地下的平面和高程控制测量不能预先一次全面布设。3地下测量的测点标志一般设在隧道的顶板上,测量时需进行点下对中,观测时需要进行照明。4地下隧道施工出现错误不能及时被发现,点位误差累积较大。5地下工程的环境对地下测量工程工作测量工作干扰大,给测量工作和保证测量精度增加了难度。(33)地下工程贯通情形:1两个工作面相同掘贯通,称为相向贯通。2两个工作面同向掘进贯通,称为同相贯通。3由一个工作面向另一个指定的地点掘进贯通,称为单项贯通。(34)贯通误差:(35)地下高程控制测量的特点:1高程测量线路一般与地下导线测量的线路相同,通常利用地下导线点作为高程点。高程点可埋设在隧

9、道的顶板,底板或侧壁上。2高程点(导线点)设在顶板时,观测水准尺应倒立在测点上.3地下高程测量线路在贯通前均为支水准路线,因此需要进行往返观测或多次观测,以次检核,防止出现差错。4在施工中为满足施工放样的需要,一般是先用低等级高程测量给出隧道在竖直面内的掘进方向,再用高等级高程测量进行检测,并建立永久高程点。(36)联系测量:为了保证地下工程按设计方向掘进,保证各相向掘进的工作面在预定地点能正确贯通,就必须将地面的平面坐标系统和高程系统通过平峒斜井及竖井传递到地下,这些传递工作称为联系测量.(37)一井定向:是在一定竖井内悬挂两根吊锤线,将地面点的坐标和地面边的坐标方位角传递到井下的测量工作.

10、(38)常规的大地测量方法(变形监测)1精密高程测量2精密距离测量3角度测量4重力测量。(39)准直测量:就是测量测点偏离基准线的垂直距离的过程,它以观测某一方向上点位相对于基准线的变化为目的,包括水平准直和铅直两种。(40)为了测取观测点较近的绝对水平位移值,需要有稳定的点作为参考,这样的参考点也称为基准点。(41)在离观测点较近的地方设置比较稳定的点,称为工作基点。(42)将基准点与工作基点或观测点联系起来,常需要一些过滤点,称为联测点.(43)柔性弦线两端加以水平拉力引张后自由悬挂,则它在竖直面内呈链线形状,它在水平面上的投影应是一条直线,利用此直线作为基准线可以测定附近测点的横向偏离值,这种方法称为引张线法。(44)观测资料的整理、整编工作主要内容:1对观测记录进行核校,检查是否有记录或计算错误。2数据存档及存入数据库。3绘制相应的因素(如测端分布图,变形过程线,建筑物变形因素等。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
