收藏 分销(赏)

工程项目对内结算办法.doc

上传人:w****g 文档编号:4106252 上传时间:2024-07-30 格式:DOC 页数:5 大小:16.54KB
下载 相关 举报
工程项目对内结算办法.doc_第1页
第1页 / 共5页
工程项目对内结算办法.doc_第2页
第2页 / 共5页
工程项目对内结算办法.doc_第3页
第3页 / 共5页
工程项目对内结算办法.doc_第4页
第4页 / 共5页
工程项目对内结算办法.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、项目对内结算管理办法一、施工队伍结算:1. 进场队伍签订合同(协议),确定施工队伍的工作范围、总工程量与单价(劳务总包与周转料、辅料等必须区分单价)。劳务队签订协议因经过项目部项目经理、预算、技术、材料、财务口子进行会签,合同拟定后发总公司进行合同(协议)审批.协议因当一式三份,一份交由施工队伍负责人、一份留存项目备查、一份交由总公司设立专门合同管理部门进行备案、存档.2. 每月由技术科室向预算科室提供当月施工队伍完成的工作量,预算负责出具内部结算清单,清单由技术科室提供工作量人员签字、现场主任工程师签字、项目经理签字、财务科室负责人签字后方可挂账。(结算清单附表统一格式)3. 每月应根据甲方

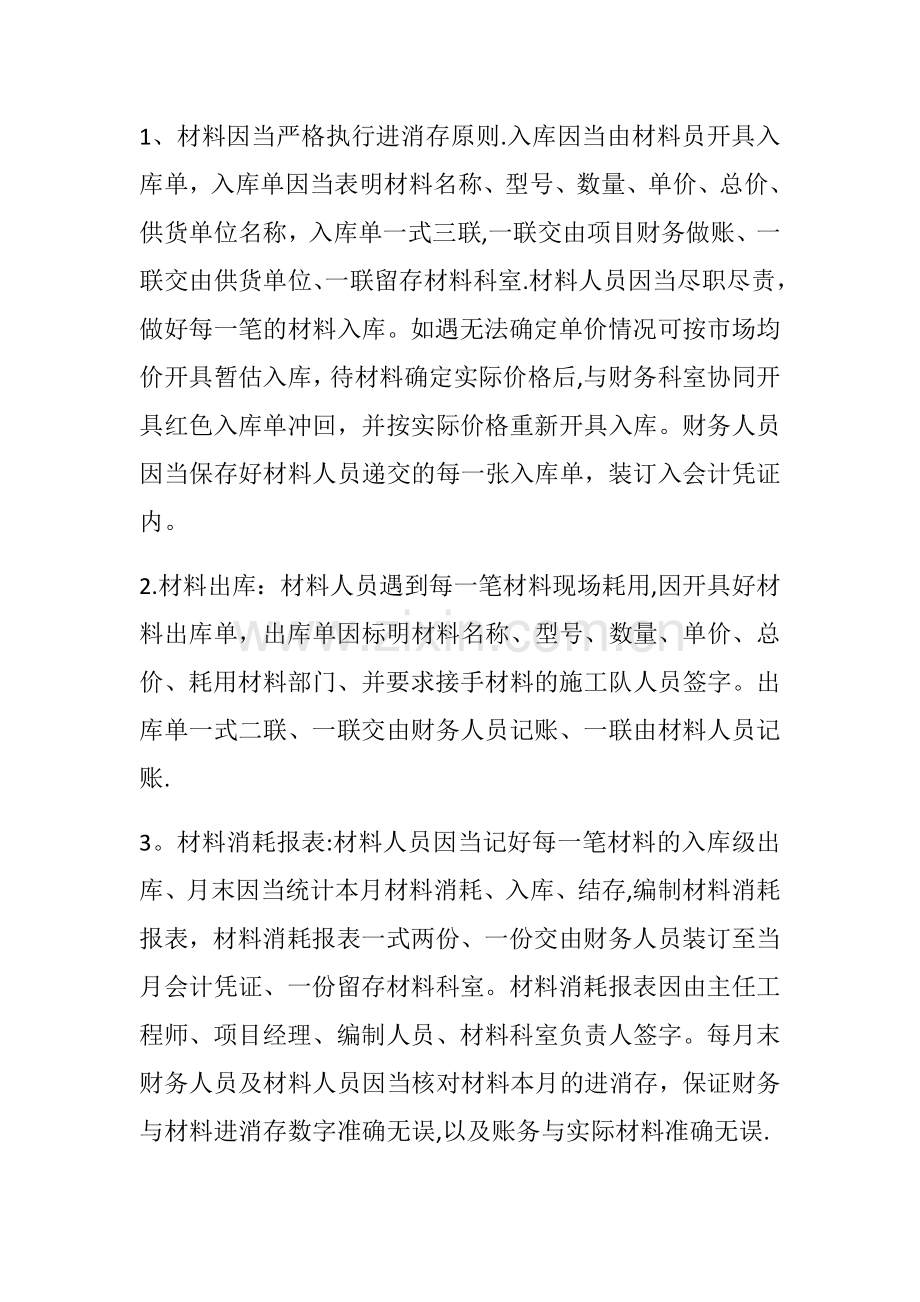

2、拨付工程款后由项目经理按照已挂账数分配付款,原则上因按照合同付款。如遇甲方拨付工程款资金不到位因按照付款比率进行分配,报批资金计划,经总公司负责人签字审批后,财务方可付款。如遇未挂账、不报批、超付,财务人员因当拒绝付款。如有因特殊情况因由项目经理书面说明原因,经公司负责人签字后,方可付款。二、 材料内部结算:1、 材料因当严格执行进消存原则.入库因当由材料员开具入库单,入库单因当表明材料名称、型号、数量、单价、总价、供货单位名称,入库单一式三联,一联交由项目财务做账、一联交由供货单位、一联留存材料科室.材料人员因当尽职尽责,做好每一笔的材料入库。如遇无法确定单价情况可按市场均价开具暂估入库,待

3、材料确定实际价格后,与财务科室协同开具红色入库单冲回,并按实际价格重新开具入库。财务人员因当保存好材料人员递交的每一张入库单,装订入会计凭证内。2.材料出库:材料人员遇到每一笔材料现场耗用,因开具好材料出库单,出库单因标明材料名称、型号、数量、单价、总价、耗用材料部门、并要求接手材料的施工队人员签字。出库单一式二联、一联交由财务人员记账、一联由材料人员记账.3。材料消耗报表:材料人员因当记好每一笔材料的入库级出库、月末因当统计本月材料消耗、入库、结存,编制材料消耗报表,材料消耗报表一式两份、一份交由财务人员装订至当月会计凭证、一份留存材料科室。材料消耗报表因由主任工程师、项目经理、编制人员、材

4、料科室负责人签字。每月末财务人员及材料人员因当核对材料本月的进消存,保证财务与材料进消存数字准确无误,以及账务与实际材料准确无误.4。材料现场管理与公司物资部协同工作问题:41.材料保管:因当地社会环境问题,每个项目因做到进场第一时间首要工作先建立规范防护、位置合理的材料厂,因当从根本上解决丢料的问题。42。物资部与项目材料间不通货币购买材料的问题:由于施工地处国外,很多材料都需从国内或其他国家购买,存在货币计量不统一的问题,这种问题在项目上的存在比较常见,公司因当确立固定的核算办法,可按参考如下方法:由物资部统一在购买材料当天的价格,以当天索莫尼对购买使用货币的汇率进行单价的确定。43.物资

5、部与项目材料间部分材料无法确定单价的问题:由于公司绝大部分物资都经由物资部采购,对项目部进行调拨,其中存在很多材料入库有量无单价的情况,耽误了项目成本经营情况的核算,因当以每月核算日为节点,以此节点为最终时间,给出材料价格。三、 租赁及机械结算:1、 各项目部在工程施工中,应尽可能的利用公司自有资源及设施、如因工程需要必须外租或借用其他工程公司的设备、器械、运输生产工具必须在进场前签订租赁协议(合同),合同中因注明出租方单位(个人)有效全称、出租方单位(个人)联系方式及有效证照(证件)编码、预留好出租方单位(个人)有效证件复印件,以及我方承租的设备、机械、运输生产工具的名称、型号、牌照号,协议

6、(合同)中应明确注明单价及计价方式(如出租方为总公司,因当拟定内部协议,注明单价及计价方式)2、 结算时,因当由租赁设备及机械第一直属管理人开具工程作业表、作业表应注明出租方单位(个人)有效全称、作业内容、作业时间,协同项目经理或现场负责补全作业单价、作业总价、经由租赁设备及机械第一直属管理人签字、项目经理签字、主任工程师签字方可交由财务部门挂账.(机械、设备租赁及周转料附表统一格式)四、 结算时间 为了定期、及时、准确的反映每个项目的经营成果,如实的反映公司现状。现拟定每月月末最后一日为结算日。月考勤因在次月1日为止上报项目部或公司财务。技术部门因当在每月结束后于次月2日将施工队伍的工作量上报至预算部门。预算部门因当于次月4日前将施工队伍内部结算清单上报至财务。材料科室因当于结算日当天提交所有出入库单据至财务.当月材料进销存报表因当于结算日之后次月2日前上报至财务.项目及分公司财务因当于结算日之后次月5日前上报每月财务报表(资产负债表、利润表、工程成本表、现金流量表、科目余额表、工程成本表)。 我公司从本办法发布日起开始执行本结算办法,公司各个部门应全力配合执行本办法!( 本办法后附统一格式施工队伍结算清单、材料入库单、材料消耗报表、机械设备工程量作业表,各项目及子公司需按照统一格式标准执行) 塔吉克斯坦丹加拉中泰纺纱厂项目部 财务负责:张熠 2016年6月4日

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
