资源描述

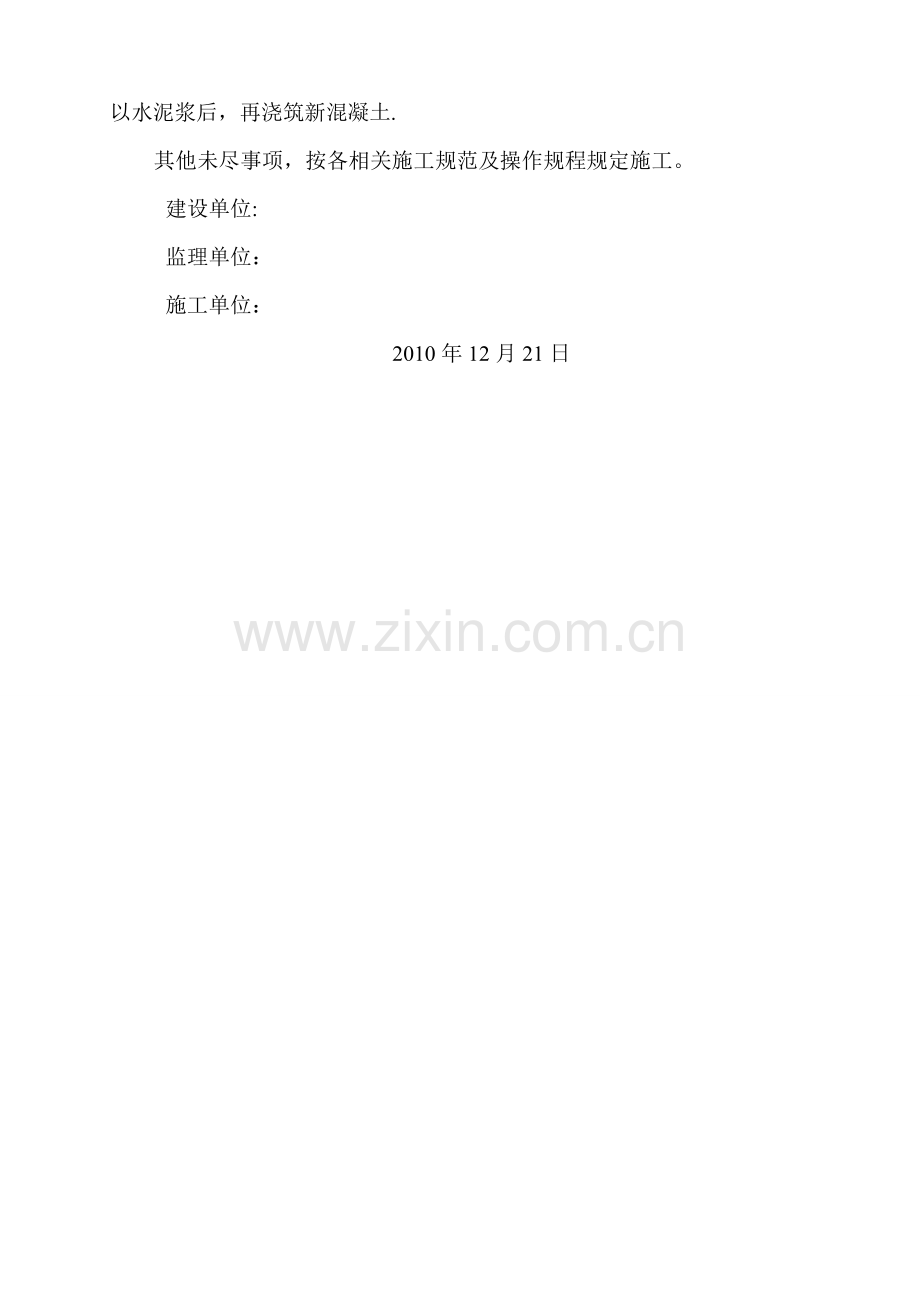

生活纸工业园造纸1#、2#机土建主体工程 基础部分施工缝留置方案 致:漯河银鸽生活纸产有限公司 河南省育兴建设工程管理有限公司 我单位施工的造纸1#、2#机车间土建主体工程由于本工程设计施工图纸基础部分A—P/1轴线及G-P/18—26轴线间有待定工程以及个别框架柱配筋待定,另外考虑设备基础与整体基础埋深不一致,均无法同步施工,需留置临时施工缝,特制定如下方案: 依据施工规范要求,施工缝宜留置在混凝土构件受剪力较小部位,如梁的跨中1/3范围内,不得留置在支座处. 由于1轴线处基础待定,1—2轴线间砖砌基础下部300mm厚素混凝土垫层暂不施工,计划从2轴线处向东开始施工.16—29轴线间设备基础由于埋设较深,需分段施工。由于G/21—22轴线、C—E/22—23轴线间均有一道地梁,该部位施工缝留置在地梁跨中1/3范围内。29/G—H、H—J轴线间地梁施工缝留置在地梁跨中1/3范围内。A/9—12轴线间地梁不施工,做为施工通道,分别在A/9—10、11-12轴线间地梁跨中1/3范围内留置施工缝。 施工缝处钢筋绑扎时,预留插筋,长度应满足规范规定的搭接长度要求。该部位混凝土首次浇筑后,裸露在外面的插筋不得随意乱动,致使钢筋与混凝土之间出现分离。 施工缝处应采用木模板在梁跨中处垂直于梁面挡护,做到不漏浆,并安装牢固,使浇筑侧面混凝土时不倒模. 施工缝处二次浇筑混凝土时,先拆除施工缝处首次挡护的模板,然后清除首次浇筑混凝土时留下的浮浆、垃圾,并将接触面凿毛,用水清洗干净,刷以水泥浆后,再浇筑新混凝土. 其他未尽事项,按各相关施工规范及操作规程规定施工。 建设单位: 监理单位: 施工单位: 2010年12月21日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
