资源描述
兴化市2011年度农村饮水安全工程(临城镇)
竣工验收
施工管理工作报告
兴化市东兴建设工程有限责任公司
二O一二年十月
第一章 工程概况
一、工程概况
兴化市农村饮水安全工程(临城镇)覆盖临城全镇.主要功能是将兴化市区的水引至临城辖区,为当地人民提供安全放心的饮用水.本工程全长70727米,主要项目有PE管道安装、过河拉管安装、过河钢管架空、增压站等。
第二章 工程投标
一、投标过程
本公司于2011年7月12日向兴化市招投标交易中心购买了招标文件及图纸,2011年7月18日投标人踏勘现场。2011年7月24日我公司组织人员进行招标文件编制工作;2011年7月25日于兴化市招投标交易中心开标,经过评议由兴化市东兴建设工程有限责任公司承建。
二、标书编制原侧
充分认识和理解兴化市农村饮水安全工程(临城镇)的重要性,本着一切从实际出发的原则,依据招标文件、设计图纸、现场勘察、标前会答疑及现行国家水利水电施工的技术规范科学合理的编制了投标文件。
第三章 施工总布置、总进度和完成的主要工程量
一、施工总布置
(一)施工总平面布置原则

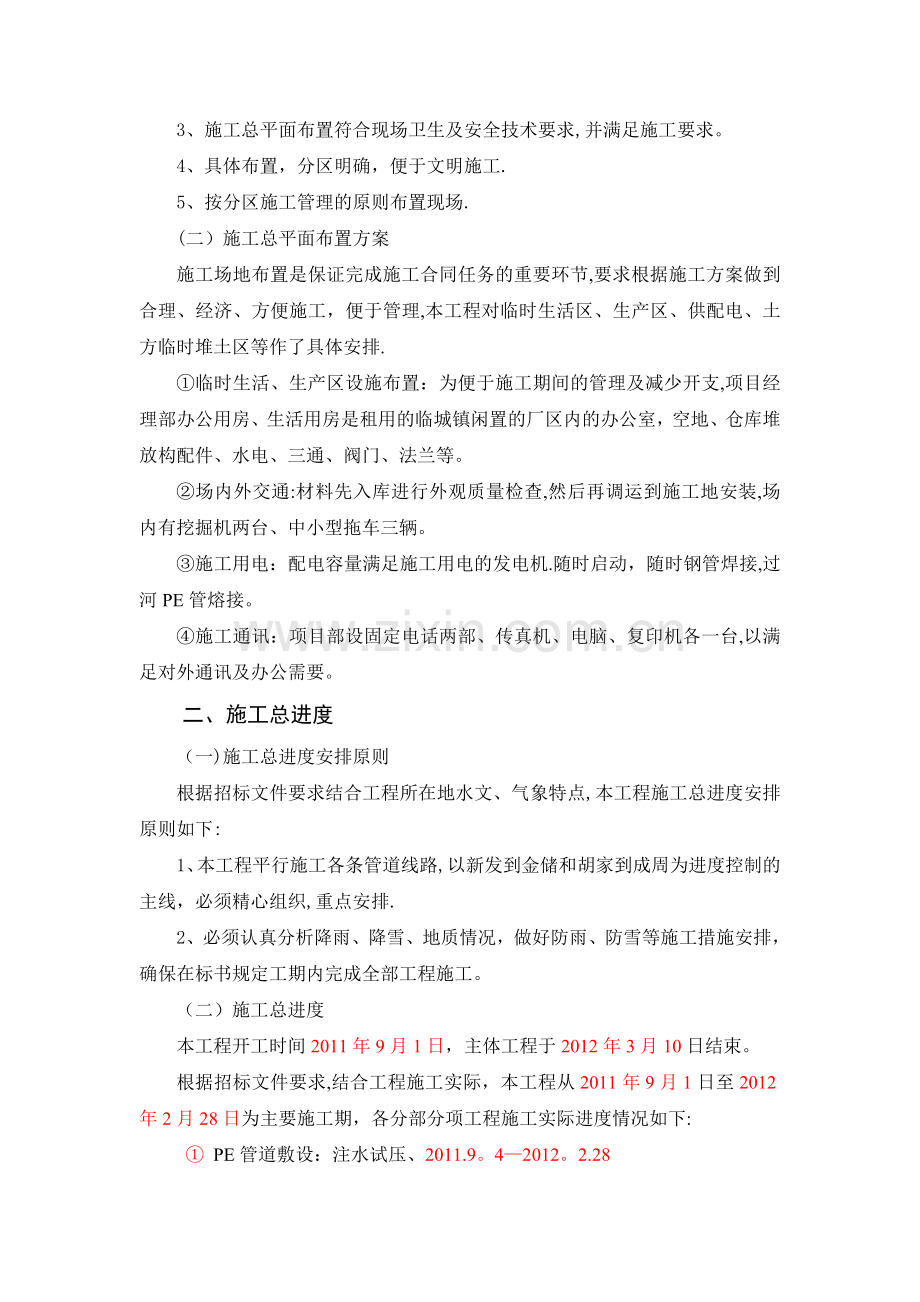

本工程施工总平面布置,直接关系到施工总进度计划的实施及安全文明管理水平的高低,保证现场施工按顺序进行,我公司按一下原则进行平面布置.
1、在满足施工要求的前提下,减少临时设施的布置的数量。
2、在保证交通运输畅通的情况下,尽量减少二次运输的距离。
3、施工总平面布置符合现场卫生及安全技术要求,并满足施工要求。
4、具体布置,分区明确,便于文明施工.
5、按分区施工管理的原则布置现场.
(二)施工总平面布置方案
施工场地布置是保证完成施工合同任务的重要环节,要求根据施工方案做到合理、经济、方便施工,便于管理,本工程对临时生活区、生产区、供配电、土方临时堆土区等作了具体安排.
①临时生活、生产区设施布置:为便于施工期间的管理及减少开支,项目经理部办公用房、生活用房是租用的临城镇闲置的厂区内的办公室,空地、仓库堆放构配件、水电、三通、阀门、法兰等。
②场内外交通:材料先入库进行外观质量检查,然后再调运到施工地安装,场内有挖掘机两台、中小型拖车三辆。
③施工用电:配电容量满足施工用电的发电机.随时启动,随时钢管焊接,过河PE管熔接。
④施工通讯:项目部设固定电话两部、传真机、电脑、复印机各一台,以满足对外通讯及办公需要。
二、施工总进度
(一)施工总进度安排原则
根据招标文件要求结合工程所在地水文、气象特点,本工程施工总进度安排原则如下:
1、本工程平行施工各条管道线路,以新发到金储和胡家到成周为进度控制的主线,必须精心组织,重点安排.
2、必须认真分析降雨、降雪、地质情况,做好防雨、防雪等施工措施安排,确保在标书规定工期内完成全部工程施工。
(二)施工总进度
本工程开工时间2011年9月1日,主体工程于2012年3月10日结束。
根据招标文件要求,结合工程施工实际,本工程从2011年9月1日至2012年2月28日为主要施工期,各分部分项工程施工实际进度情况如下:
① PE管道敷设:注水试压、2011.9。4—2012。2.28
② 过河拉管、钢管焊接架空,注水试压,2011.9.13—2012.2。28
③ 水表井、阀门井砌筑,水表阀门安装2011.9。20-2012。3。9
三、完成的主要工程量(含增项部分)
PE管道敷设总长68129米,
PE过河、过路拉管28道长2356米,
桥梁108座,钢管架空长2598米;
安装水表56只,闸阀103只,砌筑水表井56座,阀门井103座、增压站一座。
四、主要项目施工情况
本标段工程的主要项目: PE管道敷设、过河拉管、钢管焊接架空、试压、消毒冲洗;水表阀门安装,水表井、阀门井砌筑,增压站施工。
第四章 主要施工方法
工程施工时,我公司在工地设立项目经理部,建立健全各项规章制度并形成有效的管理网络,实行一级对一级负责的质量检查控制体系,明确各职能人员在保证和保障工程质量中所承担的任务、职责和权限,做到各尽其职、各负其责。
一、把好施工的测量放样关
测量是工程施工的基础和关键工作,在整个施工过程中,只有严格按设计图纸要求进行控制施工,才能把工程建设好。我工程项目部在施工准备阶段即进行了施工控制网点的建设,按照图纸结合老城区的实际情况,对业主提供的控制点进行复核,把误差控制在最小的范围内。
二、严把材料关
原材料质量控制是保证工程质量好坏的首要环节.本工程材料PE管、钢管、水表阀门、法兰、三通等构配件都是政府采购,但材料进场首先检查合格证,质保资料。入库前还检查外观质量,不合格的不得入库,钢管还要检查卫生许可证,一切从严要求。
三、控制工程施工的工艺流程和主要工序
(一)土方工程
土方工程由当地政府负责开挖,管道安装前经业主、监理、施工单位、当地政府四方验槽,根据管径的大小,达标后方可实施管道辅设。
(二)管道安装:
(1)PE管道安装
先清理连接面上的污物,铣削连接面,使其与轴线垂直,并使其对应的待接断面吻合,掌握好熔接温度不低于220度,对接压力不小于0.3Mpa,使其自然冷却,管道移入沟槽时应在沟底标高和管基质量检查合格后,方可敷设,下管时防止划伤,扭曲或过大的拉伸弯曲.
(2)过河拉管:首先收集、查看施工现场资料(交通、水源、电源、施工运输道路等),了解地下水位情况,进行地层土质分类,根据施工区域地形及路线范围初步确定钻扎中心线和地表走向,报监理、业主检验、确认.过河拉管为隐蔽工程,我们更要注重质量,回拖管道出土后,洗净出土部管道(不少于1。5米)进行检查,不失圆、无破坏性划伤为合格,然后进行管道试压,满足规范要求.
(3)钢管连接:把好焊接关,注意管道坡度、阀门、凝水口的位置,并检查管内有无杂物,防止异物流入管内,钢管内防腐采用高固体份无毒环保漆,钢管外防腐先做一层防锈漆,然后涂二遍环氧煤沥青,把好防腐关。
(4)注水试验:根据设计要求,分段进行(控制在1000米以内),强度试验压力为0。6Mpa,严密性试验在0。5Mpa压力下稳压2小时,承接口无渗漏。
(5)水表、阀门、三通、法兰等构配件安装,按照规范进行安装、检查,不达标不予使用。
(6)本工程增压站主体工程及装修、照明、供水、排水等施工按以下标准及规程进行:
①混凝土浇筑工程
混凝土浇筑工程分6个批次:分别是
①屋面工程
屋面的施工与验收按照施工图纸和国家标准(GBJ207-863规定执行。
②砖砌工程
砖墙的铺砌位置按施工设计图纸规定执行,砖墙的施工根据标准(GB50203—20020)的规定执行,砖砌墙体施工时提前浇水,含水率保证在10-15%左右,砖砌墙体施工时保证平缝及竖缝宽度一般为10mm,不小于8 mm,不大于12 mm。上下砖层错缝,每块砖平行铺砌,内外搭接,每层砖的铺砌按批数砌筑,横平、竖直度均匀,砂浆填满度不小于80%,包缝均匀,颜色统一,表面平整、光洁,砖砌体的尺寸和位置的允许偏差符合规范规定。
③门窗工程
本工程窗为铝合金,办公室为木门,机房为防盗门。
窗施工控制要点
窗用材料及附件符合现行国家标准,材料有出厂证明书及检验报告书。
窗安装前检查验收窗的品种、规格、型号、开启方向,组合杆附件,并对其外形及平整度进行检查校正,合格后进行安装,按设计要求检查洞口尺寸如与设计不符合立即予以纠正。
④装修工程
地面:地砖按施工图集进行施工
内外墙面:按施工图集进行施工,做到墙面线条分明,立面清晰
第五章 施工质量管理
我公司按照ISO2000质量体系管理要求,力争实现工程优良质量目标.开工时成立由项目经理任组长,技术人员及班组长组成的质量管理领导小组,全面贯彻本公司质量方针,负责工程预控、监督.全工程上下树立“干一个工程,树一座丰碑"的思想,保证工程质量优良目标的实现。本工程主要从如下几个方面强化施工质量管理。
一、质量保证体系
(一)建立质量管理网络机构
主要建立以项目经理部、施工作业队、作业班组三级质量检验体系和建立分部工程、单元工程的施工质量责任人体系。
(二)配齐质量管理专职人员
项目经理部、施工作业队配备具有相当专业知识的较丰富的施工经验的人员在职质检员,作业班组有兼职质检员。
(三)明确质检程序、项目和标准
各级施工质量责任人,是对本级施工负有直接责任的负责人。按标准和要求有经验的工程技术人员对施工现场的开挖、堆弃等各施工环节和完工工程质量进行检查监督。
(四)落实质量责任终身制
监督人员及时向监理人员报告检查中发现的问题,提供必要的资料,并保证检查成果的真实性,严禁伪造或任意舍弃成果,质量检测记录应妥善保存,防止丢失,严禁涂改或自行销毁。
(五)严格执行工序报验制度
单元工程完工后,施工单位认真检查检测,符合设计要求和工程质量标准后,批准监理人核查和复验。每一单元工程经监理人检查认为质量不合格时,按监理人要求进行整修和返工,至合格后方继续下道工序。
二、质量保证措施
(一)明确工程质量目标
创全优、争一流,确保工程质量达到合格等级。做到“尺寸准确,线型流畅"。
(二)建立项目内部的质控体系
成立项目内部质控体系,成立质量管理组织,按质量手册的要求重点结合项目合同文件对项目实施全过程的质量进行控制和监督。
(三)进行全员技术培训,坚持技术交底制度
开工先开课,每单项工程开工前,由经理部组织技术、管理人员、各施工队负责人进行技术培训,熟悉图纸、技术规范及施工方案.进行技术交底,明确技术措施,要求做到技术指标人人心中有数.
(四)加强职工的质量意识的宣传教育
对职工进行质量教育,摆正质量与进度,质量与效益的关系。
(五)坚持企业内部三级检查验收,严格执行监督程序
为确保工程质量,施工班组进行互检、自检。互检合格后,由专职质检员检查,填报验收表,无专职质检员签发的施工通知,不得擅自进行施工.
(六)坚持质量奖惩制度
本工程执行“质量终身制”。本公司法人代表、项目经理和技术负责人,对本合同工程质量分别负终身责任、直接责任和技术责任.明确分部工程、单元工程的质量直接人和技术负责人,建立身份证档案报发包人,施工期间,主要人员在现场显著位置立牌告示.
对工程质量优良的施工人员、班组进行表扬奖励,对质量一般或不合格的施工人员及班组进行经济惩罚,实行“质量保证金"制度。
(七)实施现场盯岗制度
在施工过程中,经理部领导和主要技术人员现场盯岗把关.
三、质量评定
兴化市农村饮水安全工程(临城镇)共划分了8个分部工程,各个分部工程检查情况如下:
总计单位工程76个全部合格;分部工程8个全部合格。
第六章 安全生产文明施工
“安全第一、预防为主”管生产必须管安全,安全是效益的保障.为加强安全生产,我公司成立安全生产领导小组,设专职安全检查员。制定切实可行的预防及安全生产措施.
一、事故预防
施工时预防事故发生可采取如下的对策:
(一)建立科学合理的安全生产规章制度并严格执行。
(二)正确使用劳动防护用品。
(三)装设安全装置。
(四)加强设备的维护保养和检修.
(五)作业环境合理布置并保持整洁。
二、安全生产措施
(一)劳动保护
按照国家劳动保护法的规定,定期发给在现场施工的工作人员必须的劳动保护用品,如安全帽、水鞋、雨衣、手套、手灯、防护面具和安全带等。
(二)照明安全
在各施工作业区、施工道路、临时设施、办公区和生活区设置合适的照明系统,并安排专门电工管理。
(三)安全会议和安全教育
1、施工或作业前进行安全技术交底.
2、在工程开工前组织有关人员学习安全防护手册,并进行安全作业考核与笔记,考试合格的职工才准进入工作面工作.
3、定期举行安全工作会议,并指定有关管理人员、工长和安全员参加.
4、各作业班组在班前后应对该班的生产现场进行巡回检查、督促,贯彻执行安全规章制度,并及时处理安全作业中存在的问题.
(四)项目部要签订有安全保证指标和措施内容的安全承包协议书
施工负责人必须对本班组的安全工作负责,签订安全协议书,要做到有针对性的详细安全技术交底,提出明确的安全要求内容,并组织人员监督检查.
(五)建立安全检查制度
项目部工程施工技术负责人和专职安全员负责对现场施工人员进行安全生产教育和对安全制度的学习,组织定期检查,发现问题及时上报、及时整改。
(六)明火审批制度
严格执行动用明火审批制度。施工区域内严禁使用电炉,禁止乱拉拉电灯头.
三、治安保卫措施
(一)成立专门班子抓好治安保卫工作;
(二)与当地政府派出所联系,搞好联防工作;
(三)做好施工人员登记工作,严格执行请销假制,杜绝施工人员擅自离开工地现象;
(四)采取24小时轮岗值班制度,以便及时发现情况,及时采取措施。
四、文明施工
文明施工是搞高企业信誉和关系到职工和居民的切身利益,我们在严格按“精心施工,科学管理,文明施工”的方针,创建文明工地。以“安全、文明、优质"为目标,确保工程完成.
第七章 合同管理
本合同工程合同价金额¥:一期:2842404。02元;二期:111919。37元。后因工程建设需要新增工作量以审计为准,具体工作量见附件.
为了保证工程顺利进行和资金正常运转,我公司安排具有造价工程师资格的人员专门负责工程计量和成本核算工作,根据招标文件有关规定及工程进度,及时编制申报计量资料,统计施工成本的各项要求,以确保资金回笼,降低工程成本,真正做到增产节约,提供工程进度,提高经济效益。
附件
1、 主要人员表.
2、 实际投入的资源情况表.
3、 工程进度计划表.
4、 工程施工管理大事记。
5、 质量评定汇总表。
兴化市2010度农村安全饮水工程
项目经理部组织机构框图
项目经理
项目副经理
项目总工
办 公 室
财 务 科
安 全 科
质 检 科
工 程 科
施 工 一 队
施 工 二 队
施 工 三 队
兴化市农村饮水安全工程进度计划表(临城镇)
序
号
工 程 项 目
九月
十月
十一月
十二月
5
10
15
20
25
30
5
10
15
20
25
31
5
10
15
20
25
30
5
10
15
20
25
31
1
施工准备工作
2
沟槽开挖
3
管网安装
4
管网试压
5
沟槽回填
6
钢管防腐
7
钢管安装
8
拉管
9
泵房砌筑
10
竣工验收
计划投入的主要施工人员表
机构
类别
姓名
职称
职务
主要资历及承担过的项目
总 部
项目主管
孙淦华
技术负责人
孙淦华
现 场
项目经理
许朋权
项目副经理
质检员
陆秀松
安全员
陈友华
材料员
范存元
预算员
裴宝堂
投标工程名称
投标单位(章)
2011年07月28日
主要投入施工机械设备表
序
号
设备名称型号
型号规格
数量
国别产地
制造年份
生产能力
备注
1
挖掘机
2
2
电焊机
4
3
水泵
4
4
经纬仪
2
5
水准仪
2
6
搅拌机
1
7
发电机组
4
8
9
10
11
工程名称
兴化市2011年度农村饮水安全工程-—临城片区
投标单位:(章)
2011年7月28日
兴化市农村饮水安全工程(临城镇)
施工大事记
2011。7。1 网上公布2011年度农村饮水安全工程招标公告
2011。7.28 在兴化市招投标交易中心公开开标,经专家评审2011年度农村饮水安全工程(临城片区),由兴化市东兴建设工程有限责任公司中标。评审过程中兴化市检察院、兴化市纪委、兴化市水务局等相关部门全程监督。
2011。8.20 根据市政府的要求和部署,与纪委监察部门签订了廉政合同承诺书。
2011.9.1 2011年度农村饮水安全工程(临城片区)工程正式开工.
2011.11。12 下午兴化市质监局到现场抽检管材及管件。参加人员质监局马大队长等四人,市水务局郭兴,监理单位周俊,临城水务站陈站长,管材供应单位沈荣华及施工单位许朋权等。
2011。12。24 临城线验槽 参加人员:兴化市水务局陈局,安水办沈总、赵辉远、郭兴,监理单位沈志文、周俊,临城镇刘镇长,临城水务站陈站长,施工单位许朋权、陆秀松、范存元等。
首先听取了施工单位工作汇报,然后查勘了施工现场,测量沟槽深度和平整度。检查组认为沟槽开挖、管道铺设符合要求,同时要求相关部门严把质量关。
2011.12.24 召开施工协商会,临城镇刘镇长主持
参加会议的有兴化市水务局,赵辉远、郭兴,监理单位沈志文、周俊,临城镇刘镇长,临城水务站陈站长,施工单位许朋权等.
会议提出了临城镇地区的线路变更及施工中可能出现的问题,会议要求施工单位合理安排施工计划,改进规范施工工艺,保证工程质量,确保施工安全.
2011.1。10 于兴化市水务局安水办签订新增工程补充协议.
2012。1。20 安全工作会议 参加人员:水务局赵书记、陈局长、沈总、郭兴各片区负责人和施工单位主要负责人,会议内容:在保证质量的同时,安全应放在首位,并且签订了安全责任状。同时要求施工单位对春节前的工作要有细仔的安排。
2012。2。20 水务局鲍局长、赵书记、陈局长、沈总等视察临城节后施工情况.
要求各施工单位尽快复工,做好节前节后的施工衔接,尽快制定切实可行的施工计划,参加会议的有水务局赵书记、陈局长、沈总、郭兴、赵辉远、郭升,施工单位主要负责人等。
2012。3。15 农村饮水安全工程(临城片区)全部竣工。
2012.4。18 施工单位提出一期竣工验收、监理单位审批,报请兴化市水务局安水办。2012年7月26日安水办组织监理单位、施工单位等相关人员进行工程一期竣工验收。通过对工程硬件、软件的检查,初步认定该工程达到设计及规范要求,暂定为合格。
展开阅读全文
