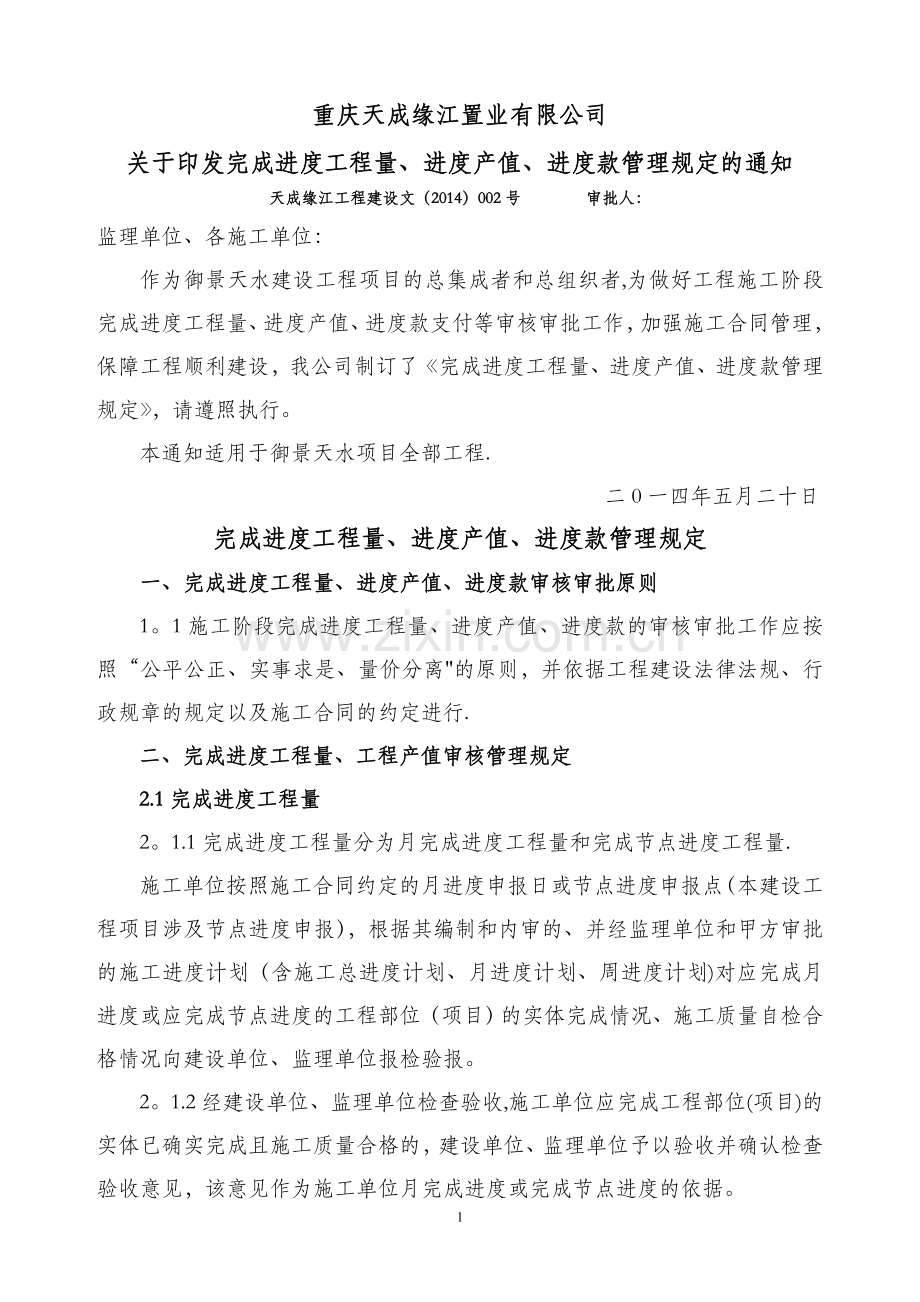

1、重庆天成缘江置业有限公司关于印发完成进度工程量、进度产值、进度款管理规定的通知天成缘江工程建设文(2014)002号 审批人:监理单位、各施工单位:作为御景天水建设工程项目的总集成者和总组织者,为做好工程施工阶段完成进度工程量、进度产值、进度款支付等审核审批工作,加强施工合同管理,保障工程顺利建设,我公司制订了完成进度工程量、进度产值、进度款管理规定,请遵照执行。本通知适用于御景天水项目全部工程. 二0一四年五月二十日完成进度工程量、进度产值、进度款管理规定一、完成进度工程量、进度产值、进度款审核审批原则1。1施工阶段完成进度工程量、进度产值、进度款的审核审批工作应按照“公平公正、实事求是、量
2、价分离的原则,并依据工程建设法律法规、行政规章的规定以及施工合同的约定进行.二、完成进度工程量、工程产值审核管理规定2.1完成进度工程量2。1.1完成进度工程量分为月完成进度工程量和完成节点进度工程量.施工单位按照施工合同约定的月进度申报日或节点进度申报点(本建设工程项目涉及节点进度申报),根据其编制和内审的、并经监理单位和甲方审批的施工进度计划(含施工总进度计划、月进度计划、周进度计划)对应完成月进度或应完成节点进度的工程部位(项目)的实体完成情况、施工质量自检合格情况向建设单位、监理单位报检验报。2。1.2经建设单位、监理单位检查验收,施工单位应完成工程部位(项目)的实体已确实完成且施工质
3、量合格的,建设单位、监理单位予以验收并确认检查验收意见,该意见作为施工单位月完成进度或完成节点进度的依据。经建设单位、监理单位检查验收,施工单位应完成工程部位(项目)的实体未完成或实体已完成但施工质量不合格的,建设单位、监理单位则不予验收,视为施工单位未完成应完成工程部位(项目),其施工月进度或节点进度滞后,由此产生的后果由施工单位自行承担,但施工单位在完成或完善相关事项后可以重新报检报验,建设单位、监理单位按程序重新予以检查验收和核定.2。2月完成进度、完成节点进度的检查验收2。2。1施工单位根据施工合同约定的月进度申报日或节点进度申报点,结合自检自查情况以及监理单位、建设单位对应完成工程部
4、位(项目)检查验收流程时间、月完成进度工程量审或完成节点进度工程量审核流程时间、月完成进度产值或完成节点进度产值审核流程时间、工程进度款审批流程时间,应充分预计和考虑验收、审核、审批工作的程序性和时效性,向监理单位报送应完成月进度或应完成节点进度检查验收申请暨意见单(一式三份),申请应完成月进度或应完成节点进度检查验收。2。2.2监理单位自收到施工单位书面申请后3日内组织建设单位(工程部)进行现场检查验收,检查验收合格,会签应完成月进度或应完成节点进度检查验收申请暨意见单,建设单位一份、施工单位一份、监理单位一份。验收意见应署明申报工程部位或项目的完成情况(是否完成)、质量情况(是否合格),并
5、明确是否作为施工单位月完成进度或完成节点进度的依据.【建设单位工程部应将应完成月进度或应完成节点进度检查验收申请暨意见单(原件)转送预决算部,自留复印件存底】2.3月完成进度工程量或完成节点进度工程量的审核2。3。1施工单位在取得应完成月进度或应完成节点进度检查验收申请暨意见单后5日内,编制月完成进度工程量或完成节点进度工程量报审表(一式三份,含相关附件)向监理单位报审.2。3.2监理单位自收到施工单位月完成进度工程量或完成节点进度工程量报审表(含相关附件)后2日内完成初核并签署初核意见转送建设单位(预决算部)详细审核。建设单位自收到监理单位转送的月完成进度工程量或完成节点进度工程量报审表(含
6、相关附件)后7日内完成审核并返施工单位一份、监理单位一份。2.4月完成进度产值或完成节点进度产值的审核2.4。1施工单位在取得月完成进度工程量或完成节点进度工程量报审表(含相关附件)后5日内,编制月完成进度产值或完成节点进度产值报审表(一式三份,含相关附件)向监理单位报审。2。4。2监理单位自收到施工单位月完成进度产值或完成节点进度产值报审表(含相关附件)后2日内完成初核并签署初核意见转送建设单位(预决算部)详细审核。建设单位自收到监理单位转送的月完成进度产值或完成节点进度产值报审表(含相关附件)后7日内完成审核并返施工单位一份、监理单位一份。三、工程(进度款)支付审批3。1施工单位在取得月完
7、成进度产值或完成节点进度产值报审表(含相关附件)后3日内,编制工程款进度款支付申请表(附相关附件)向监理单位报审.3。2监理单位自收到施工单位工程款进度款支付申请表(附相关附件)后2日内完成审核,并开具工程进度款支付证书(含相关附件)转送建设单位(预决算部)详细审核。3。3建设单位自收到监理单位转送的工程进度款支付证书(含相关附件)后组织内部流程审批(审批表格见工程进度款支付内部审批表,由预决算部编制、打印)。审批完毕,建设单位财务部书面通知施工单位办理工程进度款支付(书面通知见工程进度款支付告知单,由建设单位财务部编制、打印)。建设单位内部审批工程进度款支付流程原则上不超过15日.四、附则4.1本规定所称检查验收、审核审批等工作涉及监理单位的,主要是指实施了委托监理的工程,未实施委托监理的工程,监理单位不参与相关工作。4。2未实施委托监理的工程,施工单位直接向建设单位申报相关审核审批,建设单位审核审批流程时间应减去监理单位审核审批时间,相关成果文件份数不变,施工单位执收一份,其余由建设单位执收。附件:1。 应完成月进度或应完成节点进度检查验收申请暨意见单2。 月完成进度工程量或完成节点进度工程量报审表3。月完成进度产值或完成节点进度产值报审表4. 工程款进度款支付申请表5. 工程进度款支付证书6.工程进度款支付内部审批表7.工程进度款支付告知单4
