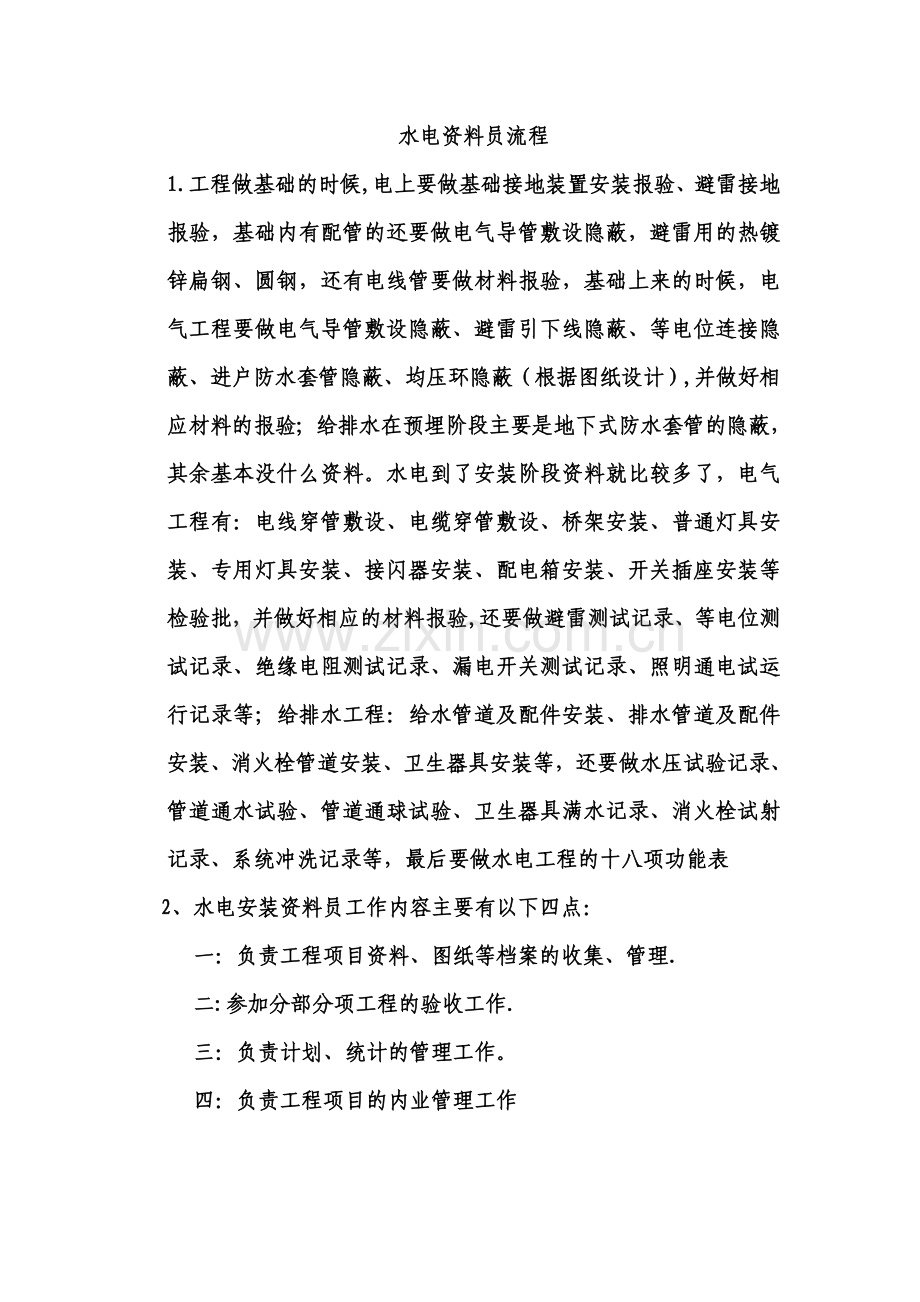

1、水电资料员流程1.工程做基础的时候,电上要做基础接地装置安装报验、避雷接地报验,基础内有配管的还要做电气导管敷设隐蔽,避雷用的热镀锌扁钢、圆钢,还有电线管要做材料报验,基础上来的时候,电气工程要做电气导管敷设隐蔽、避雷引下线隐蔽、等电位连接隐蔽、进户防水套管隐蔽、均压环隐蔽(根据图纸设计),并做好相应材料的报验;给排水在预埋阶段主要是地下式防水套管的隐蔽,其余基本没什么资料。水电到了安装阶段资料就比较多了,电气工程有:电线穿管敷设、电缆穿管敷设、桥架安装、普通灯具安装、专用灯具安装、接闪器安装、配电箱安装、开关插座安装等检验批,并做好相应的材料报验,还要做避雷测试记录、等电位测试记录、绝缘电阻
2、测试记录、漏电开关测试记录、照明通电试运行记录等;给排水工程:给水管道及配件安装、排水管道及配件安装、消火栓管道安装、卫生器具安装等,还要做水压试验记录、管道通水试验、管道通球试验、卫生器具满水记录、消火栓试射记录、系统冲洗记录等,最后要做水电工程的十八项功能表2、水电安装资料员工作内容主要有以下四点:一:负责工程项目资料、图纸等档案的收集、管理.二:参加分部分项工程的验收工作.三:负责计划、统计的管理工作。四:负责工程项目的内业管理工作 3、1、进场资料:开工报告(一般是土建总承包做的)、施工组织设计,内含资质、管理人员及特殊工种人员审报,主要机械设备进场审报等。2、 施工(预埋)资料:进场

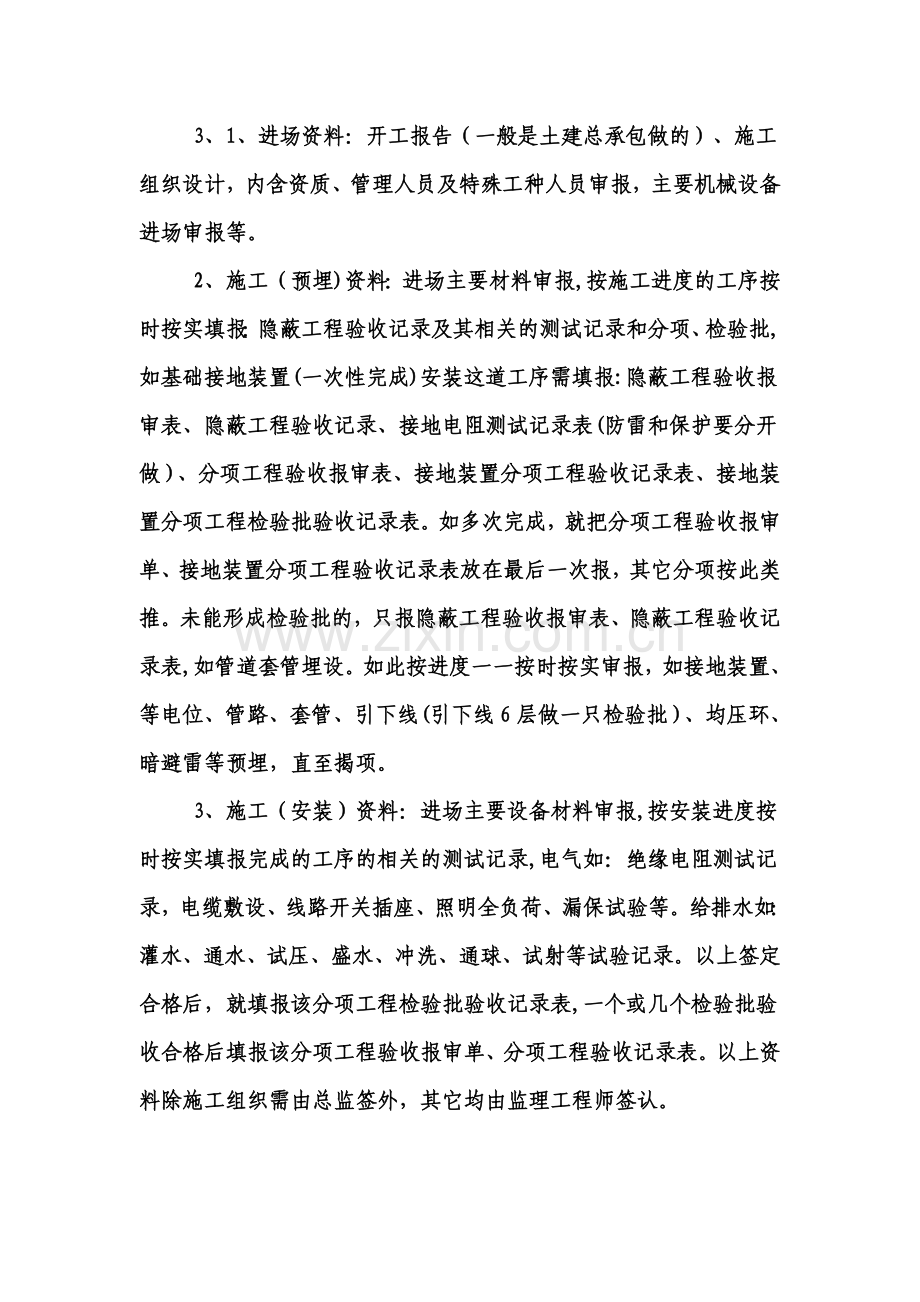

3、主要材料审报,按施工进度的工序按时按实填报:隐蔽工程验收记录及其相关的测试记录和分项、检验批,如基础接地装置(一次性完成)安装这道工序需填报:隐蔽工程验收报审表、隐蔽工程验收记录、接地电阻测试记录表(防雷和保护要分开做)、分项工程验收报审表、接地装置分项工程验收记录表、接地装置分项工程检验批验收记录表。如多次完成,就把分项工程验收报审单、接地装置分项工程验收记录表放在最后一次报,其它分项按此类推。未能形成检验批的,只报隐蔽工程验收报审表、隐蔽工程验收记录表,如管道套管埋设。如此按进度一一按时按实审报,如接地装置、等电位、管路、套管、引下线(引下线6层做一只检验批)、均压环、暗避雷等预埋,直至揭
4、项。3、 施工(安装)资料:进场主要设备材料审报,按安装进度按时按实填报完成的工序的相关的测试记录,电气如:绝缘电阻测试记录,电缆敷设、线路开关插座、照明全负荷、漏保试验等。给排水如:灌水、通水、试压、盛水、冲洗、通球、试射等试验记录。以上签定合格后,就填报该分项工程检验批验收记录表,一个或几个检验批验收合格后填报该分项工程验收报审单、分项工程验收记录表。以上资料除施工组织需由总监签外,其它均由监理工程师签认。4、 竣工资料(总监签):分项工程验收合格后填报子分部工程验收报验单及子分部工程验收记录表,子分部签认后,填报分部工程工程验收报审表及分部工程验收记录表,竣工报告(也可由土建出),配合土建报请竣工验收。
