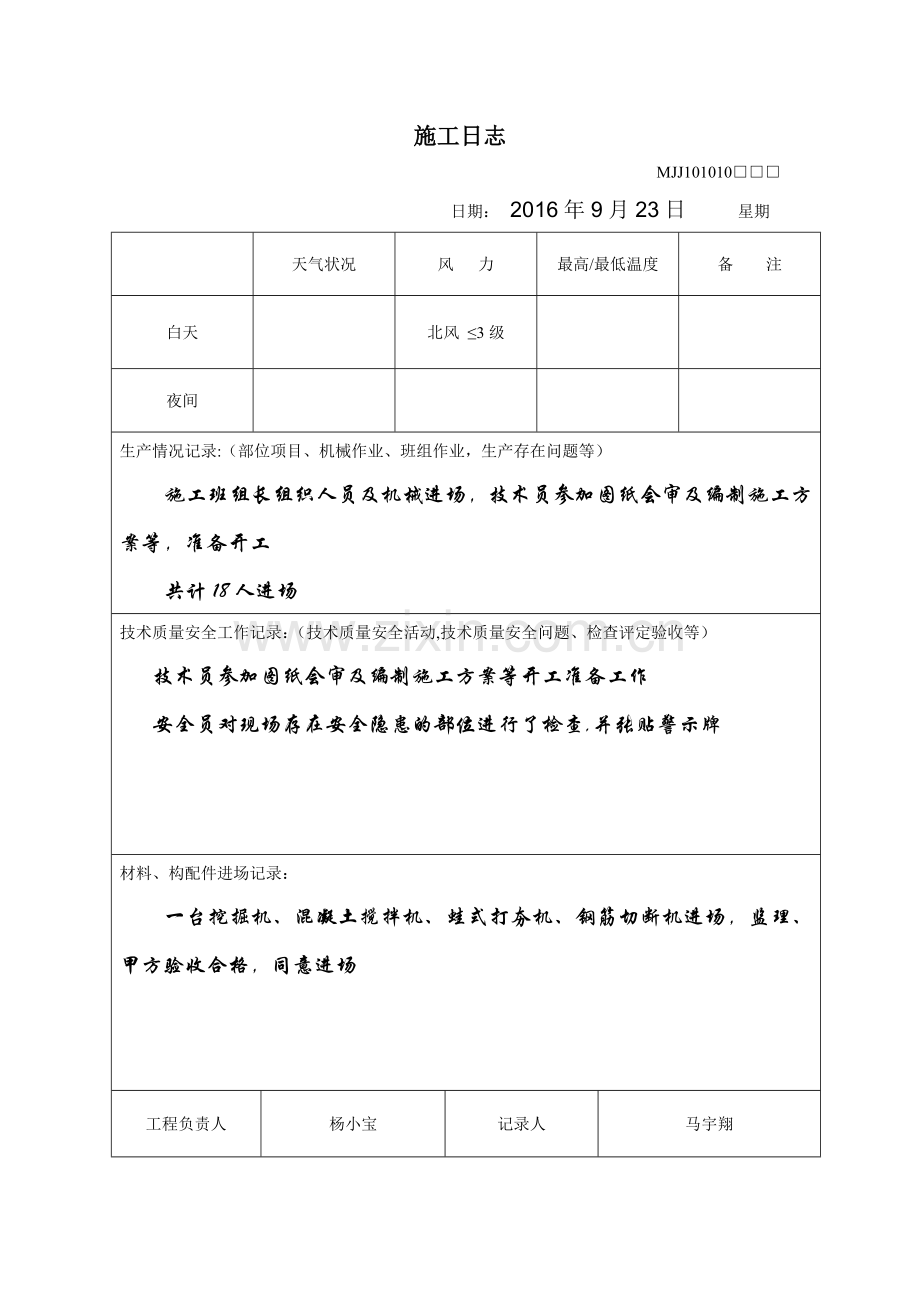

资源描述
施工日志
MJJ101010□□□
日期: 2016年9月23日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
施工班组长组织人员及机械进场,技术员参加图纸会审及编制施工方案等,准备开工
共计18人进场
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员参加图纸会审及编制施工方案等开工准备工作
安全员对现场存在安全隐患的部位进行了检查,并张贴警示牌
材料、构配件进场记录:
一台挖掘机、混凝土搅拌机、蛙式打夯机、钢筋切断机进场,监理、甲方验收合格,同意进场
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年9月24日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
工程定位放线,现场场地平整。提升机房至锅炉房段土方开挖‘’
预制电缆沟盖板
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年9月25日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房段地基钎探
提升机房至锅炉房段土方开挖
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题
安全员对现场安全隐患进行排查
材料、构配件进场记录:
钢筋进场
规格 牌号 批号 产地 数量
6.5mm HPB300 1-4288—3 唐山国义 20.5t
8mm HPB3000 3-3203-1 唐山国义 26。8t
10mm HPB3000 3—3241-1 唐山国义 24t
8mm HRB400E 163004313 河北宣化 37.9t
10mm HRB400E 162902206 河北宣化 21t
12mm HRB400E 5024585463 河北宣化 19.2t
14mm HRB400E 440076429 河北宣化 17.5t
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年9月26日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房段土方开挖
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年9月27日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房段土方开挖
提升机房至锅炉房、通风机房电缆沟、人孔井垫层放线
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年9月28日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房地基验槽
提升机房至锅炉房、通风机房电缆沟、人孔井垫层支模板
电缆沟集水井钢筋加工
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年9月29日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、人孔井垫层浇筑混凝土C15
人孔井砌筑
提升机房至锅炉房、通风机房电缆沟、集水井底板壁放线
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题,留置试块C15一组。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年9月30日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁支模板
人孔井砌筑
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月1日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁支模板
人孔井砌筑
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月2日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁支模板
人孔井砌筑
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月3日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁支模板
人孔井砌筑
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月4日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁支模板
人孔井砌筑
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月5日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁支模板
人孔井砌筑
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月6日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁支模板
人孔井砌筑
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月7日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁支模板
人孔井砌筑
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月8日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁钢筋安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月9日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁钢筋安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月10日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
提升机房至锅炉房、通风机房电缆沟、集水井底板壁混凝土浇筑C30
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题,留置试块三组。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月11日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段土方开挖
预制电缆沟盖板
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月12日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段土方开挖
预制电缆沟盖板
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月13日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段土方开挖
预制电缆沟盖板
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月14日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段土方开挖
预制电缆沟盖板
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月15日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段土方开挖
预制电缆沟盖板
35KV变电所至提升机房段电缆沟、人孔井垫层放线
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月16日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、人孔井垫层支模板
35KV变电所至提升机房段电缆沟、集水井底板壁钢筋加工
345KV变电所至胶轮车库、办公楼、加油车库段土方开挖
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月17日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、人孔井垫层支模板
35KV变电所至提升机房段电缆沟、集水井底板壁钢筋加工
345KV变电所至胶轮车库、办公楼、加油车库段土方开挖
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月18日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、人孔井垫层混凝土浇筑C15
35KV变电所至提升机房段电缆沟、集水井底板壁钢筋加工
345KV变电所至胶轮车库、办公楼、加油车库段土方开挖
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题,留置试块一组C15.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月19日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁支模板
人孔井砌筑
345KV变电所至胶轮车库、办公楼、加油车库段土方开挖
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月20日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁支模板
人孔井砌筑
345KV变电所至胶轮车库、办公楼、加油车库段垫层放线
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月21日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁支模板
人孔井砌筑
345KV变电所至胶轮车库、办公楼、加油车库段垫层支模板
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月22日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁支模板
人孔井砌筑
345KV变电所至胶轮车库、办公楼、加油车库段垫层浇筑混凝土C15
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题,留置试块C15一组。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月23日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁支模板
人孔井砌筑
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月24日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁支模板
人孔井砌筑
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板.
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月25日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁支模板
人孔井砌筑
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月26日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁支模板
人孔井砌筑
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板.
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月27日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁钢筋安装
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月28日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁钢筋安装
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月29日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
35KV变电所至提升机房段电缆沟、集水井底板壁混凝土浇筑C30
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题,留置试块三组C30。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月30日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年10月31日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
电缆支架制作安装
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年11月1日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
人孔井砌筑
电缆沟防雷接地
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年11月2日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
人孔井砌筑
电缆沟防雷接地
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年11月3日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支模板。
人孔井砌筑
电缆沟电缆敷设
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年11月4日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
345KV变电所至胶轮车库、办公楼、加油车库段电缆沟,集水井底板壁支浇筑混凝土C30。
电缆沟电缆敷设
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题,留置混凝土试块三组C30。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年11月5日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
电缆沟电缆敷设
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年11月6日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
电缆沟电缆敷设
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题。
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年11月7日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
盖电缆沟盖板
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年11月8日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
盖电缆沟盖板
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查评定验收等)
技术员检查无质量问题.
安全员对现场安全隐患进行排查
材料、构配件进场记录:
无
工程负责人
杨小宝
记录人
马宇翔
施工日志
MJJ101010□□□
日期: 2016年11月9日 星期
天气状况
风 力
最高/最低温度
备 注
白天
北风 ≤3级
夜间
生产情况记录:(部位项目、机械作业、班组作业,生产存在问题等)
土方回填
展开阅读全文
