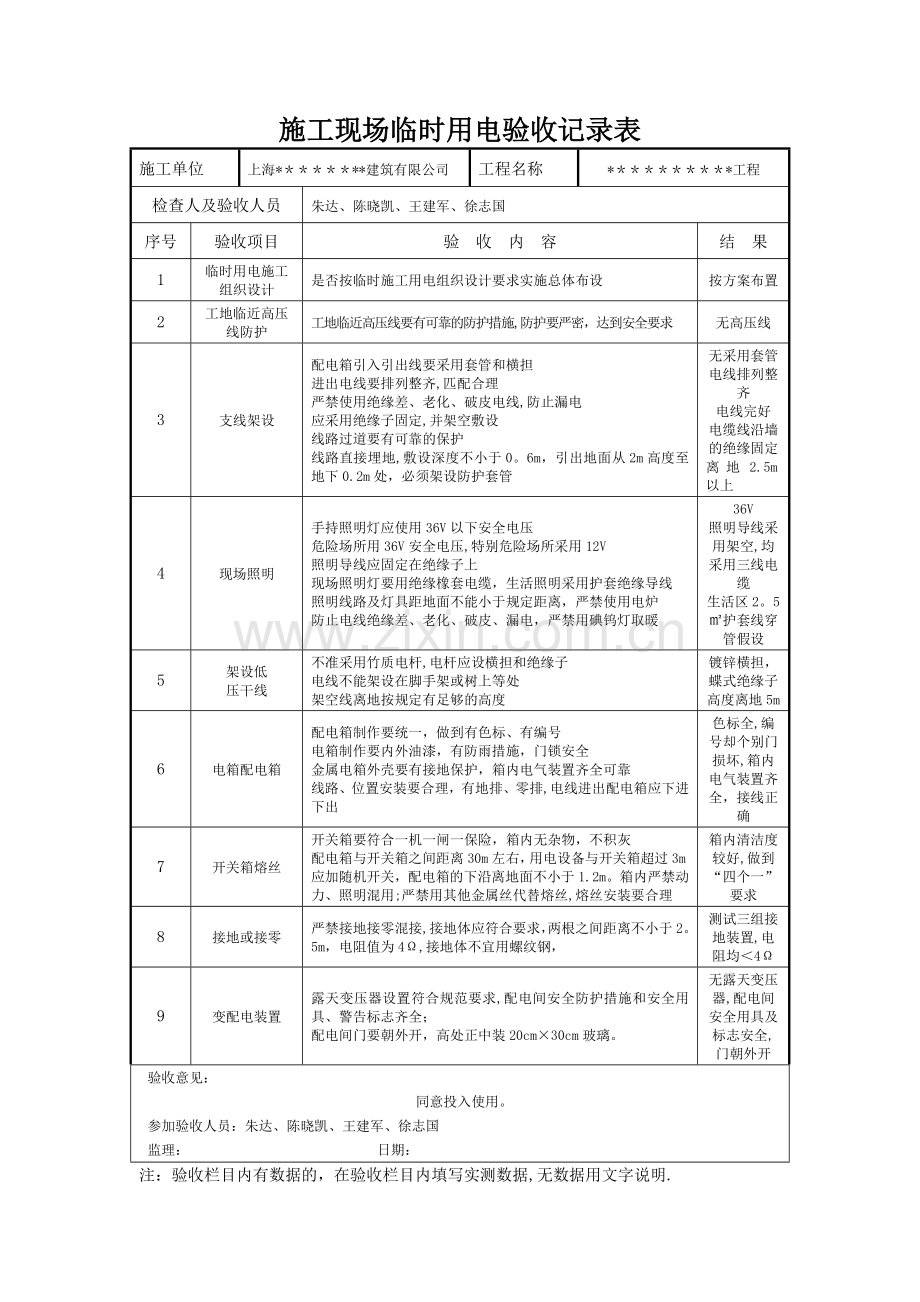

1、施工现场临时用电验收记录表施工单位上海*建筑有限公司工程名称*工程检查人及验收人员朱达、陈晓凯、王建军、徐志国序号验收项目验 收 内 容结 果1临时用电施工组织设计是否按临时施工用电组织设计要求实施总体布设按方案布置2工地临近高压线防护工地临近高压线要有可靠的防护措施,防护要严密,达到安全要求无高压线3支线架设配电箱引入引出线要采用套管和横担进出电线要排列整齐,匹配合理严禁使用绝缘差、老化、破皮电线,防止漏电应采用绝缘子固定,并架空敷设线路过道要有可靠的保护线路直接埋地,敷设深度不小于0。6m,引出地面从2m高度至地下0.2m处,必须架设防护套管无采用套管电线排列整齐电线完好电缆线沿墙的绝缘固
2、定离地2.5m以上4现场照明手持照明灯应使用36V以下安全电压危险场所用36V安全电压,特别危险场所采用12V照明导线应固定在绝缘子上现场照明灯要用绝缘橡套电缆,生活照明采用护套绝缘导线照明线路及灯具距地面不能小于规定距离,严禁使用电炉防止电线绝缘差、老化、破皮、漏电,严禁用碘钨灯取暖36V照明导线采用架空,均采用三线电缆生活区2。5护套线穿管假设5架设低压干线不准采用竹质电杆,电杆应设横担和绝缘子电线不能架设在脚手架或树上等处架空线离地按规定有足够的高度镀锌横担,蝶式绝缘子高度离地5m6电箱配电箱配电箱制作要统一,做到有色标、有编号电箱制作要内外油漆,有防雨措施,门锁安全金属电箱外壳要有接地
3、保护,箱内电气装置齐全可靠线路、位置安装要合理,有地排、零排,电线进出配电箱应下进下出色标全,编号却个别门损坏,箱内电气装置齐全,接线正确7开关箱熔丝开关箱要符合一机一闸一保险,箱内无杂物,不积灰配电箱与开关箱之间距离30m左右,用电设备与开关箱超过3m应加随机开关,配电箱的下沿离地面不小于1.2m。箱内严禁动力、照明混用;严禁用其他金属丝代替熔丝,熔丝安装要合理箱内清洁度较好,做到“四个一”要求8接地或接零严禁接地接零混接,接地体应符合要求,两根之间距离不小于2。5m,电阻值为4,接地体不宜用螺纹钢, 测试三组接地装置,电阻均49变配电装置露天变压器设置符合规范要求,配电间安全防护措施和安全用具、警告标志齐全;配电间门要朝外开,高处正中装20cm30cm玻璃。无露天变压器,配电间安全用具及标志安全,门朝外开验收意见:同意投入使用。参加验收人员:朱达、陈晓凯、王建军、徐志国监理: 日期:注:验收栏目内有数据的,在验收栏目内填写实测数据,无数据用文字说明.
