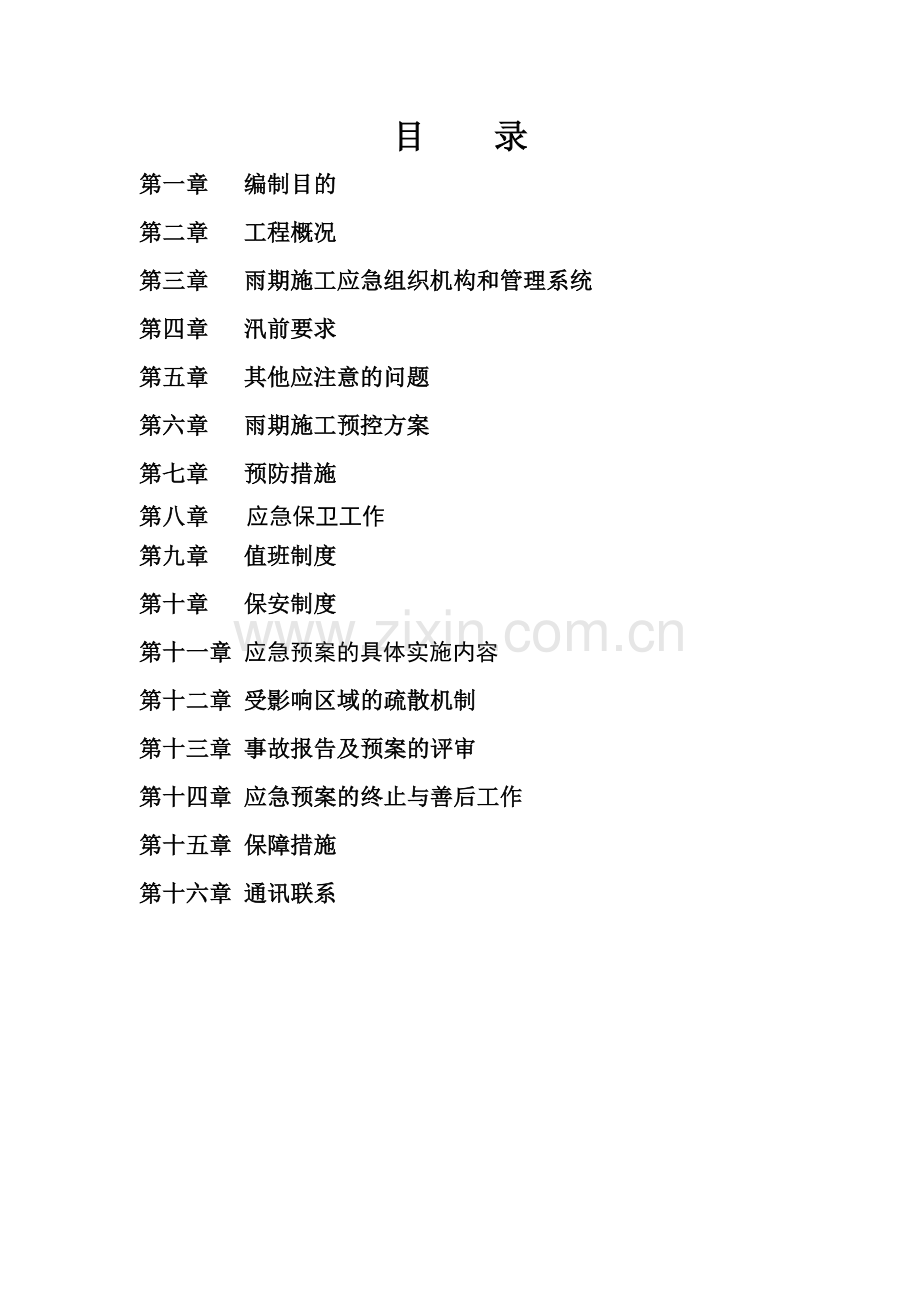

1、目 录第一章 编制目的第二章 工程概况第三章 雨期施工应急组织机构和管理系统第四章 汛前要求第五章 其他应注意的问题第六章 雨期施工预控方案第七章 预防措施第八章 应急保卫工作第九章 值班制度第十章 保安制度第十一章 应急预案的具体实施内容第十二章 受影响区域的疏散机制第十三章 事故报告及预案的评审第十四章 应急预案的终止与善后工作第十五章 保障措施第十六章 通讯联系雨季施工应急预案第一章 编制目的邢台市最近几年为降雨多发地区,多雨季节通常出现在5、6、7、8月份。本工程在此期间正在大面积施工土方开挖工程及地下工程,应采取预防和急救措施。以保证基础工程的正常施工和基础结构的安全。第二章 工程概

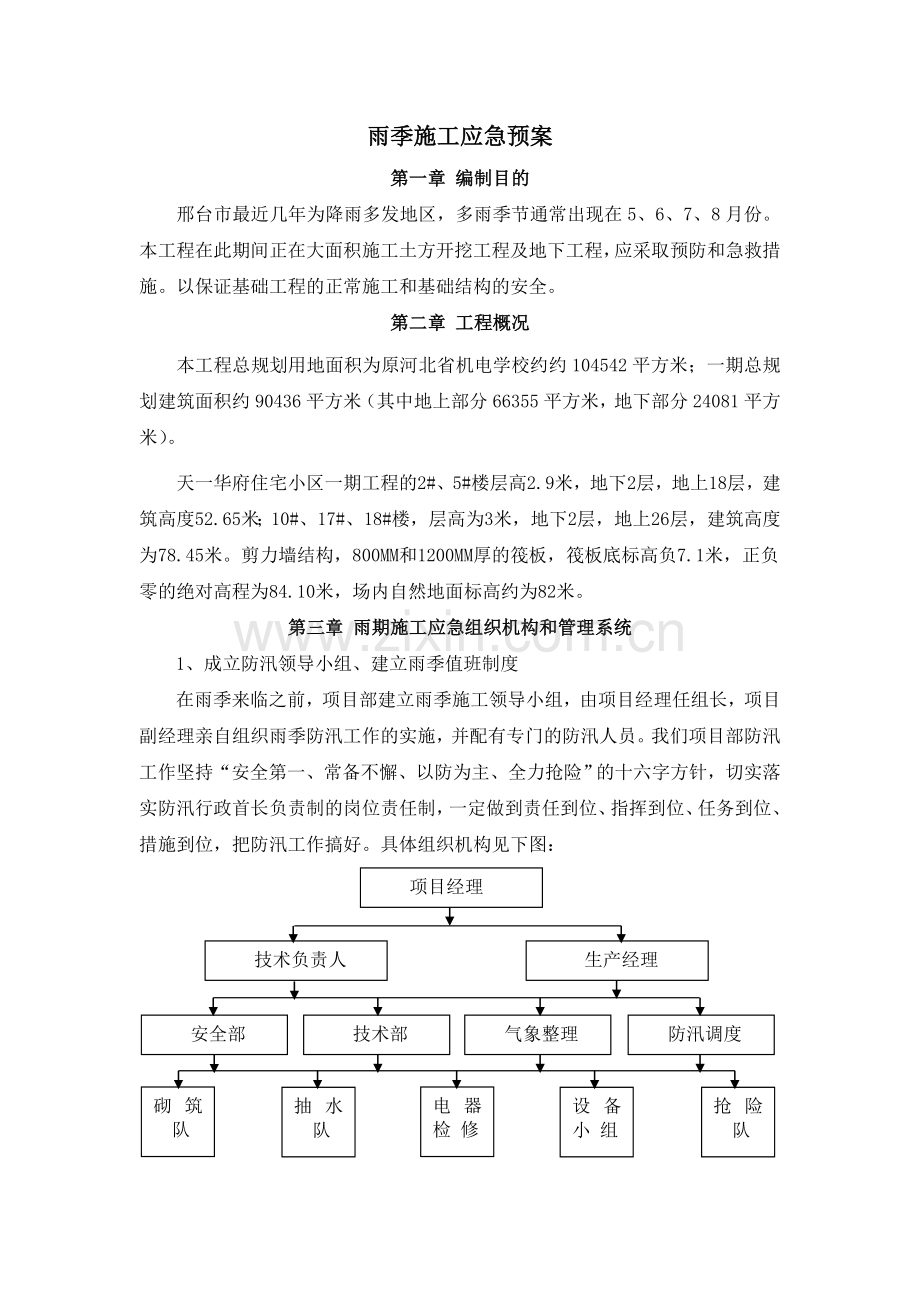

2、况本工程总规划用地面积为原河北省机电学校约约104542平方米;一期总规划建筑面积约90436平方米(其中地上部分66355平方米,地下部分24081平方米)。天一华府住宅小区一期工程的2#、5#楼层高2.9米,地下2层,地上18层,建筑高度52.65米;10#、17#、18#楼,层高为3米,地下2层,地上26层,建筑高度为78.45米。剪力墙结构,800MM和1200MM厚的筏板,筏板底标高负7.1米,正负零的绝对高程为84.10米,场内自然地面标高约为82米。第三章 雨期施工应急组织机构和管理系统1、成立防汛领导小组、建立雨季值班制度在雨季来临之前,项目部建立雨季施工领导小组,由项目经理任
3、组长,项目副经理亲自组织雨季防汛工作的实施,并配有专门的防汛人员。我们项目部防汛工作坚持“安全第一、常备不懈、以防为主、全力抢险”的十六字方针,切实落实防汛行政首长负责制的岗位责任制,一定做到责任到位、指挥到位、任务到位、措施到位,把防汛工作搞好。具体组织机构见下图:项目经理生产经理技术负责人技术部气象整理安全部防汛调度抽水队设备小 组电器检 修抢险队砌筑队雨情分类日降雨量:24小时降雨量1)小雨:指日降雨量小于10毫米或12小时降雨量小于5毫米;2)中雨:指日降雨量10一24.9毫米或12小时降雨量5一9.9毫米;3)大雨:指日降雨量25一49.5毫米或12小时降雨量10一29.9毫米;4)
4、暴雨:指日降雨量50一99.9毫米或12小时降雨量30一69.9毫米;180分钟降雨20毫米为短时暴雨。5)大暴雨:指日降雨量100一199.9毫米或12小时降雨量70一200毫米;6)特大暴雨:指日降雨量大于200毫米或12小时降雨量大于200毫米。在雨季施工期间定期检查,对发现的问题发出整改通知单,监督检查整改。与邢台市气象台建立协作关系,由气象台负责提供一周(月)内气象预报。同时项目经理部制定现场雨季值班表,建立雨季值班制度,设专人每天收听气象预报,做好记录,有暴雨或大暴雨天气情况,及时通知值班人员提前作好应急准备。设专人负责协调与周边部门、企事业单位的防汛事宜,做到既有分工,又有合作,
5、保证及时排水,减少损失。2、组织落实、任务落实项目部成立防洪抢险小分队,平时施工作业,雨时防汛抢险。每个施工现场均要备足防汛器材、物资,包括雨衣,雨鞋,铁锹,草袋,水泵等,做到人员设备齐整、措施有力、落实到位。3、施工中的要求与措施雨季及洪水期施工应根据当地气象预报及施工场地的具体情况,做好施工期间的防暴雨工作。在雨季施工时,施工现场应及时排除积水,防止场地的雨水冲入基坑内,基坑周围挡水台结合道路场地放坡以及周圈排水沟,拦截雨水和引导雨水通过排水沟排放进入市政雨水排放管道。 雨季施工时,处于暴雨可能淹没地带的机械设备、材料等应做好防范措施,施工人员要做好安全撤离的准备。长时间在雨季中作业的工程
6、,应根据条件搭设防雨棚。施工中遇有暴风雨应暂停施工。施工现场设排水沟道,汇集后的雨水,通过沉淀池沉淀,将水及时就近排入附近雨水管道中,或用水泵将水抽出,直接排入雨水管道中去。在暴雨期间,施工大门进出口处较低洼处应及时砌筑围挡,设挡水台,砌筑高度不少于0.3m,防止外界雨水倒灌入施工场地内。场地、道路、基坑雨后积水及时排除,配置足够数量的水泵,确保在暴雨期间能够及时将流入泥浆池的雨水排除。随时掌握天气预报,尽量避开雨天浇筑混凝土。现场中、小型设备必须按规定加防雨罩或搭防雨棚,机电设备要安装好接地安全装置,机动电闸箱的漏电保护装置安全可靠。施工电缆、电线尽量埋入地下,外露的电杆、电线采取可靠的固定
7、措施。现场物资的存放台等均应垫高,防止雨水浸泡。雨季前对现场垂直运输设备作绝缘检测。第四章 汛前要求1、各项目部要根据工程的防汛工作特点、地理环境、工程计划作业面、建设单位要求等,分析找出本责任区内的防汛薄弱环节,事先进行预防,并针对性地制定本单位工程防汛工作应急预案。2、各在建施工工程在汛期施工中,要指定专人收听广播,及时了解天气变化情况,合理组织施工生产。3、要认真做好大型设备的接地保护和避雷设施的检查与测试工作,不合格的要及时维修、更新或停用。4、抓好脚手架的整体稳定性,重点检查立杆基础的排水措施及排水设备(抽水泵的数量、排水系统的畅通性)、连墙杆、小横杆、剪刀撑的牢固性等。架体、塔吊等
8、高处设备、设施上的施工工具、物料、杂物等都要及时清理干净,防止掉落伤人。5、加强基础开挖工程施工的检查,重点是观测基坑边坡及毗邻建筑物的变化,及时消除隐患。6、施工现场临时用电必须严格遵守标准规范,要做好防雨措施,下雷暴雨时除昭明、排水和抢险用电外,其他电源必须全部切断,在雨后继续施工前,首先检查所有用电设施和线路的安全性,经检查符合要求后,方可投入使用。7、施工现场的宿舍、食堂、办公室和仓库等临时设施的安全性要经常检查,尤其是在大风大雨天气过后及时检查临设的牢固性。8、立即开展一次施工人员防汛知识教育学习,提高全员的防护意识,重点讲解避险路线、避险地点、避险方法等有关的知识。第五章 其它应注
9、意的问题1、确保职工、民工的生活住房不漏雨,不进水。2、尤其注意环境卫生,坚持每日灭蝇消毒工作。3、做好防暑降温的药品发放,调整饮食,合理安排作息时间,确保无疫情、食物中毒、中暑现象发生。4、各级防汛应急预案根据上级要求及时补充修订。第六章 雨期施工预控方案1.材料、设备准备序号物资、设备名称单位数量序号物资、设备名称单位数量1电缆m3007雨衣套402输水管m3008雨靴双403编制袋个5009铁锹把404塑料布m250010铁丝Kg2005砂M31011应急灯台206钢丝夹个2012水泵(WQX10-44-3)台62.技术准备(1)在进入雨施前,要认真、仔细的根据工程特点及施工情况提前编制
10、有针对性和切实可行的雨季施工方案,报请业主及监理单位审批,审批合格后及时落实方案内容。(2)在雨施之前进行雨施交底。3.现场部署(1)雨期施工前,要组织有关人员认真分析雨期施工生产,根据雨期施工项目,编制雨期施工措施,所需材料要在雨期施工前准备好。(2)做好施工人员的雨期施工培训工作,组织相关人员进行一次施工现场准备工作的全面检查,包括临时设施、临电、机械设备等项工作。(3)检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。(4)现场道路两旁设排水沟,保证不滑、不陷、不积水。清理现场障碍物,保持现场道路畅通。道路两旁一定范围内不堆放物品,且高度不超过1.
11、5 m,保证视野开阔,道路畅通。(5)施工现场、工棚、仓库、食堂等暂设工程各分管单位要在雨期前进行全面检查和整修,保证基础、道路不塌陷,房间不漏雨,场区不积水。(6)在雨期到来前,做好高耸塔吊和外挂架防雷装置。安全部门在雨期前,对避雷装置作一次全面检查,确保防雷。4.主要技术措施为了防止雨水对工程的侵害,拟从两个方面入手a、阻断基坑顶部雨水入槽; b、及时将基坑内雨水排入市政雨水管网。阻断基坑顶部雨水入槽措施:下基坑坡道位置,设100高漫坡土堰与排水沟边挡土堰连成一体。防止槽外雨水注入槽内。另外应预备足够的编织袋,遇大暴雨时,用编织袋设防水堰,同时用于局部加强救急。基槽内周圈设300mm排水沟
12、,坡底设1m深800800的集水坑。在基槽坡顶四周挖排水沟,排水沟靠基坑一侧设挡水土堰。排水沟采用砖砌,内抹防水砂浆,沟内按1%坡度将水排向集水井(沉淀池)。东侧边坡顶部,集水井(沉淀池)每隔30m一设,深1m,长宽=800800mm。基坑内雨水的排除:基坑内雨水的排除拟从两方面入手:首先,在基坑外围,垫层以外200mm设300300mm砖砌排水沟,基坑外围雨水的排除采用渗排结合的方式,即排水沟侧面抹防水砂浆,沟底采用干铺红砖,遇到暴雨时,可将一部分水渗入排水沟下部的砂层,另一部分水通过排水沟排入砖砌集水井中,井内设DN100水泵,遇雨及时起动,通过排水管排至市政管网。集水井采用红砖干码花砌,
13、直径约为0.6m,井深约0.8m。每隔每隔3040m一设。其次,在基坑内部施工后浇带、沉降后浇带、消防电梯基坑等标高较低的部位设深0.5m,长宽=500500mm的集水坑,遇有暴雨时用备用水泵将基坑内部的积水及时排除。第七章 预防措施1.晴天应检查排水管线、沉淀池,并及时清淤,确保排水畅通,同时应定期检查设备及电器线路的完好情况。2.落实材料设备,确保与基槽施工同步。3.基上部应设封闭防护栏杆,同时应随时观测边坡的稳定性,防止边坡滑坡或塌方。4.现场应严格遵守安全施工规定及安全用电要求。5.设专人负责防雨设施的检查、及排水管网的疏通,遇情况应及时上报并确定整改方案。第八章 应急保卫工作1、保卫
14、组在应急预案启动后,按应急总指挥的部署,及时赶赴现场,协助组织事故现场的保卫工作,必要时负责组织场区内的施工人员疏散工作。 2、做好消防、医疗、交通管制、抢险救灾等各公共救援部门联系工作。3、引导现场作业人员从安全通道疏散,对受伤人员进行营救至安全地带。4、对场区内外进行有效的隔离工作和维护现场应急救援通道畅通的工作。第九章 值班制度成立巡逻小分队,实行24小时值班制度,按照项目部统一安排设置24小时值班人员,密切观察汛情变化,并与后方分管领导保持通讯联系,在接近警戒水位时及时上报本单位的领导并逐级上报到有关部门和领导。第十章 保安措施1、在发生灾情时,门卫应加强巡视,隔离安全地带,禁止闲杂人
15、员围观,禁止一切人员进入危险区域,禁止市民进入施工现场。2、加强现场看护,未经现场负责人同意不得放入任何人员。第十一章 应急预案的具体实施内容1、汛情一旦发生:(1)、立即停止施工(2)、切断不必要的电源(3)、转移施工现场不参与抢险的人员,清点人数,确保无地下室等无滞留人员2、所有人员都要尽可能密切保持联系3、物资保障组组全员到岗,指导、督促、现场做好抗涝工作,重点做好加固施工现场围墙和一些必要结构的加固和堵漏、搬运物资的有关协调工作;负责落实抗涝时工具和器材的调运组织工作。根据汛情严重程度和技术组制定的防汛抢险方案就地组织现场的施工工人员到防汛工具及器材堆放房(具体位置如附图所示)运输防汛
16、物资。4、技术组施工现场情况制定防汛抢险救援方案,先观察洪水涌进的方向,如果洪水由拟建项目的南面涌流,则首先用编织袋装大沙堵住施工现场大门,同时由应急抢险组带领小部分人员快速检查并加固围墙。 若洪水涌向围墙,应急抢险则组织大部分人员检查加固围墙,用沙袋将配电房和箱变室围起来,堵住大小洞口,密切关注洪水流向,在项目入口处(具体位置如附图所示)用砂袋堵住。 5、当有洪水涌入施工现场时,应急抢险组在施工现场指定地点接通电源。如果所有电源被切断时,技术组选定地点,应急抢险组安好发电机,确保安全后开始发电,供应水泵排水。6、如果汛情发生在晚上,灯泡的接电地点和水泵接电地点相同,技术组和应急抢险组确需用的
17、灯泡只数和线路所走路线,时刻互相提醒注意用电安全。7、从汛情开始发生起,医疗救护组必须在技术组和应急抢险组所指定的地点待命,及时救助溺水、外伤、触电等伤员,并联系和协助当地救援队伍进行救援工作自身无能力救援和无能力控制事故进一步扩大时,应立即向当地上级主管部门求救;根据事故情况报相应主管部门。第十二章 受影响区域的疏散机制在对施工场区周边情况的充分了解的基础上,应确立事故现场外影响区域的疏散路线和方向,形成行之有效的疏散通道。应急状态时,由应急总指挥决定下达应急疏散令。 第十三章 事故报告及预案的评审事故发生后,事故发生单位写出灾害情况分析报告,并组织相关人员评审本应急救援预案的适应性,如发现
18、该预案部分条款不适应时则对本预案予以修订。第十四章 应急预案的终止与善后工作1、施工现场经过应急预案实施后,洪灾得到有效的控制、消除后,所有现场人员均得到清点,确保未经许可不会进入事故现场,不再存在其他影响应急预案终止的因素,相关人员已经全部撤离。由应急救援组长下达终止应急救援。应急预案实施终止后,应采取有效措施防止事故扩大,保护事故现场,需要移动现场物品时,应当做出标记和书面记录,妥善保管有关物证,并按照国家有关规定及时向有关部门进行事故报告。2、对事故过程中造成的人员伤亡和财物损失做收集统计、归纳,形成文件,为进一步处理事故的工作提供资料。3、对应急预案在事故发生实施的全过程,认真科学地作
19、出总结,完善预案中的不足和缺陷,为今后的预案建立、制订提供经验和完善和依据。4、该防洪度汛应急预案是一般的常规求援方法和措施,项目经理部特根据本工程实际情况编制该应急预案。一旦发生洪灾事故,应立即启动本预案。第十五章 保障措施1、办公室要定期召开专题会议,分析研究汛情和存在的问题,不断完善应急预案措施。检查指导各成员单位抢险队伍的演练工作,确保应急预案的针对性和实效性。2、各成员单位的抢险救灾机械和工具、物资等必须时刻保持良好的使用性能和状态。3、各成员单位要定期对抢险人员进行专业培训和抢险演练,提高实战能力,确保一旦发生汛情,迅速组织抢险,保证高效、有序、及时,并将损失降到最低程度,同时,做
20、到召之即来、来之能战、战之能胜。4、保证通信畅通,领导小组成员及有关成员单位责任人必须保持每天24小时畅通的通讯联系。通讯电话如有变化,要及时通知办公室。5、严格实行24小时值班制度,保持通讯畅通。6、各有关单位和相关人员都必须无条件听从应急预案领导小组的指令,服从统一指挥调度。对在抢险救灾过程中,擅离工作岗位,组织抢险工作不力,延误时机,造成重大损失和人员伤亡的,将按照有关法律法规严肃查处。第十六章 通讯联系医院急救中心 120 火警 119 匪警 110工地现场值班电话:工地负责人: 夏国亚 手机13582727941技术员 : 吕岩明 手机15233979999安全员 : 夏文军 手机13771100600技术员 : 彭德望 手机18272092626技术员 : 季开爱 手机18997861721会 计 : 陈经纬 手机15950319898施工员 : 周正堂 手机13353833978质检员 : 陈永连 手机15094459948施工员 : 刘 勇 手机18506409928测量员 : 唐训雷 手机13718955785测量员 : 李 享 手机18036325589电 工 : 周正文 手机18634452461出 纳 : 陈 余 手机13211082545
