收藏 分销(赏)

经济技术开发区道路维修项目技术标.doc

上传人:人****来 文档编号:4049783 上传时间:2024-07-26 格式:DOC 页数:91 大小:623.54KB
下载 相关 举报
经济技术开发区道路维修项目技术标.doc_第1页
第1页 / 共91页
经济技术开发区道路维修项目技术标.doc_第2页
第2页 / 共91页
经济技术开发区道路维修项目技术标.doc_第3页
第3页 / 共91页
经济技术开发区道路维修项目技术标.doc_第4页
第4页 / 共91页
经济技术开发区道路维修项目技术标.doc_第5页
第5页 / 共91页
点击查看更多>>
资源描述

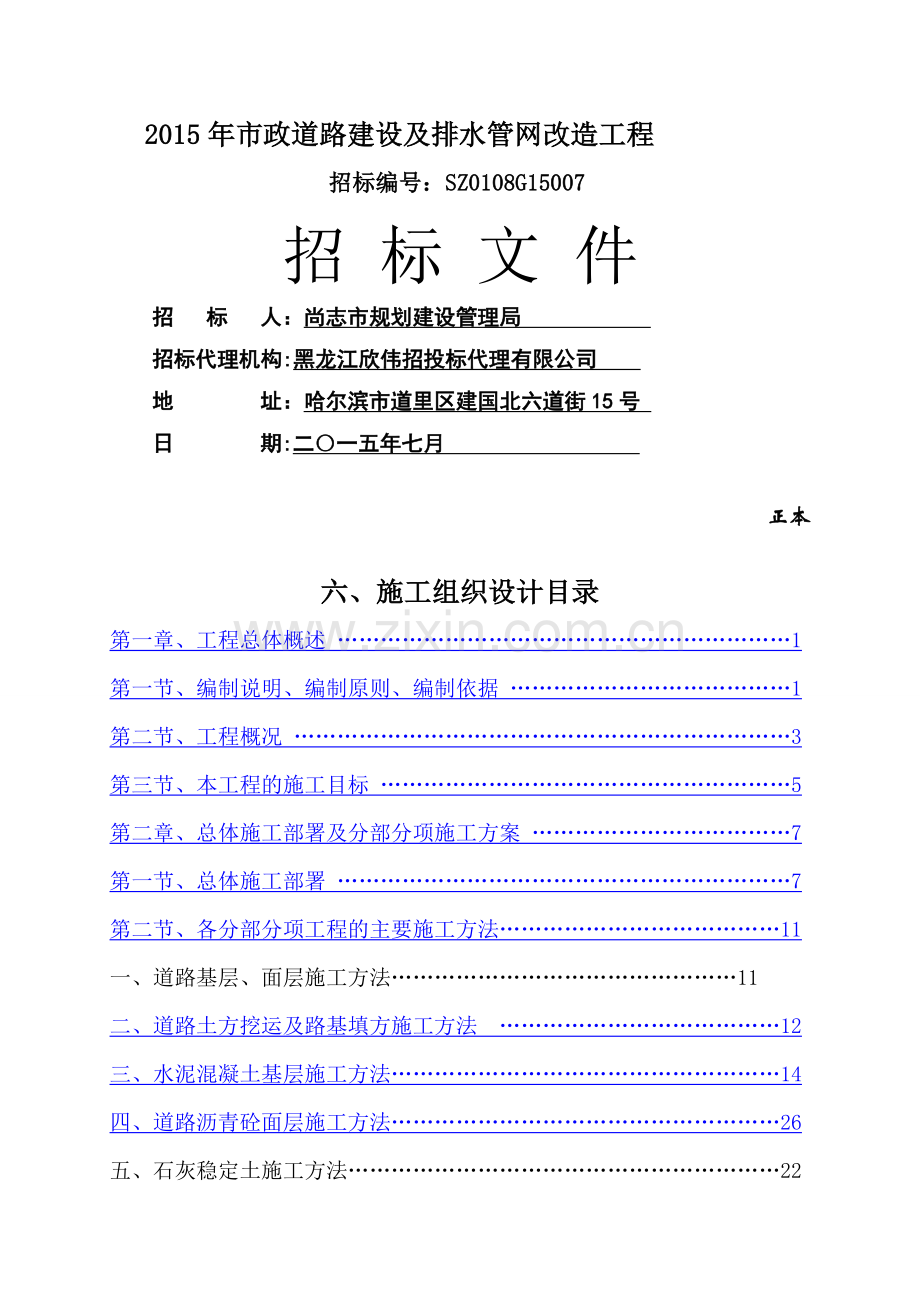

1、 2015年市政道路建设及排水管网改造工程招标编号:SZ0108G15007招 标 文 件招 标 人:尚志市规划建设管理局 招标代理机构:黑龙江欣伟招投标代理有限公司 地 址:哈尔滨市道里区建国北六道街15号 日 期:二一五年七月 正本六、施工组织设计目录第一章、工程总体概述1第一节、编制说明、编制原则、编制依据 1第二节、工程概况 3第三节、本工程的施工目标 5第二章、总体施工部署及分部分项施工方案7第一节、总体施工部署7第二节、各分部分项工程的主要施工方法11一、道路基层、面层施工方法11二、道路土方挖运及路基填方施工方法 12三、水泥混凝土基层施工方法14四、道路沥青砼面层施工方法26五

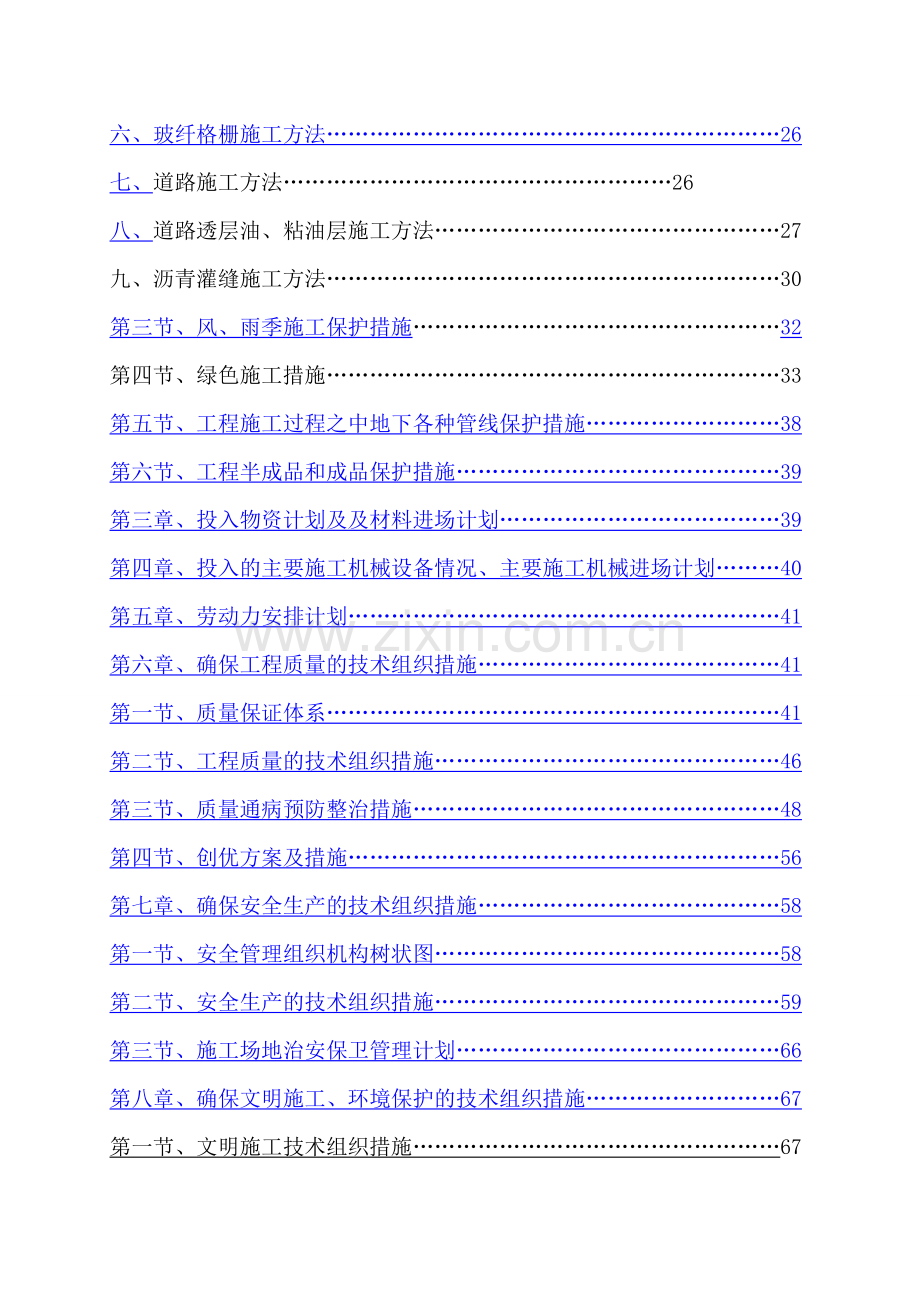

2、、石灰稳定土施工方法22六、玻纤格栅施工方法26七、道路施工方法26八、道路透层油、粘油层施工方法27九、沥青灌缝施工方法30第三节、风、雨季施工保护措施32第四节、绿色施工措施33第五节、工程施工过程之中地下各种管线保护措施38第六节、工程半成品和成品保护措施39第三章、投入物资计划及及材料进场计划39第四章、投入的主要施工机械设备情况、主要施工机械进场计划40第五章、劳动力安排计划41第六章、确保工程质量的技术组织措施41第一节、质量保证体系41第二节、工程质量的技术组织措施46第三节、质量通病预防整治措施48第四节、创优方案及措施56第七章、确保安全生产的技术组织措施58第一节、安全管理

3、组织机构树状图58第二节、安全生产的技术组织措施59第三节、施工场地治安保卫管理计划66第八章、确保文明施工、环境保护的技术组织措施67第一节、文明施工技术组织措施67第二节、环保的技术组织措施71第三节、创建安全质量标准化工地方案73第九章、确保工期的技术组织措施76第一节、施工总进度计划(横道图)76第二节、工期保证体系76第三节、工期的技术组织措施78第四节、保证连续施工的措施 79第十章、不影响正常交通通行方案措施 80第十一章、降低成本措施 81第十二章、任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施 84附表一:拟投入本工程的主要施工设

4、备表 88附表二:拟配备本工程的试验和检测仪器设备表 89附表三:劳动力计划表 90附表四:计划开、竣工日期和施工进度(横道图) 91附表五:施工总平面图 92附表六:临时用地表 93附表七:投入的物资及材料进场计划 94第一章、工程总体概述第一节、编制说明、编制原则、编制依据一、编制说明 本工程为2015年市政道路建设及排水管网改造工程四标段施工,我公司凭借多年的类似工程施工经验、雄厚的技术管理力量、经济实力和机械设备拥有量,凭借良好的信誉,无论从施工方案、人员设置、机械配备,材料供应、服务等方面都会全力以赴争取中标,如果我公司有幸中标,我们将会把此工程列为我公司的重点工程项目,以全公司为依

5、托、为后盾,优质高速地完成本工程的施工,交出让业主满意的精品。 我公司在2015年市政道路建设及排水管网改造工程四标段施工中,将以优质、高速、安全、文明为施工宗旨,本着对业主高度负责的态度,确定在招标文件要求工期内完成工程的施工,使该工程达到现行国家质量评定等级合格标准.在施工中,我公司本着对业主高度负责的态度,将积极与质量监督部门配合,服从建设单位及监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工.制定环保措施,控制噪音及杜绝各种污染;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。同时,在施工中协同建设单位开展“增收节支、开源节流

6、”活动,提出更多合理化建议,力争“少花钱、多办事、办实事”,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。 本施工组织设计作为指导施工的技术性文件,编制时对各分部分项工程的工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术措施、安全、文明施工及降低成本等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性.若中标后在施工前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工.二、编制原则坚持质量第一,用户至上的宗旨,全面执行我公司“科学管理创时代精品,优质服务让顾客满意”的

7、质量方针,严格按照ISO9001:2000国际质量体系标准要求进行施工管理;坚持以人为本,按GB/T28001:2001职业健康安全管理体系规范的要求,做好施工现场的安全生产、文明施工工作;以ISO14001:2004环境管理体系规范为准则,做好环境保护,走持续发展的道路。并切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学与现代化电脑信息网络管理,加快施工进度,确保业主投资尽快产生效益。充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。加强工程进度的科学性、计划性的管理,

8、合理安排机械、材料、劳动力的进退场,确保现场文明整洁。尽量利用业主指定场地,合理安排运输、装卸与储存,减少物资运输量及二次搬运,精心布置现有场地,节约施工用地,防止施工事故,做到文明施工。确保业主的工期要求,采用成熟的、先进的工艺、新方法、新材料,设备,实行机械化、专业化;提高施工过程中的科技含量,提高社会效益。遵循国家及当地政府有关环保文件精神,采取有效措施,减少环境污染,降低噪音。严格遵守国家、地方政府和业主有关消防要求,做好消防工作。三、编制依据1、2015年市政道路建设及排水管网改造工程四标段施工招标文件和工程量清单.2、根据施工现场实际情况和我方技术人员现场勘察取得的调查资料。3、我

9、公司对施工现场和周边环境调查所掌握的有关工程地质、当地材料情况、交通运输状况,以及自然环境、水土资源状况等有关资料。4、我公司建设同类及类似工程的施工经验、科技成果及拟用于本合同工程施工队伍的施工设备和技术力量和拟投入本项目的生产资源等情况.5、业主要求的有关规定和要求。6、由国家颁发现行施工规范,规程及验收标准;施工依据的技术规范,验收规范及标准包括但不限于如下规范:城市道路工程施工与质量验收规范(CJJ12008)给水排水管道工程施工及验收规范(GB502682008)混凝土结构工程施工质量验收规范(50201-2002)道路工程术语标准(GBJ12488)工程测量规范(GBJ500262

10、007)混凝土质量控制标准(GB50164-92)混凝土强度检验评定标准(GBJ107-87)建筑工程施工质量验收统一标准 (GB503002001)施工现场临时用电安全技术规程(JGJ46-2005)检查井设计与施工标准图集HDPT2004001城市建筑档案著录规范(GB/T503232001)建筑工程文件归档整理规范(GB/T50328-2001)建筑工程项目管理规范(GB/T503262001)建设工程质量管理条例(中华人民共和国国务院279号令)给水排水构筑物施工及验收规范(GB501412008)公路路基施工技术规范JTJF10-2006公路路面基层施工技术规范JTJ 0342000

11、沥青路面施工及验收规范GB5009296公路沥青路面施工技术规范JTGF40-2004公路工程沥青及沥青混合料试验规程JTJ0522000公路工程集料试验规程JTGE42-2005公路工程质量检验评定标准JTGF802004公路工程施工安全技术规程JTJ07695公路土工试验规程JTG E402007公路工程无机结合料稳定材料试验规程JTG E512009公路路基路面现场测试规程JTG E602008公路工程土工合成材料试验规程JTG E50-2006公路交通安全设施施工技术规范JTG F71-2006公路工程质量检验评定标准第一册土建工程JTG F80/12004市政基础设施施工技术文件管理

12、规定建城2002221号2002年9月5日市政基础设施施工技术文件管理规定实施细则 黑建质20033号规范中引用的标准或规程无论是否写明颁布年份,皆应以最新颁布的规范为准.第二节、工程概况1、工程名称:2015年市政道路建设及排水管网改造工程四标段2、招标人:尚志市规划建设管里局3、建设地点:尚志市.4、质量标准:合格5、工期:自施工合同签订起,工期60日历天完成全部施工内容(具体以合同签订日期为准)。工程主要内容包括沥青路面;混凝土路面。第三节、本工程的施工目标一、工程质量管理目标1、严格执行公司业务管理要求,确保工程质量满足建设单位要求,保证达到合格标准。2、建立满足GB/T19001:2

13、000标准要求的质量体系,并保证质量体系的持续有效运行和不断改进。3、工程施工过程中,各项技术指标达到行业要求和业主要求,确保工程达到合格标准。全部分项工程达到现行检验评定标准要求的合格标准,主要分项工程达到合格等级,各单位工程质量合格,确保实现业主提出的合格目标。质量承诺满足招标文件要求达到国家验收合格标准。二、实体质量管理目标1、材料设备质量目标:坚持“诚实信用”原则,保证所有材料是质量合格、确保可靠的。坚决不允许偷工减料。材料必须符合标准。2、工序质量控制目标:坚持“过程精品”原则,按照规范要求进行工序质量隐蔽检查。工序之间应当进行交接检查工作.所有分部工程在竣工初验前必须进行到地毯式检

14、查并形成书面记录,所有的不合格点得到彻底消除。3、环境保护质量目标:坚持社会公德,满足环保标准.必须符合ISO14001:2004环境管理体系规范要求。三、进度管理目标严格执行合同协议书签署的工期要求,组织一批高素质的施工队伍,投入先进的机械设备,加大投资力度.科学地安排好施工组织,详细编制工程进度计划,加强现场施工管理,工期承诺满足招标文件要求;保证如期完成该工程的施工任务。自施工合同签订起,工期60日历天完成全部施工内容(具体以合同签订日期为准)。确保在我公司既定60日历天内有序完成施工任务,力争提前完成。实际开工日期以招标人或监理工程师所发出开工令注明的开工日期为准,并且施工过程配合实施

15、业主对阶段性工期进行的调整。积极协调,追求“有效推动”的效果,反对相互推诿的不良作风。自我苛求,决不因为自身原因耽误工期。四、安全施工管理目标承诺中标后,在工程施工过程中创建安全质量标准化工地.消灭职工和外部劳务因工死亡事故,消灭爆炸和火灾事故,消灭机械设备大型事故,消灭道路交通责任重大事故;无器材、设备、工具被盗事故;严防职工因工死亡事故,严防外部劳动非因工死亡事故;杜绝一切危险发生,绝不允许出现安全事故.施工期间确保附近市民的交通安全,采取有效措施,保证附近居民和现场施工人员的安全,保证工程免遭损失,避免造成人身伤害和财产损失,建立健全安全规章制度,加强安全教育,举办安全操作培训班,现场设

16、置安全标语条幅、警示牌,设专职安全员现场进行监督管理,杜绝一切不安全因素,确保施工期内无事故发生。安全生产必须符合GB/T28001:2001 职业健康安全管理体系规范的要求,做好施工现场的安全生产。五、文明施工管理目标现场必须得到有效的控制,满足业主的要求,争创文明施工工地.按国家、省、市相关现场文明施工的有关法规规定及业主要求组织施工,维护施工影响范围的场地整洁和区域安全,做好标准化、规范化施工,服从业主、监理工程师及地方主管部门的指导、检查、监督,创建一流文明施工现场。施工期间确保文明施工,施工现场注意标志齐全,标语整齐,保证施工现场整洁,减少污染,保护周围环境。我单位在施工过程中本着确

17、保工程质量的指导思想和前提,保证工期,牢固树立质量意识,认真贯彻ISO9001:2000国际质量标准,不断完善质量体系,投入一流的机械设备和优秀的管理人才,采用科学的现代化管理手段,创建合格工程,树立企业形象,创建企业信誉.六、环保目标切实做好本工程的环境保护工作,严格遵守国家、地方环境保护法律、法规及规定,减少施工现场粉尘、废气、废水、噪音、扰民现象发生,避免和减少对自然环境的污染,杜绝由于施工方法不当引起的污染环境。环境保护必须符合ISO14001:2004环境管理体系规范第二章、总体施工部署及分部分项施工方案第一节、总体施工部署工程主要内容包括沥青路面;混凝土路面工程。(一)施工部署如果

18、我公司若有幸中标,将迅速展开各方面工作,做好施工前的各项施工准备,争取早日开工。主要有以下几个方面的内容:一、建立工程项目经理部根据工程的需要,建立高效的项目经理部,项目部成员迅速到位,组织专业施工队伍进场施工.建立以项目经理为核心,以项目技术负责人为技术中坚,各专业技术人员密切配合的强有力的项目部。二、施工指导思想 本工程是关系到地区的经济发展的问题。其施工进度对业主、承建人都具有重要的现实意义。为本着急业主之所急,想业主之所想的原则。我公司对本工程的施工指导方针如下: a、项目经理是由公司派往具有多年施工管理经验的项目经理挂帅,将本工程列为公司本年度的重点工程之一。 b、我公司将对业主履行

19、以“科学管理创时代精品是企业永恒的主题,以优质服务让顾客满意”是我们庄严的承诺。 c、我公司愿用自身特有的各种优势,如用建造过类似工程所积累的施工经验,用先进技术为业主降低工程造价,本着企业的承受能力,最大限度的为业主提供优惠承诺。 本工程的经营宗旨是“保本、微利、求发展”。 d、以科学、求实、严格的施工管理,敢为人先的创业精神和热忱周到的配合服务,感动上帝而赢得业主的信任。 我公司全体员工深信:“今天的质量和服务,就是明天的市场”. (二)施工组织机构和施工人员配备一、管理组织机构 我公司实行二级管理,即公司一级管理,项目经理部二级管理。 公司一级的生产管理,由公司总经理负责全公司的各项管理

20、,公司总工程师负责各项目工程的质量、安全等生产技术管理工作,公司机关设立技术部和质安部等部门,技术部负责各项目工程的施工进度计划,各项目之间的协调工作。质安部负责施工生产的质量、安全教育和检查督促工作。项目经理由法人委派。工程项目部实行项目经理负责制,以项目经理为主组织项目经理部,负责该工程的指挥与管理,执行各项国家规范、规程、标准以及本工程项目组织设计,保质保量完成施工承包合同任务. 项目部指挥系统由项目经理一名,项目技术负责人一名及项目部下设七部,分别为施工计划部、材料设备部、技术部、质安部、工程部、预结算部和后勤部。指挥系统见下图:技术负责人施工计划部技术部质安部工程部预结算部后勤部设备

21、部各 施 工 队项目经理(建造师)二、项目部主要施工管理人员参与本工程施工的管理人员均是我公司的业务骨干,项目部配置项目经理、技术负责人、工长以及质检员、安全员、造价员、等岗位。建立以项目经理为主,以项目技术负责人为技术中坚,各专业技术员为骨干强有力的项目班子。项目部管理人员职责分工明确,协同配合,在项目经理的领导下,项目部全面负责现场的施工、技术、质量、安全、核算等工作,并根据作业计划和施工预算提出劳动力、材料机具需用计划,统一指挥生产,保证本工程的工期、质量、成本、安全和文明施工等各项控制目标和各项经济技术指标的实施.施工管理组织机构图项 目 经 理技术负责人安全员 技术员质检员造价员 合

22、同员 工 长 三、施工队组建设 本公司有永久性的办公、生活及生产基地,有足够的管理水平、经验丰富的各专业施工技术管理人员及具熟练操作技能的作业工人,只要施工任务一明确,工程项目施工所需人员均可随时进场,以满足工程施工需要。以项目经理为首的组织施工生产。并组成由专业工种组成的各施工队组,施工队组设队长,全面负责队组的生产工作,各生产班组由班组长率领,工人直接完成施工任务,施工队长、班组均不脱产,为直接生产工人.(三)、施工现场总平面图 1、布置原则 经济原则充分利用工程周边现有道路及房屋,尽量减少临时工程的投入。 方便原则为减少工程干扰,尽量就近利用工程所在地既有资源。便于施工管理,便于劳力、机

23、具设备调配,有利于减少施工干扰,有利于文明工地建设。 安全原则-有利于施工安全,减少施工安全影响和交通干扰,有利于雨季施工,有利于创建标准化工地。 环保原则-根据现场调查所获得资料及业主要求,做好环境保护,尽可能最小程度对环境产生不利影响。 2、施工平面布置 (1)施工现场平面布置的总体说明: 根据现场的实际情况,我公司对施工现场的总体布置如下: 施工平面布置与工程规模、现场情况及选择的施工方案相统一,以能满足施工生产、生活的需要为前提,统筹兼顾,合理布置,科学安排,根据工程的特点进行总平面布置。 项目经理部和施工营地设在工程现场附近,交通通讯等各方面条件相对较好。 材料由我公司在工地临近区另

24、行租赁场地堆放,然后按施工进度要求安排材料逐一进场,避免大批材料的堆放,影响工程的施工。 施工工地配备符合消防要求的灭火器材,派专人负责。 施工临时用电设施,由公司派专业人员进行检测,符合施工用电的安全要求才能投入使用。 施工现场做好临边、临沟的围护,杜绝安全隐患。 施工现场设置临时饮用水供水点,采用带盖的茶桶,派专人看管,饮用水符合卫生要求。 (2)临时工程规划 1)现场临时设施(办公用房、宿舍、食堂、厕所等) 办公用房:应采用易于拼装的活动板房,达到整洁、美观的要求; 临建出入口路面应有硬铺装,路面不得有积水; 施工人员生活设施、居住环境必须符合国家及当地城市环保及卫生防疫条件的标准; 厕

25、所:利用工地周边原有公厕,需要设置厕所时采用轻钢结构拼装活动房或砖砌,不得采用彩条布围挡式,并要求定期清掏。 2)机械停放靠近本工程,并尽量靠近各自的主要施工区域,以减少搬运、转场时的损耗,达到高效的目的。 3)施工照明:施工现场设置满足夜间施工的照明. 4)施工现场总平面布置详见施工总平面图第二节、各分部分项工程的主要施工方法一、拆除道路基层、面层施工方法一、施工准备机械配备为:挖掘钻机1台,PC200挖机2台,推土机1台,压路机1台,15T运输机6台,洒水车1台。人员配备为路基路面工程师李世宝全面负责,路基工程现场负责人韩文杰负责现场指导,测量员郭云龙负责施工准备前测量放样工作,挖机机手李

26、亮,张贵友.铲车陈军,车队队长王文奎负责弃土运输。二、施工步骤1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差.2、根据计算好的高差应在各桩号上标注好。3、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝,使之开裂。4、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。5、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。6、对根据设计标高形成的新路基应复测,复测后,对新路基表层30cm内应复松,采用路基分层填筑的碾压方案进行碾压并调平标高. 三、安全工作措施为保证施工路段能够安全有序地

27、进行施工,采取半幅施工半幅通车有力保障措施:1、距离施工路段两头150米、50米处设置醒目交通安全警示牌,“施工路段,车辆慢行”,场内设置“施工重地,闲人免入”;施工现场范围杜绝有围观村民或是停留的社会人员,保障现场绝对安全的施工环境。2、施工路段前后各一名专职安全员,中间施工员负责现场安全,通讯指挥用步话机联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。3、采取压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装,弃物一并运输到指定弃土场,路段两旁如有大块石头,应该集中堆放,不占用通车路段.4、旧路面挖除的地段应立即恢复好地面的平整,并做好适当压实工作;

28、有必要的地段修筑好道路两旁的排水,防止路面被冲刷影响通行安全.5、加强半幅路面施工期的安全宣传,加强安全教育,对过往司机、人员及时提醒。四、文明施工、环保措施1、路段保护所有清除的废土用加遮盖物的运输车运至指定弃土场,沿线不得将任何废土倒至其路旁和其它不允许的地方,注意保证老路拆除后的路面正常通行。2、废弃物场应规整几何样式,禁止随意堆砌,有必要进行合理绿化,护砌;保证不造成任何水土流失和杜绝污染自然环境事件的发生。3、在车辆运输过程中应使用遮盖物,配备好洒水车,运输道路经常保持湿润,避免尘土飞扬造成村民生活环境受污染;构建施工环境、自然环境、社会环境和谐一体化。二、道路土方挖运及路基填方施工

29、方法 1、清理场地、填前处理 进场后首先对地上地下构筑物进行清查摸底工作,做好记录并加以保护。 按设计和规范及监理指定的要求,进行场地清理,对用地范围内妨碍视线,妨碍施工和质量的石头、废料、垃圾、杂草等进行清除,清除的杂草等物放到监理工程师指定地点,挖除树根后的树坑及时回填。调查好线路内的隐蔽电讯等管线及设施的具体位置,挖除管线工作前向施工人员做好交底。施工采用人工和推土机、装载机、自卸汽车、平地机联合作业的方法进行施工。 取土场的场地清理采用推土机、装载机、自卸汽车配合剥离表土,堆放在土场边界处,待取土后复耕用.保持水土不致流失,同时做好取土场的排水设施的施工。2、路基挖方(1)开挖前按施工

30、图规定的路线中心线,标高和断面进行测量放线。木桩标明挖土深度,边桩线位置,并由监理工程师确认。(2)使用挖掘机和自卸车配合进行挖方作业,人工辅助施工。施工人员按测量放线木桩所示的挖土深度指导挖掘机作业。需要拆除、掘除构筑物等事先用人工清走,别处堆放,再运出场外。挖方要运走的杂物、废料、坏土等要倾卸在城管部门指定的倾土场,不准乱倾乱倒。土方作业时,要注意横向坡度,按设计横坡开挖,并注意雨水排除,保持水流畅通,保证及时排水挖方区积水.断面土方的最终成型由人工整理成设计断面.(3)路基开挖未被利用的剩余土方(清理场地淤泥,腐殖土和杂物,以及非适合作填方的材料)要按图纸和监理工程师的指示,堆到指定地点

31、进行压实,弃土要防止干扰交通、破坏文物景观、并防止对环境的污染.3填方(1)运输采用自卸汽车运输、随运、随摊。填筑根据设计断面分层填筑,分层压实,路基压实采用重型击实标准,采用机械压实。各层次填土满足规范规定的CBR值和填料最大粒径的要求,其分层的最大松铺厚度按土质类别、压实机具功能及辗压遍数,经试验确定。(2)填料摊铺路基填料采用小型推土机及平地机进行摊铺,人工辅助整形、刮平.摊铺采用水平分层填筑法施工,即按照横断面全宽分成水平层次,逐层向上填筑。如原地面不平,则由最低处分层填起,每填一层经过压实,符合规定要求之后再填上一层。当分成不同作业区段时,先填地段分层留台阶,使每个压实层相互重叠搭接

32、,搭接长度大于15m。(3)若填方分几个地段同时填筑,则分层相互交叠衔接。其搭接长度不小于2米。(4)基底土密实程度符合规定要求。(5)当路基施工受到地下水影响时,根据流量大小、土质好坏等实际情况,采取疏导、堵截、隔离等工程措施进行防护。(6)地下水位以上的路基基底土的强度不符合要求时,使用碎石土换填。(7)路堤基底为耕地或松土时,先清除有机质土、种植土并平整压实后再进行填筑.在深耕地段,必要时将松土翻挖晾晒、土块打碎、然后回填、整平、压实.4、分层碾压用履带式推土机或轮胎式压路机稳压12遍,使土体内的密实疏松不均处得到均匀压实,然后用平地机刮平,再用1821t三轮压路机或振动压路机碾压适宜的

33、遍数。压路机碾压路基时,遵循先轻后重,先稳后振,先低后高、先慢后快以及轮迹重叠等原则. 压实机械采用大型振动式压路机和1821T光轮压路机.填土层在压实前先整平,碾压时使用自行式振动压路机,进行碾压时第一遍要静压,先慢后快,振压时由弱振到强振,再用18-21T进行静压,碾压46遍达到要求的压实度为止。各种压路机的碾压行驶速度开始宜用慢速,最大速度不超过4km/h.碾压时,直线段由外向中间,小半径曲线由内侧向外侧进行.对振动压路机要重叠0。40.5米,对三轮压路机要重叠后轮宽的1/2,前后相邻两区段要重叠11.5米,应达到无漏压.边部要加大压实,要保证压实到边,达到规定的压实度。5、压实度检测采

34、用灌砂法检测路基压实度,检测频率严格按施工规范执行.不同部位的填料压实度符合要求后填筑下一层,否则重新补压。在规范规定压实度的基础上压实度要提高一级标准。6、按设计横坡要求设置横向排水坡,纵向排水槽等。防止积水浸泡路基。填土施工顺序为汽车运土进场推土机平整人工配合平整压路机辗压人工配合补填辗压。三、水泥混凝土基层施工方法(一)主要施工方法1、材料的选择(1)水泥1)采用强度高,收缩性小、耐磨性强,抗冻性好的硅酸盐水泥或普通硅酸盐水泥。其物理性能和化学成份符合GB175-85的规定,并经监理工程师批准。2)水泥进场时,有产品合格证及化验单。对品种、标号、包装、数量、出厂日期等进行检查验收,报监理

35、工程师核查。3)不同标号、厂牌、品种、出厂日期的水泥,分开堆放,先进库的先用,后进库的后用,严禁混合使用.出厂期超过三个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不使用。(2)砂1)采用洁净、坚硬、符合规定级配、细度模数在2。5以上的粗、中砂;当无法取得粗、中砂时,经配合比试验可行,可采用泥土杂物含量小于3%的细砂。2)砂的技术要求应符合下表的规定。砂的技术要求项 目技 术 要 求颗粒级配筛孔尺寸(mm)方 孔圆 孔0.160.3150。361。252。55。0累计筛余量(%)区10090958085716535355100区1009092707041

36、5010250100区10090855540162510150100泥土杂物含量(冲洗法) (%)1.0硫化物和硫酸盐含量(折合为SO3()1有机质含量(比色法)颜色不应深于标准溶液的颜色其它杂物不得混有石灰、煤渣、草根等其它杂物注:区砂基本属于粗砂。区砂属于中砂和一部分偏粗的细砂,颗粒适中,级配最好.区砂属细砂和一部分偏细的中砂。有机物质含量标准溶液的配制方法:取2g草鞣酸粉溶解于98ml的10%酒精溶液中即得所需的草鞣酸溶液。然后取该溶液2.5ml注入97。5ml,浓度为3%的氢氧化钠溶液中,加塞后剧烈摇动,静置24小时即得标准溶液。(3)碎(砾)石选用质地坚硬的级以上石料。碎石和砾石的技

37、术要求应分别符合下列表中的规定,其最大粒径不应超过40mm.用于抗冻混凝土的碎(砾)石,应进行冻融和坚固性试验。碎石技术要求项 目技 术 要 求颗粒级配筛孔尺寸(mm)(圆孔筛)4020105累计筛余量()053065759095100强度石料饱水抗压强度与混凝土设计抗压强度比()200石料强度分级3级针片状颗粒含量15硫化物及硫酸盐含量(折算SO3)()1泥土杂物含量(冲洗法)()1(4)水混凝土搅拌和养护用水应清洁,采用饮用水。(5)外掺剂在水泥混凝土路面施工中加入引气剂,经配合比实验符合水泥混凝土路面施工及验收规程(GBJ9787)的要求,并经监理工程师批准。(6)钢筋钢筋网、拉杆、传力

38、杆、边缘钢筋及角隅钢筋必须符合钢筋的各项技术指标标规定。(7)接缝材料1)接缝板选用能适应混凝土面层的膨胀与收缩,施工时不变形,复原率高和耐久性好的木板类,并应符合下列要求:接缝板的技术要求应符合下表接缝板吸水后的复原率应不小于不吸水的90.木板类接缝板上的树节应挖除,以原质木材修补好。接缝板技术要求试验项目木板类塑料泡沫板类纤维板类压缩应力(Mpa)5.020.00.20。62.010。0复原率(%)559065挤出量(mm)5.55。04.0弯曲荷载(N)1004000505402)填缝料选用与混凝土面层缝壁粘结力强、弹性好、拉伸量大,不溶于水,高温时不流淌,低温时不脆裂和耐久性好的聚氯乙

39、烯胶泥。其技术要求见下表:项目技术要求针入度(锥针法)(mm)9弹性(复原率)()60流动性(mm)2拉伸量(mm)152、混合料组成设计分项工程开工前二个月即进行配合比设计,水泥砼混合料组成设计参照GBJ9787有关规定进行。设计包括材料标准试验、混凝土抗折和抗压强度、集料级配、水灰比、坍落度、水泥用量、质量控制等。报监理工程师核查。已批准了的混凝土混合料的生产方法和材料,未经监理工程师的同意不应改变。如需改变时,应重新试拌试验报批。按设计要求水泥混凝土的水灰比不允许超过0。46,坍落度为02cm。(二)施工工艺1、施工准备培路肩:施工前用人工配合机械回填两侧土路肩,用双钢轮压路机碾压至少2

40、遍,然后人工切槽.切槽时要特别注意预留排水口.施工放样:在结构层施工前,对中心线及水准点高程必须准确放设和复测。支立模板:按设计要求,模板采用25cm的钢模板,支立模板的平面位置与高程,应符合设计要求,并应支立准确稳固,接头紧密平顺,不应有离缝、前后错茬和高低不平等现象。模板接头和模板与基层接触处均不得有漏浆,在模板与混凝土接触的表面涂隔离剂。同时布设钢筋,和传力杆.在已成型的路面基层上洒水。2、混合料拌和混合料的拌和用强制式拌合机,在拌和站设3台50m3/h双卧轴连续强制搅拌机,三台生产能力共有150m3/h,施工时至少有两台搅拌,一台维修保养备用。同时配备自动供料、称量、计量设备,砂含水率

41、测量反馈控制装置,外加剂加入装置,计算机控制自动配料操作系统和数据打印设备。以保证混凝土生产的配合比的准确性。对拌和站的主要要求是:搅拌站的计量必须准确,保证达到砼计量精度的要求.尤其是水和水泥必须达到1%,以保证水灰比均匀一致,从而使新拌砼的塌落度变异最小,也使砼的强度变异最小.有足够的搅拌时间使砼搅拌均匀,从而使砼路面的强度变异最小,减少了砼面板产生裂纹的可能性.3、运输:由于运距在10km以内所以选用自卸汽车运料。自卸汽车要不漏浆,尽量保证良好的路状.以缩短运输时间和减小因颠簸而产生的离析.高温季节要时,车辆要加盖,使砼保水。混凝土布料:设专人指挥车辆均匀卸料,控制布料高度(应考虑振实预

42、留高度)。当缺料或料位过高时,采用挖掘机并配合人工适当布料和送料,布料要与摊铺速度协调。特别注意布料机械不得开上钢筋网.摊铺成型:采用三辊轴机械进行摊铺找平。4、拉毛养生切缝采用拉毛机进行拉毛。盖塑料薄膜洒水法养生。切缝在混凝土强度达到25%30时,用切缝机切割,切锯产生的粉末在其干燥前清除干净.切缝应及时,以防缩缝和断板.切缝时间如下表:序号昼夜平均温度(C)开始切缝时间(d)15420331524201552515、接缝(1)纵缝纵缝应按图纸要求设置,纵缝设置拉杆时,拉杆应采用螺纹钢筋,并设置在板厚中间。(2)横胀缝1)横胀缝应与路面中心线垂直,缝壁必须一致;缝中不得连浆。缝隙上部应浇灌填

43、缝料,下部应设置胀缝板。2)胀缝传力杆的活动端,设在缝的一边,固定后的传力杆必须平行于板面及路面中心线,其误差不得大于5mm。传力杆长度的一半锚固于混凝土中,另一半应涂沥青,允许滑动。传力杆必须与缝壁垂直。3)多车道路面横胀缝做成一条连续缝.(3)横缩缝1)缩缝的形式、尺寸、间距应按图纸的规定设置.2)缩缝的施工采用切缝法。(4)施工缝1)每天工作结束或浇筑工序中断超过30分钟混凝土已初凝时,应设置平接施工缝.2)施工缝的位置宜与胀缝或缩缝设计位置吻合,与路面中心线垂直.多车道路面的施工应避免设在同一横断面上。3)施工缝应按横胀缝的要求处理.(5)填缝1)混凝土面板的所有接缝凹槽都应按图纸规定,用填缝料填缝.填缝材料和填缝方法应经监理

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
