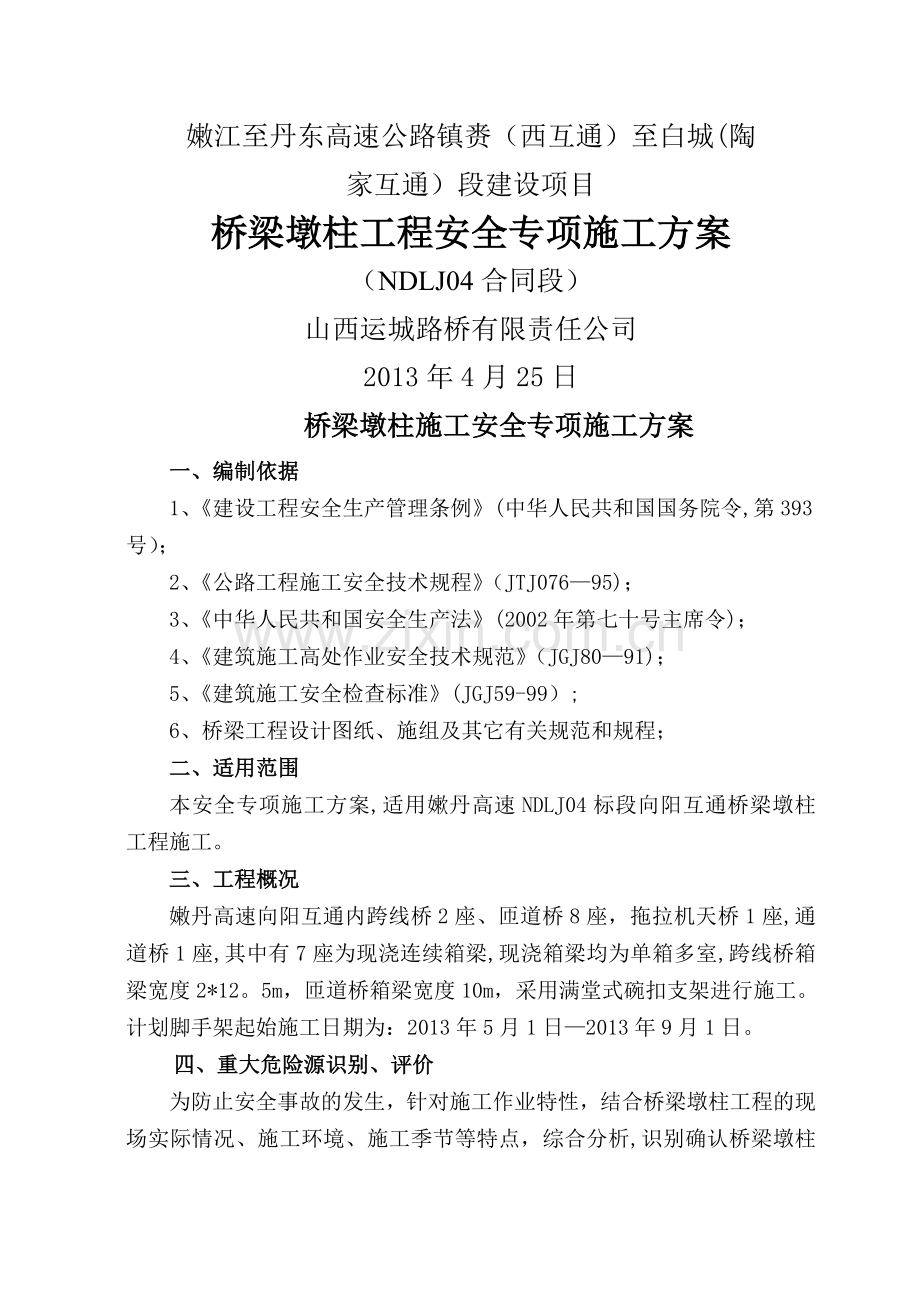

1、嫩江至丹东高速公路镇赉(西互通)至白城(陶家互通)段建设项目桥梁墩柱工程安全专项施工方案(NDLJ04合同段)山西运城路桥有限责任公司2013年4月25日桥梁墩柱施工安全专项施工方案一、编制依据1、建设工程安全生产管理条例(中华人民共和国国务院令,第393号);2、公路工程施工安全技术规程(JTJ07695);3、中华人民共和国安全生产法(2002年第七十号主席令);4、建筑施工高处作业安全技术规范(JGJ8091);5、建筑施工安全检查标准(JGJ59-99);6、桥梁工程设计图纸、施组及其它有关规范和规程;二、适用范围本安全专项施工方案,适用嫰丹高速NDLJ04标段向阳互通桥梁墩柱工程施工

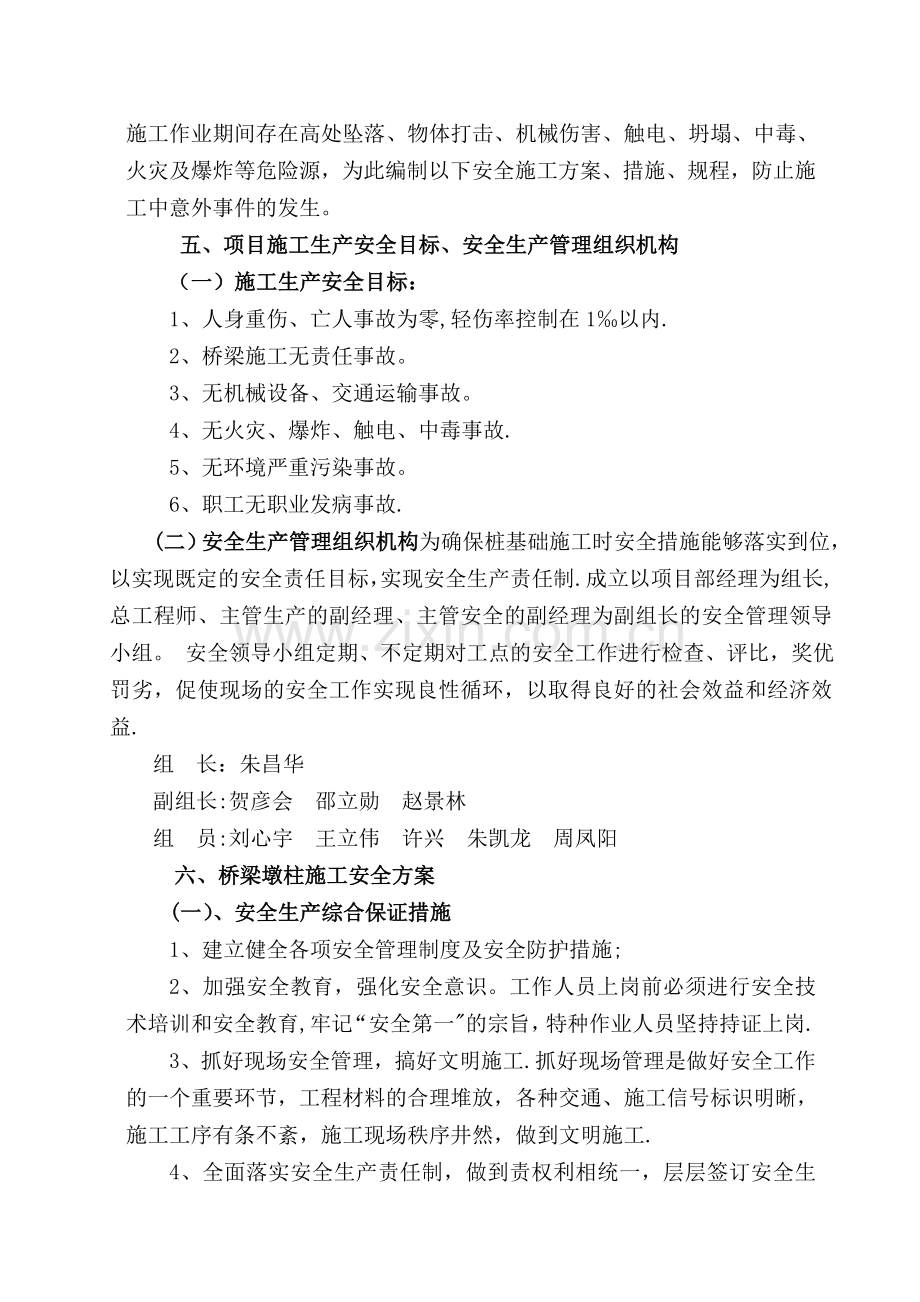

2、。三、工程概况嫩丹高速向阳互通内跨线桥2座、匝道桥8座,拖拉机天桥1座,通道桥1座,其中有7座为现浇连续箱梁,现浇箱梁均为单箱多室,跨线桥箱梁宽度2*12。5m,匝道桥箱梁宽度10m,采用满堂式碗扣支架进行施工。计划脚手架起始施工日期为:2013年5月1日2013年9月1日。四、重大危险源识别、评价为防止安全事故的发生,针对施工作业特性,结合桥梁墩柱工程的现场实际情况、施工环境、施工季节等特点,综合分析,识别确认桥梁墩柱施工作业期间存在高处坠落、物体打击、机械伤害、触电、坍塌、中毒、火灾及爆炸等危险源,为此编制以下安全施工方案、措施、规程,防止施工中意外事件的发生。五、项目施工生产安全目标、安
3、全生产管理组织机构(一)施工生产安全目标:1、人身重伤、亡人事故为零,轻伤率控制在1以内.2、桥梁施工无责任事故。3、无机械设备、交通运输事故。4、无火灾、爆炸、触电、中毒事故.5、无环境严重污染事故。6、职工无职业发病事故.(二)安全生产管理组织机构为确保桩基础施工时安全措施能够落实到位,以实现既定的安全责任目标,实现安全生产责任制.成立以项目部经理为组长,总工程师、主管生产的副经理、主管安全的副经理为副组长的安全管理领导小组。 安全领导小组定期、不定期对工点的安全工作进行检查、评比,奖优罚劣,促使现场的安全工作实现良性循环,以取得良好的社会效益和经济效益.组 长:朱昌华副组长:贺彦会 邵立
4、勋 赵景林组 员:刘心宇 王立伟 许兴 朱凯龙 周凤阳六、桥梁墩柱施工安全方案(一)、安全生产综合保证措施1、建立健全各项安全管理制度及安全防护措施;2、加强安全教育,强化安全意识。工作人员上岗前必须进行安全技术培训和安全教育,牢记“安全第一的宗旨,特种作业人员坚持持证上岗.3、抓好现场安全管理,搞好文明施工.抓好现场管理是做好安全工作的一个重要环节,工程材料的合理堆放,各种交通、施工信号标识明晰,施工工序有条不紊,施工现场秩序井然,做到文明施工.4、全面落实安全生产责任制,做到责权利相统一,层层签订安全生产包保责任状,把安全生产职责落实到每一级领导,落实到每一个工点、每一道工序、每一个职工.
5、严格考核,奖罚严明。5、项目部设安全质量环保部,配专职安全工程师,施工队配专职安全员,班组配兼职安全员.安检人员要挑选工作责任心强,有施工现场工作经验并经过安全管理培训的人员担任。6、加强班组建设,执行“三工、三检”和“每周召开安全会议教育活动,集思广益,发现问题,找出隐患,杜绝“三违,把事故隐患消灭在萌芽状态.(二)、桥梁墩柱施工安全方案、技术措施、规程1、施工机械使用应符合下列规定(1)、机械设备使用前应经过调试、检测,确认技术性能和安全装置状态良好后方准使用;(2)、施工机械指定司机负责保管,轮班作业应执行交接班制度;(3)、操作人员应熟悉机械的性能和操作方法,并具有对机械发生事故时采取
6、紧急措施的能力;(4)、 操作人员应按机械设备的规定使用,不得超出规定的使用范围或超负荷运转;(5)、操作人员不得擅自离开工作岗位,严禁疲劳作业,严禁机械带故障作业;(6)、 机械设备在施工现场停放时,应选择安全地点,并将带负荷的部件放松,并设有制动、防滑、防冻措施。2、起重吊装作业安全技术措施(1) 起重指挥应由技术培训合格专职人员担任;作业前,应对起重机械设备、现场环境、行驶道路、架空电线及其他建筑物和吊重物情况进行了解,确定吊装方法。(2)起重臂和吊起的重物下面有人停留或行走时;吊索和附件捆绑不牢;吊件上站人时;重量不明、无指挥或信号不清时;禁止吊装作业. (3)起重机的变幅指示器、力矩
7、限制以及各种行程限位开关等安全保护装置,应齐全完整,灵敏可靠,不得用限位装置代替操纵机构进行停机。(4)不得使用起重机进行斜拉、斜吊。起吊重物时,不得在重物上堆放或悬挂零星物件.(5) 起重吊装物件时,不得忽快忽慢和突然制动。(6)起重用钢丝绳的接头,必须采用插接,其插接长度不得小于钢丝绳直径的20倍,总长不得短于300mm;非起重用钢丝绳接头,可用索卡连接,但必须经常检查紧固情况;与绳径匹配的卡子数量和间距应按规定执行。(7) 钢丝绳有磨损或锈蚀时,应按下表规定进行折减,并按折减结果决定降低使用等级或更换.当钢丝直径与公称直径相比减小7或更多时,即使未断丝,该钢丝绳亦应报废.3、桥梁墩柱模板
8、施工安全措施混凝土墩柱工程使用的模板及支架结构的稳定性、刚度和强度应满足施工要求,其承载能力应满足支承新浇混凝土的重力、侧压力以及施工过程中产生荷载的要求.I模板安装(1) 作业前应认真检查模板,支撑等构件是否符合要求,模板及支撑材质是否合格,模板支架应安设在坚固地基上,并有足够支承面积。(2) 地面上的支模场地必须平整夯实,并同时排除现场的不安全因素。(3) 工作前应先检查使用的工具是否牢固,扳手等工具必须用绳练挂在身上,以免掉落伤人。工作时要思想集中,防止钉子扎脚和空中滑落.(4) 安装与拆除2m以上的模板,应搭脚手架,并设防护栏,防止上下在同一垂直面操作。支设高度在3m以上的模板,西周应
9、设斜撑,并应设立操作平台。操作人员登高必须走人行道。(5)模板吊装时要在下面标出工作区,用红白旗加以围拦,暂停人员过往。模板上有预留洞者,应在安装后将洞口盖好。(6)遇六级以上的大风时,应暂停室外的高空作业,雨后应先清理施工现场,略干不滑时在进行工作。(7)地面以下的模板安装、拆除,应先检查坑壁稳定和支护牢固情况。深长基础宜分层支模,边装边支,逐层施工.(8)地面以上的模板安装,应分段分层自下而上,逐层支撑稳固。II模板拆除(1)模板必须满足拆模时所需混凝土强度的试压报告,并提出申请,经工程技术人员同意,不得因拆模而影响工程质量。(2) 拆模顺序与支模顺序相反(应自上而下拆除),后支的先拆,先
10、支的后拆;已拆活动的模板,必须一次连续拆除完,方可停歇。(3)拆模作业时,必须设警戒区,严禁下方有人进入。拆模作业人员必须站在平稳牢固的地方,保持自身平衡,不得猛撬,以防失稳坠落。(4)严禁用吊车直接吊除没有撬松动的模板,吊运大型整体模板时必须拴结牢固,且吊点平衡,吊装、运大钢模时必须用吊环连接,就位后必须拉接牢固方可卸除吊环.(5)拆除模板一般用长撬棒,人不许站在正在拆除的模板上,在拆除楼板模板时,要注意模板掉下,尤其是用定型模板做平台模板时,更要注意,拆摸人员要站在门窗洞口外拉支撑,防止模板突然全部吊落伤人。(6)装拆模板时严禁使用50mmX100mm木材,钢模板作立人板。高空作业要搭设脚
11、手架或操作平台,上、下要使用梯子.操作人员严禁穿硬底鞋及有根鞋作业.装拆模板时,作业人员要站立在安全地点进行操作,防止上下在同一垂直面工作;操作人员要主动避让吊物,增强自我防护和相互保护的安全意识.(7) 拆模必须一次拆清,不得留下无撑模板。拆下的模板要及时清理,堆放整齐。砼板上的预留孔,应在施工组织设计时就作好技术交底(预设钢筋网架)。(8) 拆模时,不得使用大锤,以防止模板碰撞砼开裂,如拆除困难,须采用脱模丝杠脱模,必要时可用撬棍从模板底部垫一块木板撬动钢背楞,但不能撬动面板。(9)模板起吊时应保证模板与墩柱的距离,应安装缆绳,以防止模板碰撞结构或模板在空中旋转。拆除后的模板不得堆放在施工
12、层上,以防止在风荷载作用下倾覆.模板堆放场地要平整,不得堆放在松土及坑洼不平处,严禁在水中浸泡。模板要缓慢放下,并在底部摆放垫木,防止倾砸.4、墩柱施工高处作业安全措施(1)高处作业中的安全标志和各种用于高处作业的设施,使用前应检查。(2)高处作业中所用的物料,应堆放平稳,不得妨碍通道。高处拆下的物件、余料和废料,不得向下抛掷。(3)高处作业必须系安全带,安全带应挂在牢固的物件上,严禁在一个物件上拴挂几根安全带或一根安全绳上拴几个人;临边作业应设置防护围栏和安全网;悬空作业应有可靠的安全防护设施。(4)设置在建筑结构上的直爬梯及其他登高攀件,必须牢固、可靠.供人上下的踏板承载力不应小于1.1K
13、N。(5)移动式梯子在使用中应符合下列规定: 梯脚底应坚实,梯子上端应有固定措施,人字梯铰链必须牢固;在同一架梯子上不得2人同时作业;(6)高处作业不宜上下重叠。确需在高处上下重叠作业时,应在上下两层中间用密铺棚板隔离或采用其他隔离设施。(7)高处作业遇有架空输电线路时,应符合“施工用电安全技术规程。当保持安全距离有困难时,应停电或采取可靠的安全防护措施,并经有关部门批准后方可作业。(8)高处作业使用的安全工具应根据规定,定期进行检查和试验. 5、脚手架施工安全注意事项施工过程中应排除解决各种管线的干扰,提前拆迁或防护;戴好安全帽,系好安全带,避免双层作业;佩戴安全帽,高空作业系安全带;施工人
14、员所佩戴的工具必须放在工具袋内,防止落物伤人;避免双重作业;施工过程中必须设置安全防护员,防止无关人员靠近施工作业面. 严格不按搭设方案施工,所有构件都应按设计及脚手架有关规定设置;剪刀撑应及时设置,不得滞后超过两步.在搭设过程中,应注意调整脚手架的垂直度,最大允许偏差100mm。在搭设过程中,应注意调整整架的垂直度,一般通过调整连墙撑的长度来实现,要求整架垂直度小于1/500L,但允许偏差为100mm. 在搭设、拆除或改变作业程序时,禁止人员进入危险区域;遇有六级以上大风、大雾和大雨天气应暂停脚手架作业,在复工前必须检查无问题后方可继续作业.主节点处,固定横向水平杆或纵向水平杆、剪刀撑、横向
15、支撑等扣件的中心线距主节点的距离不大于150mm。 各杆件端头伸出扣件盖板边缘的长度不小于140mm。对接扣件的开口应朝向架子的内侧,螺栓朝上,直角扣件的开口不得朝下,以确保安全。设专人每天对支架进行巡回检查,检查立杆、垫板有无下沉、松动,架体所有扣件有无滑扣、松动,架体各部构件是否完整齐全.作好脚手架基础排水,下雨过后要对脚手架架体基础进行全面检查,严禁脚手架基底积水.操作层施工荷载不得超过270kgm2,不得将横杆支撑、缆风绳等固定在脚手架上,严禁在脚手架上悬挂重物。严禁任何人任意拆除脚手架上任何部件。6、对重大危险要采取“两个控制”措施即前期控制、施工过程控制。(1)前期控制:桥梁墩柱工
16、程开工前在编制施工组织设计或专项施工方案时,针对桥梁墩柱工程施工过程的各种危险源,制定出防控措施。(2)过程控制:在工程施工过程中,严格按照规定监督检查,重点检查重大危险源控制情况,对检查出的问题认真落实整改,确保整改到位,保证施工安全。七、桥梁墩柱工程事故安全应急预案 1、应急目的 为了贯彻实施“安全第一、预防为主,综合治理的安全方针,根据危险性较大脚手架搭设的现场环境、设计要求及施工方法等工程特点进行危险源辨识与分析,以及采取相应的预防措施及救援方案,提高项目部对事故的整体应急能力,确保发生意外事故时能有序地应急指挥,有效地保护员工的生命、企业财产的安全、保护生态环境和资源,把事故降低到最
17、小程度,特制定本预案。2、应急领导小组项目部安全生产应急领导小组组 长:朱昌华副组长:贺彦会、邵立勋组 员:刘心宇、周凤阳、朱凯龙、张孝忠、胡云涛、李洋、王先奇、王利伟、李文刚、包永健、许兴应急预案现场办公电话:13843699990应急救援车辆:吉G99878应急救护医院:白城市地区医院指挥组:朱昌华、贺彦会、邵立勋通信联络组:刘心宇、王利伟、郭秀杰、马洪波救护组:包永健、许兴、张孝忠、胡云涛、王长山设备物资组:于江、霍东明、李文刚、胡宇 3、应急领导小组职责、领导各单位应急小组的培训和演习工作,提高其应变能力。、当施工现场发生突发事件时,负责救险的人员、器材、车辆、通信联络和组织指挥协调.、负责配备好各种应急物资和消防器材、救生设备和其他应急设备。、发生施工要及时赶赴现场组织指挥,控制事故的扩大和连续发生,并迅速向上级机构报告。、负责组织抢险、疏散、救助及通信联络。、组织应急检查,保证现场道路畅通,对危险性大的施工项目应与当地医院取得联系,做好救护准备。
