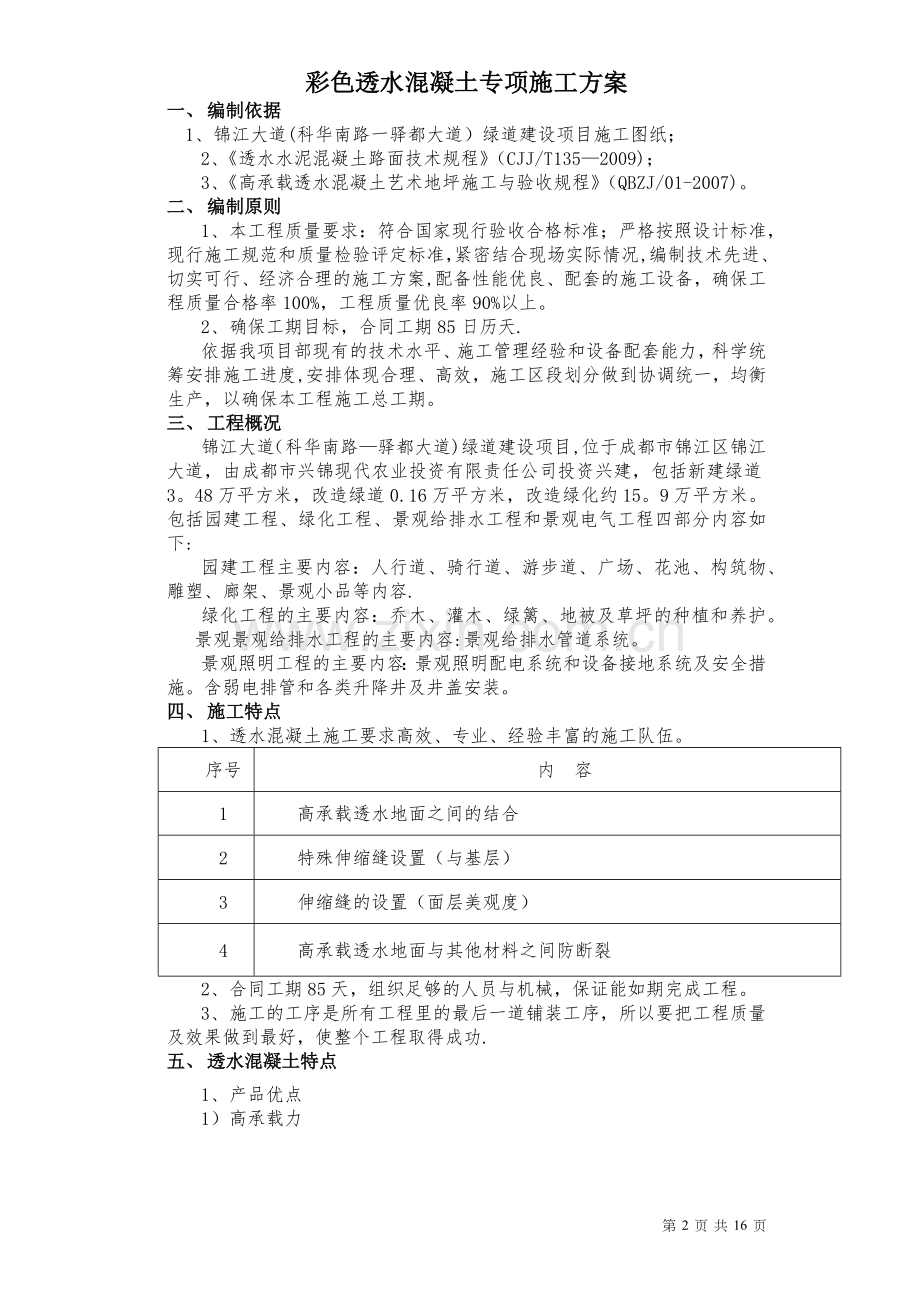

1、目录一、编制依据2二、编制原则2三、工程概况2四、施工特点2五、透水混凝土特点2六、施工准备6七、施工管理8八、生产规划12九、质量保证14十、安全生产措施16第 16 页 共 16 页彩色透水混凝土专项施工方案一、 编制依据 1、锦江大道(科华南路一驿都大道)绿道建设项目施工图纸;2、透水水泥混凝土路面技术规程(CJJ/T1352009);3、高承载透水混凝土艺术地坪施工与验收规程(QBZJ/01-2007)。二、 编制原则1、本工程质量要求:符合国家现行验收合格标准;严格按照设计标准,现行施工规范和质量检验评定标准,紧密结合现场实际情况,编制技术先进、切实可行、经济合理的施工方案,配备性能
2、优良、配套的施工设备,确保工程质量合格率100%,工程质量优良率90%以上。2、确保工期目标,合同工期85日历天.依据我项目部现有的技术水平、施工管理经验和设备配套能力,科学统筹安排施工进度,安排体现合理、高效,施工区段划分做到协调统一,均衡生产,以确保本工程施工总工期。三、 工程概况锦江大道(科华南路驿都大道)绿道建设项目,位于成都市锦江区锦江大道,由成都市兴锦现代农业投资有限责任公司投资兴建,包括新建绿道3。48万平方米,改造绿道0.16万平方米,改造绿化约15。9万平方米。包括园建工程、绿化工程、景观给排水工程和景观电气工程四部分内容如下:园建工程主要内容:人行道、骑行道、游步道、广场、
3、花池、构筑物、雕塑、廊架、景观小品等内容.绿化工程的主要内容:乔木、灌木、绿篱、地被及草坪的种植和养护。景观景观给排水工程的主要内容:景观给排水管道系统。景观照明工程的主要内容:景观照明配电系统和设备接地系统及安全措施。含弱电排管和各类升降井及井盖安装。四、 施工特点1、透水混凝土施工要求高效、专业、经验丰富的施工队伍。序号内容1高承载透水地面之间的结合2特殊伸缩缝设置(与基层)3伸缩缝的设置(面层美观度)4高承载透水地面与其他材料之间防断裂2、合同工期85天,组织足够的人员与机械,保证能如期完成工程。3、施工的工序是所有工程里的最后一道铺装工序,所以要把工程质量及效果做到最好,使整个工程取得
4、成功.五、 透水混凝土特点1、产品优点1)高承载力整体性高承载透水艺术地面铺装系统, 其抗沉降性能强于一般透水砖地面系统。同时,这种铺装系统也具有抵抗土壤冻胀对刚性路面产生破坏的能力。2)高透水率高承载透水艺术地面拥有1525的孔隙,混凝土面层透水速度达到270升/平米/分钟, 远远高于最大的降雨在最优秀的排水系统下的排出速率。3)安全性能高由于具有高透水率这一特点,从而使得路面不会产生积水,消除了路面反光和车辆高速行驶形成的水雾问题,大大提高了路面的防滑性能,保证了行驶的安全性。4)吸尘降噪并防治河流污染15%25的大孔隙,对降尘起到了吸附作用,并且降低了车辆行驶产生的噪音。传统停车场流走物
5、中的主要成分, 是来自停车场地本身沥青粘合剂中的碳氢化合物(油类),而这种化合物对环境是有污染的,采用高承载透水地面的停车场能够有效消除这种污染的危害及其影响。5)调节空气温度、湿度,缓解城市热岛效应高承载透水艺术地面是一种能够有效补充地下水,缓解城市热岛效应的很好的铺装解决方案.6)面层艺术装饰效果高承载透水艺术地面具有很强的艺术装饰性和可塑性, 能够实现不同的造型图案、分割样式和多种配色方案, 来满足不同环境和个性化要求的装饰风格.2、材料特性1)塌落度低,通常为0-2cm。2)拥有1525的大孔隙。3)透水率强,2。7 4。5mm/s(毫米每秒)。4)抗冻融性:经实验室检测,经50次冻融
6、循环频率温度后试件质量损失极小,强度损失率为11。5)耐酸雨性能由于高承载透水地面内部孔隙结构与外界环境相通,对路面长期耐久性和抗腐蚀性能有更高要求,北京又属我国中度弱酸雨地区,应奥运森林公园业主及设计方的要求,由北京市建筑工程质量检测中心制定了针对耐酸雨腐蚀的检测方案,并进行了试验,试验结果令人满意.3、结构特点:1)配合比:通过骨料、水泥、外加剂、耐候树脂和矿物掺料等实现高强度、高耐久性、抗腐蚀性和抗冻融性,并确保可工作时间和改善水泥浆粘度.2)水灰比(W/C)通常在0。270.30(下图分别显示过干、适中和过湿的透水砼) 过干 过湿适中六、 施工准备(一)、施工前准备1、认真阅读施工图纸
7、,会同设计、业主、监理、总包进行图纸会审,并做好图纸会审记录。2、按实际工程需要配备各专业工程师、施工工长、施工班组.3、做好施工组织设计、施工方案和工程技术、安全交底工作。4、按施工总平面布置图搭设临时设施.5、及时提供材料合格证明、材料试验报告等。6、协调工程进度、各专业配合,按计划完成各施工任务,确保施工总进度。7、搞好自身管理,协调设计、建设、监理、总包各项关系,确保工程管理、步调一致.8、施工用水。本工程施工用水采用市自来水厂水源组织施工.(二)、场地准备1、搅拌场地:因工期紧工作量大,面层石子、底层碎石、水泥、透水混凝土专用材料等需按照每天需施工完成的面积全部备齐。 2、库房及设备
8、。 (三)、用电准备施工现场为市政主干道两侧绿道改造工程,根据本工程特点,结合现场实际情况,无电源接驳点,全段施工采用发电机发电施工。在施工过程中,保证足够的安全用电措施,并符合施工现场临时用电安全技术规范及现场施工机械配合进行临时用电设计的编制.1、根据各种机械的总用电量,计算搅拌场地所需的用电功率: 2、设计配电设备、电线、电缆的规格,根据用电平面布置图进行线路、设备、开关敷设等安装。(三)、材料准备1、通用材料:水泥、石子。2、专用材料:根据现场施工进度运输至施工现场。所有材料根据施工进度进场,同时由于施工工作面狭长,现场石子和水泥只能根据各工作面施工需要,准备3天内正常施工材料。其他材
9、料均按全部需求量储存备料,所使用的碎石粒径应符合技术要求。(四)、机具准备1、机械设备一览表:序号机具名称规格数量产地备注1强拌式砼搅拌机JS350型4台山东2人力手推车20辆山东3混凝土切割机行走式500型4台陕西4摩擦式整平机4套美国进口5长杆压实棍2台美国进口6水平仪B404台中国深圳7汽油平板夯4台上海8砂轮切割机4台山东9高压清洗机QL3804台苏州10柴油发电机50kw3台陕西11柴油发电机30kw8台12柴油发电机10kw3台13柴油发电机7.5kw3台14柴油发电机5。5kw2台15喷涂机5台北京16道路吹风机5台山东17材料二次转运车辆4辆2、辅助材料:填缝胶(胀缝间距6m)
10、.3、配套工具及易耗材料:木模板(12cm)、滚刷、剪刀、刮板、墨斗、30M50M钢尺、钻头、水桶、拌料桶、毛刷、老虎钳、水瓢、电工工具、灯架、铁锹、灯管、地膜、彩条布、手推车、刮杠、铁抹子、修边刀、铁耙子、木抹子、笤帚、搅拌器、盒尺、移动铁架等。4、消防器材:干粉灭火器、砂袋、水等。七、 施工管理(一)、管理体制在工程施工中实行项目经理负责制,采用项目成本核算制的项目法施工模式。以项目经理和主要管理、技术、质安、物资供应等主管人员为中心,组织精干、高效的项目经理部,对工程质量、工期目标、施工安全、文明施工、项目核算及施工全过程负责。对管理成员、施工机械、物资供应、施工技术管理等方面都做到充分
11、保证。以优质、高速、安全、文明为主轴,不断优化生产要素,加强动态管理,科学组织、精心施工,大力推广先进技术,有效推广全面质量管理,强化质量、安全两个保证体系,在保证质量达到优良的同时,力争工期提前。(二)、项目组织机构1、机构图见附图一。2、现场主要管理人员工作及职责.1)项目总负责人a)对生产、经营管理工作全面负责;b)负责组织各种资源,完成本项目施工合同,对工程质量、施工进度、安全文明施工状况予以控制;c)贯彻实施公司的质量方针和质量目标,指导对本工程项目进行策划,制定项目质量目标和项目经理部管理职责,确保质量目标的实现;d)主持召开项目例会,对项目的整个生产经营活动进行组织、指挥、监督和
12、协调;e)以企业法人委托代表身份处理与工程有关的外部关系及签署有关合同等其它管理职权,对总经理负责。2)项目经理a)在项目经理的领导下开展工作,负责组织本工程的施工生产、建立项目安全、质量保证体系,对施工全过程安全、质量负责;b)负责优化施工组织工作,领导安全文明施工,组织实施本工程质量计划,确保满足合同要求和实现质量目标;c)负责纠正和预防措施的组织实施.3)项目技术负责人a)负责组织本项目质量策划,组织编制质量计划并按规定报批,主持建立项目质量保证体系,将项目质量管理目标分解到各部门、班组和各岗位,并对执行情况检查,实施监督;b)负责组织图纸会审、技术交底和质量计划交底工作;c)负责组织贯
13、彻技术规程、规范和质量标准,认真贯彻实施各级管理制度和相关程序,对本项目人员违反操作规程和程序造成的质量问题负有领导责任;(d)负责文件和资料的管理工作,确保现场使用的文件均为有效版本,指导和检查生产过程的各种质量记录和统计应用工作,确保质量记录的完整性、准确性和可追溯性;e)定期召开质量例会,并及时向公司主管部门反馈质量信息;f)负责组织动员本项目全体员工积极配合质量体系审核,认真制定纠正和预防措施;g)组织研究解决施工中较大的技术问题,组织编制工程技术总结;h)负责检验和试验人员、仪器设备的配备和管理工作;i)领导新技术、新材料、新工艺的开展应用和本项目的培训工作;j)领导本项目质量评定和
14、竣工交验工作.4)施工员职责a)负责项目施工工人调度管理工作,检查组织落实情况,及时掌握工程进度、物资、机械、运输、劳动力情况及存在问题及时处理解决;b)认真参加并执行项目经理部生产计划的编制和安排,下达班组旬日作业计划;c)保证施工过程按照质量体系文件要求进行;d)负责工程施工、工程质量和现场文明施工的控制;e)负责对工人技能、安全、质量的教育和培训;f)负责对被列为过程和关键工序的过程,实施施工全过程的监控;g)参加质量事故调查和分析,制定有关纠正和预防措施并跟踪实施验证;h)负责质量记录的收集、整理、标识、归档、保管和移交工作. 5)安全、质量员职责a)贯彻执行国家有关安全生产、工程质量
15、、劳动保护、环境保护的方针政策,并监督执行;b)参加施工调查,检查施工准备工作和技术交底并审核施工组织设计有关安全、质量技术措施;c)根据设计文件和施工组织设计要求检查施工方法、技术操作方法,对违反操作规程和危害工程质量现象坚决制止并令其返修;d)负责施工过程的检查、验收和质量评定,并按将质量检查结果上交公司工程部和总工室;e)负责现场施工安全教育,安全检查并做好记录;f)负责组织安全事故、工程质量事故及其它较大事故的调查分析,按上级要求呈报调查处理报告,并办理违章事故的经济罚款;g)参加隐蔽工程检查和工程竣工结算及验收交接工作.6)测量放线组职责a)配合工程技术组做好进场时的桩位、轴线、标高
16、等复核及移交工作;b)负责工程控制桩点、轴线控制、标高、放线、垂直偏差及沉降等工作,同时做好各项数据的记录、整理、备档;c)提供准确的预留洞、预埋件位置,并监督、检查、落实。7)材料员职责a)贯彻执行有关物资管理的方针、政策、法令,负责制定与健全各项规章制度及实施办法;b)建立物资信息网,掌握市场行情,做好钢材、水泥、苗木、景石等材料的采购工作,保障供应;c)编制物资采购申请计划,负责项目分管物资的采购工作;d)负责进场物资的验收,搬运、贮存、标识、保管保养、发放工作;e)负责贮存物资检验和试验状态的标识工作;f)负责材料验证的各种质量证明文件的收集,分类整理、保管和移交;g)搞好部门间协作,
17、做好低值易耗品、劳动保护用品的使用管理工作;h)及时向有关部门申报材料计划、库存、使用报表;i)参与施工调查,编制工程机械化施工方案,并根据施工组织编制机械配备,使用计划;j)负责机械设备的选型、安装、调试和使用的全过程管理,确保机械设备处于良好技术状态;k)负责机械设备的数量、质量、性能、用途、使用年限和生产能力,解决机械设备的管、用、养、修的技术问题;l)组织对各种机械事故的调查、分析和处理。8)财务核算组职责a)严格按国家经济平等互利的原则,执行有关文件、法令、法规,制定项目内施工预算细则,并组织实施;b)负责项目的验工计价工作,向建设、监理单位申报进度表及各类验收工报表,编制月工计价表
18、和季度验收工及年度验工;c)依据施工进展情况和设计内容,及时编制补充预算;d)配合公司工程部做好工程变更或其它特殊情况而影响合同执行时的合同评审工作,配合工程师编制工程竣工结算工作;e)加强成本管理的监督和检查工作,组织贯彻各项经营经费法规和财务制度;f)编制流动资金收支计划,负责组织工程价款的结算工作;g)负责外部和内部制定的原始凭证的审核,负责有关费用计划的控制和收支工作和会计凭证的复核工作;h)参与税收、物价、财务大检查工作。9)项目技术组a)负责本工程相应专业技术管理工作;b)审核设计文件,熟悉文件内容,实地核对,并根据施工调查资料对设计中存在问题及时提请监理或设计单位解决;c)参与编
19、制施工组织设计,制定相应的安全、质量措施;d)汇总和提报工程材料及设备需用计划,并协助物资部门解决定货中的技术问题;e)处理各种存在的施工问题,掌握施工进度,了解安全、质量情况;f)整理本专业的竣工资料,参与工程竣工验交工作;g)参与推广施工中运用新技术、新工艺、新材料工作;h)按时、按规定提供有关报表,处理有关的往来文件。10)项目质量检查工程师职责a)宣传学习国家有关质量方面的规范规程,认真执行公司的质量方针和质量目标,牢固树立质量第一、用户至上的思想;b)认真学习各种施工标准、规范、规程,掌握各种检测手段,熟练使用各种检测工具;c)负责工程项目施工质量检查、监督、评定和验收工作,并负责定
20、期上报质量报表;d)做好隐蔽工程检查签证前的自检工作;e)参加质量事故的调查分析和纠正预防措施的实施验证;f)参加工程竣工验交和验交前的自检工作.11)项目安全检查工程师职责a)贯彻执行有关安全生产、劳动保护的方针、政策及规定。努力学习,掌握专业知识和安全要求,提高管理水平,搞好安全工作;b)调查研究生产中的不安全问题,提出改进意见和措施、掌握项目安全生产情况,组织开展安全预防活动,广泛进行宣传教育;C)认真检查保证安全生产的各项目制度、措施的执行情况,经常检查、各班组安全生产;d)制止违章指挥和违章作业,遇有严重险情,有权暂停生产,并报告上级处理;e)按时上报各种安全报表。12)项目试验员职
21、责a)认真执行本岗位技术标准、规范、严格遵守试验操作规程;负责材料取样、送检、试块制作工作等,根据设计要求确定砼的配合比以及执行中的检验、修订工作;b)监督施工质量,制止违章操作,及时发现施工中影响质量的问题,开展质量分析活动,提出改进建议;c)负责现场计量工作,正确使用和爱护试验仪器和设备,对检验、测量和试验设备进行维修保养,并按规定要求及时送计量部门核对;d)提供竣工文件中所需要的试验报告资料.13)项目材料员职责a)负责对进场所有物资进行验收,并对物资数量和外观质量进行检查;b)对必须检验和试验的材料,通知试验人员抽样送检;c)做好原材料、成品和半成品的标识,并随批检查、保护标识;e)负
22、责物资堆码、贮存、保管和发放工作;f)负责现场周转材料、工具的使用管理工作;g)根据施工预算,建立健全统计台帐,认真记载发放物资的品名、规格、数量。14)联系方式详见附表一。(三)、进度管理根据本项目的特点,本次进场施工面积为15.9万平方米,拟定进场开工时间2018年5月8日,2018年7月30日之前完成施工,建设工期85天。详细见施工进度横道图.八、 生产规划(一)、人员安排1、项目部管理人员计划安排项目部管理人员安排:项目经理1名,技术负责人1名,生产负责质检员1人,安全员1人,测量组6人,资料员1人,试验1人。后勤组:5人,其中负责人1人,材料员1人,库管1人.2、劳动力使用计划本次施
23、工计划总人数为:80人,进场施工人数为108人.1)施工现场摊铺作业队:面层组12人养护2人,伙食组1人,共计15人.人力手推车运输方案:其中,面层摊铺人力手推车3人,透水混凝土摊铺4人,摩擦机整平1人,面层收光1人,面层喷料和覆盖1人,界面处理1人,面层清洗3人,伸缩缝切割2人,带班队长1人,合计15人,其中专业技工6,壮工6人。(二)、生产标准工程整体各部位施工速度保持同一速率,保证正常的施工通道,施工班组平均总日产量约1000平方米(从透水砼搅拌到表面密封工序,即工程全部完工状态)。(三)、生产顺序测量定位放样土方挖运基底夯实碎(砾)石辗压密实彩色透水混凝土成品养护(四)、管理体制本工程
24、运输通道畅通,能有效的提高工作效率。(五)、生产工艺工艺要点如下:1、标高及定位桩点复测1) 在工程前期,会同总包完成交桩手续。包括平面、水准点的实地位置及相关书面资料.2) 接桩后,对桩位进行复核,发现问题及时上报总包.3) 对桩位进行保护,并建立施工标高控制网.4) 项目部根据施工需要放出中心桩、护桩或临时控制点.经项目部质量员复核签字后,上报总包施工单位复核。5) 施工员根据复核过的控制点,放出所需桩位中线、尺寸等,由质量人员复核签字。6) 分项工程结束后,质量员对竣工部位进行复核。7) 施工人员对水准点,临时护桩等定期复核.2、混凝土配制:1)严格按设计要求的强度配比、拌制透水混凝土,
25、骨料、水泥、水、稳定剂、加强剂和颜料的添加方式和顺序要严格按相关规范执行,外加剂及颜料应用电子称计量且先溶于水,砼强度等级为C25。本工程设计配合比为,12公分面层配合比: 水:水泥:石子:胶结料:比例:0。32:1:3。59:0.031说明:1)水灰比为0。27-0.3之间,可根据工程实施时气候,温度和风力进行调整。2)水泥:标号为42.5R的普通硅酸盐低碱袋装水泥,计量要准确(投料时应特别注意水泥袋有无破损必要时计量补充).3)石子:选用粒径812mm,粒径可能会有一些偏差,搅拌前必须严格过筛,先筛除大的粒径再筛除小的粒径,粒径均匀者也应筛出石粉以防影响透水效果。4)专用浓缩料A:稳定剂:
26、其作用为:透水砼的塌落度和水灰比都极小、流动性差,加入稳定剂可以大大改善提高透水砼的流动性,以确保面层高平整度快速施工的要求。由于透水砼水分蒸发非常快,加入稳定剂,有利于保水实现快速摊铺,及早进行养护。B:加强剂:是矿物添加料,是提高砼强度的必要材料:纳米微硅粉。其细度在0.10。5的颗粒达到85%以上,硅含量在94以上,是一种高细度分散性极好和高强度的矿物添加料能确保大大提高透水砼强度,又不致堵塞透水孔隙。因透水砼不含砂,孔隙大,石子之间为点连接、强度低,因此必须采用加强剂与稳定剂在合适的比例下配合使用,以实现本项目各种设计指标,包括C25的抗压强度及透水率。5)拌制面层透水混凝土时,应用电
27、子秤准确计量各种专用材料,在不同时间段添加不同量的掺和料,外加剂要加水搅拌均匀后才能放入搅拌机。搅拌不同颜色混凝土的搅拌机不得混用。以上材料均有材质单合格证及厂家相关资料报总包.6)所有原材料严格按照存放制度搞好现场堆积防护,尽量减少无谓损耗,尤以水泥、外加剂为要。材料堆放尤其是水泥、加强剂、稳定剂、无机染色剂的存放要注意防潮.7)按规定要求制作透水混凝土试压块,并按规范养护存放.3、面层铺设:面层透水砼使用人力手推车运输,从出料运到工程地点应尽量控制在初凝以前。必须及时覆膜保水,以保证其凝结效果。如第一次浇筑前应浇制样板块,浇筑完成后应与样块或样板段进行色彩对比,合格后方可继续大面积施工。如
28、浇筑施工中突然遇小雨,应在严密遮挡下,完成至施工段.透水混凝土摊铺前两边先要有专人抹平标高,分二次往返用摩擦振动整平机振压密实,配合人工找平压实(尤以板块中部)整平后应用刮杠整体查验平整度是否达到设计要求.个别不合格处可用皮夯打压找平或以人工抹平,确保工作面的平整度和强度。个别麻石较大处还应专人补料后抹平。使用摩擦振动式整平机前应严格找平钢板滑轨标高摊铺面层砼时应留出压实余量(一般在1015之间)摩擦振动整平过程中要有专人适时适量的用铁锹补料。摩擦振动式整平机应由有经验的带班队长操作,行进速度第一次整平不宜超过0。2米/s,第二次、第三次可以适当加快,但不要超过0.5米/s。摩擦整平摊铺过程中
29、应有专人用喷雾器适时给钢辊喷水,以始终保持钢辊表面清洁,在三次辊压中间加入带连接杆的短辊横向滚压(也应有人洒水保湿)最后由工人站在短辊上进行人工收光。4、伸缩缝设置要求:1)纵向缩缝可根据路面宽度平行路中心线设置,最大不宜超过6m;横向缩缝应根据路面厚度、宽度设置,且应横向贯穿路面,最大不宜超过5m一道。2)缩缝宽度可取38mm,深120mm,可在混凝土摊铺完成后切割处理,也可跳仓施工结合施工缝留置.切割伸缩缝应有专人操作,切割时应放线保持顺直,切割时进要保持速度匀速前进与放线方向一致.3)缩缝切割应在养护完成前进行,一般在混凝土达到设计强度的2030是切割,最迟不能超过成型后三天,以防面层开
30、裂。6、清洗密封:面层混凝土养护7d后,彩色透水地坪用清水清洗干净,透水地坪清洗时会有一定比例面积有“白雾”应用5%10盐酸洗掉。透水混凝土艺术地坪为新科技产品,在施工中应谨小慎微高度树立质量意识和精品意识,不得有半点马虎。尤以施工细节更应严格按操作规程认真对待.风力五级以上或中雨时,严格禁止施工。切忌盲目抢进度而忽视质量。九、 质量保证(一)、质量管理体制1、建立完善的质理管理体系. 建立完善的质量管理体系,进行全面质量管理,制定创优规划,使每道工序都在严格的质量监控下进行。 质量管理体系如下所示:2、制定工程质量计划,抓好质量计划流程环节的工作,推行工程质量计划,明确每一个岗位的质量责任,
31、质量指标直接与施工人员奖罚挂钩,奖优罚劣,重奖重罚,促使全员都把质量放到首位,不断提高质量水平.3、采取多种形式对项目全体人员进行质量教育,强化项目全体人员的质量意识和精品工程的意识. 4、强化工程技术管理,做好施工技术交底,把设计标准、技术要求和具体施工方法全面细致地灌输到每一个施工人员头脑中,使每一个施工人员做到心中有数,熟悉本工种的技术要求,严格按照施工规范作业,产品达到验收标准和质量目标的要求。现场施工做好记录,各种资料的收集整理要及时、项目要齐全,保证全部施工资料均从现场取得。5、做好质量检查工作,设定质量检查员、班组长、兼职质量检查人员。充分发挥各级质检人员的作用,对每一道工序均进
32、行全面严格的质量检查,实行内部质量三级管理制度,确保工程质量。6、推行施工质量管理责任制,严格贯彻技术交底、技术复核、自检互检、原材料检验和隐蔽工程验收与技术管理制度。7、加强原材料的检验工作,设专人检查进场水泥、碎石、外加剂、添加剂等材料是否有质量保证书,并及时国家批准认可试验室交验。必要时按规定见证取样.8、加强安全教育,严格执行安全生产的各项规章制度专职检查,及时发现隐患,制止违章作业及吸烟点火行为.9、操作过程中不得随意乱丢抛东西,也不得随意追逐打闹、跳下爬上以及吸烟等不安全行为.(二)、质量标准1、主控项目1)透水混凝土施工所用原材料的品种、质量满足设计和国家及成都市有关标准规范的要
33、求。检查数量:按进场的批次抽样检验。2) 透水混凝土配比正确,符合设计要求。检查数量:全数检查。检验方法:检查配合比设计资料,检查混凝土搅拌施工记录.3) 混凝土的强度等级必须符合设计要求不低于C25。检查数量:按普通混凝土相关标准要求留置混凝土试块.检验方法:查验混凝土试样检测报告。4) 混凝土中氯化物和碱的总含量应符合现行国家标准混凝土结构设计规范GB50010和设计的要求。检查数量:全数检查。检验方法:检查原材料试验报告和氯化物、碱的总含量计算书.5)混凝土透水性能必须符合设计要求,透水系数2。7m4。5m/s检查数量:同一工程、同一配合比的混凝土,取样不应少于一次,现场留置试块送实验室
34、检测,留置组数可根据实际需要确定.检验方法:检查试件透水系数和孔隙率试验报告。检测方法可参照JC/T9452005进行。6)混凝土浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。检查数量:全数检查。检验方法:观察,检查施工记录。7)混凝土孔隙率必须符合设计要求不低于15.检查数量:同一工程、同一配合比的混凝土,取样不应少于一次,现场留置试块送实验室检测.2、一般项目1)模板位置、尺寸、正确,支撑稳固,接缝严密。检查数量:全数检查。检验方法:查验模板支设施工预检报。2)透水混凝土表面平整度要求5mm,混凝土表面不得有明显
35、划痕、裂缝、污染,在任何1范围内大于10mm的麻面不得多于两处,不得有缺边、断角、掉渣等缺陷.检查数量:按检验批抽查.检验方法:观察检查,尺量检。3)各部位长宽尺寸偏差不大于1/1000;检查数量:按检验批抽查。检查方法:钢尺量测。4)面层、基层厚度符合设计要求,各板块间高差5mm。检查数量:按检验批抽查.检查方法:钢尺量测,查验施工记录。5)、变形缝的数量、位置正确,变形缝的处理符合要求。检查数量:全数检查。检验方法:观察,检查施工记录.6)透水砼效果应符合设计要求。检查数量:全数检查.检查方法:观察,检查施工记录.7)各步养护时间、方法符合设计要求。检查数量:全数检查.8)检查发现有质量缺
36、陷或裂缝及质量问题时,应和监理、总包共同分析原因,必要时通过设计确认处理方案.检查方法:观察,检查施工记录。(三)、成品保护1、严禁在透水混凝土面层上凿洞打孔.施工期间禁止在未加保护的透水混凝土层上推小车,不得在未保护的透水混凝土面层上堆放物料。必须堆放时应请项目经理和技术负责人研究保护措施.2、透水混凝土地面强度未达到规定要求时,禁止上人和进行其他作业.3、对周边成品道牙石及其他建筑物用塑料薄膜遮挡,并做到活完料清,路面不留残物。4、透水混凝土成品(半成品)的保护:在开始铺设素透水砼面层之前,对工作面周围围档保护;在密封干燥之前,工作面上禁止人员、机具进入(施工作业除外),禁止推放物品、拌和
37、混凝土砂浆等,禁止滴溅油漆、涂料等物。切缝时应配合清洗防止石粉污染面层,切割完成后应再次冲洗干净。小车、切割机在面层上行走时要铺设钢板,防止伤害面层。5、覆膜、养护:面层混凝土摊铺完成后应进行覆膜结合浇水养护,养护至少7d.洒水养护(在白天气温较高时洒水),洒水后覆膜及时恢复严密,负责养护的工人应在夜间巡视查看覆膜压实情况。十、 安全生产措施(一)、建立完善的安全管理体系公司生产领导小组公司领导项目主管领导安全组安全设施检查规章制度执行工长机械员材料员 工会主席文明施工检查落实劳动力保护机械设备检查维修保养劳保用品供应及质量检查质安部门技术部门租赁部门材料部门工会(二)、安全保护措施环境保护应
38、做好以下几个方面的工作:1、防止水污染施工期间做好排水,清洗地面后的污水排至污水井或沉淀池.2、工地现场必须挂牌施工,管理人员佩卡上岗,工人要穿统一的工作服上岗;工地现场施工材料必须推放整齐;工地生活设施必须清洁文明;工地现场开展以创建文明工地为主要内容的思想政治工作.3、临时设施搭设要求:办公室、宿舍等室内室外环境清洁卫生,通风明亮。室内排水畅通、保持整洁。做好防腐和饮食卫生工作。(三)、安全生产措施整个施工过程中必须贯彻“安全第一的指导思想,切实认真执行有关安全生产、文明施工的规章制度,加强对安全生产,文明施工的检查,使管理工作标准化、规范化。安全管理做到“三无”无工伤死亡事故、无交通死亡
39、事故、无等级火警事故.建立施工班组安全生产管理制度是一项目极其主要的安全管理工作,重点实行以讲评、教育、交底检查为手段的安全管理措施。使每个施工人员都牢牢树立起“以防为主的安全生产意识.并做好围护工作,对施工工人做好交通安全教育.1、防火措施经常教育职工,加强防火意识。仓库及料场设置灭火器,并设置醒目的标志。油罐等易然危险品储存处严禁带火种入内,并安排人员值班。2、施工安全防护措施本工程主要为道路结构,施工完毕后要注意成品的保护。混凝土摊铺结束后要立即覆盖塑料溥膜,并在道路四周设立围档,以防止人员踩踏,及车辆上路碾压。 四川省中曜工程管理集有限公司2018年5月6日附图一人员组织机构图项目总负
40、责人 (钟勇)植物工长(园建)(刘永明)植物工长(植物)(陆峥)安装工长安装)(吴健康)施工员(园建)(杜鸣)材料管理(刘琼)质量管理(陈龙波)施工员(植物)(刘松)施工员(安装) (司学刚)施工员(园建)(王衡)施工员(植物)(喻卫坤)施工员(安装)(唐建军)安全管理(曾龙杰)园建施工班组(李明强)项目技术负责人(罗重兵)园建施工班组(毛磊)植物施工班组(杨凡)植物施工班组(陶先义)安装施工班组(李先国)安装施工班组(赵永斌)附表一项目负责人联系方式表锦江大道(科华南路驿都大道)绿道建设项目主要联系方式序号姓名职务联系电话1、钟勇项目总负责人136280162622、杜显军施工管理138820005663、罗映超造价管理134085656164、陈龙波质量管理156787679335、罗重兵施工技术负责人158824488886、刘琼材料管理180008885777、曾龙杰安全管理186777956688、唐建军水电项目工长134888076889、陆峥植物项目工长1570030077610、刘永明植物项目工长1340009997811、吴健康水电项目工长1588845577712、成都万候医院0288877877813、成都市东区医院02867778889
