收藏 分销(赏)

建设工程项目管理时间知识点.doc

上传人:w****g 文档编号:4034274 上传时间:2024-07-25 格式:DOC 页数:5 大小:33.54KB 下载积分:6 金币
下载 相关 举报
建设工程项目管理时间知识点.doc_第1页
第1页 / 共5页
建设工程项目管理时间知识点.doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述

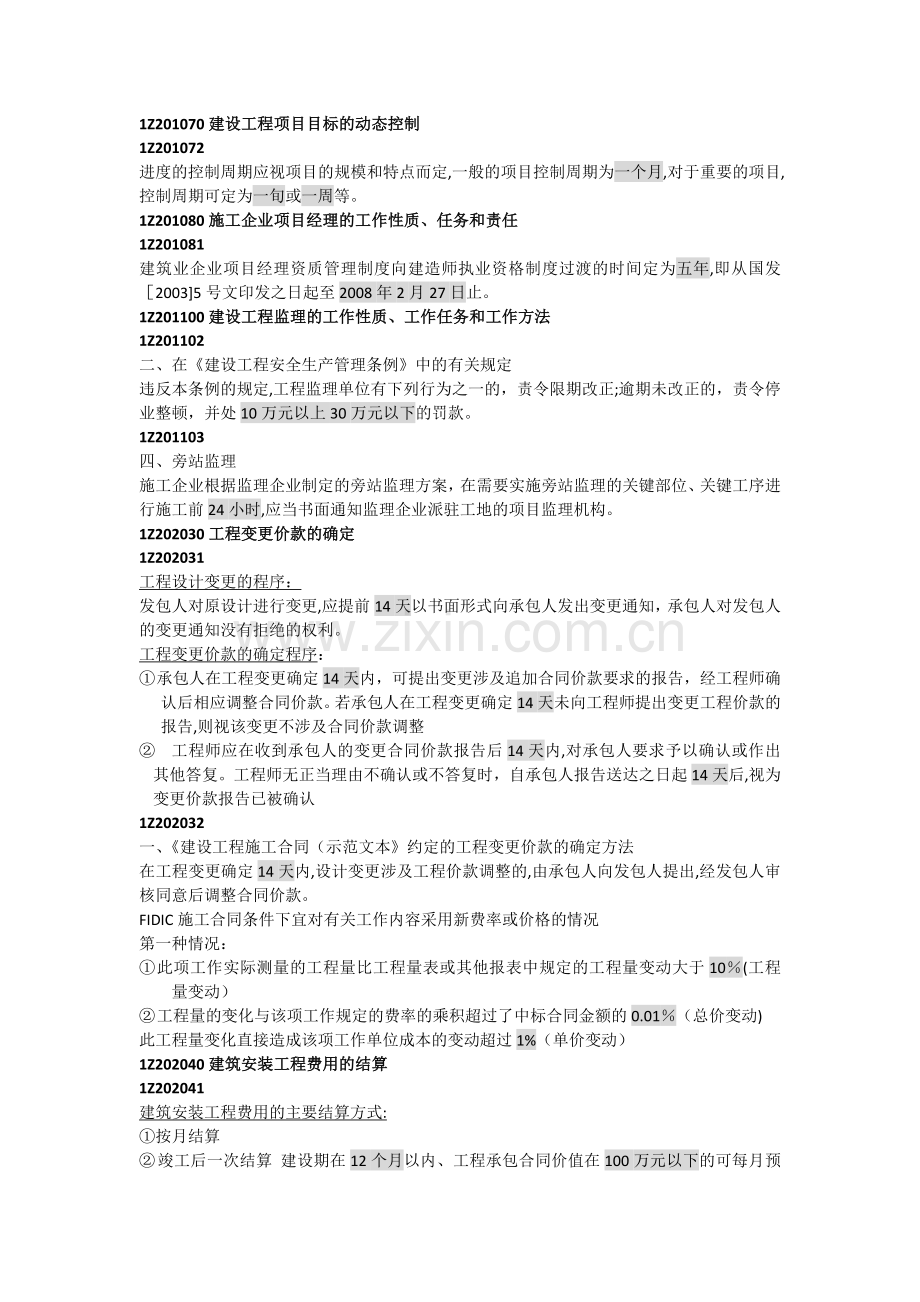

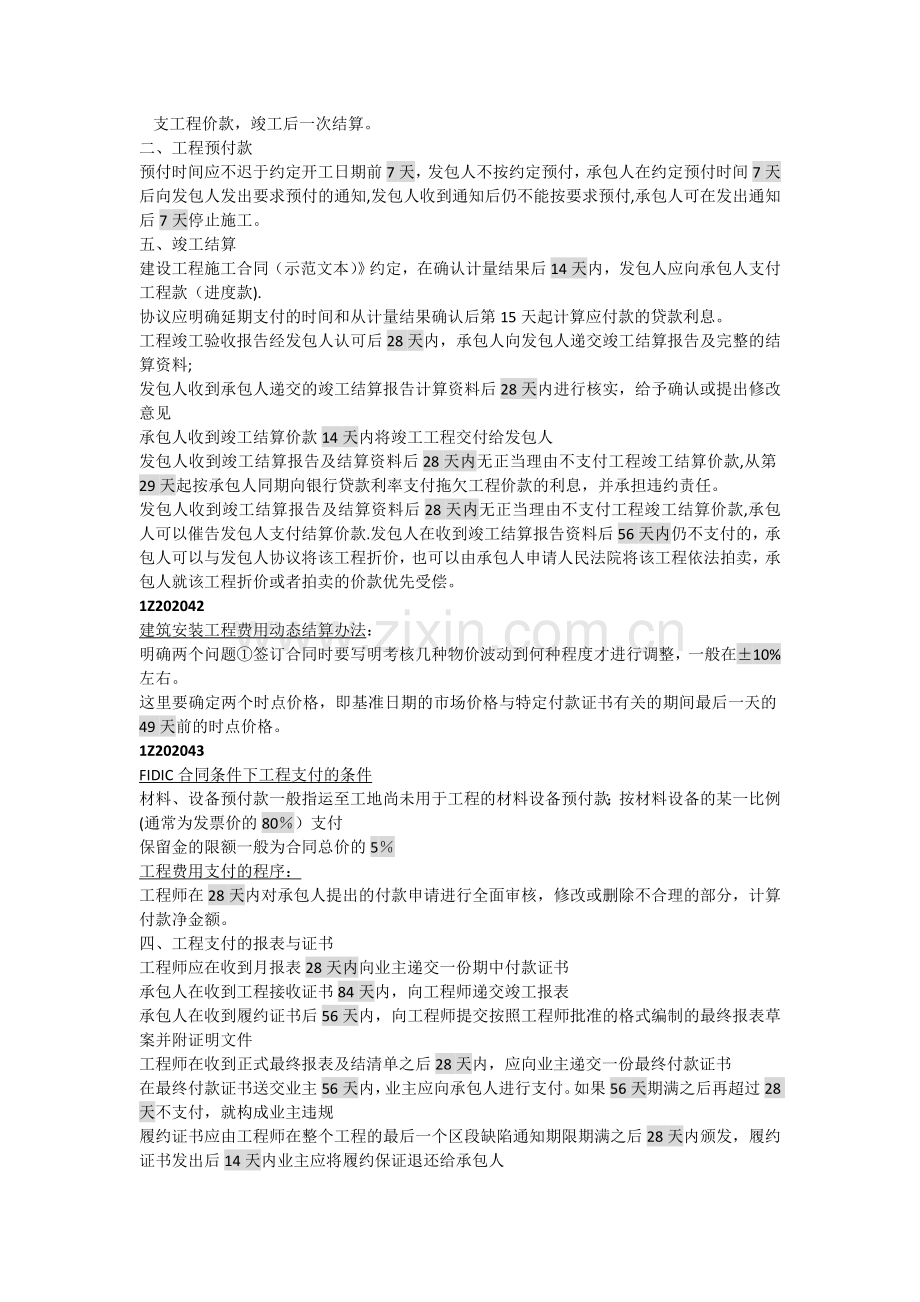

1Z201070建设工程项目目标的动态控制 1Z201072 进度的控制周期应视项目的规模和特点而定,一般的项目控制周期为一个月,对于重要的项目,控制周期可定为一旬或一周等。 1Z201080施工企业项目经理的工作性质、任务和责任 1Z201081 建筑业企业项目经理资质管理制度向建造师执业资格制度过渡的时间定为五年,即从国发[2003]5号文印发之日起至2008年2月27日止。 1Z201100建设工程监理的工作性质、工作任务和工作方法 1Z201102 二、在《建设工程安全生产管理条例》中的有关规定 违反本条例的规定,工程监理单位有下列行为之一的,责令限期改正;逾期未改正的,责令停业整顿,并处10万元以上30万元以下的罚款。 1Z201103 四、旁站监理 施工企业根据监理企业制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理企业派驻工地的项目监理机构。 1Z202030工程变更价款的确定 1Z202031 工程设计变更的程序: 发包人对原设计进行变更,应提前14天以书面形式向承包人发出变更通知,承包人对发包人的变更通知没有拒绝的权利。 工程变更价款的确定程序: ① 承包人在工程变更确定14天内,可提出变更涉及追加合同价款要求的报告,经工程师确认后相应调整合同价款。若承包人在工程变更确定14天未向工程师提出变更工程价款的报告,则视该变更不涉及合同价款调整 ② 工程师应在收到承包人的变更合同价款报告后14天内,对承包人要求予以确认或作出其他答复。工程师无正当理由不确认或不答复时,自承包人报告送达之日起14天后,视为变更价款报告已被确认 1Z202032 一、《建设工程施工合同(示范文本》约定的工程变更价款的确定方法 在工程变更确定14天内,设计变更涉及工程价款调整的,由承包人向发包人提出,经发包人审核同意后调整合同价款。 FIDIC施工合同条件下宜对有关工作内容采用新费率或价格的情况 第一种情况: ① 此项工作实际测量的工程量比工程量表或其他报表中规定的工程量变动大于10%(工程量变动) ② 工程量的变化与该项工作规定的费率的乘积超过了中标合同金额的0.01%(总价变动) 此工程量变化直接造成该项工作单位成本的变动超过1%(单价变动) 1Z202040建筑安装工程费用的结算 1Z202041 建筑安装工程费用的主要结算方式: ① 按月结算 ② 竣工后一次结算 建设期在12个月以内、工程承包合同价值在100万元以下的可每月预支工程价款,竣工后一次结算。 二、工程预付款 预付时间应不迟于约定开工日期前7天,发包人不按约定预付,承包人在约定预付时间7天后向发包人发出要求预付的通知,发包人收到通知后仍不能按要求预付,承包人可在发出通知后7天停止施工。 五、竣工结算 建设工程施工合同(示范文本)》约定,在确认计量结果后14天内,发包人应向承包人支付工程款(进度款). 协议应明确延期支付的时间和从计量结果确认后第15天起计算应付款的贷款利息。 工程竣工验收报告经发包人认可后28天内,承包人向发包人递交竣工结算报告及完整的结算资料; 发包人收到承包人递交的竣工结算报告计算资料后28天内进行核实,给予确认或提出修改意见 承包人收到竣工结算价款14天内将竣工工程交付给发包人 发包人收到竣工结算报告及结算资料后28天内无正当理由不支付工程竣工结算价款,从第29天起按承包人同期向银行贷款利率支付拖欠工程价款的利息,并承担违约责任。 发包人收到竣工结算报告及结算资料后28天内无正当理由不支付工程竣工结算价款,承包人可以催告发包人支付结算价款.发包人在收到竣工结算报告资料后56天内仍不支付的,承包人可以与发包人协议将该工程折价,也可以由承包人申请人民法院将该工程依法拍卖,承包人就该工程折价或者拍卖的价款优先受偿。 1Z202042 建筑安装工程费用动态结算办法: 明确两个问题①签订合同时要写明考核几种物价波动到何种程度才进行调整,一般在±10%左右。 这里要确定两个时点价格,即基准日期的市场价格与特定付款证书有关的期间最后一天的49天前的时点价格。 1Z202043 FIDIC合同条件下工程支付的条件 材料、设备预付款一般指运至工地尚未用于工程的材料设备预付款;按材料设备的某一比例(通常为发票价的80%)支付 保留金的限额一般为合同总价的5% 工程费用支付的程序: 工程师在28天内对承包人提出的付款申请进行全面审核,修改或删除不合理的部分,计算付款净金额。 四、工程支付的报表与证书 工程师应在收到月报表28天内向业主递交一份期中付款证书 承包人在收到工程接收证书84天内,向工程师递交竣工报表 承包人在收到履约证书后56天内,向工程师提交按照工程师批准的格式编制的最终报表草案并附证明文件 工程师在收到正式最终报表及结清单之后28天内,应向业主递交一份最终付款证书 在最终付款证书送交业主56天内,业主应向承包人进行支付。如果56天期满之后再超过28天不支付,就构成业主违规 履约证书应由工程师在整个工程的最后一个区段缺陷通知期限期满之后28天内颁发,履约证书发出后14天内业主应将履约保证退还给承包人 1Z202053 从价值角度看,材料物资的价值约占建安工程造价60%~70%以上 高层建筑地面以上部分的总费用中,垂直运输机械费用约占6%~10% 1Z204040建设工程项目施工质量控制 1Z204041 施工质量控制点设置: 见证点的施工作业,施工方必须在该作业开始前24小时书面通知现场监理机构到位旁站,见证施工作业过程。 待检点的施工作业,施工方在完成施工质量自检的基础上,提前24小时通知项目监理机构进行检查验收之后,才能进行工程隐蔽或下道工序的施工. 1Z204050建设工程项目质量验收 1Z204051 施工质量验收划分 施工质量验收分为检验批、分项工程、分部(子分部)工程、单位(子单位)工程。一个单项建筑工程分为9个分部工程、67个子分部工程、419个分项工程 1Z204052 四、竣工工程质量验收的程序 建设单位应在工程竣工验收前7个工作日将验收时间、地点、验收组名单通知该工程的工程质量监督机构。 1Z204053 建设单位应在15日内,将建设工程竣工验收报告报送相关部门备案。 备案部门在收到备案文件资料后15日内,审查资料,在验收备案表上加盖“竣工验收备案专用章",将一份退建设单位存档。 1Z204062 三、施工期间的质量监督 分部工程验收时,建设单位、设计单位、施工单位、监理单位各方签字的质量验收证明在验收后3天内报监督机构备案。 1Z204070企业质量管理体系标准 1Z204074 企业获准认证的有效期为3年. 1Z205000建设工程职业健康安全与环境管理 1Z205012 建设单位应自开工报告批准之日起15日内将施工安全措施报送有关部门. 环保行政主管部门应在收到申请环保设施竣工验收之日起30日内完成验收。 1Z205030建设工程职业健康安全事故的分类和处理 1Z205031 我国《企业伤亡事故分类标准》规定,职业伤害事故分为20类,其中与建筑业有关的有12类 死亡事故;一次死亡1~2人 4.重大伤亡事故;一次死亡3人以上(含3人) 5.特大伤亡事故;一次死亡10人以上(含10人) 1Z205032 伤亡事故处理工作应在90日内结案,特殊情况不得超过180日. 1Z205040建设工程环境保护的要求和措施 1Z205042 声源上降低噪声是防止噪声污染的最根本措施 在人口稠密区进行强噪声作业必须严格控制作业时间,晚10点到次日早6点之间停止强噪声作业。 施工现场100人以上的临时食堂,污水排放时可设置简易有效的隔油池,定期清理,防止污染。 Z205050职业健康安全管理体系与环境管理体系 1Z205052 环境管理体系的基本内容由5个一级要素和17个二级要素构成。 1Z206000建设工程合同与合同管理 三、自行招标与委托招标 工工程招标代理机构资格分为甲、乙两级。其中乙级工程招标代理机构只能承担工程投资额3000万元以下的工程招标代理业务。 招标人采用邀请招标,应当向3个(含3个)以上具备承担招标项目的能力、资信良好的特定法人或者其他组织发出投标邀请书. 招标文件或者资格预审文件自出售之日起到停止出售之日止,最短不得少于5个工作日. 时限:招标人对已发出的招标文件进行必要的澄清或者修改,应当在招标文件要求提交投标文件截止时间至少15日前发出。 七、评标 评标委员会推荐的中标候选人应当限定在1至3人。 1Z206020建设工程合同的内容 1Z206021 工程师认为确有必要暂停施工时,应当以书面形式要求承包人暂停施工,并在提出要求后48小时内提出书面处理意见。 发包人收到竣工验收报告后28天内组织验收,并在验收后14天内给予认可或提出修改意见. 工程具备隐蔽条件或达到专用条款约定的中间验收部位,承包人进行自检,并在隐蔽或中间验收前48小时以书面形式通知工程师验收。 设备安装工程具备单机无负荷试车条件,由承包人组织试车,并在试车前48小时以书面形式通知工程师. 设备安装工程具备联动无负荷试车条件,由发包人组织试车,并在试车前48小时以书面形式通知承包人. 发包人在所供材料设备到货前24小时以书面形式通知承包人,由承包人派人与发包人共同清点。 承包人在工厂变更确定后14天内提出变更工程价款的报告,经工程师确认后调整合同价款。 工程竣工验收报告经发包人认可后28天内,承包人向发包人递交竣工结算报告及完整的结算资料。发包人收到承包人递交的竣工结算报告及结算资料后28天内进行核实,给予确认或提出修改意见。 保修期满,承包人履行保修义务,发包人应在质量保修期满后14天内结算. 专业承包序列企业的资质设2~3个等级,60个资质类别。 施工总承包项目经理应按分包合同的约定,及时向分包人提供所需的指令、批准、图纸并履行其他约定的义务,否则分包人应在约定时间后48小时内将具体要求,需要的理由和延误后果通知承包人,项目经理在收到通知后48小时内不予答复,应承担因延误造成的损失。 承包人应在收到分包工程竣工结算报告及结算资料后28天内支付工程竣工结算价款。 禁止转包或再分包原则: 劳务分包序列企业的资质设1~2个等级,13个资 质类别。 劳务报酬的最终支付: 1.全部工作完成,经承包人认可后14天内,劳务分包人向承包人递交完整的结算资料,双方按照本合同约定的计价方式,进行劳务报酬的最终支付。 2.承包人收到劳务分包人递交的结算资料后14天内进行核实,给予确认或提出修改意见。承包人确认结算资料后14天内向劳务分包人支付劳务报酬尾款。 1Z206022 合同价款支付分3次: 1.设备制造前,采购方支付设备价格的10%作为预付款. 2.供货方按照交货顺序在规定的时间内将货物送交货地点,采购方支付该批设备价的80% 3.剩余10%作为设备保证金,待保证期满,采购方签发最终验收证书后支付. 1Z206032 三、变动总价合同 在以下条件可对合同价款进行调整: 一周内非承包人原因停水、停电、停气造成的停工累计超过8小时。 1Z206040建设工程担保 1Z206041 施工投标保证金的数额一般不超过投标总价的2%,最高不得超过80万元人民币。 投标保证金有效期应当超出投标有效期30天。 勘察设计招投标,投标保证金数额一般不超过勘察设计费投标报价的2%,最多不超过10万元人民币。 国际上常见的投标担保的保证金数额2~5%. 1Z206042 履约担保可以采用银行保函或履约担保书。在保修期内,工程保修担保可以采用预留保留金的方式。 银行保函是由商业银行开具的担保证明,通常为合同金额的10%左右. 保留金一般为每次工程进度款的10%,但总额一般应限制在合同总价款的5%(最高不超过10%)。 FIDIC合同中,如果要求承包人为其正确履行合同取得担保,承包人应在收到中标函后28天内,将投标书附件中注明的金额取得担保,并将此保函提交给业主. 在发出缺陷责任书之后,即不应该对该担保提出索赔,并应在上述缺陷责任书发出后14天内将该保函退还给承包人。 1Z206043 建设工程合同签订后,发包人支付给承包人的预付款一般为合同金额的10%。 1Z206044 支付担保是中标人要求招标人提供的保证履行合同约定的工程款支付义务的担保,额度为合同总额的20~25%。 1Z206060建设工程索赔 1Z206062 索赔文件提交;承包人需在发出索赔意向通知后28天内或经过工程师同意的其他合理时间内提交。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
